资源描述
烧结机头尾轮运输吊装方案

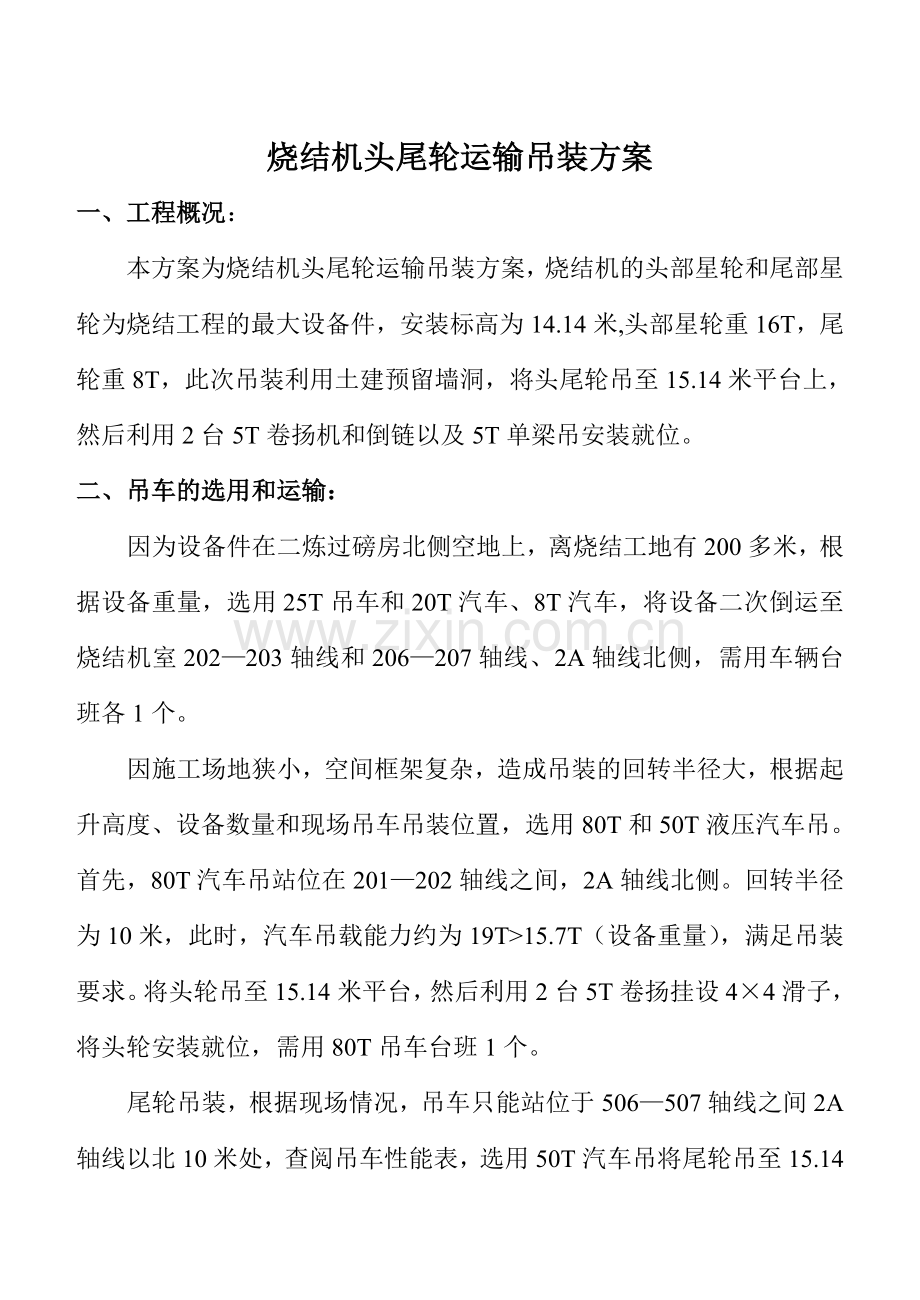

一、工程概况:
本方案为烧结机头尾轮运输吊装方案,烧结机的头部星轮和尾部星轮为烧结工程的最大设备件,安装标高为14.14米,头部星轮重16T,尾轮重8T,此次吊装利用土建预留墙洞,将头尾轮吊至15.14米平台上,然后利用2台5T卷扬机和倒链以及5T单梁吊安装就位。
二、吊车的选用和运输:
因为设备件在二炼过磅房北侧空地上,离烧结工地有200多米,根据设备重量,选用25T吊车和20T汽车、8T汽车,将设备二次倒运至烧结机室202—203轴线和206—207轴线、2A轴线北侧,需用车辆台班各1个。
因施工场地狭小,空间框架复杂,造成吊装的回转半径大,根据起升高度、设备数量和现场吊车吊装位置,选用80T和50T液压汽车吊。首先,80T汽车吊站位在201—202轴线之间,2A轴线北侧。回转半径为10米,此时,汽车吊载能力约为19T>15.7T(设备重量),满足吊装要求。将头轮吊至15.14米平台,然后利用2台5T卷扬挂设4×4滑子,将头轮安装就位,需用80T吊车台班1个。
尾轮吊装,根据现场情况,吊车只能站位于506—507轴线之间2A轴线以北10米处,查阅吊车性能表,选用50T汽车吊将尾轮吊至15.14米平台,然后利用5T单梁吊,6台5T倒链将尾轮吊装就位。需用50T汽车吊台班1个。
三、安全注意事项:
1.各工种操作人员要严格遵守本工种的操作规程;
2.吊装时,由专人统一指挥,信号明确,其他人员协调统一,
听从起重人员的调配,密切配合;
3.吊装时,应有试吊过程,符合要求后方可起吊;
4.卷扬机的设置及钢丝绳走向,应由技术总负责人和安全人员检查认可,并在吊装时设置现场监督员负责安全,卷扬机由专业人员操作;
5.联保互保,“三不伤害”,文明施工;
6.遵守我公司的安全管理制度和各种规章制度及操作规程。
甲方意见:
烧结机头尾轮运输吊装方案
批准:
审核人:
编制人:
