收藏 分销(赏)

屋面水泥砖技术交底.doc

上传人:丰**** 文档编号:4889893 上传时间:2024-10-17 格式:DOC 页数:7 大小:34KB 下载积分:6 金币
下载 相关 举报
屋面水泥砖技术交底.doc_第1页
第1页 / 共7页
屋面水泥砖技术交底.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

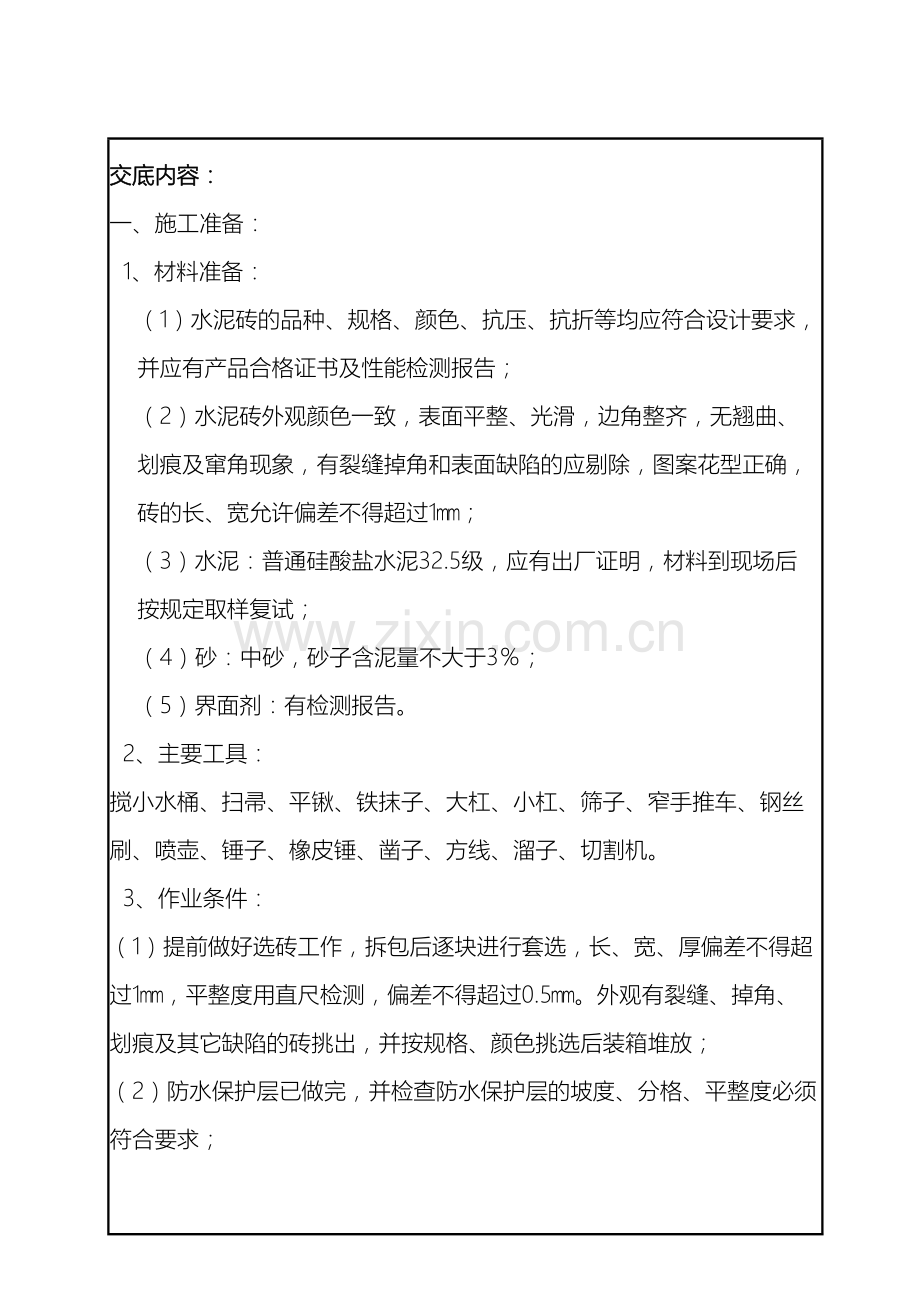

屋面水泥砖技术交底 交底内容: 一、施工准备: 1、材料准备: (1)水泥砖的品种、规格、颜色、抗压、抗折等均应符合设计要求,并应有产品合格证书及性能检测报告; (2)水泥砖外观颜色一致,表面平整、光滑,边角整齐,无翘曲、划痕及窜角现象,有裂缝掉角和表面缺陷的应剔除,图案花型正确,砖的长、宽允许偏差不得超过1㎜; (3)水泥:普通硅酸盐水泥32.5级,应有出厂证明,材料到现场后按规定取样复试; (4)砂:中砂,砂子含泥量不大于3%; (5)界面剂:有检测报告。 2、主要工具: 搅小水桶、扫帚、平锹、铁抹子、大杠、小杠、筛子、窄手推车、钢丝刷、喷壶、锤子、橡皮锤、凿子、方线、溜子、切割机。 3、作业条件: (1)提前做好选砖工作,拆包后逐块进行套选,长、宽、厚偏差不得超过1㎜,平整度用直尺检测,偏差不得超过0.5㎜。外观有裂缝、掉角、划痕及其它缺陷的砖挑出,并按规格、颜色挑选后装箱堆放; (2)防水保护层已做完,并检查防水保护层的坡度、分格、平整度必须符合要求; (3)水泥砖应浸水湿润,表面无明水方可铺设; (4)屋面施工前,应绘制施工大样图,并做出样板块,经检查认可后,方可大面积施工; (5)女儿墙根部、设备基础及出屋面洞口根部做法处理完毕。 二、操作工艺: 1、工艺流程: 基层清理→弹线、找规矩、铺贴标志砖→分区铺砖→拨缝、修理→铺贴水落口处砖→养护→勾缝→细部处理→清理 2、基层清理 将基层上的砂浆、尘土等清理干净 3、弹线、找规矩 屋面在保护层上刷一道素水泥浆,采用1:3水泥砂浆铺贴200*200*25屋顶水泥砖,1:1水泥砂浆扫缝。屋面砖铺设按间距3米留设2cm的分各缝,突出屋面的女儿墙、烟风道、机房等的交接处均设置分格缝,缝内填模塑聚苯板,缝上部6mm高范围填改性沥青。水落口周围500mm范围内的坡度不应小于5%。 交底内容: 4、分区铺砖 铺砖从屋面一角开始,在一个铺砖区域内先铺好标志行砖,每行砖纵横向均拉通线控制砖缝,从前向后退着铺贴,每块砖应跟线。操作程序是: (1)用干硬性砂浆找平,其铺厚度为20㎜,其配合比(体积比)为水泥:砂: =1︰4; (2)砖的背面朝上,抹水泥砂浆,其配合比(体积比1:2.5),厚度10㎜左右。因为水泥砂浆强度高凝结硬化快,防止存放时间太长,应随拌随用,砖缝为4—5mm。 (3)将抹好灰的砖,铺贴到刷好水泥砂浆的底灰上,砖上楞应跟线找正找直。 (4)用木板垫好,用橡皮锤拍实。 (5)拨缝、修整,在水泥砂浆初凝前,及时将已铺好的砖,及时用靠尺或水平尺全面检查平整度,并按线将缝找直,并将缝内多余的砂浆扫出,将砖拍实,如有坏砖应及时更换。 5、铺贴水落口处砖 水落口处排砖应设计为放射型,直径大小应根据砖的规格确定,一般不应少于三皮砖,每块砖应根据放样或实做的样板,确定切割成梯型砖的尺寸,保证放射线顺直和同心,水落口处排水坡度适当加大,保证排水通畅和美观。 6、养护:铺贴好砖后,进行养护,养护时间控制在3~7天。 7、勾缝 经养护3-4天后,经检查无空鼓现象进行勾缝。用1︰1水泥细砂浆勾缝。当掺黑色颜料时应先干拌均匀,勾缝前应清除缝内多余砂浆。勾缝为勾平凹缝,低于砖表面,深度为砖厚的1/3(3㎜,)要求勾缝密实,缝内平整光滑,十字缝处无错台现象。伸缩缝用沥青砂或油膏软性材料填缝,填缝高度略低于砖面1mm左右。 8、细部处理 凡屋面阴角处均应做成直径大于300㎜的圆弧,抹水泥砂浆,要有专用抹灰工具,抹灰圆弧面要比砖面高出8㎜~10㎜,并确保圆弧大小一致,弧度圆顺。阴角应留伸缩缝,位置、宽度与平面伸缩缝对应,采用抹灰作法时,阴角和女儿墙伸缩缝应增加数量,间距1000㎜左右一道。出屋面的管道根部应做保护台,贴小块面砖,要做到大小一致,纵横通线,整齐美观。 9、清理 在操作过程中粘在砖面上的水泥砂浆应及时清除,勾缝后应进行一次彻底的清理,防止时间长水泥砂浆渗入砖内。 三、主控项目 1、面层所用的砖的品种、质量必须有检测报告且经监理验收合格。 2、面层与下一层的粘结应牢固,无空鼓。 3、防水保护层与找平层同时施工时,要认真贴饼、找规矩,确保找平层的坡度符合排水要求,平整 交底内容: 度偏差不得大于4㎜。 4、铺贴砖前,应对屋面进行实测,根据实际尺寸进行屋面排砖设计,应在屋脊或分区的分水线处,按间距不大于4.2m的原则确定伸缩缝位置,再根据砖的规格确定砖缝大小,并画出排砖图。 5、铺贴砖前,应安排专人用模具进行选砖,颜色不一致和偏差大于1㎜的不得使用,或分规格铺贴在不同标高的屋面上。 6、要认真清理干净基层,均匀涂刷水泥浆结合层,粘结砂浆随用随拌,砖背后铺砂浆要饱满,防止空鼓现象。 7、铺贴砖中,要及时划缝,清除缝内多余的粘结砂浆,勾缝前应检查缝内砂浆清除是否干净,如有硬砂浆应剔除,勾缝所用水泥应一次进货,确保使用同一批水泥,掺黑颜料时要用固定的容器,必须先干拌均匀再进行湿拌,确保砖缝砂浆颜色一致。 8、在大面积施工前,对排砖、勾缝、阴角圆弧、水落口处做法等细部作法,都要先做出样板,经有关方验收认可后,方可大面积展开施工。 四、一般项目 1、砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。砖无裂纹、掉角和缺楞等缺陷。 2、面层表面的坡度应符合设计要求,不倒泛水、无积水,与水落口、管道根部处应严密牢固,无渗漏。 3、细部处理要做法一致,界限清晰,纵横通线,整齐美观。 4、砖面层的允许偏差应符合表1规定: 1. 砖面层的允许偏差和检验方法 项次 项 目 允许偏差(㎜) 检验方法 水泥砖面层 1 表面平整度 2.0 用2m靠尺楔形塞尺检查 2 缝格平直 2.0 拉5m线和用钢尺检查 3 接缝高低差 0.5 用钢尺和楔形塞尺检查 4 板快间隙宽度 0.5 用钢尺检查 五、成品保护 1、对已完的其它屋面工程应做好成品保护,如屋面上的设备,通风道、水落管等做好保护,防止损坏、堵塞。推车运输应采用窄车,车腿用胶皮包裹。 2、严禁在已铺好的砖面屋上拌合砂浆,放置地砖切割机具,任意丢扔铁管、钢材等重物。 3、在女儿墙刷浆、伸缩缝填缝时,要在分界线处贴保护胶带,防止互相交叉污染。 交底内容: 六、安全文明施工 1、进入现场必须戴安全帽,严禁吸烟、嬉戏打闹; 2、应合理安排施工顺序,工人禁止大声喧哗;施工结束后及时清理作业面内的混凝土、砂浆,下班之前要对作业面上进行认真清理做到活完料尽,现场整洁,材料清理干净。 3、严禁在下雨、六级大风天气和—5℃以下施工; 4、注意交叉作业时人员的安全,严禁随意抛扔施工材料。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
