资源描述

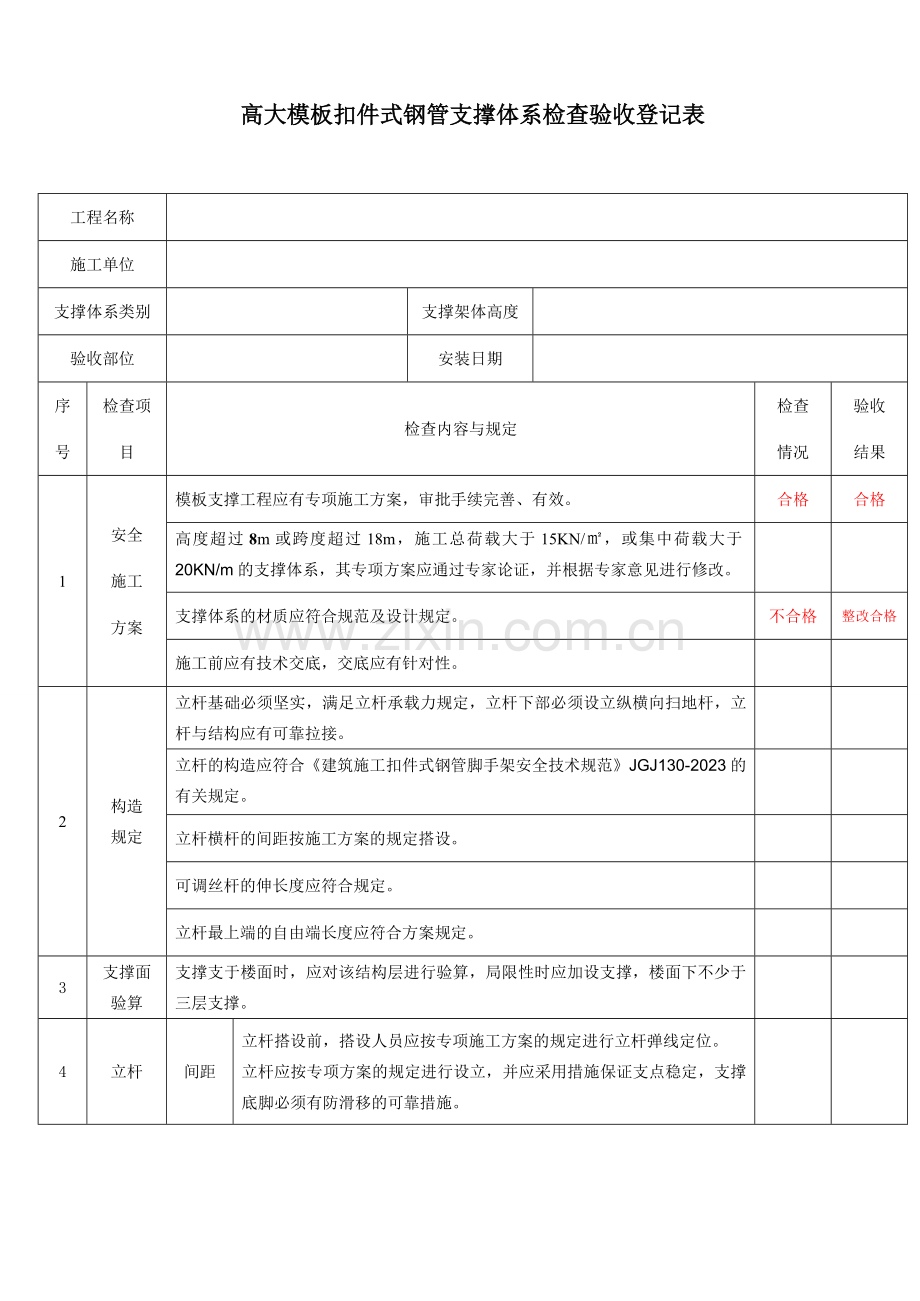

高大模板扣件式钢管支撑体系检查验收登记表
工程名称
施工单位
支撑体系类别
支撑架体高度
验收部位
安装日期
序号
检查项目
检查内容与规定
检查
情况
验收
结果
1
安全
施工
方案
模板支撑工程应有专项施工方案,审批手续完善、有效。
合格
合格
高度超过8m或跨度超过18m,施工总荷载大于15KN/㎡,或集中荷载大于20KN/m的支撑体系,其专项方案应通过专家论证,并根据专家意见进行修改。
支撑体系的材质应符合规范及设计规定。
不合格
整改合格
施工前应有技术交底,交底应有针对性。
2
构造
规定
立杆基础必须坚实,满足立杆承载力规定,立杆下部必须设立纵横向扫地杆,立杆与结构应有可靠拉接。
立杆的构造应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2023的有关规定。
立杆横杆的间距按施工方案的规定搭设。
可调丝杆的伸长度应符合规定。
立杆最上端的自由端长度应符合方案规定。
3
支撑面
验算
支撑支于楼面时,应对该结构层进行验算,局限性时应加设支撑,楼面下不少于三层支撑。
4
立杆
间距
立杆搭设前,搭设人员应按专项施工方案的规定进行立杆弹线定位。

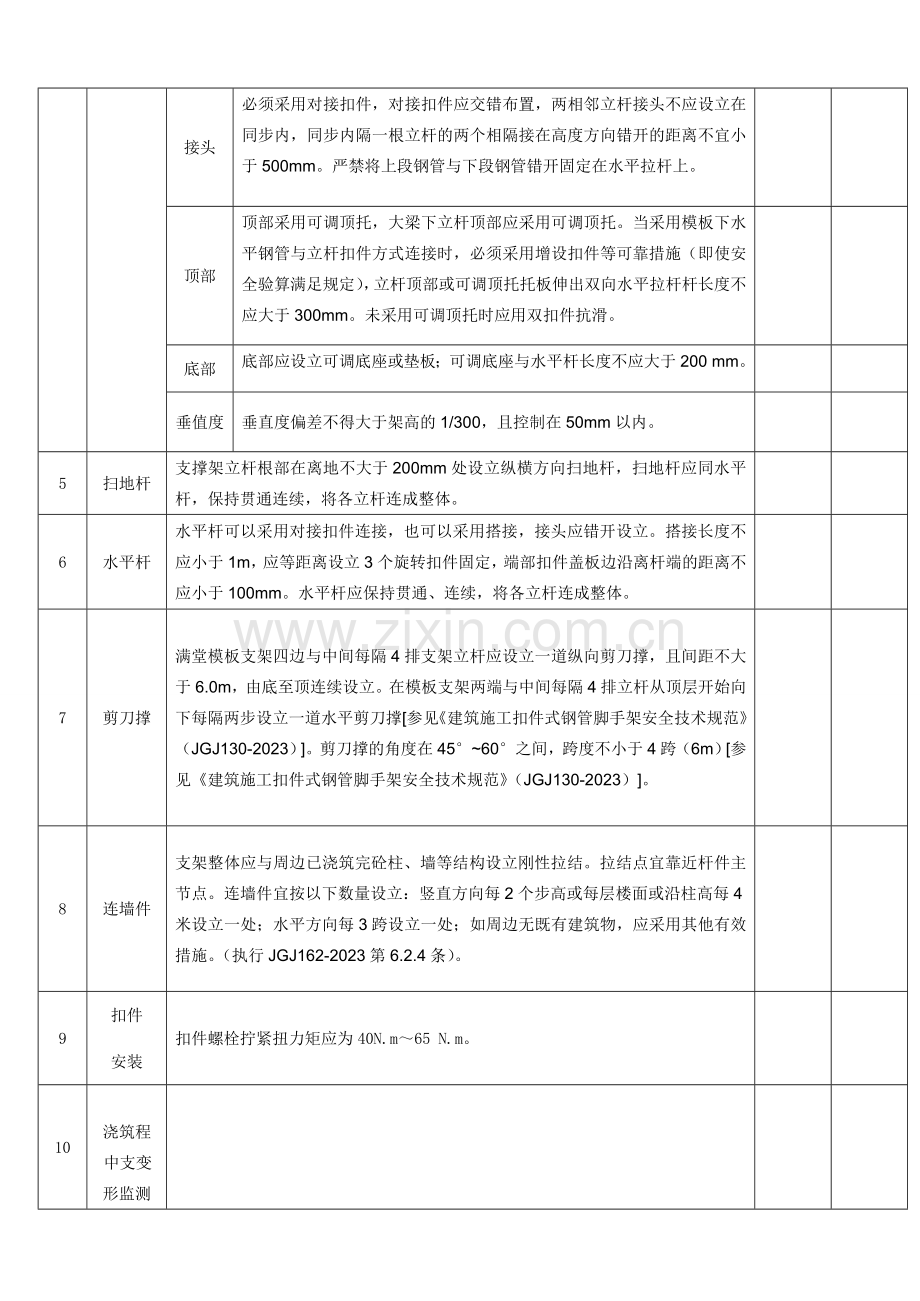

立杆应按专项方案的规定进行设立,并应采用措施保证支点稳定,支撑底脚必须有防滑移的可靠措施。
接头
必须采用对接扣件,对接扣件应交错布置,两相邻立杆接头不应设立在同步内,同步内隔一根立杆的两个相隔接在高度方向错开的距离不宜小于500mm。严禁将上段钢管与下段钢管错开固定在水平拉杆上。
顶部
顶部采用可调顶托,大梁下立杆顶部应采用可调顶托。当采用模板下水平钢管与立杆扣件方式连接时,必须采用增设扣件等可靠措施(即使安全验算满足规定),立杆顶部或可调顶托托板伸出双向水平拉杆杆长度不应大于300mm。未采用可调顶托时应用双扣件抗滑。
底部
底部应设立可调底座或垫板;可调底座与水平杆长度不应大于200 mm。
垂值度
垂直度偏差不得大于架高的1/300,且控制在50mm以内。
5
扫地杆
支撑架立杆根部在离地不大于200mm处设立纵横方向扫地杆,扫地杆应同水平杆,保持贯通连续,将各立杆连成整体。
6
水平杆
水平杆可以采用对接扣件连接,也可以采用搭接,接头应错开设立。搭接长度不应小于1m,应等距离设立3个旋转扣件固定,端部扣件盖板边沿离杆端的距离不应小于100mm。水平杆应保持贯通、连续,将各立杆连成整体。
7
剪刀撑
满堂模板支架四边与中间每隔4排支架立杆应设立一道纵向剪刀撑,且间距不大于6.0m,由底至顶连续设立。在模板支架两端与中间每隔4排立杆从顶层开始向下每隔两步设立一道水平剪刀撑[参见《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2023)]。剪刀撑的角度在45°~60°之间,跨度不小于4跨(6m)[参见《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2023)]。
8
连墙件
支架整体应与周边已浇筑完砼柱、墙等结构设立刚性拉结。拉结点宜靠近杆件主节点。连墙件宜按以下数量设立:竖直方向每2个步高或每层楼面或沿柱高每4米设立一处;水平方向每3跨设立一处;如周边无既有建筑物,应采用其他有效措施。(执行JGJ162-2023第6.2.4条)。
9
扣件
安装
扣件螺栓拧紧扭力矩应为40N.m~65 N.m。
10
浇筑程
中支变
形监测点
项目经理部验收结论:
项目经理(签字): 年 月 日
项目技术负责人(签字): 年 月 日
项目专职安全员(签字): 年 月 日
项目质检员(签字): 年 月 日
项目施工员(签字): 年 月 日
班组负责人(签字): 年 月 日
施工单位验收结论:
公司质安部负责人(签字): 年 月 日
公司技术负责人(签字) : 年 月 日
监理单位验收意见:
监理工程师(签字): 年 月 日
总监理工程师(签字): 年 月 日
建设单位验收意见:
建设单位现场代表(签字): 年 月 日
建设单位项目负责人(签字): 年 月 日
展开阅读全文
