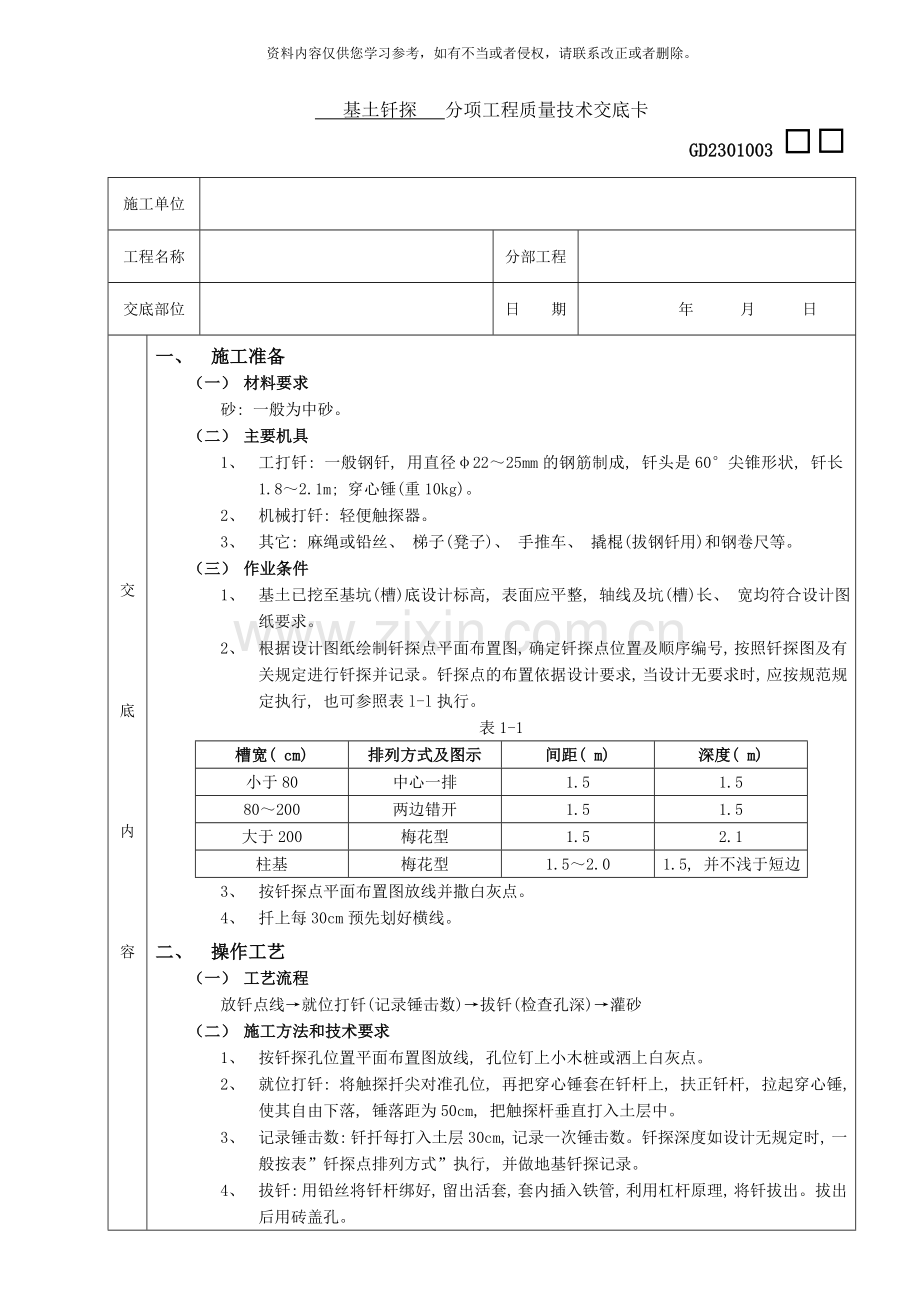

1、资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。 基土钎探 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容交底内容一、 施工准备(一) 材料要求砂: 一般为中砂。(二) 主要机具1、 工打钎: 一般钢钎, 用直径2225mm的钢筋制成, 钎头是60尖锥形状, 钎长1.82.1m; 穿心锤(重10kg)。2、 机械打钎: 轻便触探器。3、 其它: 麻绳或铅丝、 梯子(凳子)、 手推车、 撬棍(拔钢钎用)和钢卷尺等。(三) 作业条件1、 基土已挖至基坑(槽)底设计标高, 表面应平整, 轴线及坑(槽)长、 宽均符合设计图纸要求。2、

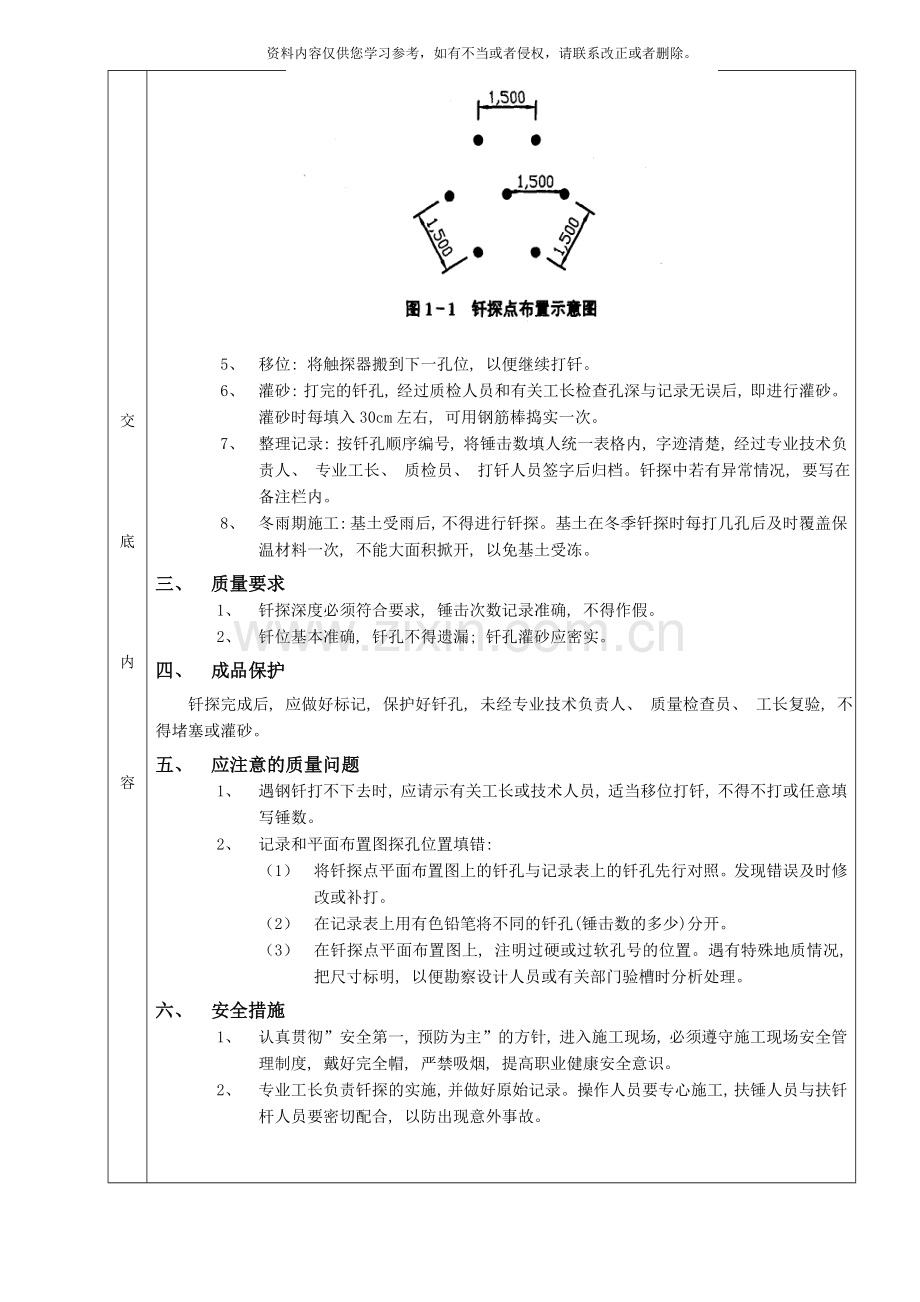

2、 根据设计图纸绘制钎探点平面布置图, 确定钎探点位置及顺序编号, 按照钎探图及有关规定进行钎探并记录。钎探点的布置依据设计要求, 当设计无要求时, 应按规范规定执行, 也可参照表l-l执行。表1-1槽宽( cm) 排列方式及图示间距( m) 深度( m) 小于80中心一排1.51.580200两边错开1.51.5大于200梅花型1.52.1柱基梅花型1.52.01.5, 并不浅于短边3、 按钎探点平面布置图放线并撒白灰点。4、 扦上每30cm预先划好横线。二、 操作工艺(一) 工艺流程放钎点线就位打钎(记录锤击数)拔钎(检查孔深)灌砂(二) 施工方法和技术要求1、 按钎探孔位置平面布置图放线,
3、 孔位钉上小木桩或洒上白灰点。2、 就位打钎: 将触探扦尖对准孔位, 再把穿心锤套在钎杆上, 扶正钎杆, 拉起穿心锤, 使其自由下落, 锤落距为50cm, 把触探杆垂直打入土层中。3、 记录锤击数: 钎扦每打入土层30cm, 记录一次锤击数。钎探深度如设计无规定时, 一般按表”钎探点排列方式”执行, 并做地基钎探记录。4、 拔钎: 用铅丝将钎杆绑好, 留出活套, 套内插入铁管, 利用杠杆原理, 将钎拔出。拔出后用砖盖孔。5、 移位: 将触探器搬到下一孔位, 以便继续打钎。6、 灌砂: 打完的钎孔, 经过质检人员和有关工长检查孔深与记录无误后, 即进行灌砂。灌砂时每填入30cm左右, 可用钢筋棒
4、捣实一次。7、 整理记录: 按钎孔顺序编号, 将锤击数填人统一表格内, 字迹清楚, 经过专业技术负责人、 专业工长、 质检员、 打钎人员签字后归档。钎探中若有异常情况, 要写在备注栏内。8、 冬雨期施工: 基土受雨后, 不得进行钎探。基土在冬季钎探时每打几孔后及时覆盖保温材料一次, 不能大面积掀开, 以免基土受冻。三、 质量要求1、 钎探深度必须符合要求, 锤击次数记录准确, 不得作假。2、 钎位基本准确, 钎孔不得遗漏; 钎孔灌砂应密实。四、 成品保护钎探完成后, 应做好标记, 保护好钎孔, 未经专业技术负责人、 质量检查员、 工长复验, 不得堵塞或灌砂。五、 应注意的质量问题1、 遇钢钎打
5、不下去时, 应请示有关工长或技术人员, 适当移位打钎, 不得不打或任意填写锤数。2、 记录和平面布置图探孔位置填错: (1) 将钎探点平面布置图上的钎孔与记录表上的钎孔先行对照。发现错误及时修改或补打。(2) 在记录表上用有色铅笔将不同的钎孔(锤击数的多少)分开。(3) 在钎探点平面布置图上, 注明过硬或过软孔号的位置。遇有特殊地质情况, 把尺寸标明, 以便勘察设计人员或有关部门验槽时分析处理。六、 安全措施1、 认真贯彻”安全第一, 预防为主”的方针, 进入施工现场, 必须遵守施工现场安全管理制度, 戴好完全帽, 严禁吸烟, 提高职业健康安全意识。2、 专业工长负责钎探的实施, 并做好原始记录。操作人员要专心施工, 扶锤人员与扶钎杆人员要密切配合, 以防出现意外事故。专业技术负责人: 交底人: 接受人:
