吴兴大道织里段道路综合改造工程-—富民路转盘工程施工组织设计
前 言
一、编制说明
经对对招标文件、施工图纸、施工现场进行了深入细致的分析研究和综合考虑,结合实际情况编制了施工方案,确定了施工工序关键线路,在此基础上分析了各分项工程之间的相互关系,参考施工预算,确定了各分项工程所需时间,劳动力、材料、机械、对施工方案进行了多次优化,编写了实施性施工组织设计.
二、编制依据
1、吴兴大道织里段综合改造工程——富民路转盘工程招投标文件。
2、吴兴大道织里段综合改造工程—-富民路转盘工程施工图.
3、CJJ1-2008《城镇道路工程质量检验评定标准》、CJJ2-2008《城市桥梁工程质量检验评定标准》、GB50268-2008《给水排水管道工程施工及验收规范》、GB50141-2008《给水排水构筑物工程施工及验收规范》。
4、GB50026—93《工程测量规范》。
5、《U-PVC加筋管下水道施工及验收技术规程》、《城市道路和建筑物无障碍设计规范》(JGJ50-2001)。
6、“市政工程施工及验收技术规范”和“市政工程施工手册”.
7、安全生产、文明施工、环境保护等有关规定。
8、其他相关技术规程、规范和本公司历年的同类工程施工经验。
三、编制原则
1、施工过程中,抓住关键路线,合理安排施工计划进度,搞好工序衔接,力保施工的连续、平行、协调、均衡,在保证工程质量和安全前提下,充分利用工作面,争取时间,缩短工期.
2、在施工中,周密安排流水顺序和工序时间的紧密衔接,合理配置资源,运用先进的科学技术和施工设备,做到机械化作业、流水作业和标准化作业。加强质量管理,实行事先、事中、事后的全过程动态控制,创精品工程。
第一章 工程概况
一、工程概况
1、工程概况
吴兴大道织里段综合改造工程-—富民路转盘工程位于吴兴区织里镇,转盘直径64米,本项目包含景观工程、绿化工程、铺装工程、电气安装工程及排水管道工程。

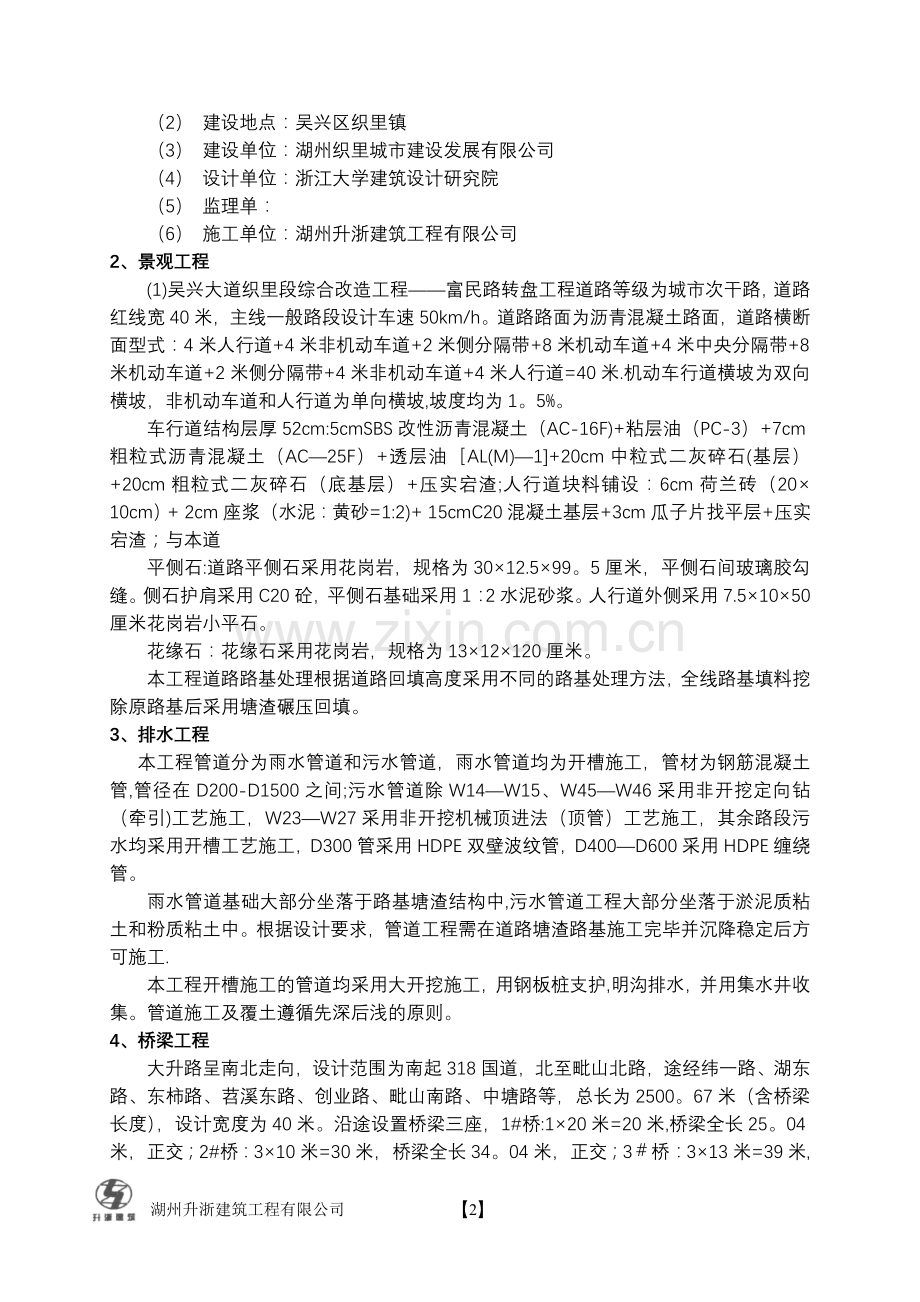

(1) 工程名称:吴兴大道织里段综合改造工程——富民路转盘工程
(2) 建设地点:吴兴区织里镇
(3) 建设单位:湖州织里城市建设发展有限公司
(4) 设计单位:浙江大学建筑设计研究院
(5) 监理单:
(6) 施工单位:湖州升浙建筑工程有限公司
2、景观工程
(1)吴兴大道织里段综合改造工程——富民路转盘工程道路等级为城市次干路,道路红线宽40米,主线一般路段设计车速50km/h。道路路面为沥青混凝土路面,道路横断面型式:4米人行道+4米非机动车道+2米侧分隔带+8米机动车道+4米中央分隔带+8米机动车道+2米侧分隔带+4米非机动车道+4米人行道=40米.机动车行道横坡为双向横坡,非机动车道和人行道为单向横坡,坡度均为1。5%。
车行道结构层厚52cm:5cmSBS改性沥青混凝土(AC-16F)+粘层油(PC-3)+7cm粗粒式沥青混凝土(AC—25F)+透层油[AL(M)—1]+20cm中粒式二灰碎石(基层)+20cm粗粒式二灰碎石(底基层)+压实宕渣;人行道块料铺设:6cm荷兰砖(20×10cm)+ 2cm座浆(水泥:黄砂=1:2)+ 15cmC20混凝土基层+3cm瓜子片找平层+压实宕渣;与本道
平侧石:道路平侧石采用花岗岩,规格为30×12.5×99。5厘米,平侧石间玻璃胶勾缝。侧石护肩采用C20砼,平侧石基础采用1:2水泥砂浆。人行道外侧采用7.5×10×50厘米花岗岩小平石。
花缘石:花缘石采用花岗岩,规格为13×12×120厘米。
本工程道路路基处理根据道路回填高度采用不同的路基处理方法,全线路基填料挖除原路基后采用塘渣碾压回填。
3、排水工程
本工程管道分为雨水管道和污水管道,雨水管道均为开槽施工,管材为钢筋混凝土管,管径在D200-D1500之间;污水管道除W14—W15、W45—W46采用非开挖定向钻(牵引)工艺施工,W23—W27采用非开挖机械顶进法(顶管)工艺施工,其余路段污水均采用开槽工艺施工,D300管采用HDPE双壁波纹管,D400—D600采用HDPE缠绕管。
雨水管道基础大部分坐落于路基塘渣结构中,污水管道工程大部分坐落于淤泥质粘土和粉质粘土中。根据设计要求,管道工程需在道路塘渣路基施工完毕并沉降稳定后方可施工.
本工程开槽施工的管道均采用大开挖施工,用钢板桩支护,明沟排水,并用集水井收集。管道施工及覆土遵循先深后浅的原则。
4、桥梁工程
大升路呈南北走向,设计范围为南起318国道,北至毗山北路,途经纬一路、湖东路、东柿路、苕溪东路、创业路、毗山南路、中塘路等,总长为2500。67米(含桥梁长度),设计宽度为40米。沿途设置桥梁三座,1#桥:1×20米=20米,桥梁全长25。04米,正交;2#桥:3×10米=30米,桥梁全长34。04米,正交;3#桥:3×13米=39米,桥梁全长44.04米,正交。桥梁均为简支桥梁,钻孔灌注桩基础,梁板采用先张法预应力混凝土空心板,预制安装施工.
5、电力管道工程
1、电缆采用钢管敷设,在直线每隔5—10m处,电缆的两端应装设电缆线路标志桩,标桩采用方柱石(砼)质材料(柱高400mm,截面为100mm×100mm的正方体),埋深250mm,地面上应保持150mm,敷设时要求顶部红色电力标志符合的两个尖端应与电缆走向一致。
2、电缆落火处、电缆进房处、电缆路经的转角处及相距50米处都应设电缆井,并且所有的电缆井盖上不得建有建筑物或堆积杂物。
3、人行道采用方砖标桩,在电缆管线上方的方砖上标上红色电力标志符合,顶部红色电力符合的两个尖端路灯工程应与电缆走向一致.
4、主管道设计8回FE¢150×5镀锌钢管;直线200m处增加4回横穿路面FE¢150×5镀锌钢管。
5、管基、包封:管基采用10cm碎石干铺,5cm砂浆找平。采用C15混凝土包封厚度57cm。
6、电力井内空:长2.5米×宽2。5米×深1。8米和长2。0米×宽1.8米×深1.8米两种形式。井身采用240×120×50标准砖砌筑。
6、路灯管线预埋工程
本次大升路路灯工程设计路段起于318国道,止于毗山北路,总长度2500.67米。
道路总宽度为40米,路灯位于距道路中线11米左右两侧各一道路灯对称设置,安装间距为38~43M.
管线:采用YJV-1KV-5×25及YJV-1KV-5×16电缆,电缆保护采用¢60。3尼龙管和¢48.3尼龙管,埋深大于50cm:过平交道口及横穿马路采用DN80镀锌钢管保护,埋深大于70cm。
路灯电缆分支井、交汇井:分支井长45cm×宽20cm×深50cm; 交汇井长59cm×宽59cm×深70cm.基础6cm碎石,8cmC15砼,5cm碎石;墙身MU10砖砌筑;复合井盖、井圈。
本工程只完成路灯管线预埋.
二、工程特点
1、本工程多数位于农田、瓜棚、渔塘等农村耕地上,施工时容易对道路红线外的农作物造成一定的影响。为避免与当地村民产生不必要的冲突,必须在测量放线时认真复核,禁止清表时清出道路红线;认真控制好塘渣填筑时的施工坡度,避免填到道路红线外。
2、本工程道路南段处于苕溪东路与318国道两条主干路之间,施工时会对两条路(主要是苕溪东路)产生一定的影响,另外本工程沿线经过几条农村的村道,施工会对附近居民的日常生活和工作有一定的影响,因此,必须组织协调好各处的交通.
3、318国道到湖东路段基本处于工厂住宅之间,安全文明施工就显得尤为重要,因为这不但关系到施工单位的企业形象,而且还关系到周边居民的健康、安全等生活内容.安全文明施工将是本工程的有一大难点。
4、按合同要求,本工程必须在450日历天内完成。但本工程有道路工程、排水工程和桥梁工程等多项内容,为确保本工程的工期和质量,必须投入足够的机械设备和人力、物力、技术力量,精心组织、科学安排,使整个工程的部位、分项工序间环环相扣、交叉进行,以确保本工程按时优质完成.
三、地质条件
1、地质条件
根据查阅湖州南太湖水利水电勘测设计院有限公司提供的《大升路地质报告》,场地内地层可分为6个岩土工程地质层,细分为9个工程地质亚层,自上而下描述如下:
① 素填土:
② 粉质粘土:
③-1淤泥质粘土:
③—2淤泥质粉质粘土:
④土夹粉质粘土:
⑤-1淤泥质粉质粘土:
⑤—2淤泥质粘土:
⑥粉质粘土夹砂:
地下水位标高为0。76m。
2、气候条件
近年来本地区气温普遍偏高,但气候极其不稳定,施工期间梅雨季节会带来阴雨绵绵的天气,对混凝土的施工及沥青混合料的温度控制带来负面影响,对工程施工影响较大,要引起高度重视,一定要做好雨季施工和冬季施工的措施准备。
四、工程目标
1、质量目标:按中华人民共和国建设部颁布的CJJ1-2008《城镇道路工程质量检验评定标准》、CJJ2-2008《城市桥梁工程质量检验评定标准》、GB50268-2008《给水排水管道工程施工及验收规范》、GB50141—2008《给水排水构筑物工程施工及验收规范》。以及相关行业标准进行检查验收,确保优良工程。
2、工期目标:本工程施工工期为450日历天,按期交付验收和使用。
3、安全生产目标:安全生产重大事故为零,一般事故损失率控制在0.1%以下。
4、文明施工:确保市优胜标化工地,争创省文明标化工地。
第二章 施工计划
一、施工总体部署
1、本工程全长2487。49米,分为桥梁工程、排水工程、道路工程,其中桥梁有三座,排水工程分为雨水管道工程和污水管道工程,污水管道又有顶管工程和牵引管工程.部分污水开槽施工埋置较深,要处理好沟槽开挖问题。根据合同要求,工程必须在450日历天内完成,而根据设计图纸要求,管道工程必须在塘渣道路沉降稳定后方可开挖敷设,这就造成了工期非常紧张,处理起来比较困难。因此计划将本工程分成三个阶段施工:第一阶段施工桥梁工程、顶管和牵引管工程以及塘渣路基工程,第二阶段分为开槽管道工程、电力和照明管道工程以及塘渣路基平整工程,第三阶段路面和附属构筑物工程。每个阶段再分几个作业组,分别安排内容进行平行施工。具体施工顺序和作业内容参见施工进度计划安排表。
虽然每个作业班组各自承担的工程有所区别,工程量也有所不同,但必须做到相互配合,分工不分家,根据各自作业区内的场地现状和所承担工程的不同特点,进行合理安排,按工序进行流水作业,确保工程顺利进行,并按时完成。
2、根据本工程目前现场的实际情况,结合本工程的具体特点,我们将采取“全面出击,重点突击,流水作业”的施工总体计划,进场后首先配合业主做好前期的拆迁工作,并同步做好施工准备工作,搭建好临时设施,修建好钢筋和模板加工场,且做好施工用电、用水和施工便道修建工作。本工程的重点监控部位是桥梁桩基工程、管道开挖、管基和安管工程以及塘渣路基的填筑工作等,只有关键工序做好,才能保证整个工程的工期和质量,因此,必须组织安排好,并做好局部的突击施工安排,准备足够的施工机械,以确保工程施工按部位、工序进行流水作业.
3、本工程的质量目标是创优良工程。
4、本工程的安全生产目标:消灭死亡事故,杜绝重大伤亡、机械行车、火灾等事故,一般事故损失率控制在0.1%以下。
二、施工协调管理
1、与业主的工作协调
(1)尊重业主对工程的统一领导,配合业主与各管线单位的协调。
(2)在施工过程中,经常与业主保持联络,加强沟通,主动及时定期向业主映工程进展情况.
(3)在工程施工中,拆迁及管线保护等问题涉及面广,解决和协调比较复杂,我方将积极主动与业主协商联络,落实解决办法。即使一时不能解决,也要服从大局,见缝插针地安排施工,确保工程按总体计划进行。
2、与设计单位的工作协商
(1)我方与设计单位的工作协商,首先需取得业主的支持和配合。
(2)积极与设计单位联系,进一步了解设计意图和工程要求,根据设计意图的要求,补充和充实我方实施性施工方案。
(3)认真阅读施工图,领会设计意图,对施工图上的疑问积极与设计联系、沟通。
(4)施工过程中,若遇到地质、地形变化等情况,及时与设计联系,并提出我方的解决办法,按设计要求实施。
3、与监理工程师的工作协调
(1)尊重监理,积极配合现场监理的工作.
(2)对于监理工程师提出的质量问题,无条件地就地解决,直到监理工程师满意。
(3)在未经监理检查认可的情况下,不得进入下一工序的工作。
(4)配合监理工程师的事后监督,即监理工程师认可后,仍有权力对正在实施或覆盖的工序提出检验要求.
三、组织计划
1、本工程施工工期较紧,工程量较大,技术含量较高,施工难度也较大,因此本工程的质量、进度和耐久性将充分体现一个施工企业的综合优势和实力。为此针对本工程的特点本公司决定选择最优秀的项目经理和施工管理人员以及最有经验的技术人员和熟练的优秀职工,组成本工程的项目经理部。项目部配齐得力的质量管理人员,由项目经理、技术负责人、施工员、质量员、材料员、班组长组成质量管理小组,对各级质量管理人员制订切实可行的质量责任制,使现场质量责任制纵向到底,横向到边,形成网络.三级质保体系的核心是项目部,重点是一线班组.同时公司赋予项目经理人事、财务、物资、设备的调配权.对工程质量、工期、成本、安全、文明等都按公司有关指标进行全方位管理.具体的组织网络如下:
项目管理机构配备情况表
序号
职 务
姓 名
职称或资格证
证书编号
1
项目经理
赵伟康
建造师资格证
浙2330050712959
2
项目技术负责人
廖茂椿
职称证
G3300002995
3
施工员
沈根强
岗位证
330650120700016
4
质检员
王春勇
岗位证
330650420700022
5
资料员
陆战美
岗位证
060135
6
安全员
沈红彬
岗位证
330650520700003
7
材料员
朱群英
岗位证
330650320700005
项目负责人
项目技术负责人
质 检 科
技 术 科
安 全 科
后 勤 部
材 料 科
资 料 室
设 备 科
道路工区
桥梁工区
排水工区
路灯工区
电力管道工区
泥
工
班
木
工
班
钢筋
班
砼
工
班
电
工
班
管道
班
灌桩班
架
子
班
筑路
班
顶管
班
电焊
班
机
修
班
操作人员
2、项目部直属公司领导,并在主管经理的支持下,现场项目部作为工程专职负责的一个集体机构,以项目经理为主的责任制全权部门。主管经理还能根据本工程的需要,在技术人员、职工、机械设备、资金等方面,在必须补充和提供的情况下作出决策,并在一定范围内调动,以确保本工程的质量、安全、进度等各方面得以保证。
四、进度计划
1、本标段工程按合同文件要求,本工程总工期为450历天,开竣工时间以业主下达的开工令为准,针对总工期要求和总体部署的施工方案,进行场地建筑垃圾处理和局部便道处理,同时进行文明施工围护,之后开始分段流水进行排水管道、桥梁的施工,然后再按各单位工程的流水施工顺序进行道路土路基、路面基层和路面施工.
2、根据本工程的工程特点及总体部署的施工要求,计划以苕溪东路为界分南北两段同时施工,首先开始道路清表及塘渣填筑,塘渣路基暂且先填8米宽的施工便道,为桥梁工程施工创造条件。2010年10月31日前塘渣路基施工完毕开始进行预压。于2011年1月15日开始排水管道施工,到2011年5月10日开始二灰碎石的施工,确保工程在450日历天内结束。
3、本工程的施工计划是按总体工期的要求进行安排,具体详细的施工进度安排,参见施工进度计横道图。
4、本施工计划的编制主要遵循以下原则:
(1)做好综合平衡,全面安排,使劳动力、机械设备、各类物质的需要量,尽可能做到大体均衡,充分发挥人力、物力、财力的作用,以提高经济效益。
(2)贯彻既要可靠,又要留有余地的原则,对工程施工工序分别采取平等作业、顺序作业、流水作业的方法进行。
(3)采用科学的劳动组织和先进的施工方法,以尽量减少劳动力的物质消耗,使完成的建设项目达到高效、优质、降低成本的目的。
5、工期保证:
(1)加强各工序、工艺的质量控制,做到不返工,一次性达标,并在新工艺上加大力度。
(2)按照业主对总工期的要求,每月下达一次月计划,每周下达一次周计划,科学组织、合理安排、每天检查进度完成情况,经常分析施工存在问题,绝不拖延。
(3)根据施工每一阶段的实际情况,及时调整机械设备和劳动力布置,施工中采用网络控制,以确保施工工期只能提前,绝不拖延。
(4)经常向业主汇报工程进展情况及施工存在问题,接受领导,听取意见。
(5)搞好与周围单位和当地居民的关系,减少施工干扰因素,以利于施工。
五、材料供应计划:
本工程中材料的采购由项目部材料科负责。在材料采购管理中,项目部与主要材料供应厂家,需在公司认可的合格分承包方名录上选择,如特殊情况需在名录外选用时,应把拟选用的厂家的有关营业执照,生产证书等材料送至公司材料处,由材料处、质量处评审,经管理者代表批准后方可选用,并列入合格分承包方名录。
材料的验货、收货,由项目部材料员、质量员先进行外观、数量等检验,在取得质保书、检验合格证等资料后,进行取样抽检。检验单位必须经业主和质监部门认可。具体质量要求必须符合设计和施工规范要求.
六、劳动力计划
根据本工程需要,施工中所有劳力以技工和普工相结合的方法。
1、劳动力计划
具体布置详见劳动力计划
劳动力计划安排表
工种
按工程施工阶段投入劳动力情况(天)
30
60
90
120
150
180
210
240
270
300
330
360
390
420
450
工程技术人员
8
8
8
8
8
8
8
8
8
8
8
8
8
8
8
管理人员
10
10
10
10
10
10
10
10
10
10
10
10
10
10
10
电工
3
3
3
3
3
3
3
3
3
3
3
3
3
3
3
钢筋工
5
15
15
15
15
10
5
5
5
5
5
2
2
2
2
顶管工
8
8
8
8
8
0
0
0
0
0
0
0
0
0
0
管道工
0
0
0
0
0
0
25
40
40
25
0
0
0
0
0
木工
10
15
15
15
10
10
5
5
5
5
5
2
2
2
2
泥工
10
10
10
10
10
10
10
10
10
10
5
5
5
5
5
沥青混凝土工
0
0
0
0
0
0
0
0
0
0
0
0
0
25
0
机修工
2
2
2
2
2
2
2
2
2
2
2
2
2
2
2
机械操作工
10
10
10
10
10
10
10
10
10
10
10
10
10
10
10
电焊工
5
5
5
5
5
5
5
5
5
2
2
2
2
2
2
普 工
工地上至少保证40个普工,各专业班组用工根据工程需要相互协调,用工不足时随时增加。
合计
64
79
79
79
74
61
71
86
86
68
43
37
37
62
37
2、劳动力的管理:
1、所有劳动力管理按湖州市有关管理条例进行专项管理,特殊工种人员持证上岗。
2、所有劳动力上岗前进行质量及安全教育,加强对参战职工的质量和安全思想教育,自觉进行安全操作规程的学习,提高全员的质量安全生产意识,落实责任,严肃法规。
3、特种作业持证上岗,特种作业人员必须经培训考试合格后持证上岗,操作证必须按期复审,不得超期使用.名册齐全。
3、劳动力的调配措施
(1)技术管理人员和技术工人、普通劳动力,调配具有同类工程工经验的人员,组成本工程项目部及施工队伍。
(2)我公司管理人员做到提前进行施工技术,生产准备工作。
(3)本工程施工时,必要时采取昼夜施工,确保按期完成。
(4)项目部根据各施工队人员的情况,合理进行调配。
七、机具计划
本工程分道路工程、排水工程和桥梁工程,其中桥梁工程量较大,工期较紧,故在本工程的实施过程中能否投入足够的机械设备以及机械设备的型号选择,对本工程的施工有相当影响。
另外,由于设计图纸要求,管道工程须在道路沉降稳定后方可开挖敷设,这对整体工期有很大的影响,故在管道工程中我方需投入足够的机械设备及人员,尽可能地分成多个施工班组分多段同时施工,为早日开始路面施工创造条件
同时,由于本工程地处位置特殊,在考虑机械设备的选用时必须保证施工项目实施优质、高速、低耗、安全和文明。具体的机械设备计划参见下表.
拟投入本工程的主要施工机械设备表
序
号
机械或设备名称
规格型号
数量
国别
产地
额定功率
备注
1
挖掘机
PC200
5台
日本.小松
2
挖掘机
PC128
2台
日本。小松
3
推土机
T140-2
2台
中国.河北
103KW
新
4
单轮振动式压路机
CLG620
2台
中国.广西
20t
新
5
双轮钢筒式振动压路机
2YJ6X8
2台
德国
8t
6
轮胎式压路机
LGP826
2台
德国
26t
7
小型手扶式振动压路机
LB—15B
2台
德国
2t
8
装载机
ZL30E
1台
中国.广西
90 KW
9
装载机
ZL50E
1台
中国。广西
103KW
10
沥青摊铺机
DLT90SC
2台
德国
11
履带式吊车
ZY50t
1台
中国
12
汽吊
25t
2台
中国
13
沉管灌注桩桩机
DZ110KS
1台
瑞安长虹
14
自卸王汽车
5t
15
中国。解放
15
双轿汽车
20t
20
中国.解放
16
混凝土搅拌机
JZC350
3台
中国。杭州
5。5KW
17
散装水泥罐
1台
中国.杭州
18
电子地磅
80t
1台
中国
19
电焊机
BX1-200
2台
中国.嘉兴
40A21。6V
20
对焊机
UN-100
2台
中国.上海
φ14~φ30
21
竖向焊机
HYS—630
2台
中国. 上海
22
钢筋切断机
Q235-A
2台
中国
Φ6—Φ40mm
23
钢筋调直机
GT3/8
2台
中国
24
钢筋弯曲机
GW40
2台
中国
3KW
25
蛙式打夯机
HW系列
2台
中国
180Kg
26
插入式振动棒
M 3000
5台
中国
230伏特
27
平板振动机
ZW—10
5台
中国
2.2千瓦
28
木工圆盘锯
MJ104A
2台
中国
4kw
29
木工平刨机
MIB-SJ-
2台
中国
230V/50Hz
30
高压水泵
AP1674
2台
中国
75KW
31
汽油机抽水泵
80mm/WB
5台
日本。本田
35m3/h
32
潜水泵
15
中国。台州
33
污水泵
2。5英寸
4台
中国.台州
220V
34
污水泵
4英寸
1台
中国.嘉兴
380V
35
汽油发电机
SH7600E
2台
日本.本田
5.6KW
36
全站仪
2台
日本
37
电子经纬仪
ET-02
1台
中国
38
自动安平水准仪
Ⅱ
5台
中国
39
砼试压模具
5组
中国
40
砂浆试压模具
3组
中国
41
沉降观测仪
DSZ2+FS
2台
中国
42
花杆
3m
6根
中国
43
钢卷尺
50m
3把
中国
44
翻斗车
20
中国.常州
45
手拉葫芦
5t
2台
中国.杭州
46
平地机
PQ230C
1台
中国
47
钻机
GPS—20H
4台
中国
48
液压千斤顶
QF60—20
2台
中国
49
铣刨机
1
德国
50
洒水车
1
51
发电机
3
第三章 施工总平面布置
一、施工总平面布置
根据现场实地踏勘的实际情况,结合本工程的特点,合理布置平面。具体布置情况详见附后的施工总平面布置图。
二、临时设施建设
为了满足施工现场高质量管理的要求,经现场实地踏勘,施工临时设施计划搭建一座一层的临时活动房作为项目经理部,并提供驻地监理办公室及业主现场办公室各1间。项目部管理人员及民工宿舍就近租用农民房.
三、钢筋、模板加工场
本工程的钢筋加工场地主要用于桥梁、管道基础和检查井底板的钢筋制作,根据现场实际情况,钢筋加工场地及模板加工场地将设置在材料堆放场地附近。具体位置分别安排在3座桥梁附近(详见附图:平面布置示意图)。另由于本工程所有梁板均委托有资质、有实力的梁板预制厂家预制,故工地上不设梁板预制场地。
四、场地围护
根据现场的实际情况,结合本工程的特点,场地的围护将根据交通方案进行围护。设置临时围护时,设红灯示警,同时在叉口上开设车辆、行人出入口。
五、施工交通便道
在道路红线范围内按路基标准填筑塘渣便道.
六、施工用电、用水
施工用电根据现场的实际情况,项目部用电由附近村庄经电力部门批准后接出。
施工生产用电我方采用发电机。
施工用水根据现场的实际情况,从水务部门提供的口径为DN50的自来水管接出.采用Φ25UVPC管在东侧人行道外边缘全线贯通,并沿线设置多个龙头(每隔80M左右设置),现场用水则采用软管临时从笼头处接出,以满足施工现场的用水要求,同时临时用水也采用Φ25UVPC管引入项目部和各施工作业组驻地以及预制加工场和拌和场内,并沿地场布置,以满足生活用水和加工用水的要求。
七、拌和台
对于本工程道路、管道以及检查井上的混凝土、砂浆我们准备采用集中场所自拌,我公司计划每个工区安排1台砂浆拌和机和1台350L混凝土搅拌机。桥梁使用商品混凝土,但仍安排拌和机以备用。
第四章 施工准备和测量工作
一、施工前的准备工作
为保证工程能顺利进行,必须做好施工前准备工作,制定切实可行的质量工作计划,对施工机具设备、材料检验及成品检查、机具检查以及生活临时布置的各项工作应按要求完成,落实到责任人,并明确完成时间。并认真做好施工前技术准备,现场准备,物资准备.
1、技术准备:
(1)认真组织和落实有关本工程的施工技术人员,质量管理人员,详细熟悉图纸认真阅读标书内容和业主述及的一切规定、要求和参照的标准,真正了解工程设计意图,根据现场施工条件,定出最佳施工方案,使施工能全部获得业主和工程师的满意。
(2)原材料的测试工作:
抽调有经验及有上岗经验的质检人员,对进场砂、石料、水泥和钢筋及允许试验范围内的各种施工材料进行送检测试,并根据砂石料的含水量等情况确定施工配合比,适当调整水灰比。对桥台背回填沙砾须进行分析测试,选择最佳含水量和最佳级配的沙砾进行回填,对回填沙砾进行密实度试验,以达到设计及规范要求.
(3)对现场交底时的中心桩位,转角桩和其它节点桩位,做好定位及攀线桩控制,认真做好保护工作,确保工程施工的正确性。
(4)按业主提供的永久性水准点,沿线在道路两侧按适当间距、适当位置自纠临时水准点,所设的临时水准点必须经过二次以上的复核,并经过二个以上的永久水准点闭合,报监理工程师审批后使用。
2、现场准备:
(1)根据业主要求的施工进度总工期,我公司能够发挥自己企业的优势,竭力为业主创造各方面的条件,积极协助业主做好前期各方面工作,促使工程早日开工,正常施工。
(2)积极主动配合业主一起办好临时设施等土地借用,使施工顺利进行。
(3)及时提前办理接水、接电工作,对现场用电、用水、排水等进行调查,作出正确布置。
(4)对施工区域内的原有排水系统进行周密详实的调查,作出合理的临时排水方案,报业主及监理工程师批准,并根据监理工程师意见及现场条件进行正确、合理调整,减少由于施工引起的对施工区域内的原排水系统的影响。
3、物资机械准备:
①根据工程合同的要求,在工程开工前就要与材料供应部门进行联系,落实材料货源。对于全部自行采购的工程材料,在进场前均需对材料进行预测试,达到业主及监理工程师满意之后,方可采购至工地,并按照进度计划,和供货单位签订正式供应合同,确保施工中不发生停工待料的误工情况。
②本工程的机械设备由项目部统筹安排,在正式开工前进行一次全面检修,并做好机械设备的待用准备,一旦接到工程业主的开工令,立即准备进场施工。机械设备的数量及性能好坏,将直接影响本工程施工进度,因此必须准备足够的机械设备,以满足本工程施工要求。
二、施工测量
1、平面控制测量:
工程测量的精确是保证施工成果符合设计意图,确保工程质量的基本条件,必须高度重视,并予以反复复测核实,以确保全工程的空间几何位置在严密控制下进行。
对施工场地及控制点进行实地踏勘,结合各单位工程的平面布置图,创建施工测量平面控制网。要求达到考虑通观条件、稳固状况、攀登方便等各种因素,现场在道路两侧每隔100m均建立控制点。放样时每点至少有两个控制点作后视,便于经测时进行校验。
首先应根据设计和业主提供的坐标基桩用测距仪进行复核测量,并将复测结果报业主和监理工程师,以确定这些基桩的可靠性,如需调正应将调正值书面报监理,并获得正式批准后方可使用。
施工前应由坐标桩测设道路中心线和结构物控制桩.根据设计理论中心线要素,用普通测量复测这些中心线和结构物控制桩相对位置正确与否.当用坐标测量放设结构物控制桩,并用普通测量复测确认无误后,应对这些控制桩进行必需的保护,以确保使用时正确,并应将这些控制板的护桩全部反应在控制网上。
①水准高程控制测量:
认真复核由业主(或设计)提供的数个水准点标高,在进行闭合水准测量时应选定合理的路线将这些永久水准点全部纳入闭合水准测量。在确认所有原有永久水准点标高正确无误,并上报业主和监理工程师认可后,方可使用.
根据上述永久性水准点,本工程沿线在道路两例均引测临时水准点,每个水准点要经过二个以上永久性水准点的校核确认后方可使用.所有桩位必须设置在不会沉降、扰动和挖掘的明显、可靠、牢固的地段。为了防止施工期间因受外界影响使桩位发生变化,应适时对上述桩位进行复核。
②高程测量:
根据闭合测量正确无误的临时水准点(应予以编号并注明标号),对结构物的高程进行施工测量,控制结构物的高程.
在施工时应严格保护临时水准点和永久水准点,并定期巡视和复核,确保正确无误。
第五章 施工方法和技术措施
一、排水工程
1、本工程排水管道采用的管材,雨水管采用Ⅰ级钢筋混凝土管,承插连接,橡胶圈接口.其中雨水口连接管采用d200预应力钢筋混凝土,管径≥1200的采用Ⅱ级钢筋混凝土管。污水管径De300采用HDPE双壁波纹管(Sn=8),承插连接,耐腐蚀橡胶圈接口.管径De400~De600采用HDPE缠绕管(Sn=12),热熔连接。过河段W14~W15段采用单管牵引,W45~W46段采用双管牵引。W23~W27段采用“F"型钢承口式预应力钢筋混凝土顶管专用管(混凝土强度等级C40,工作内压0.05Mpa),齿形橡胶圈柔性接口。
2、排水管道开槽施工工艺流程参见排水管道施工工艺流程图.
3、沟槽开挖
(1)根据地质资料、现场情况及排水管道施工规范,本工程的沟槽开挖采用机械开挖,人工配合。并及时测量槽底高程及宽度,槽底严禁超挖扰动基地原状土,达到设计槽底高程的最后一层20cm土要人工清底。
(2)基础开挖时将边坡整修成1:0.33的斜坡并留空.一般基坑底面应比基础平面尺寸每边增宽0。5米,基坑上需堆土时,应留出1m以上的安全宽度,堆土高度不宜超过1。5米,保证施工安全.参见沟槽开挖断面图。
(3)雨季施工沟槽应充分考虑雨水排除问题,防止泡槽,保证施工环境安全。
(4)因本工程土质为粘土,沟槽开挖后采用钢板桩支护,明沟排水,并用集水井收集。(开挖后的断面见沟槽开挖示意图)完成后根据各段的土质情况进行基础处理,根据设计要求,如管道基础的持力层土质较弱,经现场监理同意后,管道基础应超挖30cm后回填砂石(各50%)至垫层底然后才能铺设C10的混凝土垫层和浇注平基。
HDPE管道施工工艺流程
定位放线
¯
人工挖沟槽
¯
垫层铺设
¯
人工下管——管道安装——人工就位
¯ 柔性接口
管道稳护(粗砂)
¯
检查井
¯
闭水试验
¯
粗砂护管回填
¯
回土打夯
钢筋砼管道施工工艺流程
定位放线
¯
机械、人工挖沟槽--沟槽处理
人工清底
¯
模板制安-—管道基础-—砼样试验
¯
机械下管——管道安装——人工就位
¯ 柔性接口
两侧对称浇注-—管道护管——支侧模
¯
检查井
¯
闭水试验
¯
覆土打夯
4、基础浇捣
(1)沟槽成型和经过处理后,必须经项目部质量员及现场监理工程师验收合格后,方可铺设垫层和浇筑平基。管道基础侧模均采用钢模板,用钢管及方木作支撑,注意根据设计要求每20m设一道沉降缝,将该处管道底板断开,沉降缝处嵌入2cm厚沥青木丝板。
(2)钢筋绑
