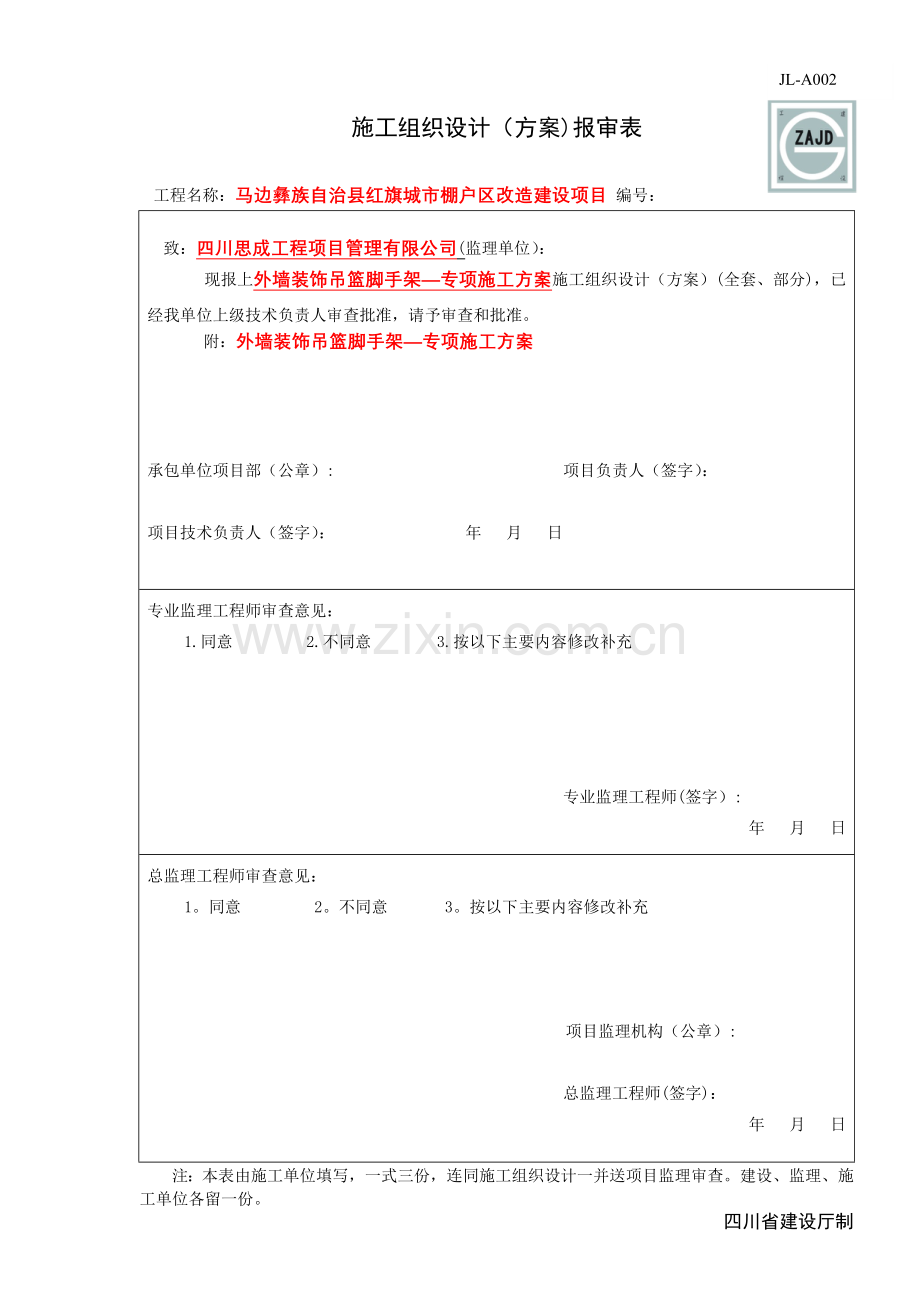

施工组织设计(方案)报审表
工程名称:马边彝族自治县红旗城市棚户区改造建设项目 编号:
致:四川思成工程项目管理有限公司(监理单位):
现报上外墙装饰吊篮脚手架—专项施工方案施工组织设计(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准。
附:外墙装饰吊篮脚手架—专项施工方案
承包单位项目部(公章): 项目负责人(签字):
项目技术负责人(签字): 年 月 日
专业监理工程师审查意见:
1.同意 2.不同意 3.按以下主要内容修改补充
专业监理工程师(签字):
年 月 日
总监理工程师审查意见:
1。同意 2。不同意 3。按以下主要内容修改补充
项目监理机构(公章):
总监理工程师(签字):
年 月 日
注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理审查。建设、监理、施工单位各留一份。
四川省建设厅制

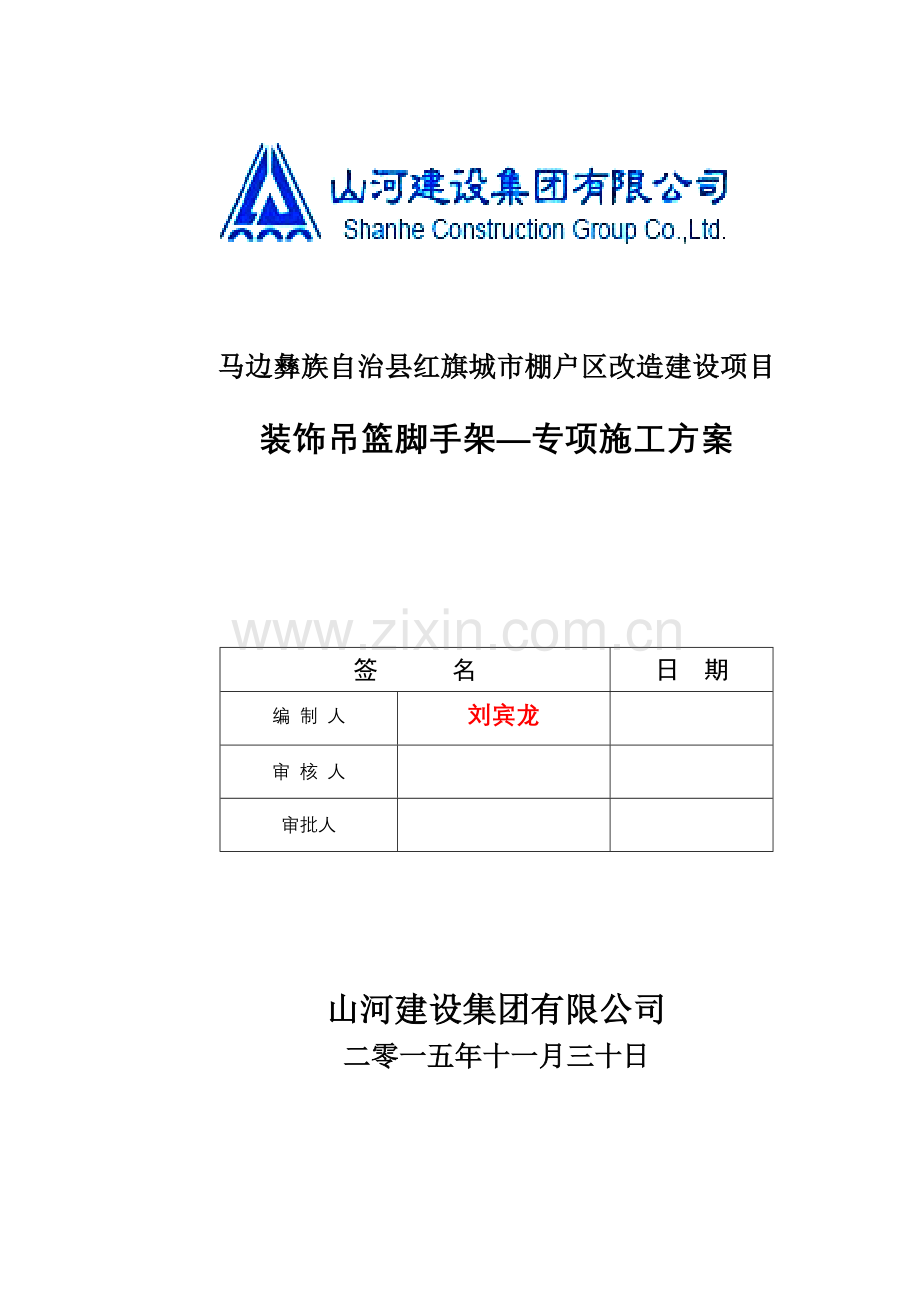

马边彝族自治县红旗城市棚户区改造建设项目
装饰吊篮脚手架—专项施工方案
签 名
日 期
编 制 人
刘宾龙
审 核 人
审批人
山河建设集团有限公司
二零一五年十一月三十日
目 录
一、综合说明…………………………………………………………………………………1
1、编制说明……………………………………………………………………………1
2、执行标准……………………………………………………………………………1
二、工程概况…………………………………………………………………………………1
1、建设工程概况………………………………………………………………………1
2、单项工程建筑形式…………………………………………………………………1
三、吊篮的加工制作…………………………………………………………………………2
1、选料材质的基本要求………………………………………………………………2
2、吊篮架的制作………………………………………………………………………2
3、吊篮的组装规格……………………………………………………………………3
4、屋面挑梁架的制作…………………………………………………………………3
5、吊篮的检查…………………………………………………………………………3
6、吊篮的验收…………………………………………………………………………4
⑴、悬挂机构……………………………………………………………………………4
⑵、配重…………………………………………………………………………………4
⑶、钢丝绳………………………………………………………………………………4
⑷、安全保护装置………………………………………………………………………5
⑸、吊篮平台……………………………………………………………………………5
四﹑脚手架吊篮安装或拆除和升降的安全施工技术………………………………………5
1、悬吊方法与支承设施………………………………………………………………5
2﹑屋面挑梁架的安装固定……………………………………………………………6
3、吊篮架的安装………………………………………………………………………6
4、吊篮架的安全装置…………………………………………………………………7
⑴、保险卡………………………………………………………………………………7
⑵、安全锁………………………………………………………………………………7
⑶、安全锁………………………………………………………………………………8
5、保险措施……………………………………………………………………………8
6、升降吊篮施工技术…………………………………………………………………9
7、吊篮的拆除顺序……………………………………………………………………9
五﹑使用吊篮的安全技术规定………………………………………………………………10
1、吊篮安全管理规定…………………………………………………………………10
2、吊篮安全使用规定…………………………………………………………………10
3、吊篮的维护…………………………………………………………………………11
4、组装和升降吊篮的安全技术规定…………………………………………………11
5、悬吊方法与支承设施………………………………………………………………12
六、建筑吊篮脚手架的设计计算书…………………………………………………………13
1、设计依据……………………………………………………………………………13
2、荷载计算……………………………………………………………………………13
⑴、参数…………………………………………………………………………………13
⑵、设计荷载……………………………………………………………………………13
⑶、吊篮结构件的强度计算……………………………………………………………14
⑷、屋面挑梁架的配重方案……………………………………………………………17
附图:外墙装饰吊篮脚手架示意图…………………………………………………………18
外墙装饰吊篮脚手架—专项施工方案
一、综合说明
1、编制说明:
⑴、本工程外沿装饰脚手架的选择要满足装饰工程施工的要求,且必须符合安全施工规范的规定,搭设时构造连接方法方便、简单采用通用性较强的材料.
⑵、采用悬吊方式设置的脚手架称为“吊脚手架",其形式为吊篮(悬吊篮式工作台),主要用于装修和维修工程施工。
⑶、吊篮已成为高层建筑外装修作业脚手架的常用形式,其技术也已发展得较为完善。
2、执行标准:
⑴、《建筑施工安全检查标准》JGJ 59—2011
⑵、《建筑工业高处作业吊篮》(JG/T5032—93)
⑶、《建筑施工扣件式钢管脚手架安全技术规程》JGJ130—2001
⑷、《编制建筑施工脚手架安全技术标准的统一规定》(修订稿)
⑸、《建筑施工高处作业安全技术规范》(JGJ80—91)
⑹、《钢结构设计规范》GB50017—2003
二、工程概况
1、建设工程概况
总建筑面积为98644.19㎡,总工期:660天。
2、单项工程建筑形式:
其中1#安置房建筑面积14376。30㎡,11层建筑物总高度为40。80m,檐口设计高度39.20m,室外地坪设计标高是—0。15m。
2#安置房建筑面积5515.63㎡,7层建筑物总高度为26.70m,檐口设计高度26.10m,室外地坪设计标高是-0.15m.
3#安置房建筑面积7592。08㎡,7层建筑物总高度为26。70m,檐口设计高度26。10m,室外地坪设计标高是—0。15m。
4#安置房建筑面积10131。53㎡,11层建筑物总高度为41.50m,檐口设计高度38。00m,室外地坪设计标高是—0。15m。
5#安置房建筑面积10060。39㎡,11层建筑物总高度为41.50m,檐口设计高度38。00m,室外地坪设计标高是—0.15m。
6#安置房建筑面积10055.89㎡,11层建筑物总高度为41.50m,檐口设计高度38.00m,室外地坪设计标高是-0.15m。
7#安置房建筑面积10133.83㎡,11层建筑物总高度为41.50m,檐口设计高度38.00m,室外地坪设计标高是-0。15m.
8#安置房建筑面积9322。20㎡,11层建筑物总高度为40。80m,檐口设计高度39.20m,室外地坪设计标高是—0。15m。
9#安置房建筑面积4772。47㎡,7层建筑物总高度为26。70m,檐口设计高度26.10m,室外地坪设计标高是—0.15m。
10#安置房建筑面积5921.57㎡,7层建筑物总高度为26。70m,檐口设计高度26.10m,室外地坪设计标高是-0。15m。
11#安置房建筑面积5832。82㎡,6层建筑物总高度为24。00m,檐口设计高度23.40m,室外地坪设计标高是-0.15m。
12#安置房建筑面积4714.11㎡,6层建筑物总高度为24.00m,檐口设计高度23.40m,室外地坪设计标高是—0.15m。
三、吊篮的加工制作
1、选料材质的基本要求
⑴、所选用的钢材:应无严重锈蚀、弯曲、压扁或裂纹, 钢材应有出厂合格证明,否则不准使用。
⑵、吊篮底板:挡脚板采用5cm厚的木板或者2cm厚的铁皮,吊篮上铺设的脚手板2。5~5cm厚的木板或轻质金属板,排木应用5×10cm的木方或外径48mm的钢管。
⑶、升降机具: 吊篮升降的手板葫芦经过计算采用3t以上的手扳葫芦,专用配套的钢丝绳,承重的钢丝绳子直径就不小于12.5mm,吊篮所用的安全绳应用直径不小于12。5mm的钢丝绳。2t以上的倒链;
⑷、组合吊篮所用的钢管采用外径48mm,壁厚3~3.5mm 。
⑸、扣件:应有出厂合格证明,并与架管规格配套使用,凡检查有脆裂、变形或滑丝现象时严禁使用。的组合扣件必须用马钢扣件.
⑹、屋顶挑梁采用不小于14#的工字钢或承载能力相当于14#工字的钢的其它材料。
2、吊篮架的制作
⑴、制作吊篮架时,须严格按施工方案要求的吊篮进行制作,并应对原材料进行严格检查,认真选料.
⑵、吊篮底部承重部分应用≥6.3#的槽钢焊接,篮子的两端用≥4.0的角钢联接,四周的防护杆用25×25×2的方管联接成一个整体篮子。
⑶、每组吊篮中葫芦与葫芦间间距为3.0-5.0m,且分布均匀;避免机械事故发生,每个葫芦必须配好安全器,这样即使葫芦出现故障,吊篮不至于坠落或倾覆。
⑷、吊篮宽约0.8m;长度约为6m左右;特殊情况不能超过8m(见吊篮架详图)
⑸、吊篮背面高度:1200mm,正面高度:800mm,两侧:1200mm。
⑹、吊篮底面的脚手架板应铺严且固定.
3、吊篮的组装规格
⑴、吊篮长度不得超过6m,吊篮宽度0。8~1m,单层吊篮高度2m,用钢管为立杆的吊篮,立杆间距不准大于2m,采用焊接边框的吊篮,立杆间距不准超过2.5m,单层吊篮至少设三道横杆。
⑵、以钢管组装吊篮,大、小面均须以焊接预制框架组合的吊篮,长度超过3m的大面。
⑶、吊篮的脚手架都必须铺平铺严,并与排木固定牢,排木的间距可根据脚手架板的宽度而定,一般以0.5~1。00m为宜,吊篮作业层外皮和两端小面均应绑两道护身栏,设一道档脚板,并用安全网全部封严,索死下角,里皮要绑防护栏,里皮不能绑防护栏的吊篮,必须与建筑物拉牢固定,吊篮里皮与建筑的间隙不得大于20cm。
⑷、吊篮顶的防护篮,距作业层脚手架不得小于2m,防护层要用金属网,尼龙网或轻型坚固材料搭设,如遇挑檐板不能设防护层时,操作人员应挂安全带,做完挑檐后,再防护层。
⑸、长度在6m以下的吊篮,要设3个吊点,超过6m的吊篮,每增加3m加一个吊点,吊点要分布均匀,长度在3m以下的小吊篮如设3个吊点操作不便,可设两个吊点,但篮内人员要挂好安全带。
4、屋面挑梁架的制作
⑴、屋面挑梁架采用14#槽钢(或工字钢)(经过计算能够承受吊篮重量,见计算书).
⑵、挑梁伸出女儿墙的长度一般为600mm,与支点的水平夹角为15度,特殊部位根据实际情况而定。
⑶、挑梁与吊篮的承重钢丝绳,以及挑梁与吊篮的保险副钢绳必须连接牢固;卡头的绳卡不得少于3个。
5、吊篮的检查
⑴、使用前检查:吊篮架投入使用前,应在各工序自检、互检并有资料由主管生产经理组织验收,其验收方法和内容应符合下列规定:
⑵、料具检查验收:所使用的各种材料、零配件的工具,应符合现有国标规定,并具有检验报告。
⑶、对照有关规范的要求,检查验收时,将架子从地面升起4m,其验收内容应包括:
①、吊篮架布置
②、挑梁和其锚固部分
③、钢吊篮架部分
④、起重工具部分
⑤、吊篮荷载的试验方法
6、吊篮的验收
⑴、悬挂机构
①、必须使用钢材或其他适合金属材料制作,可采用焊接、铆接或螺栓连接,结构应具有足够的强度和刚度;
②、受力构件必须进行质量检查并达到设计要求;
③、悬挂机构作用于工程结构的作用力应符合其承载要求
⑵、配重
①、配重应准确,并经安全检查员核实后才能使用;
②、抗倾覆系数(=配重矩/前倾力矩)不得小于2,按下式计算:
式中 G、F分别为配重和吊篮的总荷载,b和a分别为配重中心和承重钢丝绳中心到支点的距离
首次使用吊篮前,必须进行抽查2至4个荷载试验:将吊篮提升至距地4M高度进行试验,荷载为设计荷载2倍,吊篮、挑架等不能有明显变形,验收完成后应有主管验收人签证,并有参加人员签字记录,以作为依据,并应留档备查。
⑶、钢丝绳
①、钢丝绳的直径不应小于6mm;
②、钢丝绳安全系数K按下式确定,且不应小于9;
K=s·a/W
式中:s为单根钢丝绳的额定破断拉力(kN),a为钢丝绳根数,W为吊篮的全部荷载(含自重)。
③、不允许以连接两根或多根钢丝绳的方法去加长或修补;
④、除随时对钢丝绳的可见部分、与设备连接部位、绳端固定装置等进行检查外,每月至少按GB 5972中2。4。1条的规定检查两次,检查部位应符合2.4。2条的规定,报废执行2.5条的规定
⑷、安全保护装置
①、一般须配制动器,行程限位和安全锁等,检验合格才能安装;
②、吊篮必须装有上下限位开关,并以吊篮平台自身去触动;
③、每根安全钢丝绳上必须装有不能自动复位的安全锁;
④、安全锁应在吊篮平台下滑速度大于25m/min时动作,在不超过100mm的距离内停住;
⑤、安全锁必须在其有效期内使用,超期者必须由专业厂检测合格后方可使用;
⑥、吊篮上须有防倾斜装置,并宜设超载保护装置
⑸、吊篮平台
①、平台底板有效面积不小于0。25m2/人,且必须有防滑措施;
②、平台内最小通道宽度≥0.4m;
③、装在固定式安全护拦,靠建筑一侧高度≥0。8m。其他各侧高度≥1.1m
④、平台四周装设高100~150mm挡脚板;
⑤、平台若装门时,则不得外开.
四﹑脚手架吊篮安装或拆除和升降的安全施工技术
1、悬吊方法与支承设施
⑴、吊脚手架的悬吊方法灵活多样,根据工程结构情况和脚手架折用途在主体结构上设置支承点,在屋顶上设置挑架或挑梁进行悬吊,在屋顶上设置挑架或挑梁。
⑵、在屋顶上设置挑梁必须控制平衡,保证其抵抗力矩大于倾覆力矩的三倍,即Pa>3wp。
⑶、吊、挂、挑脚手架,吊脚手架是通过特设的支承点,利用吊索悬吊吊架吊篮进行装修工程操作的一种脚手架。其主要组成部分为:吊架和吊篮、支承设施、吊索及升降装置等。
⑷、吊篮和吊架,吊架和吊篮的构造形式根据建筑物结构情况采用.
⑸、框式钢管吊架,其基本构件是用¢50×3.5钢管焊成的矩形框架,搭设时以3~4榀框架为准。按2~3米间距排列,用扣件连以钢管大横杆和小横杆,铺设脚手板,装置栏杆,安全网和护墙轮,栏杆的支杆也用扣件与框架连接。在屋面上设置悬吊点,用钢丝绳吊挂框架。
⑹、吊篮为一侧面开口或两面都开口的箱形构架.长3~4m,宽0。8~1m,高1.2m,由两个吊架和底盘,护栏五大部分作螺栓连接或所有挑架,挑梁、吊架、吊篮和吊索均须进行计算,固定方法必须牢固可靠,同时在使用中要严格控制荷载。
⑺、所有吊篮、吊具均须有防止滑动和发生断绳时的安全措施,常用的方法是另用一根钢丝绳将吊架或吊篮系固在建筑结构上。
⑻、所有吊架和吊篮均须设有护墙轮和顶墙杆,并采取措施与建筑进行锚拉,彼此之间也要互相连接,防止操作时摇晃。
2﹑屋面挑梁架的安装固定
⑴、吊篮的位置和挑梁的设置根据建筑物的实际情况决定,拟定施工方案时,应注意挑梁挑出的长度和位置应与吊点保持垂直。
⑵、安装挑梁时,应使挑梁探出建筑物一端稍高出另一端;一般情况按水平15°角度,挑梁在建筑物内外的两端应用钢管连牢固,成为整体;阳台部位的挑梁在挑出部分的顶端在加斜撑和抱桩,斜撑下脚要加垫板。
⑶、承受挑梁拉力的预埋吊环,应有直径不小于是16mm以上的圆钢,吊环埋入混凝土内的锚固长度的应大于钢筋混凝土设计的锚固长度30~35d,并与埋体主筋焊接牢固,如果几个吊点共同用一个预埋吊环时,要另外采取加固措施,并经审批后方准使用,预埋吊环距离不得大于3m或(吊篮长),挑梁与吊环联结时应用直径大于10mm的钢丝绳或0~3号以上的花篮螺栓联结。
3、吊篮架的安装
⑴、组装吊篮之前架子工要检查需用的料具,按标准选料。使用焊件组合吊篮时,应用技术部门和有关人员鉴定焊件合格后,方准使用。
⑵、组装或拆除吊篮时,至少三人配合操作,严格按照支搭脚手架的工艺程序作业,任何有不得擅自改变吊篮组装方案。
⑶、以手扳葫芦为吊具的吊篮,钢丝绳穿好后,必须将保险搬把拆掉,系牢保险绳。
⑷、用安全卡子代替保险绳时,保险卡子的拉把不准与主绳捆绑在一起。并将吊篮与建筑物拉牢,在无处拉接时,采取有效的固定措施。
⑸、吊篮架的安装顺序:挑梁架安装完毕并通过验收→挂好吊篮承重绳的安全副钢绳→拆除葫芦的松卸把→将承重绳穿入地面分组装好的吊篮上手动葫芦内→安全副钢绳将吊篮卡牢固定→提升就位→与建筑物连接稳当。
⑹、承重钢丝绳与挑梁联结必须牢靠,并应有预防钢丝绳受剪的保护措施,采用卡接方法时,不得小于3个绳卡,凡是承重钢丝绳,严禁接头使用。
⑺、吊篮用的吊索要从吊篮主横梁管底下穿过,吊钩下的吊索与吊篮内外主横梁管连接角要保持45°夹角,同时用绳卡将吊钩与吊索卡死,并必须设有防止脱钩的保险措施.
⑻、安装吊篮操作程序是:先将挑梁固定绑牢,挂好吊篮承重绳,将在地面组装好的吊篮,穿上承重绳,装好安全卡子或保险绳,然后动各吊点的手扳葫芦或倒链,使吊篮平稳地升到使用高度,最后将吊篮与建筑物拉结稳固后,即可使用。
⑼、吊篮吊挂设置于屋面上的悬挂机构上,图示设置情况
1—悬挂机构;2-悬挂机构安全绳;3-工作钢丝绳;4-安全钢丝绳;5-安全带及安全绳;6-悬吊平台;7—围栏;8—安全锁
4、吊篮架的安全装置
⑴、保险卡:
保险卡(闭锁装置)手扳葫芦应装设保险卡,防止吊篮平台在正常工作情况下发生自动下滑事故。
⑵、安全锁
①、吊篮必须装有安全锁,并在各吊篮平台悬挂处增设一根保险钢丝绳(直径≥12.5mm)(备注:直径为12。5 mm的钢丝绳仅限于3米以上的吊篮平台使用),每根保险绳上安装安全锁.
②、安全锁应能使吊篮平台下滑速度大于25m/min时动作,并在下滑距离100mm以内停止。
③、安全锁的设计、制作、试验应符合JG5043—93《高处作业吊篮用安全锁》的规定。并按规定时间对安全锁进行标定。当超过标定期限时,应重新标定。
⑶、安全锁
①、安全锁是吊篮的防坠装置。当提升机构的钢丝绳突然折断或吊篮因其他故障出现超速下滑时,安全锁立即动作,并在瞬间将吊箱锁定在安全钢丝绳上。
②、安全锁按其工作原理,可分为离心触发式(简称“离心式”)和摆臂防倾式(简称“摆臂式")两类。前者具有绳速检测和离心触发机构(图5-141a),当吊篮的下降速度超过一定数值,飞块产生的离心力克服弹簧的约束力向外甩到一定程度时,触动等待中的执行元件,带动锁绳机构动作,将锁块锁紧在安全钢丝绳上;后者具有锁绳角度探测机构,当吊篮发生倾斜或工作绳断裂、松弛时,其锁绳角度探测机构即发生角度位置变化,带动执行元件使锁绳机构动作,将吊篮锁住(图5-141b).
图安全锁的工作原理示意图(a)离心式;(b)摆臂式
5、保险措施
⑴、钢丝绳与吊篮平台连接应使用卡环.当使用吊钩时,应有防止钢丝绳脱出的保险装置。
⑵)、在吊篮内作业人员应配安全带,不应将安全带系挂在提升钢丝绳上,防止提升绳段开。
6、升降吊篮施工技术
⑴、升降吊篮时,必须同时摇动所有的手扳葫芦或同时拉动倒链,各吊点应同步升降,保持吊篮平衡。
⑵、吊篮升降时不要碰撞建筑物,特别是在阳台、窗口等部位应有专人负责推动吊篮,防止吊篮挂碰建筑物。
⑶、吊篮里皮距建筑物以10cm为宜,两吊篮之间间距不得大于20cm 。
⑷、不准将两个或几个吊篮连在一起同时升降,两个吊篮的接头处应与窗口、阳台施工面错开.
⑸、手扳葫芦构造及升降示意图
1-松卸手柄;2-导绳孔;3—前进手柄;4-倒退手柄;5-拉伸弹簧;6-左连
杆;7-右连杆;8-前夹钳;9—后平钳;10—偏心板;11—夹子;12-松卸曲柄
7、吊篮的拆除顺序
先把吊篮架上的主副钢丝绳抽出→拆除吊篮架→主副钢丝绳用白棕绳由上往下直接放到地面→捆扎好住钢丝绳→拆除屋面挑梁→拆除配重荷载驱除花兰连接钢丝绳→清理屋面吊篮所需材料。
五﹑使用吊篮的安全技术规定
1、吊篮安全管理规定
⑴、吊篮组装前,施工负责人,技术负责人要根据工程情况编制吊篮组装施工方案安全措施,并组织验收。
⑵、组装吊篮所用的料具,要认真验选,用焊件要经技术部门检验合格,方准使用。
⑶、吊篮使用期间施工负责人和有关人员应经常检查吊篮的防护,保险措施,挑梁、手板葫芦或倒链、吊索、钢丝绳,发现问题立即解决,严禁工人在有急患的吊篮内作业。
⑷、使用吊篮时,应设专人或责成有关部门监视挑梁荷载变动情况。发现问题及时反映。
⑸、吊篮是作L40×3角钢焊成的矩形框架,并附设有吊筋吊环及护墙轮装置等。
⑹、底栏用L40×3角钢焊成边框,—30×3扁铁作网络筋,铺钉14号~16号铅丝网,并用承方式与吊篮架和底盘边接。
2、吊篮安全使用规定
⑴、使用吊篮架的工人,必须适合高处作业经过专业培训、考核合格及安全技术交底后方能上架,每个吊篮内操作人员应尽可能固定,并应指派负责人.
⑵、使用吊篮过程中, 吊篮的负荷量每平方米不准超过120kg(120N)(包括人体重).必须严格按设计荷载加载,不准超载.吊篮架上的人员和材料应对称均匀分布,不得集中在一头,应保持其两端负载平衡悬殊不大,吊篮内不得堆放机械设备或进行气焊作业.
⑶、使用吊篮时,严禁扳动前进杆和后退柄,避免损坏葫芦,施工操作人员上、下吊篮和材料运输,应通过各层窗口进行,使用吊篮的人员,在工作中要随时注意工具材料,保持吊篮的整洁。
⑷、每组吊篮在升降时,承受吊篮的葫芦必须同步进行,从而保证每个葫芦均匀受力和吊篮保持水平,吊篮提升到使用高度后,应用安全副钢绳将吊篮拉紧卡牢后方可使用。
⑸、严禁将两个或两个以上吊篮的葫芦连在一起同时升降,吊篮下降前,应先解开建筑物的锚扣绳,解后应及时去掉手摇葫芦上的前进手柄套管,将安全绳下放到要求下降的高度后,应卡牢.同步摇动手动葫芦上的倒退手柄,以达到吊篮稳妥地降到要求高度,同时必须将吊篮在建筑物上锚拉稳定后方准使用。
⑹、工作环境温度为—20℃~40℃,工作平台处阵风风速≤10.8m/min,五级以上的大风、大雨,应停止使用吊篮。风雨过后,施工人员应及时配合安全人员全面检查吊篮情况,确保安全后,方能使用。
⑺、所有操作人员必须检查安全绳,在升降时不得堆放材料,不准在吊篮内抛掷任何物件。
⑻、所有监护吊篮的管理人员,必须经培训,掌握吊篮上升、下降及人员上下吊篮的基本方法。操作人员系好安全带并戴好安全帽.
⑼、严禁在吊篮的防护以外和护头棚上作业,在没有护头棚的吊篮上或在两个吊篮上,以及在建筑物拐角处、悬挑操作时,心须有可靠的安全措施,而且篮内人员均必须戴好安全带。任何有不准擅自拆改吊篮,因工作需在必须改动时,在将改动方案报技术、安全部门和施工负责人批准后,由架子工拆改,架子拆改后经有关部门验收后,方准使用.
3、吊篮的维护
⑴、在使用吊篮过程中,每天派1名技术人员,跟班检查使用设施安全、操作安全及维修保养防护,吊篮架的保养及维修等由专业技术人员负责.
⑵、吊篮使用期间,应由主管工长定期检查动力臂连结在一起的钢筋环和钢管支撑架,每升降三层作一次全面检查,若发现隐患,必须立即停止使用,并书面通知项目部及挂牌告示,直到问题解决后方能使用,并应有记录。
⑶、发现吊篮工作不正常时,凡钢丝绳、安全绳有断丝、断股时应立即停止使用,并及时更换。检查和消除隐患,严禁在带病吊篮上继续进行作业。
4、组装和升降吊篮的安全技术规定
组装吊篮之前架子工要检查需用的料具,按标准选料。使用焊件组合吊篮时,应用技术部门和有关人员鉴定焊件合格后,方准使用.
组装或除吊篮时,至少三人配合操作,严格按照支搭脚手架的工艺程序作业。任何有不得擅自改变吊篮组装方案.
升降吊篮时,必须同时摇动所有的手扳葫芦或同时拉动倒链,各吊点应同步升降,保持吊篮平衡.吊篮升时不要碰撞建筑物,特别是在阳台、窗口等部位应有专人负责推动吊篮,防止吊篮挂碰建筑物。
吊篮里皮距建筑物以10cm为宜,两吊篮之间间距不得大于20cm 。不准将两个或几个吊篮连在一起同时升降,两个吊篮的接头处应与窗口、阳台施工面错开.
以手扳葫芦为吊具的吊篮,钢丝绳穿好后,必须将保险搬把拆掉,系牢保险绳。用安全卡子代替保险绳时,保险卡子的拉把不准与主绳捆绑在一起.并将吊篮与建筑物拉牢,在无处拉接时,在采取有效的固定措施。
吊篮的位置和挑梁的设置根据建筑物的实际情况决定。安装挑梁时使挑梁探出建筑物一端稍高山于一端;挑梁在建筑物内外的两端应用杉槁、钢管连牢固,成为整体;阳台部位的挑梁在挑出部分的顶端在加斜撑和抱桩,斜撑下脚要加垫板,并且将受力的台和以下的两层阳台板设立柱点加固.
承受挑梁拉力的预埋吊环,应有直径不小于是12mm以上的圆钢,吊环埋入混凝土内的长度的应大于36cm,并与埋体主筋焊接牢固,如果几个吊点共同用一个预埋吊环时,要另外采取加固措施,并经审批后方准使用,预埋吊环距离不得小于3m,挑梁与吊环联结时应用直径大于10mm的钢丝绳或3号以上的花篮螺栓联结。
承重钢丝绳与挑梁联结必须牢靠,并应有预防钢丝绳受剪的保护措施,采用卡接方法时,不得小于3个子,凡是承重钢丝绳,严禁接头使用。
吊篮用的吊索要从吊篮主横管线底下穿过,吊钩下的吊索与吊篮内外主横管连接角要保持45度,同时用卡子将吊钩与吊索卡死,并必须设有防止脱钩的保险措施。
安装吊篮操作程序是:先将挑梁固定绑牢,挂好吊篮承重绳,将在地面组装好的吊篮,穿上承重绳,装好安全卡子或保险绳,然后动各吊点的手扳葫芦或倒链,使吊篮平稳地升到使用高度,最后将吊篮与建筑物拉结稳固后,即可使用.
5、悬吊方法与支承设施
吊脚手架的悬吊方法灵活多样,根据工程结构情况和脚手架折用途在主体结构上设置支承点,在屋顶上设置挑架或挑梁进行悬吊,在屋顶上设置挑架或挑梁。
在屋顶上设置挑梁必须控制平衡,保证其抵抗力矩大于倾覆力矩的三倍,即Pa>3wp。在屋顶上设置的电动升降车采用动力驱动时,其抵抗力矩应大于倾覆力矩的四倍。
吊、挂、挑脚手架,吊脚手架是通过特设的支承点,利用吊索悬吊吊架吊篮进行装修工程操作的一种脚手架。其主要组成部分为:吊架和吊篮、支承设施、吊索及升降装置等.
吊篮和吊架,吊架和吊篮的构造形式根据建筑物结构情况采用.
框式钢管吊架,其基本构件是用¢50×3。5钢管焊成的矩形框架,搭设时以3~4榀框架为准。按2~3米间距排列,用扣件连以钢管大横杆和小横杆,铺设脚手板,装置栏杆,安全网和护墙轮,栏杆的支杆也用扣件与框架连接.在屋面上设置悬吊点,用钢丝绳吊挂框架。
吊篮为侧面开口或顶,侧两面都开口的箱形构架。长辈3~4m宽0.8~1m,高1。2m,由两个吊架和底盘,护栏及顶盖五大部分作螺栓连接或所有挑架,挑染、吊架、吊篮和吊索均须进行计算,固定方法必须牢固可靠,同时在使用中要严格控制荷载。
所有吊篮、吊具均须有防止滑动和发生断绳时的安全措施,常用的方法是另用一根钢丝绳将吊架或吊篮系固在建筑结构上。
所有吊架和吊篮均须设有护墙轮和顶墙杆,并采取措施与建筑进行锚拉,彼此之间也要互相连接,防止操作时摇晃。
六、建筑吊篮脚手架的设计计算书.
1、设计依据
⑴、提升机:HSS—16ZY专用手扳葫芦
⑵、工作钢丝绳及安全钢丝绳直径:12.5MM
⑶、安全锁SLS30(吊篮葫芦专用安全锁)
⑷、《高处作业吊篮》GB19155-2003
⑸、《建筑施工安全检查标准》JGJ59—99
2、荷载计算
⑴、参数
吊篮额定载重量:500kg = 5KN
悬吊平台自重:3m为0.75KN
6m为1。47kg
7。5m为1.88kg,
配套钢丝绳(长度按50m计),钢丝绳重量:110kg=1。1KN
提升机及安全锁自重:20㎏×2套=40㎏=0.4KN
⑵、设计荷载
G活 = 5KN
G恒 = 0.75KN
G =G活+G恒 = 5.75KN
⑶、吊篮结构件的强度计算
①、悬吊平台结构计算
横梁强度计算
横梁结构简化为二根平行的40×40×5角钢共同承载。
受力分析如图:
Mmax = Fb
F = N =G/4=1.44KN
b = 0.22m
∴Mmax = Fb =1.44×0.22=0。3168KN。m
W = 1960mm3(查表40×40角钢W为1960 mm3 )
O = Mmax/2W = 0.3168×103÷(2×1960)=80。6N/mm2
安全系数s = O3/(O1+O2)f1。f2 别其中:O1+O2 = 80.6 N/mm2
O3 = 235 N/mm2
f1—应力集中系数为1。1
f2—动载荷系数为1。25
∴S = 235÷(80。6×1。1×1.25)=2.12>2满足要求
②、横梁与立柱之间的焊缝校核
焊角有效厚度he = 0。7hf =0.7×3=2.1㎜
焊缝强度
o = N/He∑l
o = 2。875×103÷(2.1×2×(40-10))=22.82 N/m
<160÷2=80 N/mm2
③、悬吊平台护栏验算
悬吊平台两护栏为2各平面衍架,上、下弦为40×40角钢,腹杆为25×25×2方管。
设定:衍架的节点视为铰接,均匀荷载化为集中荷载作用于衍架下弦的节点上。
受力分析如图:
1)对C点取钜求N1
N1*0。5-F*10 = 0
N1 = 1.44× 1.0÷0。5=2.88KN
2)对A点取矩求N3
N1。0。5-N3。1/ 2 —0.96×1。0=0
N3= 0。68KN
3)对D点取矩求N2
N1。1。5- N2。1.0 -0.96.1。0=0
N2 = N1×1。5—0。96×1。0=3。36KN
对上弦进行校核:
O = N1/A1
O = 2。88×103 ÷(2×(25+21)×2)=15。65N/mm2
下弦校核:
O = N2/A1 =3.66×103÷(2×(25+21)×2)=18。26N/mm2
斜杆强度校核:
O = N3/A2 =0.68×1032×(20+16)×2=4.72N/mm2
取最大应力O = 18。26 N/mm2求安全系数
S = O3/(O1+O2)f1。f2
= 235÷(18。26×1.1×1.25)=9。36>2满足要求
④、工作钢丝绳强度验算
钢丝绳直径12.5㎜,钢丝绳公称抗拉强度取1400N/mm2,钢丝绳破断拉力80.1KN。
n = s.a/W
式中:n—安全系数
s—单根钢丝绳破断拉力,KN
a—钢丝绳根数
W—总荷载8KN
∴n = 80.1×2÷8 =20>9 满足要求
⑤、悬挂机构验算
悬挂机构的结构计算
前梁(横梁)受力分析:
N2 = 1300/(G。800)
= 1300÷(4×800)=6.5KN
查12#工字钢A = 1780mm2
O = 6.5×103 ÷1780mm2
=3。65N/mm2<235 N/mm2
f、斜拉钢丝绳强度计算
斜拉钢丝绳直径9 mm,钢丝公称抗拉强度1400 N/mm2,钢丝绳破断拉力60KN。
钢丝绳受力:
N1 = F/Ssinβ = F×8002 +13002 ÷800
=4×1526÷800=7。63 KN
N= s。a/W
=60×1÷7.63 =7.86>4.5安全
⑥、最大扰度验算
受力图:
Y = Pa2/3E1(I+a)
其中:P=4375N
E = 2.06.105N/mm2
I = 436×104 mm4 取I = 2700,a = 1300时
Y = 10。9㎜<y 满足要求
⑦、配重重量计算
以3m悬吊平台为例计算N×b≥2F×a
N = 2F。a/b
=2×4×1300÷2700=3.85KN=401Kg
∴取配重重量为500 Kg。
若悬吊平台加长(最大不得超过7。5m),则必须相应减少悬吊平台承载重量,同时增加配重的质量,但必须满足抗倾覆系数不得小于2。
⑧、抗倾覆系数验算
抗倾覆系数等于配重力矩与前倾力矩的比值不得小于2.
即K = Nb/Fa≥2
其中:F/G = 2÷=4KN
a = 1。3m
b = 2。7m
N = 5KN
∴K = 5×2。7÷(4×1。3)
=2.59>2满足要求(吊篮参数)
⑷、屋面挑梁架的配重方案
⑴、吊篮的受力示意图如下:
⑵、吊篮由两个葫芦升降,篮子最长为6米时的配重计算:
1)、吊篮平衡时受力情况
① 吊篮自重:G1 = [(6×2)+(4×1。2)+(0。8×4)]×66+3×6×27=1806N
施工荷载:按每组吊篮最多3人,每人按750N
工具材料:按3×200=600N,木板4×200=800N
则:G2 = 6×750+3×200+4×200=5900N
G总:G1+G2=1806+5900=7706N
F1 = G总/2 =7706/2=3853N
② 根据力的平衡法则可知:F1。L1 = F2。L2 =>F2=2371N
③ 综上,当吊篮单根挑梁配重大于2371N,能够承受吊篮的重量。
2)、吊篮最大倾斜即F2受力最大力的情况
① F1'=G1+G2=7706N
② 根据力的平衡法则可知:F1'.L1 = F2'.L2=>F2'=10669N
③ 综上,当吊篮单根挑梁配重大于10669N,能够承受吊篮最大倾斜的重量。每组吊篮的配重屋面采用Ф16圆钢抗拉强度3400Kg/㎡计算,F'=16×16×3。14159×3400=2734439N.
因此F’'=2734439N远大于吊篮最大倾覆力F2'=10669N.所以屋面配重符合施工要求。
附图:外墙装饰吊篮脚手架示意图
20
