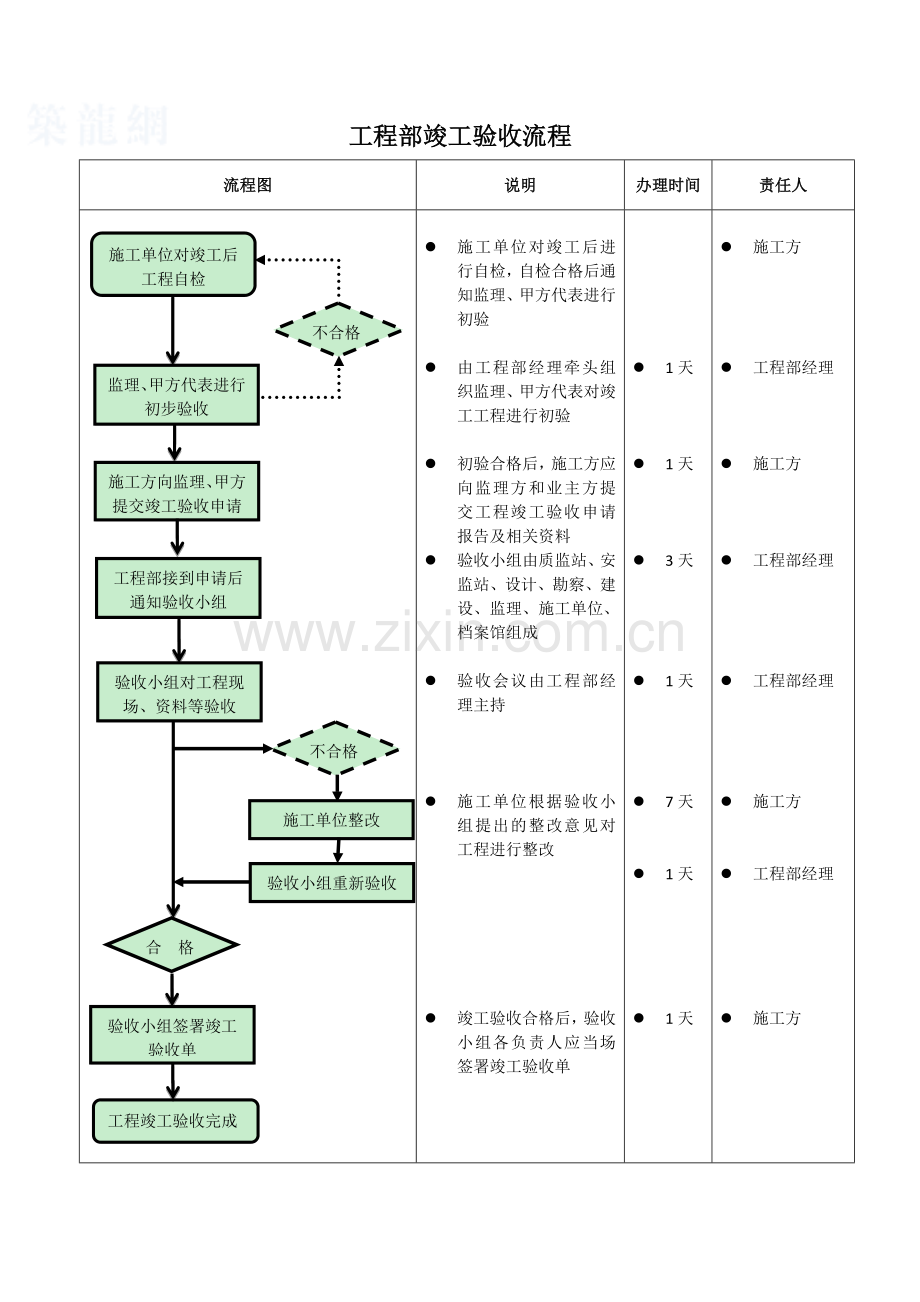

工程部竣工验收流程
流程图
说明
办理时间
责任人
合 格
验收小组重新验收
施工单位整改
不合格
不合格
验收小组签署竣工验收单
工程竣工验收完成
验收小组对工程现场、资料等验收
工程部接到申请后通知验收小组
施工方向监理、甲方提交竣工验收申请
监理、甲方代表进行初步验收
施工单位对竣工后工程自检
业主方、监理、施工方内部预审
l 施工单位对竣工后进行自检,自检合格后通知监理、甲方代表进行初验
l 由工程部经理牵头组织监理、甲方代表对竣工工程进行初验
l 初验合格后,施工方应向监理方和业主方提交工程竣工验收申请报告及相关资料
l 验收小组由质监站、安监站、设计、勘察、建设、监理、施工单位、档案馆组成
l 验收会议由工程部经理主持
l 施工单位根据验收小组提出的整改意见对工程进行整改
l 竣工验收合格后,验收小组各负责人应当场签署竣工验收单
l 1天
l 1天
l 3天
l 1天
l 7天
l 1天
l 1天
l 施工方
l 工程部经理
l 施工方
l 工程部经理
l 工程部经理
l 施工方
l 工程部经理
l 施工方
