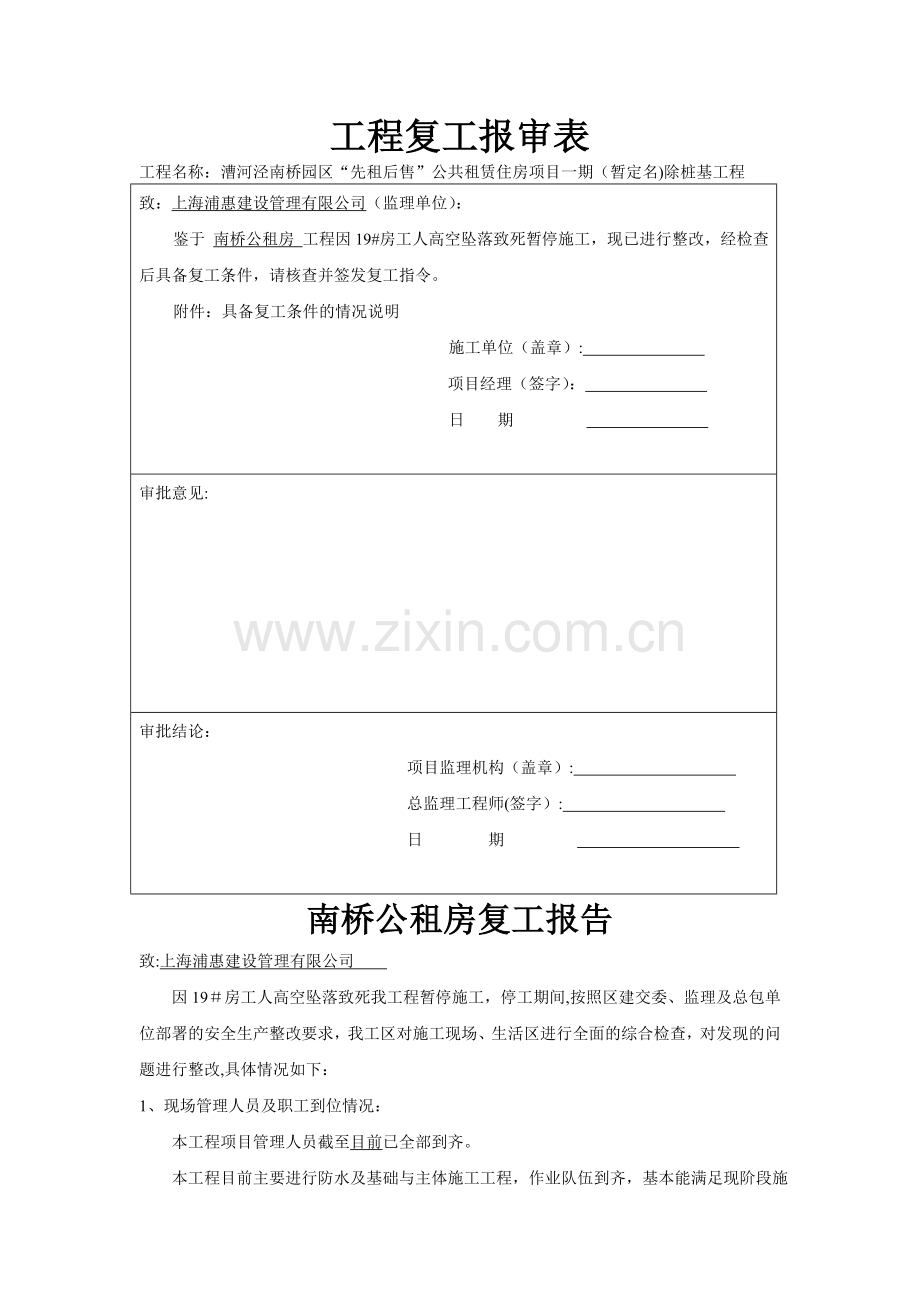

工程复工报审表
工程名称:漕河泾南桥园区“先租后售”公共租赁住房项目一期(暂定名)除桩基工程
致:上海浦惠建设管理有限公司(监理单位):
鉴于 南桥公租房 工程因19#房工人高空坠落致死暂停施工,现已进行整改,经检查后具备复工条件,请核查并签发复工指令。
附件:具备复工条件的情况说明
施工单位(盖章):
项目经理(签字):
日 期
审批意见:
审批结论:
项目监理机构(盖章):
总监理工程师(签字):
日 期
南桥公租房复工报告
致:上海浦惠建设管理有限公司
因19#房工人高空坠落致死我工程暂停施工,停工期间,按照区建交委、监理及总包单位部署的安全生产整改要求,我工区对施工现场、生活区进行全面的综合检查,对发现的问题进行整改,具体情况如下:

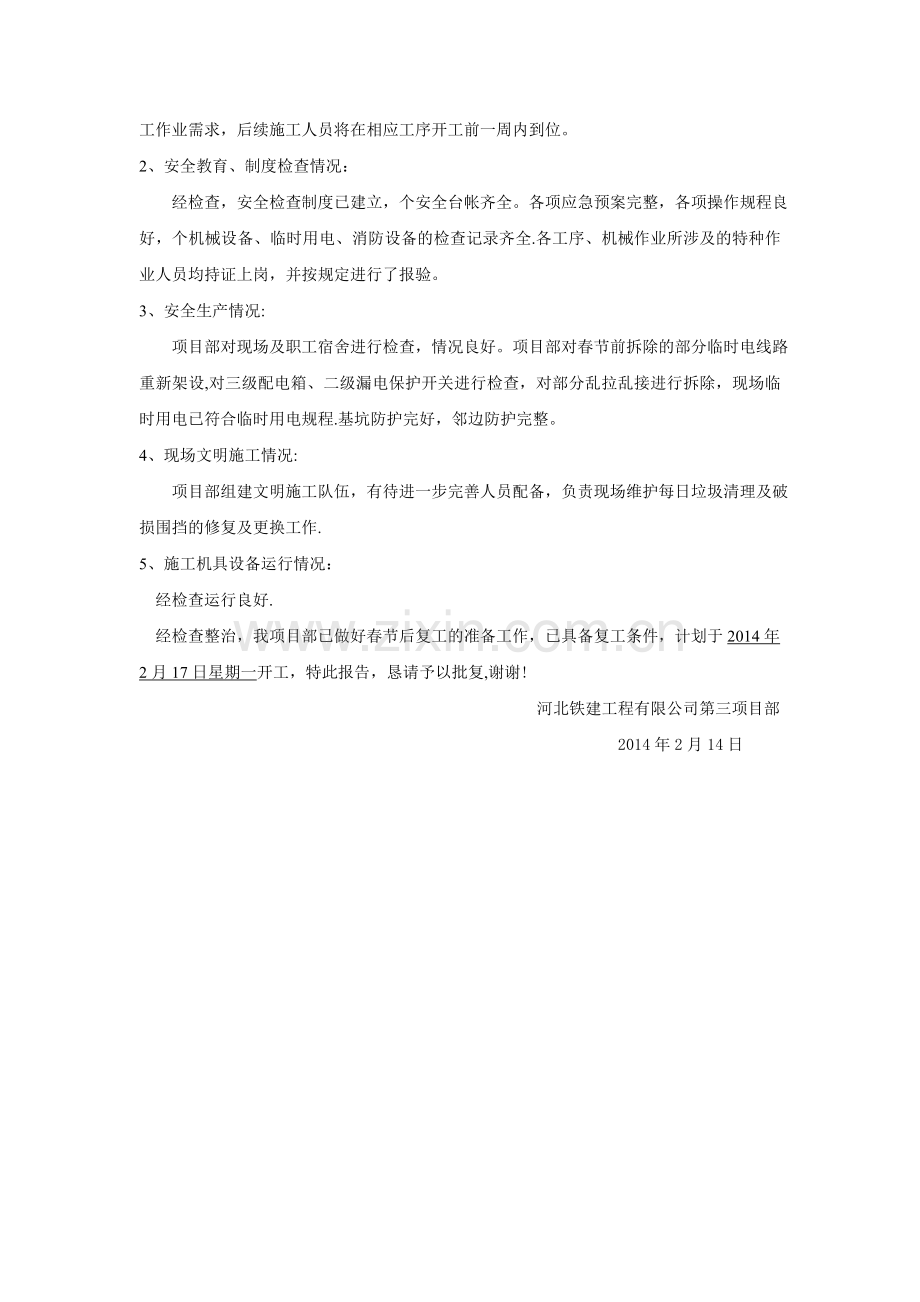

1、 现场管理人员及职工到位情况:
本工程项目管理人员截至目前已全部到齐。
本工程目前主要进行防水及基础与主体施工工程,作业队伍到齐,基本能满足现阶段施工作业需求,后续施工人员将在相应工序开工前一周内到位。
2、 安全教育、制度检查情况:
经检查,安全检查制度已建立,个安全台帐齐全。各项应急预案完整,各项操作规程良好,个机械设备、临时用电、消防设备的检查记录齐全.各工序、机械作业所涉及的特种作业人员均持证上岗,并按规定进行了报验。
3、 安全生产情况:
项目部对现场及职工宿舍进行检查,情况良好。项目部对春节前拆除的部分临时电线路重新架设,对三级配电箱、二级漏电保护开关进行检查,对部分乱拉乱接进行拆除,现场临时用电已符合临时用电规程.基坑防护完好,邻边防护完整。
4、 现场文明施工情况:
项目部组建文明施工队伍,有待进一步完善人员配备,负责现场维护每日垃圾清理及破损围挡的修复及更换工作.
5、 施工机具设备运行情况:
经检查运行良好.
经检查整治,我项目部已做好春节后复工的准备工作,已具备复工条件,计划于2014年2月17日星期一开工,特此报告,恳请予以批复,谢谢!
河北铁建工程有限公司第三项目部
2014年2月14日
