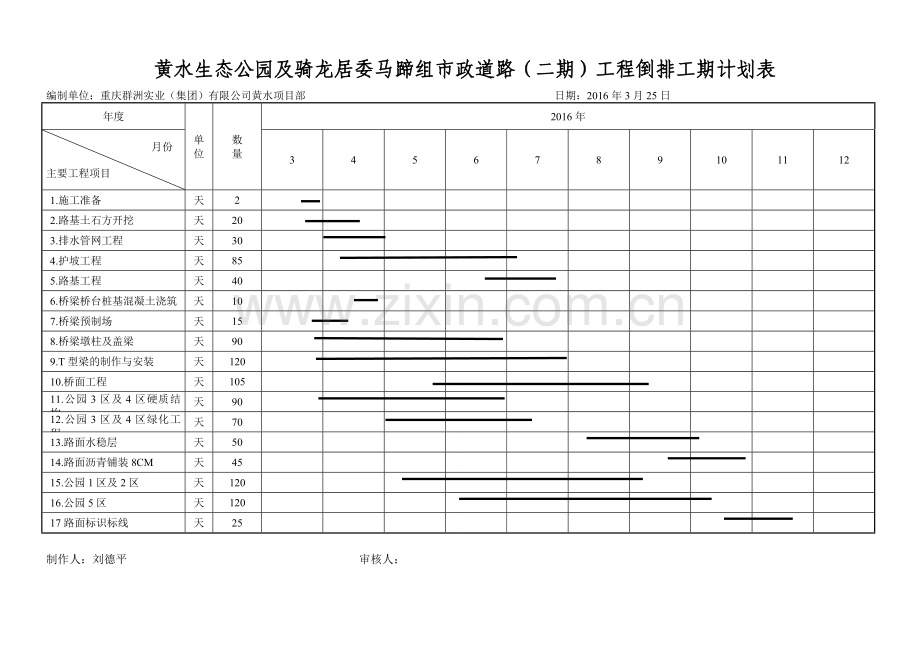

黄水生态公园及骑龙居委马蹄组市政道路(二期)工程倒排工期计划表 编制单位:重庆群洲实业(集团)有限公司黄水项目部 日期:2016年3月25日 年度 单位 数 量 2016年 月份 主要工程项目 3 4 5 6 7 8 9 10 11 12 1.施工准备 天 2 2.路基土石方开挖 天 20 3.排水管网工程 天 30 4.护坡工程 天 85 5.路基工程 天 40 6.桥梁桥台桩基混凝土浇筑 天 10 7.桥梁预制场 天 15 8.桥梁墩柱及盖梁 天 90 9.T型梁的制作与安装 天 120 10.桥面工程 天 105 11.公园3区及4区硬质结构 天 90 12.公园3区及4区绿化工程 天 70 13.路面水稳层 天 50 14.路面沥青铺装8CM 天 45 15.公园1区及2区 天 120 16.公园5区 天 120 17路面标识标线 天 25 制作人:刘德平 审核人:
