收藏 分销(赏)

世纪商业中心塔吊方案.doc

上传人:精**** 文档编号:4795970 上传时间:2024-10-13 格式:DOC 页数:18 大小:249.54KB
下载 相关 举报
世纪商业中心塔吊方案.doc_第1页
第1页 / 共18页
世纪商业中心塔吊方案.doc_第2页
第2页 / 共18页
世纪商业中心塔吊方案.doc_第3页
第3页 / 共18页
世纪商业中心塔吊方案.doc_第4页
第4页 / 共18页
世纪商业中心塔吊方案.doc_第5页
第5页 / 共18页
点击查看更多>>
资源描述

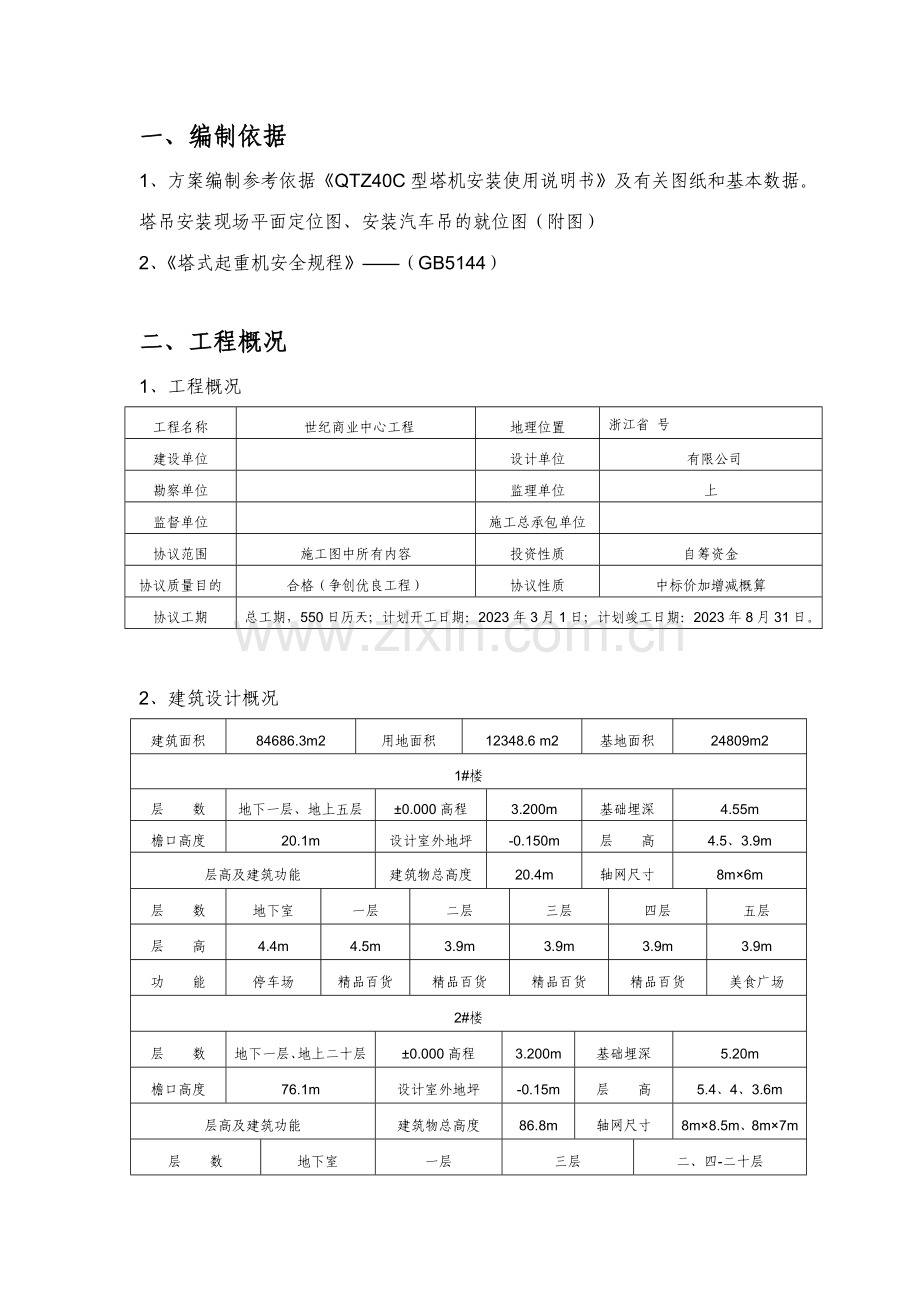

1、一、编制依据1、方案编制参考依据QTZ40C型塔机安装使用说明书及有关图纸和基本数据。塔吊安装现场平面定位图、安装汽车吊的就位图(附图)2、塔式起重机安全规程(GB5144)二、工程概况1、工程概况工程名称 世纪商业中心工程地理位置浙江省 号建设单位 设计单位 有限公司勘察单位 监理单位上 监督单位 施工总承包单位协议范围施工图中所有内容投资性质自筹资金协议质量目的合格(争创优良工程)协议性质中标价加增减概算协议工期总工期,550日历天;计划开工日期:2023年3月1日;计划竣工日期:2023年8月31日。2、建筑设计概况建筑面积84686.3m2用地面积12348.6 m2基地面积24809

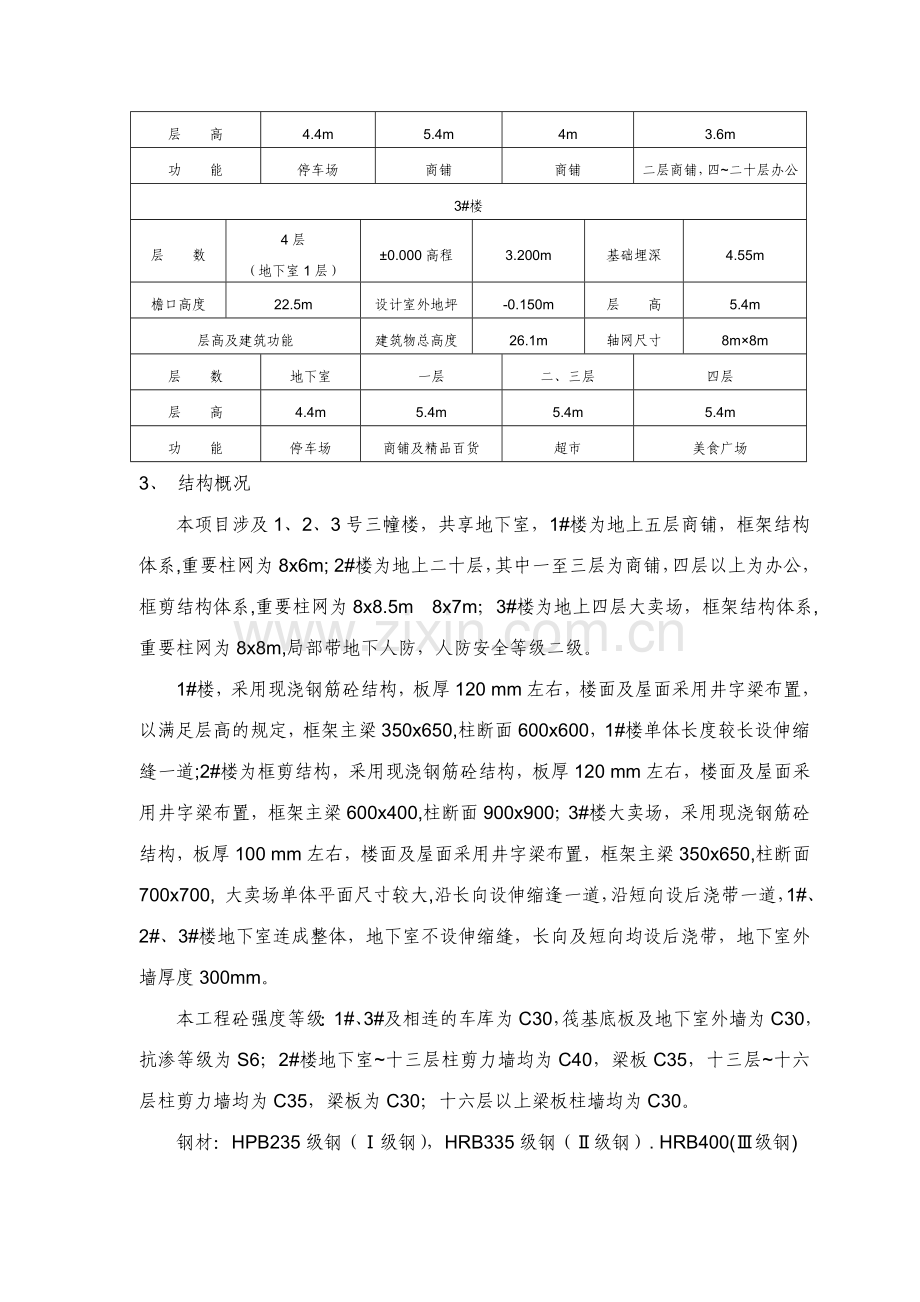

2、m21#楼层 数地下一层、地上五层0.000高程3.200m基础埋深4.55m檐口高度20.1m设计室外地坪-0.150m层 高4.5、3.9m层高及建筑功能建筑物总高度20.4m轴网尺寸8m6m层 数地下室一层二层三层四层五层层 高4.4m4.5m3.9m3.9m3.9m3.9m功 能停车场精品百货精品百货精品百货精品百货美食广场2#楼层 数地下一层、地上二十层0.000高程3.200m基础埋深5.20m檐口高度76.1m设计室外地坪-0.15m层 高5.4、4、3.6m层高及建筑功能建筑物总高度86.8m轴网尺寸8m8.5m、8m7m层 数地下室一层三层二、四-二十层层 高4.4m5.4m

3、4m3.6m功 能停车场商铺商铺二层商铺,四二十层办公3#楼层 数4层(地下室1层)0.000高程3.200m基础埋深4.55m檐口高度22.5m设计室外地坪-0.150m层 高5.4m层高及建筑功能建筑物总高度26.1m轴网尺寸8m8m层 数地下室一层二、三层四层层 高4.4m5.4m5.4m5.4m功 能停车场商铺及精品百货超市美食广场3、 结构概况 本项目涉及1、2、3号三幢楼,共享地下室,1#楼为地上五层商铺,框架结构体系,重要柱网为8x6m; 2#楼为地上二十层,其中一至三层为商铺,四层以上为办公,框剪结构体系,重要柱网为8x8.5m 8x7m;3#楼为地上四层大卖场,框架结构体系,

4、重要柱网为8x8m,局部带地下人防,人防安全等级二级。1#楼,采用现浇钢筋砼结构,板厚120 mm左右,楼面及屋面采用井字梁布置,以满足层高的规定,框架主梁350x650,柱断面600x600,1#楼单体长度较长设伸缩缝一道;2#楼为框剪结构,采用现浇钢筋砼结构,板厚120 mm左右,楼面及屋面采用井字梁布置,框架主梁600x400,柱断面900x900;3#楼大卖场,采用现浇钢筋砼结构,板厚100 mm左右,楼面及屋面采用井字梁布置,框架主梁350x650,柱断面700x700, 大卖场单体平面尺寸较大,沿长向设伸缩逢一道,沿短向设后浇带一道,1#、2#、3#楼地下室连成整体,地下室不设伸缩

5、缝,长向及短向均设后浇带,地下室外墙厚度300mm。本工程砼强度等级:1#、3#及相连的车库为C30,筏基底板及地下室外墙为C30,抗渗等级为S6;2#楼地下室十三层柱剪力墙均为C40,梁板C35,十三层十六层柱剪力墙均为C35,梁板为C30;十六层以上梁板柱墙均为C30。钢材:HPB235级钢(级钢),HRB335级钢(级钢). HRB400(级钢)墙体材料:填充墙0.00以上采用250和200厚蒸压加气混凝土砌块,M7.5混合砂浆砌筑;地下室填充墙体采用200厚蒸压加气混凝土砌块,M10水泥砂浆砌筑。三、塔机安装场地规定为满足1#楼建筑材料的垂直运送需要,在1#楼的1-7轴向东3850mm

6、和1-L轴向南30700mm的交点为塔吊基础中心,安装一台无锡巨神牌QTZ40C型塔机。主体工程建筑物最大标高为21m,塔吊安装高度为25m。塔机起重臂长度42m(安装方向朝东北,详见塔吊定位图,臂端最大起重量0.965T。基础采用固定式钢筋砼基础并预埋标准节,砼基础底面标高为-4.4m。该工程由于是3台塔吊群体作业,大臂需互相交叉错开,为了保证塔吊作业安全,根据建筑物的结构形式和本塔机安装使用说明书的规定,无需附墙可满足施工需要。施工现场道路必须平整夯实或浇注混凝土,塔吊基础15m范围内严禁任何施工作业及堆放建筑材料,保证临时进场施工道路到塔吊基础最近的道路平整,以满足运送车辆、汽车吊的进场

7、及安装场地的需要。塔吊基础西面的高压线路及时做好防范措施,以达成安全施工。四、工程管理目的1、质量目的施工工艺执行率100%;工程竣工一次性验收合格率100%;保证设备无安全故障运营率100%。2、工期目的在保证安全、质量和环保的前提下,本工程应在2天内安装完毕。3、安全管理目的特种作业人员持证上岗率100%;安全防护用品对的配备率100%;无高空坠落事故、触电事故、起重设备坍塌事故及重伤事故发生。4、文明施工目的争创文明标化工地5、环境管理目的施工现场固体废弃物分类收集安全处置;施工现场噪声达标排放;相关方无环境问题投诉。五、项目组织机构及职责1、项目组织机构根据塔式起重机的安装生产计划安排

8、,为全面贯彻本区域施工生产安排,对塔机安装、运送、拆卸全过程进行管理和监控,保证质量目的、工期目的、安全目的和环境管理目的的实现,拟定如下项目组织结构,并明确分工职责:项目施工组织机构图项目经理施工员技术员安全员塔机安装班组作业班班长汽车吊司机安装电工塔机安装工起重指挥2、施工人员职责分工岗位姓名资格证号岗位职责项目经理姚德玉对塔机的安装进行管理监控并按照规定进行合理组织。技术员刘海浪FJY20230070现场勘查,编审塔机的安装技术方案,负责安装技术指导,汇编整理技术资料。安全员姚伟03031157检查施工中安全保护措施的执行,监督作业前安全技术交底,负责现场施工安全监督。施工员陈正光010

9、52888负责施工中的内外接口,合理安排人力、物力实行方案,对作业工人进行安全技术交底,对塔机安装过程安全、质量管理负直接责任。起重指挥负责起重指挥,做好高空作业人员的协调工作。安装电工负责塔机安装各项电器系统的运营和检查。安装工所有作业人员进入施工现场必须持有效操作证件上岗,接受塔机安装作业前的安全技术交底。服从班组指挥分工,严格执行作业程序,精力集中,做好自我防护,对的配带和使用安全防护用品,不违章作业。汽车吊司 机在安装前一天必须到安装现场察看现场的清理回填状况,保证汽车吊就位点并具有安装条件。六、安装前的准备工作1、根据施工组织设计对塔机进行合理布置和准拟定位2、施工现场临时道路平整夯

10、实并浇筑混凝土。清理进场道路,从大门口到塔吊基础边,假如有临时回填道路,必须压实。在基础边让出汽车吊就位点15m范围内的场地,以便于进场塔机部件的摆放。3、为满足塔机安装及正常使用,配备符合安全规定的专用二级配电箱,并距塔机中心不大于5m,QTZ40C型塔机正常工作需用电总功率为28.9kw(不涉及顶升电机)4、在底板下的塔机基础边的对角各引出1根40*4的镀锌扁铁,保证露出自然地面300mm,并焊上M12的螺栓(不得刷油漆)用于做塔机的接地。5、安装前对塔机做好保养、检查,清理部件,做好装运准备6、在塔机安装期间严禁安排其他非安装人员入内。7、设备、机具的准备根据QTZ40C塔机安装需要,必

11、须的施工设备、机具及安全防护用品如下:7.1塔机起重机:42m臂时的起重性能如下:幅 度1.7-232729333739422倍率(起重量t)21.661.5251.3051.1351.0600.965施工机械设备名称规格型号单位数量备注汽车式起重机16T台1工具及索具序号机具名称规格型号单位数量备注1链条葫芦1T只12重型套筒套13活动扳手8-18套(件)14梅花扳手4-32套15大锤6-18P套16万用电表只17电工常用工具套18吊起重臂钢丝绳16mm17.5mm根49吊平衡臂钢丝绳12mm17.5mm根210铁丝/麻绳8#/20mmKg/m8/3011各种规格吊卡具1T、2T、3T套各4

12、个对所使用的汽车吊、索具、吊具进行全面的安全检查,确认完好无损方可使用。七、塔机基础的验收1、塔机地基基础承载力必须满足塔机生产厂家提供的强度规定。2、在制作基础砼承台时,根据塔吊基础图纸绑扎配筋,必须做好控制记录和质量验收。安放预埋件与钢筋绑扎同步进行,预埋件与基础砼承台钢筋主筋必须焊接牢固。避免振动跑偏。保证固定底脚四个角水平度在1/1000以内。当砼强度达成90%以上,并取得安全质检部门验收后方可安装。3、在塔机进场安装前,进行塔机基础验收,上报监理后签字后,方可进行安装作业。八、塔机的安装工艺流程1、汽车吊就位根据现场情况,按选定的位置对16T汽车吊定位(附图),检查就位稳定坚实。地面

13、拼装塔机各部件2、安装工序2.1预埋标准节的水平测量将已预埋在基础内的标准节用水准仪找正,四个角顶面水平必须保证在1/1000以内。2.2安装标准节(1.764T)和顶升套架装置(2.05T)2.2.1、16T汽车吊从北门进入,在1#楼东面距塔吊基础中心11m,回转半径11m,臂长23.6m,额定起重量4T,仰角约为62,满足起重规定。2.2.2、地面组装油缸,顶升横梁。2.2.3、将3节标准节安装在基础锚固脚上,用螺栓固定;爬爪方向安装对的,注意有踏步的一面要与建筑物垂直。2.2.4、吊装拼装好的顶升套架安装套入标准节。(套架的外伸框架要与建筑物平行,套架上有油缸的一面对准塔身上有踏步的一面

14、套入)2.3 安装回转支座总成(1.681T)、驾驶室(0.28T)2.3.1 在地面上组装回转机构平台、回转塔身、驾驶室。2.3.2 16T汽车吊位置不变,回转半径11m,臂长23.6m,额定起重量4T,仰角约为62,满足起重规定。将回转支座总成吊到顶升内塔身上,用螺栓将其与内塔身相连牢固。2.4安装塔帽总成(1.5T)16T汽车吊位置不变,回转半径11m,臂长23.6m,额定起重量4T,仰角约为62,满足起重规定。组装撑架,将塔帽吊起,锁紧销轴。2.5 装配平衡臂(平衡臂重量为2.8T)2.5.1 16T汽车吊位置不变,回转半径11m,臂长23.6m,额定起重量4T,仰角约为62,满足起重

15、规定。2.5.2 在地面上组装平衡臂及拉杆,并在平衡臂的两端系上揽风绳,需专人牵引,在吊钩处将两根吊索用卡环固定住,以防止脱钩。2.5.3 安装平衡臂总成2.5.4 平衡臂吊至回转上支座的销接位置,穿上销轴,连接平衡臂各拉杆。2.5.5 在平衡臂尾部安装一块配重块(2T)。2.6 装配起重臂2.6.1 组装起重臂,放入变幅小车,穿绕变幅钢丝绳。2.6.2 组装拉杆: 长拉杆(250+500+48126+844);短拉杆(250+500+44102+425)。2.6.3 安装拉杆及拉杆托架,系上牵引绳。2.7 安装起重臂(吊点理论位置在17m处,起重臂重量为4.781T,16T汽车吊移位,在其中

16、心到塔吊中心17m处停车,到吊点距离6m,臂长23.6m,额定起重量6.5T,仰角75,满足起重规定。)吊起臂架,吊点必须选择对的,至回转上支座的销接位置,穿上销轴,并在起重臂的两端系上揽风绳,需专人牵引。钢丝绳跨度要至少6m,两根钢丝绳夹角应小于45,在吊钩处将两根吊索用卡环固定住,以防止脱钩。2.8 穿绕起升钢丝绳将主卷扬钢丝绳从卷筒引出,从塔帽、起重臂根部、吊钩、起重臂中间滑轮穿过,在起重臂前端固定。(选择2或4倍率要根据工程需要)2.9 安装其余的配重,接通电源,各部进行调试、运转(自平衡臂尾部向平衡臂前部配重依次为: 0.9+23+0.9=7.8T)3 顶升加节(顶升9节)3.1 将

17、液压泵站就位并接通液压系统管路及电路,装好引进轮。3.2 进行液压系统调试,调试后规定顶升油缸与套架及顶升横梁连接牢固,系统工作及压力正常,方向阀控制方便准确,操作灵活。3.3 将起重臂旋转至套架开口侧,放松电缆长度略大于总的顶升高度,爬升架与下支座用4-30mm销轴连接好。3.4 顶升配平塔机垂直度检查: 用经纬仪检查塔身与地面的垂直度,其偏差不得超过塔身高度的千分之三。吊载1000kg,距离起重臂根部约15m左右,实际操作中,观测爬升架上四周16个导轮基本上与塔身标准节主弦杆脱开3mm左右,即为抱负位置。检查爬升架与下支座用4-30mm销轴是否已连接好,拆掉标准节与回转支座连接的4-M42

18、的高强度螺栓,操作液压泵站,将油缸顶起5cm,观测塔机是否平衡,如不平衡,慢慢操作变幅小车,使塔机起重臂与平衡臂处在平衡状态,然后开始顶升工作。(顶升前,必须每次在引进梁上安放好一节标准节后,将塔机配平衡后方可进行顶升作业)3.5 开始顶升工作3.5.1在地面上将4个引进滚轮固定在塔身标准节下部横腹杆的4个角上,然后吊起并安装在外套架的音容梁矿架轨道上必须每次在引进梁上安放好一节标准节后,然后再吊起一个标准节,调整小车的位置平衡位置。3.5.2启动泵站,保证顶升横梁完全坐落在踏步内,将油缸缓慢伸出,待下支座和标准节顶部脱开时才干配平;向“上升”方向操作泵站并顶升,检查支座支脚和标准节顶部的对齐

19、情况,查看泵站油压表是否处在顶升所需的最小压力。3.5.3继续操作泵站,使活塞杆所有伸出,稍微回缩活塞杆,使挂耳搁在塔身的踏步上,然后,抽出锁止销,油缸所有缩回,重新使顶升横梁顶在上一节塔身踏步上,再次所有伸出油缸,反复3次油缸的往复运营,此时塔身上方恰好能有装入一个标准节的空间,运用引进梁把标准节引至塔身的正上方,对准标准节顶部的连接孔,用4-M42的高强螺栓将上、下塔身标准节连接牢固,调整油缸的伸缩长度,将下支座与塔身用4-M42的高强度螺栓连接牢固,即完毕一节标准节的加节工作,连续加8节标准节,按照以上环节反复进行。在达成独立高度后必须附着。3.5.4反复顶升作业达成使用高度,将标准节上

20、部的塔式起重机下回转支座用螺栓连接好。4、塔机加节完毕,应使套架上所有忸轮压紧塔身主弦杆外表面,并检查塔身标准节各接头间高强度螺栓拧紧情况。5、安装调试: 塔机安装后,应对塔机的各安全机构及参数进行调整测试,重要内容有:5.1力矩限制器、超高限位、幅度限位、回转限位必须灵敏、有效。5.2吊钩保险、卷筒保险必须齐全可靠。5.3塔机接地电阻必须小于4。5.4塔身垂直度必须小于塔身高度的3/1000。6、验收、交付使用:塔机通过调试后,应交付公司设备、安所有门,会同安装、使用单位共同进行验收,合格后方可投入使用。九、拆卸起重机的拆卸方法与安装相同,但是工作顺序必须严格按与安装相反的顺序进行。拆卸时风

21、力应小于4级,由于拆卸起重机时建筑物已建完,工作场地不如安装前宽敞,因此,应特别注意工作顺序,吊装堆放位置不可马虎大意,避免人身安全事故发生。拆卸时应注意事项:1、液压油缸顶升横梁两端销轴必须落入下一节的标准节支板内,否则不可顶升拆卸。2、拆卸标准节与回转下支座相连紧固螺栓后,顶升套架上升脱开标准节,回转制动器应锁住。3、拆掉一节标准节后,顶升套架回落时,应用人工翻转两边爬爪,以使顶升套架顺利落到下一个顶升支板上。4、吊钩吊下标准节与其他组件时,回旋下支座与标准节连接螺栓应锁紧,以免发生意外,不得省事。十、安全技术交底1、所有作业 人员必须持证上岗,严禁酒后或身体不适时作业。2、拆装作业前,所

22、有公司人员必须熟悉塔式起重机拆装安全操作规程,并在作业中严格执行。3、安装前认真研究拆装方案,经全体拆装人员计论无异议后,进行曲人员分工,各作业人员作业前应明确自己的岗位及责任。4、作业中所有人员必须执行操作工艺规程和塔吊拆装方案,严禁对拆装程序作任何改动。5、全体作业人员必须协同作业,服从指挥。高空人员系好安全带,戴好安全帽,穿好防滑鞋,地面人员须戴好安全帽,以保证拆装工作安全顺利进行。6、地面作业人员在安装前应对塔吊的结构(焊缝、变形)、安全装置、机构、电器、液压等部件进行检查,合格后方能进行吊装作业,以保证安装的安全与质量。7、高空作业人员如在安全过程中发现不符合技术规定的零部件不得安装

23、。8、起重拆装的指挥信号必须一致,指挥以一人为主,吊件在地面时,应以地面指挥为主,吊件在高空时,应以高空指挥为主。如出现指挥信号不明或错误时,作业人员应暂时停止动作,待确认对的无误后再动作。作业人员对来自任何方向的危险信号,均应采用果断措施,以防事故发生。9、吊装指挥、作业人员和吊物之间,必须保持良好的能见范围,如条件限制,作业人员不能直接看见吊物,指挥人员应采用措施,使作业人员明确每一动作的具体规定,以保证安全。十一、质量、环保、安全管理措施管理内容控制措施负责人时间规定质量控制技术人员编制出安拆施工方案,必须履行审批手续,经主管工程师审核、总工程师批准后实行技术人员安拆前负责执行每道作业程

24、序,保证施工工艺执行率100%施工员安拆期间安排专人进行自检,实事求是地做好自检记录安全员安拆期间负责塔机基础的施工质量,配合塔吊安装过程中垂直度进行测量和记录。施工员质检员安拆期间实行对施工设备、工具、索具每日安全检查、维护保养,保证设备安全无端障运营塔吊司机使用期间设备安装完毕,必须经安所有门检查合格,所有缺陷均整改合格,取得安全使用合格证后,才干移交使用安全员质检员使用前施工及维修人员严格执行劳动纪律,保持良好的服务态度,虚心听取建设单位、监理单位意见安装班组安拆期间重要环境危险废弃物含油棉纱、手套、废机油应集中收集,按规定统一解决;严格控制设备漏油,防止对土壤污染。施工员安拆期间因素控

25、制火灾隐患防止电气老化引起火灾,加强安全检查;安全员安拆期间对氧气乙炔气体的使用,应保证安全可靠,符合安全间距,按安全规程操作,配备消防器材;安全员安拆期间施工噪音严格按施工作息时间规定施工,防止噪声扰民;施工员施工工长安拆期间重要危险源的控制重大危险源的控制违章作业违章指挥塔吊安装操作和指挥人员必须通过技术和安全培训,每一个作业人员必须熟悉说明书,熟知施工程序和塔机基本性能安全员技术员安拆期间所有参与作业人员(涉及汽车吊司机、指挥人员)必须遵守各项安全规定和本工种安全操作规程安全员施工工长安拆期间现场作业人员必须持有效证件上岗,保证100%持证上岗项目经理安拆期间所有作业人员在作业前,必须接

26、受安全技术交底工作,明确分工,拟定指挥信号及统一口令安全员施工员施工工长安拆期间作业前,明确分工,指定专人统一指挥,并在作业范围内设明显的安全标志及警戒线,派专人看护,严禁非塔吊装拆工作人员进入施工区安全员施工员施工工长安拆期间塔机顶升作业过程中,严禁回转起重臂。标准节连接销及其他连接销必须规范施工员施工工长作业期间安装和顶升作业必须明确油泵操作人员和观测人员,没有明确指令任何人均不可随意操作施工员施工工长作业期间吊装作业时由专人负责指挥,严格遵守“十不吊”规定,严禁乱指挥塔吊指挥施工工长使用期间高空坠落凡高空作业人员必须身体健康,精神饱满,严禁酒后作业、疲劳作业施工工长安拆期间安装和顶升人员

27、必须对的使用规定的安全防护用品(安全帽、安全带、劳保鞋),并对的佩带安全员安拆期间触电事故作业前,施工工长必须熟悉现场,注意运送中塔机部件与现场的电线、管线碰触问题施工工长按拆前必须安装漏电保护器,作业前接地电阻测试合格电工安装前保证电气线路对的连接,电线电缆无破损电工使用前高空落物作业时所有工具和连接件须系挂在身上或放到工具袋内,严防物品坠落,严禁向下抛掷施工工长安拆期间配备常用救急药箱施工工长安拆期间物体打击机械伤害施工负责人对塔吊运送、安装过程进行检查,及时制止并纠正违章操作行为,防止事故发生。安装工序做好自检,安装完毕应根据安装质量验收制度规定做好调试、检查各机构运转正常、安装装置合格

28、限位齐全、灵敏、可靠施工员安全员施工工长安拆期间塔机倾覆安装完毕后,对操作司机做好安全交底,组织测量塔身垂直度偏差不大于3施工工长使用前6级大风以上严禁安装、拆卸作业项目经理安拆前火灾驾驶室配备灭火器、对讲机施工工长安拆期间附表一:塔机各机构总成件重量表序号部件名称规格型号单位数量单重(T)备注1起重臂总成42m套14.7812平衡臂总成9.6m套12.83塔帽总成套11.54回转支承总成套11.6815驾驶室节10.286爬升套架节12.057标准节节10.5888配重42m块20.9块32附表三:应急援救预案工程名称平湖世纪商业中心工程预案类别触电事故、高空坠落、火灾事故、坍塌事故工期安装

29、期间负责人姚伟日期审批人路明审核人王碧涛编制人姚伟为了保证1#楼QTZ40C塔机安装作业中发生触电、高空坠落、火灾、坍塌等事故以后能及时、迅速、有效的开展应急救援工作,最大限度的保证人员生命安全,减少人身伤害及财产的损失,特制定本应急准备与响应救援预案。一、 组织机构项目部成立应急准备与响应救援领导小组,负责指挥及协调工作。组长:王碧涛()成员:姚伟()高兵()高连平()陈正光()邱趾泉()李凯()徐福根()刘雷()具体分工如下:1.邱趾泉负责现场,其任务是了解施工现场环境,做好勘查,明确安全途径和通道,向作业班组做好应急交底,掌握事故情况,组织现场抢救指挥和安全撤离工作,事先做好分工,组织应

30、急车辆现场待命。2、姚伟监督做好应急交底,事故发生后,负责各方面的联络,任务是根据领导小组命令,及时布置现场抢救,保持与本地建设行政主管部门、劳动部门等的沟通,并及时告知公司应急领导小组和当事人的亲人。3、高兵、李凯负责维持和保护现场、做好问讯记录,保持与公安部门的沟通。4、应急救援人员分工: 王碧涛负责应急救援现场全面指挥; 姚伟负责与外部沟通协调,联系主管部门、医疗部门,及时报告险情; 高兵负责现场应急道路的疏通和人员的疏散,与工地各相关方疏通; 陈正光、高连平、邱趾泉、刘雷负责搬抬搀扶伤员和应急抢救护送工作; 徐福根负责楼上楼下信息的传递;二、事故解决程序:1、事故发生后,事故发现第一人

31、应立即大声呼救,报告现场负责人邱趾泉;2、现场负责人邱趾泉获得求救信息并确认事故发生,根据不同事故立即采用相应的应急救援预案: (1)触电事故 a立即采用绝缘材料等器材使触电人员脱离带电体,迅速断电; b立即组织现场拆装作业人员进行自我施救,并同时向本地急救中心(120)、电力部门电话报告; c立即向公司或项目部应急抢险领导小组报告事故发生情况并寻求支持; d严格保护事故现场 (2)高处坠落事故 a立即组织现场拆装作业人员进行施救,争取时间; b立即向公司或项目部应急抢险领导小组报告事故发生情况并寻求支持; c立即向本地医疗卫生(120)、公安部门(110)电话报告,以求得最快救援; (3)火

32、灾事故 a当接到火灾发生信息并确认后,现场负责人立即报警,拨打“119”火警电话,并同时告知公司应急抢险领导小组,同时组织现场人员及时扑救火灾,按照“先控制,后灭火;救人重于救火;先重点,后一般”的灭火战术进行; b并派人及时切断电源,接通消防水泵电源,组织抢救伤亡人员,隔离火灾危险和重点物资,充足运用施工现场的消防灭火器材进行灭火。 c当专业消防队到达火灾现场以后,火灾事故应急领导小组要简要地向消防队负责人说明情况,并全力支持消防队员灭火,要听从专业消防队的指挥,齐心合力,共同灭火。 d现场保护:当火灾发生和扑救完毕后,要派人保护好现场,维护好现场秩序,等待对事故因素及负责人的调查。(4)坍

33、塌事故 a立即组织现场拆装作业人员疏散、撤离,消除或减少人员损伤,在人员安全的情况下,同时争取时间;做好财产抢救的准备工作。 b立即向分公司应急抢救领导小组报告事故发生情况。 c如有人员受伤,立即向本地医疗卫生(120)、公安部门(110)电话报告,以求得到最快救援。d项目部接到电话报告后,应立即在第一时间内赶赴现场,了解和掌握事故情况,开展抢救和维持现场秩序,保护事故现场,并及时向公司应急抢救领导小组电话报告。在公司领导的安排下,做好援救方案,采用善后工作,及时清理,将事故导致的垃圾分类解决并采用其他有效措施,从而将事故导致环境污染降到最低限度。三、当事故当事人或受伤人员被送入医院接受治疗抢救后,公司应急抢救领导小组即指令善后解决人员: 1、做好与当事人家属的接洽与善后解决工作。 2、按职能归口做好与本地有关部门的沟通、报告工作。四、事故发生后,成立研讨小组,对事故因素、事故负责人进行分析,总结经验教训,杜绝日后同类事件的发生。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 建筑机械

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
