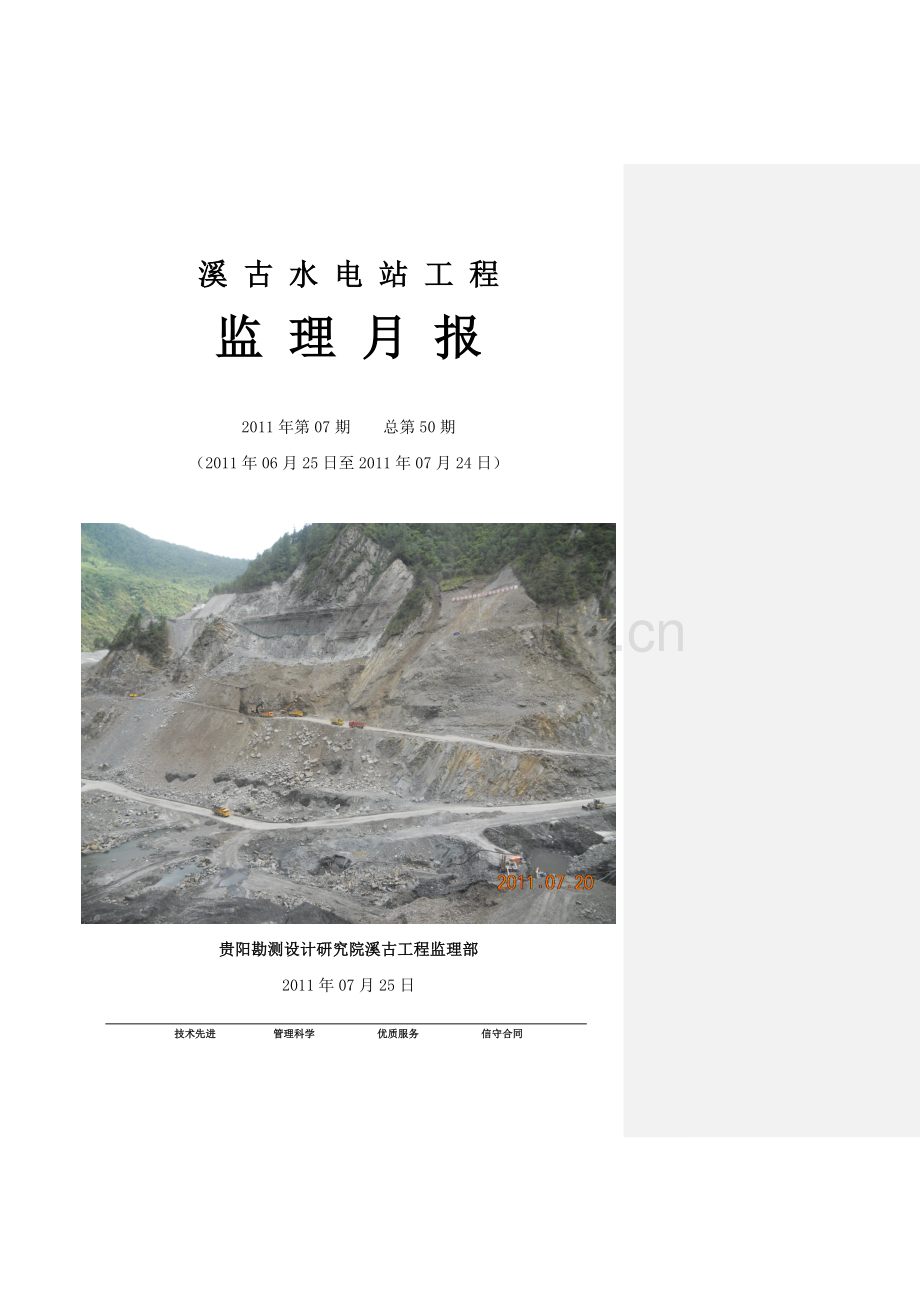

溪 古 水 电 站 工 程
监 理 月 报
2011年第07期 总第50期
(2011年06月25日至2011年07月24日)
贵阳勘测设计研究院溪古工程监理部
2011年07月25日
技术先进 管理科学 优质服务 信守合同
会 签 栏
批准:
审核:
编写:
目 录
1工程概况 1
2工程进度控制 5
2.1施工进度管理 5
2.2工、料、机动态 8
3工程质量控制 10
3.1本月工程单元验收情况 11
3.2施工质量管理 11
3.3存在问题与整改落实情况 12
4合同管理 12
4.1结算情况 12
4.2工程投资控制 18
5安全文明施工与环境保护 12
6本月监理工作 12
7下月监理工作重点 12
8月工程大记事 12
1、工程概况
1.1工程概述
溪古水电站位于四川省甘孜藏族自治州九龙县境内,是雅砻江一级支流九龙河“一库五级”梯级开发方案中自上而下的第一梯级,为“龙头水库”电站。枢纽主要建筑物由首部枢纽、引水系统和厂区枢纽组成。
首部枢纽中的拦河大坝采用混凝土面板堆石坝、水库正常蓄水位2857.00m,相应库容为9836.57万m3,坝顶高程2860m,最大坝高144m。引水隧洞从出隆沟下游坝左岸取水,沿线穿越洪水沟、羊房沟及洛莫沟,至新山沟沟口上游侧厂房后坡,全长14197.246m。电站引用流量72.5m3/s,装机3台,单机容量83MW,装机容量249MW,多年平均发电量10.387亿kW·h,装机年利用小时数4328h。
1.2施工合同情况
(1)中国水电七局五分局:1#砂石系统。
(2)中国水电七局三分局:导流洞工程。
(3)中国水电七局一分局:大坝主体工程【CI-1标、CI-2标、CI-3标】溢洪洞、排沙(放空)洞及进水口工程、混凝土面板堆石坝工程及基础处理工程。
(4)重庆中环公司:引水隧洞CIII-1、CIII-2标段工程。
(5)重庆江河公司:引水隧洞CIII-3标段工程。
(6)浙江正邦公司:引水隧洞CIII-4标段工程。
(7)四川仁寿黑龙滩公司:引水隧洞CIII-5标段工程。
(8)湖南湘禹公司:引水隧洞CIII-6标段及压力管道工程。
(9)重庆渝万公司:S215改线公路工程。
(10)中国水电七局科学研究所:溪古水电站监测工程。
(11)中国水电七局三分局:厂区枢纽标段工程。
(12)中国水电七局安装分局:溪古水电站压力钢管制作及安装工程;溪古水电站机电设备安装及调试作工程。
(13)成都月源科技开发有限公司:溪古水电站主厂房及安装间钢网架屋面工程。
(14)湖南建设集团有限公司:华丘交通隧洞工程。
(15)四川川交路桥有限责任公司:九龙大桥工程。
(16)成都市明志建筑工程有限公司:溪古水电站后山移民安置点基础设施土石方工程。
(17)遂宁市五州建筑工程有限公司:溪古水电站华一坪子移民安置点基础设施土石方工程。
(18)四川省泸县第五建筑工程有限公司:溪古水电站周家坪子后山移民安置点基础设施土石方工程。
(19)四川省义丰建筑安装工程有限公司:溪古水电站三家铺子后山移民安置点基础设施土石方工程。
1.3溪古水电站工程各部位形象
至2011年07月24日,溪古水电站工程形象详见表1“溪古水电站07月份工程完成情况统计表
溪古水电站2011年7月生产完成情况汇总表
表1 业主:四川九龙溪古水电开发限公司 监理:贵阳院溪古监理部 统计日期:2011年06月25日~2011年07月24日
单位工程
分部工程
单位
工程进展情况
备注
合同工程量
本月计划完成
本月实际完成
累计完成
剩余工程量
累计完成 百分比
导流洞工程
导流洞
洞室开挖
m
688.78
/
/
688.78
0
100%
进口引水渠边墙砼
m
/
/
/
4200
0
100%
进口土石方回填
m3
/
/
/
11000
0
100%
消力池
石方开挖
m3
352120
/
/
190555
0
100%
土方开挖
m3
/
/
156565
0
砼浇筑
m3
23921.6
/
/
23921.6
0
100%
钢筋
t
412.23
/
/
412.23
0
100%
海漫砼
m3
/
/
/
2830
0
100%
右边墙帷幕灌浆
m
/
/
/
520
0
100%
1#砂石骨料系统
砂
m3
207200
8000
6838
136057
71143
65.66%
碎石
m3
678300
7500
5405
105695
572605
15.58%
华丘主洞
主洞开挖
m
0%
改线路工程
华丘隧道支洞
支洞开挖
m
186.5
/
/
186.5
0
100%
支护
m
186.5
/
/
186.5
0
100%
九龙大桥
1#桥桩基平台明挖
m3
2#桥桩基平台明挖
m3
3#桥台明挖
m3
扎日中桥
桥面板砼浇筑
m3
/
549.4
/
/
钢筋制安
t
/
/
/
123.72
/
/
桥两侧搭板
m3
21
21
21
21
0
100%
桥面防撞护栏
m3
50
50
74
100%
大坝主体工程
引水隧洞
进口洞挖
m
800
/
/
800
0
100%
系统支护
m
335
/
/
335
0
100%
进口底板砼
m3
2149
1149
1149
2149
0
100%
溢洪洞
上平段洞挖
m
37.75
/
/
37.75
0
100%
涡室扩挖
m
92
12
5
38
54
41.3%
溢洪槽齿槽
m3
2178
2700
2700
200
93.1%
排沙洞
洞室开挖
m
463.15
/
/
359.5
103.65
77.60%
排沙交通洞
m
79.5
30
5
10
69.5
12.6%
左右岸坝肩
土石方明挖
m3
/
80000
40000
/
/
大坝基坑
土石方明挖
m3
/
275000
65000
813000
/
/
块石料场
上料场道路
EL
/
EL3030
EL3020
EL3020
/
/
出隆沟块石料场开挖
m3
/
50000
10000
388000
/
/
1#交通洞洞内系统支护
m
383
93
93
383
0
100%
2#交通洞洞内系统支护
m
650
90
90
650
0
100%
上游围堰防渗墙
造孔
㎡
3916
/
/
3916
0
100%
砼浇筑
m3
3916
/
/
3916
0
100%
下游围堰防渗墙
造孔
㎡
2563
-
-
2000
0
78%
余两段明挖
砼浇筑
m3
2563
/
/
2659
0
103.75%
引水隧洞工程
1#主洞
上游洞挖
m
1324.437
0
0
1325.937
-1.5
100.10%
下游洞挖
m
1050.563
0
0
1069.563
0
100%
系统支护
m
1837
0
0
1837
0
100%
底板浇筑
m
2375
900
434
1956
419
82.36%
2#主洞
上游洞挖
m
1452.188
0
0
1452.188
0
100%
下游洞挖
m
1387.812
0
0
1387.812
0
100%
系统支护
m
2289
0
0
2289
0
100%
底板浇筑
m
2840
900
498
1449
1391
51.02%
3#主洞
上游洞挖
m
1273.989
0
0
1275.989
-2
100.10%
下游洞挖
m
1142.477
0
0
1142.477
0
100%
系统支护
m
1593
0
0
1593
0
100%
底板浇筑
m
2418
300
50
2338.5
79.5
96.71%
洞身衬砌
m
795
100
90
400
395
50.31%
4#主洞
上游洞挖
m
1090.649
0
0
1098.849
0
100%
下游洞挖
m
1174.351
0
0
1182.151
-7.5
100.70%
底板浇筑
m
2265
0
0
2265
0
100%
洞身衬砌
m
769.5
0
0
769.5
0
100%
回填灌浆
m
769.5
500
0
5766
0
100%
固结灌浆
m
6914
40
2973
2988
3926
43.22%
5#主洞
上游洞挖
m
1141.09
0
0
1141.09
0
100%
下游洞挖
m
1398.91
0
0
1398.91
0
100%
系统支护
m
1252
0
0
1252
0
100%
底板浇筑
m
2540
75
65
2595
-55
102.17%
洞身衬砌
m
1348
240
216
551.5
796.5
40.91%
6#主洞
上游洞挖
m
1169.534
0
0
1169.534
0
100%
下游洞挖
m
74
0
0
74
0
100%
系统支护
m
1051
0
0
1051
0
100%
底板浇筑
m
1220.42
116.42
0
1104
116.42
90.50%
洞身衬砌
m
146
0
0
146
0
100%
调压井工程
竖井开挖
洞挖
m
114
0
0
114
0
100%
上室
洞挖
m
185
0
0
125
60
67.70%
底板砼
m
185
45
140
24.32%
洞身衬砌
m
185
20
20
45
140
24.32%
压力管道工程
1#斜井全段面
洞挖
m
213
0
0
213
0
100%
2#斜井全段面
扩挖
m
224
70
75
224
0
100%
2#支洞﹙主洞下平段﹚
洞挖
m
125
0
0
125
0
100%
1#施工支洞
洞挖
m
286.046
0
0
286.046
0
100%
2#施工支洞
洞挖
m
156
0
0
156
0
100%
蝶阀室交通洞
洞挖
m
259.7
0
0
259.7
0
100%
厂房枢纽工程
压力管道
支管段洞挖
m3
595
0
0
595
0
100%
安装间
砼浇筑
m3
1678
80
80
1678
0
100%
尾水渠
砼浇筑
m3
8948
1208.02
882.9
6595.9
2352.1
73.71%
主副厂房
砼浇筑
m3
18408
683.46
643.96
12744.96
5663.04
69.24%
主变及GIS楼
砼浇筑
m3
6021
1757.7
2872.2
3126.2
2894.8
51.92%
压力管道支管段
砼浇筑
m3
2540
413.2
413.2
1002.8
1537.2
39.48%
压力钢管制作及安装工程
制作
t
2780
49
49
509
2271
18%
安装
t
2780
/
/
/
345
12%
2、工程进度控制
2.1施工进度管理
2.1.1导流洞工程
本月完成:导流洞系统工程整体施工完成。
2.1.2 首部枢纽溢洪洞、排沙(放空)洞、引水隧洞进口工程
本月主要进行了溢洪闸槽底板浇筑、溢洪槽齿槽开挖和砼浇筑、溢洪洞涡井扩挖,排沙(放空)洞进水塔底板砼浇筑、排沙交通洞洞脸支护和洞挖、排沙洞出口斜井段支护,引水隧洞进水塔底板浇筑等施工,施工进度形象如下:
①溢洪洞进口:溢洪洞上平段洞室底板清理完成;溢洪洞涡井扩挖累计完成38m,剩余54m;7月21日完成溢洪槽齿槽EL2829~EL2842.5的C20砼浇筑工作;6月24日基础分局进场开始溢0+15.00m~溢0+28.00m底板灌浆试验(灌浆孔钻孔),7月14日因连续几日下雨造成溢洪槽边坡山顶发生塌方落石,溢洪槽底板灌浆试验钻孔暂停施工,到7月18日设计重新选定灌浆试验位置(左岸趾板边坡顶部),到7月24日重新选定的灌浆试验位置基岩面清理完成,还未浇筑砼盖重。溢洪槽齿槽砼浇筑完成2700m3,竖井扩挖4 m(EL2821~ EL2816),洞挖出碴200m³,支护锚杆99根。因溢洪槽山顶岩体垮塌,造成不安全隐患,原定溢洪槽底板灌浆位置更换到左岸趾板顶部边坡。因施工人员安排不足和砼运输设备过少,造成施工进度缓慢。
②排沙(放空)洞:本月未开挖,上月开挖至桩号排0+373m,剩余103.65 m,累计开挖完成77.6%;现进行洞身支护中,7月3日完成洞内排0+440.35m~排0+448.40m的挂网喷护, 7月21日完成洞内排0+437.00m~排0+440.35m系统锚杆支护。7月19日,完成6榀工字钢安装,并完成挂网喷砼施工。进水塔EL2785m~EL2790m本月浇筑砼,底板还未浇筑完成;排沙(放空)洞交通洞进口锁口喷护完成,洞身段进尺累计9m。排沙放空洞无压段未洞挖和支护(因更换施工队伍);本月排沙洞交通洞洞身顶部挂设φ6.5钢筋网0.22t,安装9榀钢拱架,安装系统锚杆126根(L=28mm,φ=25),喷砼95m2;排沙洞进水塔底板未浇筑砼,完成底板钢筋制作12t。时常降雨加之交通洞洞口位置山高坡陡,进水塔及洞挖的运输道路不畅,导致施工进度缓慢。
③引水隧洞进口:6月27日完成进水塔底板(EL2793.2~ EL2795)C25砼浇筑。7月1日进水塔前缘道路开始浇筑,7月4号基础分局进场开始固结灌浆,7月20日底板固结灌浆结束,7月24日固结灌浆压水试验结束,检查结果合格。电站进水口与排沙洞进水塔外侧前缘道路砼和垫碴基本完成;电站进水塔底板高程(EL2792m~EL2795m)浇筑完成,浇筑C25砼1149m³,完成钢筋制安30t;进水口底板固结灌浆完成;材料运输道路不畅,不同工作面之间相互干扰较大。
进度分析:本月由于排沙(放空)洞、引水隧洞进口、溢洪洞现场技术管理人员、施工作业人员及设备投入不足,单班生产,造成施工进度缓慢、计划滞后。
采取措施:要求:各作业面人员投入在60人以上,增加各工作面的设备投入,加强施工组织管理,增强技术力量,稳定施工人员,各工作面必须24小时施工。
扎日中桥
完成0#~7#桥面防撞护栏砼浇筑;完成桥两侧桥台搭板砼浇筑21m³;右岸7#桥台引桥水稳层砼浇筑220m³。
2.1.3 首部枢纽大坝工程
本月主要进行了大坝左右岸边坡趾板开挖、锚喷支护;大坝基坑开挖;Ⅲ区道路边坡锚喷支护,料场揭顶道路修筑、料场1#、2#交通洞开挖支护等,施工进度形象如下:
①大坝
基坑:基坑I区开挖EL2741;Ⅱ区大面开挖至EL2746m;Ⅲ区大面开挖至EL2755m;
右岸Ⅰ区:EL2820m以上边坡喷C20砼完成约200㎡;Ⅱ区:边坡EL2820m以上边坡支护完成80%,EL2820m以下爆破完成;Ⅲ区:8-1#~8-3#路边坡临时锚喷支护完成,8-4#路边坡支护完成约30%。公路内侧路堑墙全部完成;上游侧边坡开挖至EL2755高程;
②上下游围堰
上游围堰:堰体填筑全部完成,碾压试验场地仍未形成。
下游围堰:堰体填筑全部完成(剩余2个槽段进行明挖浇筑)。
③料场开采:2#临时料场完成第五循环的爆破、翻渣施工,上料场顶部施工道路钻爆至EL3020;1#交通洞、2#交通洞洞内系统支护完成。
进度分析:本月料场、大坝左右岸边坡支护人员、钻爆、开挖设备、质检技术人员投入不足、设备故障率高,导致各工作面施工进度缓慢;料场顶部揭顶开挖必须增加人工、手风钻进行作业。
采取措施:督促七局一分局尽快增加各工作面的资源投入,加强施工组织管理,增强技术力量,各工作面必须24小时施工。
2.1.3引水隧洞工程
(1)、 引水隧洞1标段
本月完成:完成底板混凝土浇筑434m,累计完成1956m,剩余419m。
进度分析:本月人员投入不足,施工进度较缓慢。
采取措施:督促重庆中环公司项目部钢模台车8月中旬前进场。
(2)、引水隧洞2标段
本月完成: 完成底板混凝土浇筑498m,累计完成1449m,剩余1391m。
进度分析:本月人员投入不足,底板砼浇筑施工进度缓慢。
采取措施:督促重庆中环公司项目部加大资源投入,加快施工进度,要求8月中旬前钢模台车进场。
(3)、引水隧洞3标段
本月完成:底板砼浇筑完成50m,累计完成2338m;边顶拱砼浇筑完成90m,累计完成400m。
进度分析:本月人员投入不足,施工进度缓慢。
采取措施:督促重庆江河公司增加资源投入,加快施工进度,力争10月前完成全部工程施工。
(4)、引水隧洞4标段
本月完成:回填灌浆完成5766m2,完成100%,固结灌浆累计完成造孔4152m,累计完成灌浆2988m,累计完成43%。
进度分析:本月施工进度基本正常。
采取措施:督促正邦公司项目部增加灌浆人员、设备,加快进度。
(5)、引水隧洞5标段
本月完成:边顶拱砼衬砌完成216m,累计完成552m,累计完成40.91%,剩余796m。
进度分析:本月进度基本正常。
采取措施:督促四川仁寿黑龙滩公司项目部继续保持,。
(6)、引水隧洞6标段及压力管道(隧洞)标
本月完成:
6#主洞:砼浇筑未施工,底板砼浇筑累计完成1104m,累计完成90.5%,剩余116.42 m;边顶拱砼衬砌完成,累计完成边顶拱砼衬砌146m。
调压井:上室完成开挖15m,累计完成开挖165 m,剩余20m.
压力管道:2#斜井扩挖全部完成。
进度分析:本月上室周转料场小,调压井上室施工进度缓慢。资源投入不足,竖井衬砌未展开。
采取措施:督促资源投入,迅速展开调压井竖井衬砌施工。
2.1.4 厂房枢纽工程
本月完成:
安装间排架柱、“T”型梁均已浇筑完成;主厂房排架柱浇筑至EL2433.10m高程;3台机尾水检修门已安装完成;GIS楼完成底板混凝土浇筑;尾水渠混凝土浇筑已完成97%。
① 主副厂房工程砼浇筑完成317.32m3;累计完成8114.24m3。
② 尾水渠工程完成边墙、底板砼浇筑1543.86m3,累计完成8056.64m3。
③ GIS楼工程完成底板砼浇筑1137.10 m3,累计完成4263.50m3。
月浇筑总方量2998.28 m3。
进度分析:本月人员投入严重不足,不能三班作业,导致施工进度缓慢。
采取措施:督促七局三分局项目部尽快增加施工作业人员投入,三班作业,加快主副厂房、尾水渠、GIS楼的施工进度,确保今年安全度汛及年底土建基本完工目标。
2.1.5机电及压力管道安装工程
本月完成: 配合土建完成厂房土建工程实施项目范围内所有水机、电气埋件施工。
压力钢管制作及安装工程:
压力钢管下平段主管制作完成7节,2#岔管卷制基本完成;支管洞内段安装组对完成24节;压力钢管运输索道由于设计方案不完善,目前处于暂停施工状态。
机电安装标
本月完成安装间排架柱第三层及“T”型梁接地、桥机轨道埋件的埋设;完成主厂房排架柱EL2428.50~EL2433.10m接地及电缆埋管的埋设;完成尾水渠左侧挡墙D1~D6块,底板C4、C5、C6块接地埋件的埋设;完成GIS楼底板接地、电缆埋管及主变技术供水备用管等的埋设。
进度分析:本月施工进度基本正常。“索道施工技术图纸措施”还未最后落实。
采取措施:督促机电标严格按照施工图纸及相关规范要求施工,确保机电埋件不漏埋、错埋。同时督促“索道计算书”经有关资质单位认定,争取索道施工在本月底展开。
2.1.6改线路工程
水电七局一分局
本月完成: 扎日中桥本月完成0#~7#桥面铺装砼浇筑,桥面铺装砼防滑刻纹完成,完成0#桥台台背两侧挡墙砼浇筑,完成桥两侧引桥一半土方回填碾压加高 ,完成桥面护栏20m砼浇筑,完成护栏钢筋安装。S215省道改线路工程:桥面护栏砼全部浇筑完成,桥两侧桥台搭板砼浇筑完成;7#桥台引桥路面水稳层碾压混凝土浇筑完成;S215省道改线路(过坝段)仍正进行资料整理完善和移交工作(监理多次要求一分局、渝万两单位组织专人负责,但进展缓慢)。
进度分析:本月施工基本进度正常。
采取措施:督促一分局增加人员投入,加快扎日中桥尾工施工进度,确保8月底通车。
九龙河大桥工程
本月主要施工内容:3#桥台完成部分明挖,预计月底完成;2#桥基施工场地基本完成。
进度分析:钻机设备迟迟不进场,3#桥台开挖进度迟缓,技术人员、作业人员少。
采取措施: 加强现场组织施工,充分做好桩基施工准备,督促钻机设备必须7月底进场,按照合同条文执行。
华丘交通隧洞工程
本月主要施工内容:支洞开挖完成,主洞未开始施工。
进度分析:施工基本正常。
采取措施:8月上报主洞施工组织设计,做好主洞施工技术准备。
2.1.7 砂石骨料系统
(1)、1#砂石骨料系统(七局五分局)
本月完成: 1#砂石骨料系统本月完成砂6838m3,小石2064 m3,中石:2899 m3。
进度分析:本月生产进度滞后,6月28日中碎设备出现故障,到7月21日才修复完成,7月21日下午,初碎设备出现故障,到7月24日修复完成,期间对生产造成很大影响。
7月29日久隆公司大会上陈总直接批评五分局砂系统生产不正常,而且从外界买砂来供应大坝需要
采取措施:督促七局五分局项目部尽快对设备进行修复,并抓紧落实备用系统,确保在生产线出现故障情况下能立即恢复生产,还要求进行24小时进行生产,加强设备的检修及维护,确保砂石骨料生产满足工程施工需求。
(2)、厂房砂石骨料系统补充内容
本月完成: 2#砂石骨料系统本月完成砂1200m3,小石1200 m3,中石:2000 m3。
进度分析:本月生产正常,完全满足厂房混凝土浇筑需要。
2.2本月工、料、机动态
本月溪古水电站各施工部位投入的人工、材料和机械设备统计如表2-2-1
表2-2-1 本月各施工部位工、料、机统计表
序号
单位工程
现场人员(管理人员、施工人员)
材料
机械
备注
名称
单位
数量
名称
单位
数量
1
砂石骨料系统
管理人员5人
施工人员40人
水泥
t
-
挖掘机
台
2
钢筋
t
-
装载机
台
2
自卸车(5t)
辆
2
2
导流洞工程
管理人员2人
施工人员14人
水泥
t
-
挖掘机
台
1
钢筋
t
-
砼罐车
辆
-
碎石
m³
-
装载机
台
1
砂
m³
-
砂浆注浆机
台
1
自卸汽车
辆
-
90拌和站
台
1
搅拌机
台
1
砼喷射机
台
1
空压机
台
2
电焊机
台
2
3
首部主体工程
管理人员30人施工人员121人
水泥
t
-
挖掘机
台
13
钢筋
t
-
自卸汽车
辆
31
砂
m³
-
空压机
台
8
石
m³
-
砼喷射机
台
5
砼搅拌机
台
3
潜孔钻
台
3
手风钻
把
20
推土机
台
3
351钻机
台
2
砼罐车
辆
3
装载机
台
4
液压钻机
台
1
25t吊车
台
1
抽水泵
台
2
4
改线路工程
扎日
中桥
管理人员2人
施工人员16人
水泥
t
-
挖掘机
台
2
砂
m³
-
钢筋弯曲机
台
1
碎石
m³
-
砼罐车
辆
-
自卸汽车
辆
3
电焊机
台
3
5
引水隧洞工程
CIII-1、CIII-2标段中环公司
管理人员21人
施工人员42人
钢筋
t
-
挖掘机
台
2
水泥
t
-
装载机
台
3
中砂-
m³-
-
自卸汽车
辆
6
空压机
台
8
砼喷射机
台
3
手风钻
把
24
砼罐车
辆
3
CIII-3标段江河公司
管理人员5人
施工人员27人
空压机
台
6
挖掘机
台
1
--
风钻
台
5
砼罐车
辆
2
自卸汽车
辆
4
装载机
台
1
CIII-4标段正邦公司
管理人员5人,
施工人员23人
钢筋
t
-
挖掘机
台
1
水泥
t
-
装载机
台
2
钢模台车
台
1
砼灌车
辆
2
空压机
台
4
注浆机
台
1
砼输送泵
台
1
砼拌和站
台
1
CIII-5标段黑龙滩公司
管理人员6人
施工人员26人
水泥
t
-
挖掘机
台
1
中砂
m³
-
装载机
台
2
砼拌和站
台
1
自卸汽车
辆
3
砼灌车
辆
3
钢模台车
台
1
空压机
台
3
风钻
把
8
CIII-6标段及压力管道工程湘禹公司
管理人员7人
施工人员42人
水泥
t
-
挖掘机
台
1
中砂
m³
-
装载机
台
4
碎石
m³
-
自卸汽车
辆
3
钢筋
t
-
空压机(4m3)
台
4
空压机(20m3)
台
3
注浆机
台
2
手风钻
把
12
砼喷射机
台
2
6
厂区枢纽工程
XG/CVI标段水电七局三分局
管理人员9人
施工人员37人
(含厂房砂石系统人员)
挖掘机
台
1
电焊机
台
5
装载机
台
1
水泵
台
12
自卸汽车
辆
3
空压机(22m3)
台
1
砼输送泵
台
1
75拌和站
台
1
塔式起重机
台
1
钢筋切断机
台
1
钢筋弯曲机
台
1
钢筋调直切断机
台
1
型材切割机
台
1
钢筋对焊机
台
1
钢筋埋弧对焊机
台
3
7
机电
设备
安装
及调
试工程
JD/AZ标段
水电七局机电安装分局
管理人员1人
施工人员13人
电焊机
台
3
液压弯管机
台
1
载重汽车
辆
1
8
压力钢管制作及安装工程
XG/CⅨ标段
水电七局机电安装分局
管理人员8人
施工人员32人
电焊机
台
18
半自动切割机
套
3
载重汽车
辆
2
卷板机
台
1
25T汽车吊
台
1
3、工程质量控制
3.1本月工程单元评定情况
溪古水电站工程单元工程评定情况如表3-1
单位工程(标段)
分部工程
单元工程
总个数
2011年7月评定数
累计评定数
备注
合格
优良
优良率
合格
优良
优良率
导流洞工程
进口明渠砼
51
51
46
90%
进口闸室砼
22
22
19
86%
洞室开挖
13
13
12
92%
洞室砼支护
19
19
18
95%
进水塔砼
7
7
6
86%
出口开挖支护
8
8
8
100%
导流洞出口开挖
2
2
2
100%
导流洞出口段砼
199
199
180
90%
洞身衬砌砼
94
94
90
96%
消力池及下游边坡支护
14
14
13
93%
边坡锚索
90
90
85
94%
出口开挖支护
23
23
23
100%
边坡开挖支护
26
26
24
92%
消力池右侧帷幕灌浆
5
5
5
100%
海曼
27
27
23
85%
泄洪洞
洞室开挖
16
16
14
88%
溢洪槽底板垫层、锚杆
2
2
2
100%
溢洪槽齿槽砼
2
2
1
50%
2
1
50%
溢洪槽底板砼
1
1
1
100%
1
1
100%
洞室支护
23
23
20
87%
通风洞开挖支护
4
4
4
100%
边坡开挖及支护
39
39
33
85%
排砂洞
开挖支护
13
13
11
85%
边坡开挖及支护
12
12
12
100%
进口底板
5
1
1
100%
5
5
100%
洞身衬砌砼
1
1
1
100%
交通洞临时支护
1
1
1
100%
1
1
100%
引水隧洞
洞室开挖
10
10
9
90%
洞室支护
35
35
30
86%
边坡开挖
7
7
6
86%
进水塔
5
2
2
100%
5
5
100%
边坡支护
7
7
6
86%
边坡浆砌石
1
1
1
100%
扎日中桥
桩基开挖
23
23
20
87%
桩基及桥墩砼
28
28
28
100%
7#桥台水稳层
1
1
1
100%
1
1
100%
7#桥台搭板砼
1
1
1
100%
1
1
100%
桥面防撞护栏
8
8
8
100%
8
8
100%
桥台引桥挡墙
5
5
4
80%
5
4
80%
上游围堰
防渗墙
19
19
17
89%
下游围堰
防渗墙
8
8
8
100%
面板堆石坝
右岸2区锚喷支护
2
2
2
100%
右岸2区锚索
30
30
26
86.7%
30
26
86.7%
右岸3区道路水稳层、浆砌石
6
6
5
83%
出隆沟泄洪槽
10
10
9
90%
1#洞
洞室开挖
80
80
68
85%
系统支护
49
49
43
88%
底板砼
29
8
8
100%
29
28
97%
2#洞
洞室开挖
95
95
83
87%
底板砼
17
8
8
100%
17
17
100%
系统支护
52
52
47
90%
3#洞
洞室开挖
80
80
68
85%
系统支护
60
60
52
87%
底板砼
72
5
5
100%
72
62
86%
衬砌砼
21
7
7
100%
21
19
90%
4#洞
洞室开挖
46
46
40
87%
系统支护
34
34
30
88%
底板砼
92
92
79
86%
衬砌砼
64
64
56
88%
5#洞
洞室开挖
85
85
74
87%
系统支护
42
42
36
86%
衬砌砼
20
20
20
100%
20
18
90%
底板砼
69
69
59
86%
6#洞
洞室开挖
40
40
35
88%
系统支护
35
35
30
86%
底板砼
32
32
28
88%
衬砌砼
2
2
2
100%
2
2
100%
1#压力管道
开挖
21
6
6
100%
21
18
86%
厂房土建
开挖
6
6
6
100%
支护
