收藏 分销(赏)

渣土清运施工组织设计(1).doc

上传人:二*** 文档编号:4775374 上传时间:2024-10-12 格式:DOC 页数:18 大小:79KB
下载 相关 举报
渣土清运施工组织设计(1).doc_第1页
第1页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

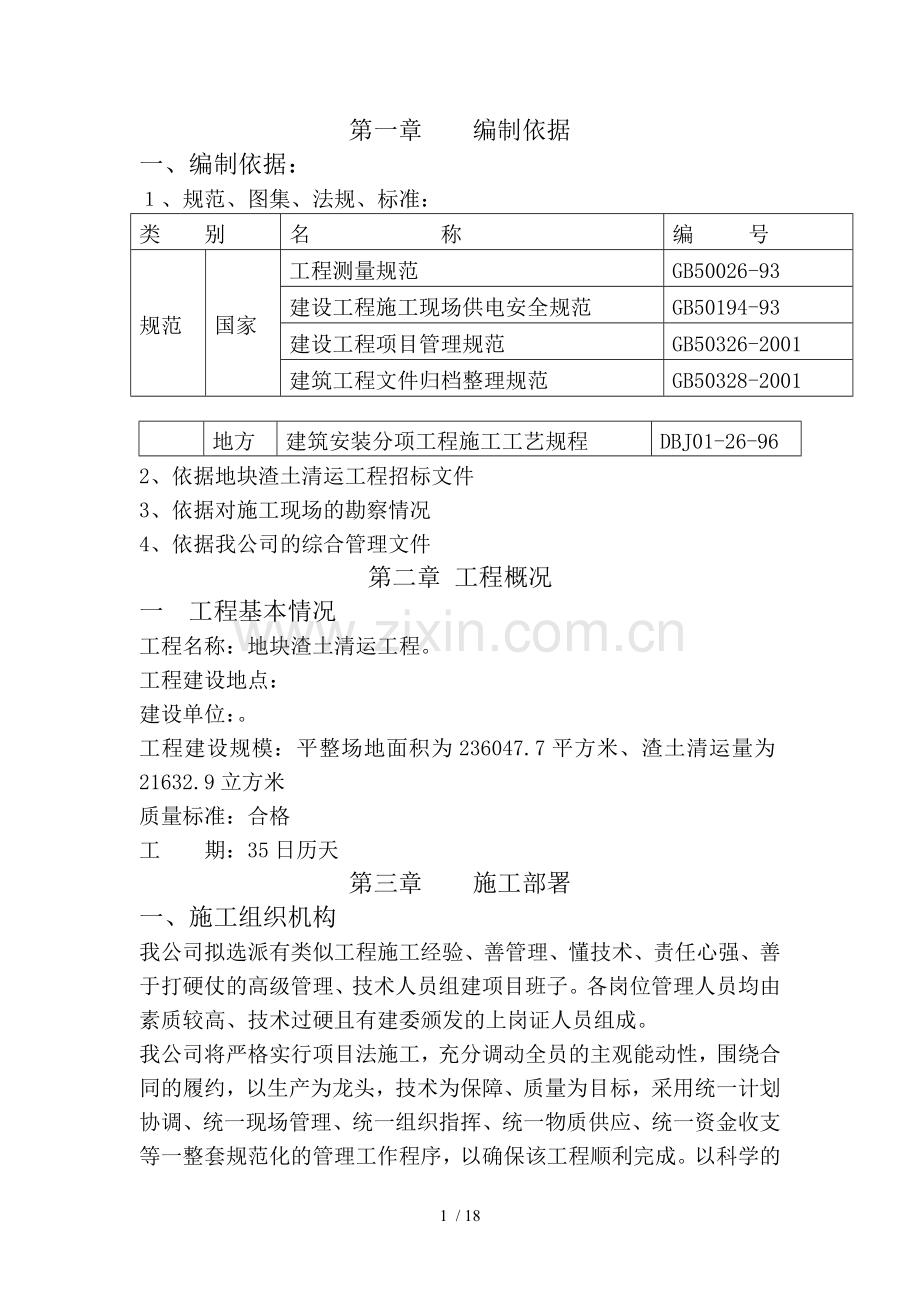

1、第一章 编制依据一、编制依据:、规范、图集、法规、标准:类 别名 称编 号规范国家工程测量规范GB50026-93建设工程施工现场供电安全规范GB50194-93建设工程项目管理规范GB50326-2001建筑工程文件归档整理规范GB50328-2001地方建筑安装分项工程施工工艺规程DBJ01-26-962、依据地块渣土清运工程招标文件3、依据对施工现场的勘察情况4、依据我公司的综合管理文件第二章 工程概况一 工程基本情况工程名称:地块渣土清运工程。工程建设地点:建设单位:。工程建设规模:平整场地面积为236047.7平方米、渣土清运量为21632.9立方米质量标准:合格工 期:35日历天第

2、三章 施工部署一、施工组织机构我公司拟选派有类似工程施工经验、善管理、懂技术、责任心强、善于打硬仗的高级管理、技术人员组建项目班子。各岗位管理人员均由素质较高、技术过硬且有建委颁发的上岗证人员组成。我公司将严格实行项目法施工,充分调动全员的主观能动性,围绕合同的履约,以生产为龙头,技术为保障、质量为目标,采用统一计划协调、统一现场管理、统一组织指挥、统一物质供应、统一资金收支等一整套规范化的管理工作程序,以确保该工程顺利完成。以科学的安排工序及各类资源,充分发挥快速施工的优点,科学合理的组织均衡生产,从而向业主全面兑现我公司的承诺。项目组织机构图 项目经理生产副经理后勤副经理技术负责人 财 务

3、 科 办 公 室 质 量 科 技 术 科 材 料 科安 全 科预 算 科工 程 科各专业工长各专业施工队项目经理部人员见附表一二、项目部各部门职责1、项目经理部履行工程合同的全部权利和义务负责本工程的工期控制负责本工程的施工质量控制负责施工现场管理及文明安全生产负责工程所需机具、设备的计划、采购、保管及发放负责协调各工程人员、施工机具及设备负责与建设单位及相关部门的所有业务联系2、项目经理部各职能部门职能技术科:现场勘察、施工方案编制、技术措施与交底、质量科:工程质量的监控,工序样板标准的监督、控制工作。工程科:施工进度的管理、控制,现场施工质量、文明施工的控制,资源调配。安全科:负责施工安全

4、的监控包括现场的安全监督、安全交底、工人安全培训、安全保证资料的收集整理。设备科:施工机具、材料的租赁及采购。三、施工进度计划本工程计划总工期35天,计划开工日期2013年10月18日工程施工进度具体见附表二四、施工现场平面布置1、施工现场拟利用村原有水泥道路。同时在施工现场东南侧设一个简易大门口设门卫24小时值班。2、现场道路:运输道路用拟采用村原有水泥道路,要求道路畅通无阻,以满足车辆运输需要。五、施工准备(一)、技术准备1、根据工程实际情况,组织各专业部门对施工组织设计进行会审、调整做到有针对性。2、认真组织相关人员学习施工规范,把对规范的认知程度提高到质量评定标准之上,加强对施工员的规

5、范专项培训,做到人人熟知相关规范。3、组织各施工作业班组进行现场交底4、组织有关人员学习ISO9002标准,制定质量保证措施,为工程施工作好技术准备。5、检查现有工程资料,备齐施工所需的规范、规程、图集等必备资料。6、实际施工过程中作好各级技术交底工作,及时同甲方、及有关部门协调7、针对工程实际情况,完善各项施工方案。8、严格执行公司的技术管理办法,确保技术文件变动后传递渠道的畅通。(二)、设备准备1、根据进度计划情况及时编制设备申请计划。设备采购前认真询价,做到对所购设备的价格、质量有清楚的认识,确定合格资质的供货商,做好设备的采购、租赁工作。2、在采购、租赁过程中对工程所需设备物资的规格、

6、型号、数量认真进行核对,要确保无误。(三)、生产准备施工机械设备的选择(1)挖掘机的优化选择针对工程土方的实际情况,本工程选用EX300型(日本日立)4台。140推土机4台,50铲2台,十轮运输车辆16台主要大型机械施工一览表序 号机械名称规格数量进场时间1挖掘机EX30042013.10.13.2自卸车T817322013.10.13.3铲车5022013.10.13.4推土机14042013.10.13.(四)、各种资源需用量计划1、施工阶段劳动力投入计划见表勾机司机铲车司机推土机司机运输司机壮工管理人员84864128第四章 主要项目施工方法及方案一、测量工程测量工作由项目经理部专职测量

7、小组(验线员1名、测量放线员2名)完成,要求测量小组成员均持证上岗。测量人员要认真熟悉施工现场,在项目技术负责人的指导下编制好测量方案。测量仪器:-1自平水准仪台,m钢卷尺2把,塔尺2个,3Kg线坠2个。所有经纬仪、水平仪、铅直仪、钢卷尺、塔尺等测量设备均全部经技术监督局检测,并已发检定合格证书,且均在有效期内。仪器设备设专人维护与保养,并做到每次使用前均先进行现场校核并做好校核记录。(一)准备工作1、熟悉施工现场2、通过施工现场的勘察,了解工程总体布局3、了解原始高程水准点、整个场地的平面布置以及绿化及道路、地上地下管线的分布。(二)应注意的质量问题1、观测时尽量做到前后视距等长。二、渣土工

8、程4.2.1清运渣土:4.2.1.1清运渣土要求:清运渣土时用反铲挖土机把现场所有的渣土全部清除,直至露出好土为止。4.2.1.2操作要点及质量保证措施(1)根据施工现场平面布置和施工现场原有道路情况,准备把现场划出4个区域,每1个区域为一个施工段,共计4个施工段。准备安排2个作业班组,即每个作业班组施工2个区域,2个施工段。(2)区域划分出来后,首先杳看原有道路、路面情况,如果原有道路确实无法通行重载车辆时,应提前重新修筑道路,以保证重载车辆的安全行行驶。重新修筑的道路,为了降低施工成本,利用原有的渣土作为路基,用挖掘机机把道路两边的渣土聚集在路基上,挖掘机来回辗压,以保证重载车辆行驶时不陷

9、车。(3)渣土的清运:渣土清运时分作2个作业班组,每个作业班组配备2台挖掘机,1台50铲,6-7辆十轮装载车,2辆140推土机,同时每个作业班组配备1名安全员,1名交通协管员,以保证车辆的正常出入(4)清运渣土时每个作业班组按指定的作业区域进行作业,按指定的交通路线行驶。清运渣土时把现场拆迁后所有的渣土全部清除,直至露出原有好土为止。待一个作业区域的全部渣土清运完成时,方进入下一个作业区域。(5)待一个作业区域的渣土全部清运完成时,方可开始进行土方的平整。平整土方时以2台140推土机为一个作业班组;每一个作业班组中1台推土机作为粗平,1台推土机作为细平,粗平时按现场标高进行粗略的平整,使其高低

10、基本一致。在粗平以后进行细平整;细平整时找一个技术较熟练的司机从一端到另一端细心的进行平整。以使基标高一致(6)待细平整完成后,安排人员对场地中个别的砖头瓦块全部捡出,对树以及电线杆周围施工机械无法施工的地方用人工捡出所有的砖头瓦块,然后用平锹把树及电线杆周围的土方全部平整。第五章质量保证措施1、设备的进厂检验设备进场前首先应对厂家的生产资质、设备的相关技术资料(合格证、生产许可证)是否真实齐全,必要时到厂家去实地考察。设备进场后,根据相应的国家或企业标准,由质检员、技术员、工长及材料员对设备进行质量和数量上的检验,并做好书面记录。2、细化施工方案为了保证工程质量,施工前对各个分项工程中关键性

11、的工序做出具体的施工及检查方案。3、进行技术交底在施工方案的基础上,对每个分项工程中的每一道工序进行系统、详细的书面交底,明确施工工艺特点,技术要求,并组织作业人员进行现场交底,使每个作业人员熟悉工艺及规范要求。施工过程,如发现新的问题,及时做出补充交底。4、严格过程控制施工过程中,现场工长及班组长严格控制每个工序的每一环节,严格按技术交底进行施工,质检员对成活进行抽查验收。5、实行样板制每个分项工程在开始大面积施工前,组织技术较好的人员进行操作示范,做出样板段、样板间,由技术员、质检员和相关部门进行验收检查,如存在问题,针对具体情况,进行讨论,必要时需重新制定方案,完善每一环节。6、做好成品

12、保护技术交底中,除明确施工工艺质量标准外,还应有成品保护交底,成品保护一方面是保护本专业的成品,另一方面,是保护其它专业的成品。7、实行会审制、追根制、奖罚制施工过程经常组织相关人员进行分析总结,总结好的施工方法、施工经验,对存在的问题进行追究,责任到人,并奖励或处罚。8、做好质量记录从工程开始建立起工程技术档案,工程施工过程中,根据工程进度情况及时填写技术资料,整理施工技术资料,保证各项工程的合理使用, 第六章 施工管理措施一、技术管理措施(一)现场勘察组织施工人员进入现场实地勘察,对现场存在的实际问题作好记录。(二)施工组织设计及施工方案管理工程施工组织设计由项目技术负责人组织有关人员编制

13、,然后报公司相关部门进行审核,由公司总工程师审批。编制施工组织设计和施工方案的原则:1、认真贯彻国家基本建设有关法规,从施工全局出发,按照设计文件及合同要求,充分考虑主、客观条件,正确处理质量、速度、效益三者关系,使工程质量、施工进度达到预期的目标。2、编写前应认真进行调查研究,了解及掌握现场及周围环境情况,集思广益,多方案比较,择优确定针对性,可操作性较强的施工方案。3、合理安排施工程序与顺序,保证各项施工活动相互促进,紧密衔接,严格遵守合同规定的竣工时间。4、选用合理的流水作业法和网络计划技术,科学地安排,组织均衡、协调、有节奏的连续施工。5、积极采用新技术、新工艺、新设备,提高施工管理水

14、平和劳动生产率。6、精心进行场地规划布置,尽量满足暂设工程:充分利用当地资源,最大限度的避免二次搬运,文明安全施工,防止事故发生。(三)技术交底在工程开工之前项目技术副经理要组织现场勘察、施工组织设计向参加施工的全体管理人员进行交底。每个分项工程施工前工长要以书面形式向施工班组做详细的交底。重要分项工程,特殊部位或新设备施工前项目技术副经理应写出书面技术交底,特殊过程要编制作业指导书。(五)技术创新、科技进步科技是第一生产力。大力开展和推广应用新技术、新工艺、新设备,及时给企业输送新的活力,从而不断提高施工水平和工程质量,使企业取得良好的经济效益和社会效益,为业主奉献精品工程。(六)组织协调本

15、工程工期紧,为保证工程顺利进行,做好各专业间的交叉作业的协调工作。针对本项目的工程特点,组织调配一批具有综合性工程施工组织经验的工程技术人员,负责本工程的施工组织协调管理工作。充分利用现场的空间和时间,组织协调参与施工的各专业间的交叉施工。以计划为龙头,对现场的各个角落的施工进展情况、质量情况、安全文明施工和立体交叉作业的情况进行全面的监控,发现问题及时采取措施及时解决,以确保施工进度计划的实现。二、 成品保护措施(一)成品保护责任及管理措施1、项目经理根据施工组织设计、施工现场编制成品保护方案;以合同、协议等形式明确各分包对成品的交接和保护责任,确定主要分包单位为主要的成品保护责任单位,项目

16、经理在各分包单位保护成品工作方面起协调监督作用。2、现场设备保护责任由公司统一供应的设备进场后,由项目经理部材料部门负责保管,项目经理部安全保卫部门进行协助管理,由项目经理部发送到分包单位由各分包单位负责保管、使用。(1)作业的人员,必须严格遵守现场各项管理制度;不准吸烟。如作业用火,必须取得用火证后方可进行施工。所有入户作业的人员必须接受成品保护人员的监督。(2)各作业单位在进行本道工序施工时,如需要碰动其它专业的成品时,作业单位必须以书面形式上报项目经理,项目经理经与其他专业分包协调后,其他专业派人协助分包单位施工,待施工完成后,其他专业人员恢复其成品。三、降低成本措施考虑到建设单位降低工

17、程造价的愿望以及我单位自身的经济效益,我们决心在保证质量和工期的前提下加大力度进行节约增效,降低成本,把工程造价压下来,保证合作双方的利益,具体措施体现在如下几个方面:(一)提前工期,加快资金及周转材料的周转,减少设备租赁费用。(二)加强物资设备计划管理。做好设备定货的计划审核工作,提高计划的准确性,防止计划不准造成积压、浪费。公司设备部审核后再由项目部组织订货、购买。(三)加强物资设备的验收、保管工作,每种设备进场,必须由采购员、保管员和技术人员共同验收第七章 质量保证体系及保证措施一、质量方针及目标(一)质量方针:强化质量意识,严格过程管理,提供优质工程,赢得顾客信赖。(二)企业质量目标:

18、工程竣工验收合格率:100%;分项工程合格率:100%用我们的宗旨和行动,保证工程质量达到或超过合同要求,赢得顾客的信任。(三)本工程质量目标1、全面满足建筑安装工程施工及验收规范及建筑安装工程质量检验评定标准之规定。2、工程技术资料真实、准确,全面满足北京市建筑安装工程资料管理规程之要求。3、按照北京市施工现场综合考评工作暂行规定之要求,综合考评分质量部分得分率不低于90%,并且基本项目无不合格项。4、工程签订合同后,全面达到工程施工合同中关于工程质量的约定等级。5、工程交付使用后,按照保修合同要求,做好工程保修和工程质量回访提供优质服务。二、质量保证体系 三、质量保证措施(一)严格执行下列

19、质量管理制度1、质量活动日制:每周三定为质量活动日,在当天组织质量专题会,实施质量联检、评比。2、质量否决制:坚持质量一票否决制,管理人员所负责质量方面出了问题,扣发奖金;验收合格后,方可进行工序的大面积施工。3、坚持:三检制“:班组要设自检员,施工队设专检人员,每道工序都要坚持自检、互检、交接检,否则不得进行下道工序。4、坚持方案先行制:每项工作有实用有效的书面技术措施,否则不得施工。5、坚持质量合格证制:每个部位施工完,应由质检人员进行检查,标出作业人员、质量数据及质量等级,合格部位贴上质量合格证,不合格者返工重做。6、坚持审核制:每一项工作至少有一个人进行审核,特别对技术措施及施工实施,

20、必须双重保险。7、坚持标准化制:对工作做法,日常工作程序要制定标准。使之整齐划一,做到事事有标准,人人按标准。8、坚持质量目标管理制:根据本工程质量目标,制定详细的阶段目标及分部、分项工程质量目标,确保质量总目标的顺利实现。(二)主要保证措施1、认真贯彻“百年大计,质量第一“的方针,为用户着想,为业主服务,坚持服从建设单位的指导,认真组织施工,确保工程合格。2、实行项目经理责任制,项目经理对工程全权负责。按企业质量保证手册,程序文件的要求,建立岗位责任制和相应的管理制度。3、认真执行三检制(自检、互检、交接检)。质检机构按三级设置(班组初检,工长复检,项目部终检),各级相应配置专职质检员,各级

21、质量机构严格把关,严格行使质量否决权。4、项目技术负责人组织有关人员开工前拟定详细的工程质量计划,工程质量检查项目划分及其质量计划报送建设单位审批。施工全过程采用零质量问题全过程质量控制,以工序质量保证工程质量。凡达不到工序质量标准的坚决返工,以工序质量保证分项、分部工程质量,最终保证单位工程质量。5、过程控制(1)在工程施工中采用零质量问题管理法,对工序管理点进行控制,其作法是:画出工序的质量控制程序图,在图上标明控制点,再在控制点明细表上写出各点的质量要求,按各点容易出现的质量通病,预先写出预防措施。按预防措施要求把质量问题提前消灭,不容其出现。6、认真贯彻执行建筑安装工程质量管理若干规定

22、,建筑安装工程质量检验评定标准和企业质量保证手册和程序文件,及时进行隐蔽工程分部分项工程的检验评定,做到工程进展与资料同步进行,并报请建设单位进行验收。7、在本工程中全面贯彻ISO9002质量管理精神。严格控制好设备质量、过程中各环节的质量控制。8、项目部制定检查计划,报上级主管部门批准后严格执行,上级主管部门重点控制,项目质检员每道工序均检查,达不到合格标准,推倒重来。9、施工中加强对操作人员教育,学习规范、规程标准、及国家验评标准。10、质量工作为碰头会及各种会议的议程之一,党政工团齐抓共管,各部门工作围绕着本工程而开展工作。11、项目技术负责人领导技术人员与操作人员提前研究质量通病,并制

23、定防治措施,使之消灭于未然。12、在职工中开展全面质量管理知识教育,努力提高职工的质量意识,建立班组QC小组,开展QC小组活动,实行质量目标管理,以一流的质量、一流的速度、一流的技术、一流的管理创建优质工程。在施工中,我们将在本工程中选择钢筋、模板、砼工程,回填、砌体、装修、防水、水、电设备安装与调试工程,进行QC小组活动。活动中由项目技术副经理负责指导并付诸实施。13、认真落实技术岗位责任制和技术交底制,每道工序施工前一天,由技术人员进行技术、工艺质量的详细交底,交接双方必须在书面交底资料上签字。对新材料,使用前先进行试验,掌握其性能特点后再大面积施工。采用新工艺前,首先对操作人员进行技术培

24、训,考试合格后方能上岗。14、认真做好施工记录,及时办理各种验收签证手续,定期检查工程质量,保证资料的收集、整理、审核与工程同步进行。15、推行“质量零缺陷工程”管理模式,实现“所干必优,一次成合格”的目标。(三)质量保证机构运行管理措施1、物资采购管理工作程序(负责人:材料员)(1)项目部自购设备由采购员主要负责。项目副经理负责组织评定,建立合格物资供应商名册。对于甲方提供的物资或指定的供货商,根据我单位规定,先行纳入合格供货方名录,再根据有关文件进行考察、评定、定货、验收等工作。(2)对违反合同要求,供货质量低劣的物资供应商要按有关规定进行处理直至除名,对甲方供产品及指定供应商,会同甲方协

25、商处理。(3)工程设备需用计划由专业技术人员负责提供,经项目技术负责人审批后交采购员。4、劳务分承包管理工作程序(负责人:项目经理)(1)外包队的选择应由项目生产副经理主要负责,由项目经理负责组织项目部有关人员考查并选定外包队。(2)选定后报人事部,并办理一切必要的手续。(3)项目部对外包队进行培训教育,用工结束时,对该外包队进行评定,上报有关部门备案。5、产品标识和可追溯性管理工作程序(负责人:工长)(1)运至现场的原材料,周转材料成品半成品的标识由仓库管理员负责,施工过程的标识由专业工长负责,砼、砂浆的标识由试验员负责,施工设备和计量器和具由项目经理部指定专人标识。(2)入库存材料要填写验

26、收记录,注明材料的品种、规格、出厂日期、材质证明、入库验收单,填写标签标牌进行标识。(3)由项目技术负责人确定有可追溯性要求的物资和过程。6、检验测量和试验设备管理工作程序(负责人:试验员)(1)由专人负责检验测量和试验设备的管理,建立健全各项质量记录,保证使用的设备均在有效使用期内。(2)开工之前,应将检验测量和试验设备送至北京市认可的试验室进行检测,保证其结果的有效性。(3)发现设备失准时,由项目技术负责人组织对已测定的结果的有效性进行评定,同时将设备送至有关单位进行调正,保证施工的连续性。9、检验和试验状态管理工作程序(负责人:工长)(1)由机械负责人负责机械设备的检验和试验状态的标识和

27、管理。(2)由项目技术负责人对产品的检验试验状态标识负责全过程的监督管理。10、不合格品控制管理工作程序(负责人:质检员)(1)施工过程发生不合格时,由质检员对不合格过程进行记录,签发质量问题通知单。不合格过程未彻底纠正并重新检验合格之前,不得进入下道工序。(4)对于施工过程出现质量不合格时的评审,可根据问题轻重由项目经理召集会议,项目技术负责人、技术员、质检员、工长参加,确定整改措施,制定防范措施,防止再次发生。(5)整改措施由技术员按会议精神编制,经项目技术负责人批准后实施。监督检查整改结果,由技术员质检员负责检查验收。11、纠正和预防措施管理工作程序(负责人:各专业工长)(1)项目经理负

28、责建立质量保证机构,制定质量管理细则。每周主持召开质量分析会,对重点部位要事先提出,制定预防措施。(2)针对施工中一般性问题,由技术员编制预防措施,项目技术负责人审批,技术员质检员工长负责施工中的检查和落实。对于项目部在工程中确定的质量管理点,要由项目技术负责人编制预防措施,报企业总工、工程管理部审批,由生产副经理技术员质检员和工长负责实施和检查监督。(3)对于防止材料问题的预防,由项目技术负责人提出材料的质量标准,材料部门负责制定预防措施,物资管理部负责实施过程中的抽查和监督。(4)为确保施工质量达到计划目标,施工机械设备的质量机械管理员负直接责任。(5)检验测量试验设备造成质量问题的预防措

29、施由项目技术负责人直接编制,并监督实施。12、质量记录的控制(负责人:资料员)(1)项目质量记录由资料员负责收集、整理。(2)质量记录的保存、移交,执行企业有文件。13、内部质量审核(负责人:项目技术负责人)配合上级部门的内部质量审核,如实反映存在的问题。14、培训(负责人:项目副经理)由项目生产副经理组织对入场人员的三级安全教育,质量要求教育及技术交底。具体执行由安全员、质检员和技术员负责。15、服务(负责人:项目经理)由项目经理负责项目竣工后的回访、保修,并建立回访保修记录。16、本项目的质量管理点。根据本项目的特点,由项目技术负责人组织制定项目计划管理点,明确责任人和控制措施。17、统计

30、技术的应用(负责人:项目技术负责人)(1)必须明确本项目使用的统计技术和要求,以便控制过程,保证产品的最终质量。(2)施工前,由项目技术负责人填写统计技术应用申请表,确定统计技术应用的范围和项目。第八章 安全管理及保证措施一、安全目标1、安全管理方针:安全第一,预防为主2、安全生产目标:确保无重大工伤事故,杜绝死亡事故,轻伤率控制在千分之六以内。二、安全组织保证体系针对该工程的规模与特点,以项目经理为首,由现场生产经理、安全员、专业工长,各分包方等各方面的管理人员组成安全保证体系 。三、安全管理安全教育程序组织安全活动(一)安全检查检查内容检查形式参加人员考核备注分包安全管理定期安全员月考核记

31、录检查分包方自检记录临边防护定期安全员、分包方周考核记录施工用电定期安全员、专业工长、分包方周考核记录分包方日检作业人员的行为和施工作业处日检专业工长会同分包方日检记录现场指令、限期整改施工机具日检分包方自检日检记录专业工长检查分包方自检记录(二)安全管理制度1、安全技术交底制度根据安全措施要求,和现场实际情况,管理人员逐级进行书面交底。2、班前检查制度专业工长必须督促与检查施工方,专业分包方对安全防护措施是否进行了检查。3、大中型机械设备安装实行验收签字责任制。4、经理部每周要组织全体工人进行安全教育,对上周安全方面存在的问题进行总结,对本周的安全重点和注意事项做必要的交底。5、定期检查制度

32、,经理部每周要组织一次安全生产检查,对查出的安全隐患必须制定措施,定时间、定人员整改,并做好安全隐患整改记录。6、管理人员和特殊作业人员实行年审制度,由公司统一组织进行,加强施工管理人员的安全考核。7、实行安全生产奖罚制度与事故报告制度。8、危急情况停工制度,一旦出现危及职工生命安全险情,要立即停工,并及时采取措施排除险情。9、持证上岗制度,特殊工种必须持有上岗操作证,严禁无证上岗。(三)安全管理工作1、项目经理部负责整个现场的安全生产工作,严格执行施工组织设计和施工技术方案规定的有关安全措施。2、专业工长要对分包方进行检查,认真做好分部分项工程安全技术交底工作,并执行签字制度。3、防护设备的

33、变动必须经项目经理部安全员批准,变动后要有相应有效的防护措施,作业完成后按原标准恢复,所有书面资料由经理部安全员管理。4、安全难点:确定安全管理难点,在每个大的施工阶段开始之前,分析该阶段的施工条件,施工特点,施工方法,预测施工安全难点和事故隐患,确定管理点和预控措施,在结构施工阶段,安全难点集中在:a、施工防坠落,主体交叉施工防物体打击;b、基坑周边的防护,预留孔洞口;c、各种电动工具施工用电的安全等;d、现场消防等工作;5、制定施工现场安全防护基本标准a、洞口安全防护:详见安全工作手册;b、临边作业安全防护:根据现场的实际情况,参照公司安全工作手册的要求,制定出有针对性有效的安全防护;c、

34、交叉作业安全防护;d、现场用电安全防护:根据现场的实际情况,参照公司安全工作手册的标准要求,和现场总平面布置图,制定出针对、有效的安全防护措施;e、机械安全防护。四、安全措施(一)临边防护措施所有临边部位均设置防护栏杆,防护栏杆由上、下两道横杆及栏杆柱组成,上杆距地高度为1.2m,下杆离地高度为0.5m(二)洞口防护措施因工程和工序需要而产生危及人身安全的洞口进行高空作业时必须设置防护设施。边长小于50cm的洞口,必须加设盖板,盖板须能保持四周均衡,并有固定其位置的措施。(三)交叉作业安全防护1、防止高处坠物和物体打击,在建筑物周边每隔4层用钢管搭设斜挑安全防护棚,在钢管上平铺双层安全网。2、

35、各工种进行上下立体交叉作业时,不得在同一垂直方向上操作。下层操作必须在上层高度确定的可能坠落半径范围以外,不能满足时,应设置隔离安全防护网。(四)现场用电安全防护1、本工程电缆敷设在基坑周边,直接敷设的深度应不小于0.6m,并在电缆上下各均匀敷设不小于50mm的细砂,然后覆盖砖等硬质保护层。2、电缆穿越建筑物、构筑物、道路、易受机械损伤的场所及引出地面2m至地下0.2m处,必须加设防护套管。固定机械的电源电缆沿地面敷设时应穿管或埋地。3、进户线过墙设穿管保护,距地面不得小于2.5m,并采取防雨措施。4、配电系统实行分级配电,即分为总配电箱,分配电箱和开关箱三级。5、施工现场的电气设备应实行两级

36、漏电保护,即在总配电箱和开关箱内设置漏电保护器。6、施工现场的电动建筑机械、手持电动工具和用电安全装置必须符合相应的国家标准、专业标准和安全技术规程,并应有产品合格证和使用说明书。7、所有的电气设备的外露导电部分,均应做保护接零,对产生振动的设备其保护零线的连接点不少于两处。8、电焊机应单独设开关,并设漏电保护装置。电焊机应放置在防雨、防砸的地点,下方不得有堆土和积水。周围不得堆放易燃、易爆物品及其它杂物。焊工必须按规定穿戴防护用品,持证上岗。10、室内临时照明采用36V的安全电压;11、一般场所的照明应在电源侧装设漏电保护器,并应有分路开关和熔断器。照明灯具的金属外壳和金属支架必须做保护接零

37、。五、消防措施1、施工生产全过程中必须认真贯彻实施“预防为主,消防结合”的方针,确保本项目不出现消防伤亡事故。2、防火责任制,明确各级的职责,组建消防小组,负责日常的消防工作。3、分包单位在总包方的监督检查下,建立分包内部的逐级防火责任制。4、施工现场不允许吸烟。生活区、办公区设置吸烟处,除特殊批准外,不允许使用电炉,在生活区、办公区及现场备足消防器材。5、易燃、易爆物品的管理,有专用库房存放,在存放处挂明显警示牌,对于此类材料严格招待限额领材料制度。6、加强对电气焊的管理,操作人员必须持证上岗,严格按规程进行操作。7、施工现场的临时设施经常检修,挂明显标示牌,任何人不允许私自挪动或改为他用。18 / 18

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
