1、 水利水 电施工 2 0 1 2 第 6期 总第 1 3 5期 在支架顶托上设置横桥向 1 5 c mX 1 5 c m方木,上部布 置纵桥向 9 c m) 9 c m方木 ( 红松) ,铺设底模,调整标高。 每根立杆下端 均设 置方形 立 杆垫 座 ,许在 支架 结构 中用斜撑加固,提高支架 的整体稳定性。沿高度方向设 两层水平剪刀撑 ,从底层向上每四层设一道。距离地面 2 0 0 mm增设一道扫地杆,扫地杆高度不得大于 2 0 0 ra m。 沿公路桥长方向每 4 根立杆设一道剪刀撑。两根撑杆须交 错布置,剪刀斜杆用旋转扣件固定在与相交的横向水平杆 的伸出端或立杆上。在立杆顶端安装可调式

2、u形支托,支 托直径为 8 ,长 4 5 0 mm,可调长度为不超过 2 0 0 m m。 在搭设时注意调整支架的垂直度 ,要求整架垂直度 偏差小于 1 5 o o ,支架竖杆在两个方向的垂直偏差都控制 在 2 mm以内,支架每部位的水平偏差控制在 5 mm 以内。 在支架的顶部和底部用大横杆和剪刀撑加以同定,为了 确保支架的整体刚度,加设斜杆及剪刀撑 ,将各排支架 牢 固地 连接 在一起 。 2 2 2支架预压 预压的 目的:一是减少支架及地基的非弹性变形 ; 二是验证支架的整体承载能力及稳定性 ; 是测 出地基 沉降,为预拱度计算提供经验数据。 在底模上满铺彩条布进行防护,按混凝土浇筑顺序

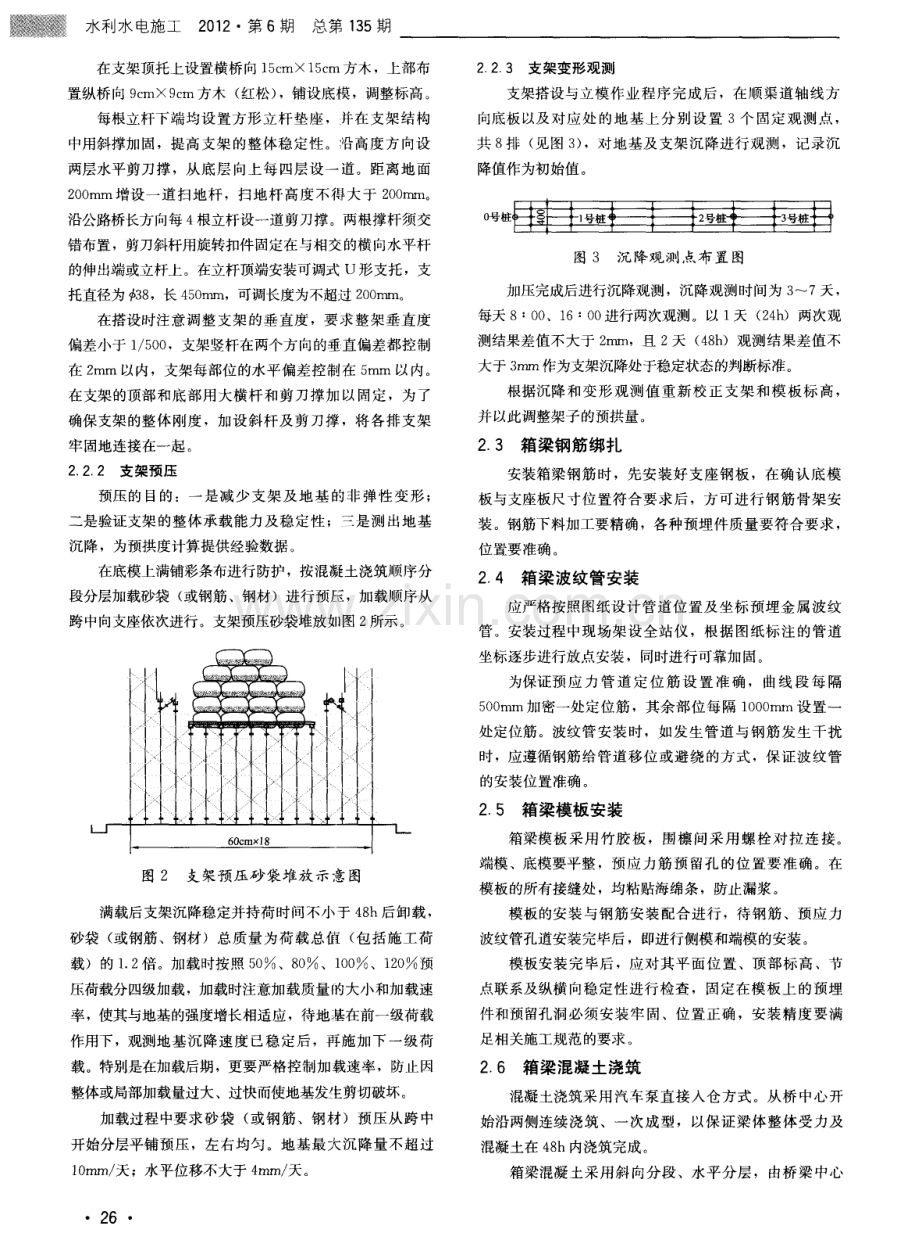

3、分 段分层加载砂袋 ( 或钢筋 、钢材 )进行预压 ,加载顺序从 跨中向支座依次进行。支架预压砂袋堆放如图2所示。 图 2支架预压砂袋堆放示意 图 满载后支架沉降稳定并持荷时间不小于 4 8 h后卸载 , 砂袋 ( 或钢筋、钢材)总质量为荷载总值 ( 包括施工荷 载)的 _ 2 倍 。加 载时按照 5 O 、8 O 、1 0 0 、1 2 0 预 压荷载分四级加载,加载时注意加载质量的大小和加载速 率,使其与地基的强度增长相适应,待地基在前一级荷载 作用下,观测地基沉 降速度 已稳定后,爵施加下一级荷 载。特别是在加载后期,更要严格控制加载速率,防止冈 整体或局部加载量过大、过快而使地基发生剪

4、切破坏。 加载过程中要求砂袋 ( 或钢筋、钢材)预压从跨中 开始分层平铺预压,左右均匀。地基最大沉降量不超过 l O mm 天;水平位移不大于 4 ram 天。 2 6 2 2 3 支架变形观测 支架搭设与立模作业程序完成后 ,在顺渠道轴线方 向底 板以及对 应处 的地基 上 分别 设 置 3个 固定 观 测 点 , 共 8 排 ( 见图 3 ) ,对地基及支架沉降进行观测,记录沉 降值作为初始值。 。 号桩匪量垂匡 至蚕三国 图 3 沉降观测 点布 置图 加压完成后进行沉降观测,沉降观测时间为 3 7 天, 每天 8: O 0 、1 6: O 0 进行两次观测 。以 1 天 ( 2 4 h

5、)两次观 测结果差值不大于 2 m m,且 2天 ( 4 8 h )观测结果差值不 大于 3 mm作为支架沉降处于稳定状态的判断标准。 根据沉降和变形观测值重新校正支架和模板标高, 并 以此调整架子 的预拱量 。 2 3 箱梁钢筋绑扎 安装箱梁钢筋时,先安装好支座钢板,在确认底模 板与支座板尺寸位置符合要求后,方可进行钢筋骨架安 装。钢筋下料加工要精确,各种预埋件质量要符合要求 , 位 置要 准确 。 2 4 箱梁波纹管安装 应严格按照图纸设计管道位置及坐标预埋金属波纹 管。安装过程中现场架设全站仪,根据图纸标注的管道 坐标逐步进行放点安装 ,同时进行可靠加固。 为保证预应 力管道定位筋设置准

6、确,曲线段每 隔 5 0 0 mm加密一处定位筋,其余部位每隔 l O 0 0 m m设置一 处定位筋 。波纹管 安装 时 ,如发 生管 道 与钢筋 发生 干扰 时,应遵循钢筋给管道移位或避绕的方式,保证波纹管 的安装位置准确。 2 5 箱梁模板安装 箱梁模板采用竹胶板,围檩问采用螺栓对 拉连接。 端模、底模要平整,预应力筋预 留孔的位置要准确。在 模板的所有接缝处,均粘贴海绵条,防止漏浆。 模板的安装与钢筋安装配合进行,待钢筋、预应力 波纹管孔道安装完毕后,即进行侧模和端模的安装。 模板安装完毕后,应对其平面位置 、顶部标高、节 点联系及纵横向稳定性进行检查 ,固定在模板上的预埋 件和预留孔

7、洞必须安装牢固、位置正确,安装精度要满 足相关施工规范 的要求 。 2 6 箱梁混凝土浇筑 混凝土浇筑采用汽车泵直接人仓方式。从桥 中心开 始沿两侧连续浇筑、一次成型,以保证梁体整体受力及 混凝土在 4 8 h内浇筑完成。 箱梁混凝土采用斜向分段、水平分层,由桥梁中心 向两侧连续浇筑,浇筑分层厚度不得大于 3 0 c m。混凝土 先从箱梁两侧腹板同步对称均匀下料,先浇筑至腹板与 底板结合处,再浇筑腹板 ,最后浇筑顶板。 箱梁浇筑完成后及时覆盖,并进行洒水养护,养护 时间不少于 1 4天,保证混凝土强度增长和防止梁体产生 收缩裂 缝 。 2 7 主梁预应 力张拉 2 7 1 材料要求 预应力钢绞

8、线采用 1 5 2的高强度、低松弛钢绞线, 标准强度 U p 一1 8 6 0 MP a ;锚具 、锚垫板、锚下螺旋筋均 采用工厂生产的配套定型产品。 腹板采用 9 o圆形金属波纹管,YM1 51 0锚具及 其配件 。顶板采 用 9 0扁 形金 属波 纹管 ,B M1 55 、 B M1 55 P锚具及其配件。 2 7 2 预应 力锚 固器具和 张拉设 备 预应力筋锚具 、夹具 、连接器和测力计等预应力锚 固器具在使用之前必须进行配套校验 ,使用过程中也必 须配套使用,以保证张拉质量。 2 7 3 预应 力张拉 箱梁混凝土强度达到设计强度的 8 5 ,且混凝土龄 期不小于 7 天后可进行穿束张

9、拉。穿束前应对主梁预留孔 道进行检孑 L 、清孔。清孔用无油压缩空气吹洗孔道至清洁 为止。施工时确保锚垫板与该垫板下的预应力束垂直。 箱梁张拉主要程序 :普通松弛钢绞线 :0 一初应力一 1 0 3 a ( 锚 固) ;低 松弛钢绞线 :O 一 初应力一 ( 持荷 5 mi n ) - - ( 锚 固) 。 张拉预应力钢束时,采用张拉吨位和伸长值进行双 控,当预应力钢束达到张拉控制强度吨位时,实际伸长 值与理论伸长值的误差应控制在 6 以内,实际引伸量值 应扣除钢束的非弹性变形影响。 当钢束实测伸长值超过设计要求与相关规范规定时 要停止张拉,重新校核张拉设备后再进行张拉 。在张拉 时严格按设计

10、要求控制断丝、滑丝情况。预应力张拉完 毕,严禁撞击锚头和钢束,钢绞线丝多余 的长度应用切 割机切割,不得用电焊 、气割切割。 2 7 4压浆 管道压浆在预应力钢筋张拉完成一般不超过 1 4天后 进行。压浆浆液采用 C 5 0水泥浆 。水泥采用 P 0 4 2 5 , 水灰比控制在 0 3 3 ,水泥浆稠度 1 8 4 ,泌水率不大于 0 1 ,采用注浆式压浆方法。 压力达到 0 8 MP a 左右,持压 2 g roi n ,完成排气泌 水 ,使孔道内浆体密实饱满 ,完成灌浆,关 闭灌浆泵及 灌浆阀门。 搅拌好的灰浆从灰浆泵由最低压浆孔压入水 泥浆 , 混凝土工程 泵要保持连续工作状态。压浆时

11、要缓慢、均匀,直至另 一 端有原浆冒出后封闭,最大压力状态稳定 5 mi n ,压浆 完毕后清除锚具表面污物。灌 浆后 2 4 h内,预应 力混凝 土梁板上不得放置任何设备或施加其他荷载。 2 7 5 封端 压浆之后及时对张拉槽进行封端,封端混凝土不低 于主梁混凝土标号。先将梁端凿毛,并将承压板表面的 黏浆和锚具外部的灰浆铲除干净,对锚具进行防锈处理, 同时检查确认无漏压的管道后,设置钢筋网浇筑加膨胀 剂的混凝土。封端混凝土表面与梁体端面平齐,严格控 制浇筑封端后的梁体长度。 3 落架 箱梁压完 浆并 封端后,待其强度达到设计 强度的 9 O 以上时方可落架。拆架时在每一孔的跨中部位同时 向墩

12、台处逐渐松动 U形托丝扣。 4 施 工控 制要点 ( 1 )软基处理严格按照方案要求实施,避免基础产生 不均匀沉降。 ( 2 )严格控制立杆的垂直度 ,搭设高度小于 3 0 m时, 垂直 度 偏 差 按 1 5 o o来 控 制,且 全 高 的 偏 差 不 大 于 1 0 0 mm。 ( 3 )混凝 土振捣时 ,振 捣棒 的间距 要均 匀 ,不漏 振 , 不过振 。 ( 4 )测力计与千斤顶油压表必须进行同步配套标定, 保证张拉力准确。 ( 5 )孔道压浆前必须完成封孔浆液的配比试验,使浆 液的各项性能指标满足 C 5 0强度要求,确保孔道压浆质 量和压浆效果。 ( 6 )灌浆管应选用牢固结实的高强橡胶管,抗压能力 大于或等于 1 MP a ,带压灌浆时不能破裂,连接牢固,不 得脱 管 。 5 结束语 现浇箱梁施工在混凝土浇筑前对架子体系进行预压, 一 方面是观测架子的变形情况,另一方面是检查设计与 实际之间的偏差,便于及时进行修正 ,保证施工安全。 由于现浇箱梁的体积大、自重大,浇筑过程中架子 的稳定性控制难度较大,因此宜采用架子模板同步设计, 同步进行预压,通过预压来严格控制变形 ,是保证工程 质量 的有效 手段 。 2 7

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
