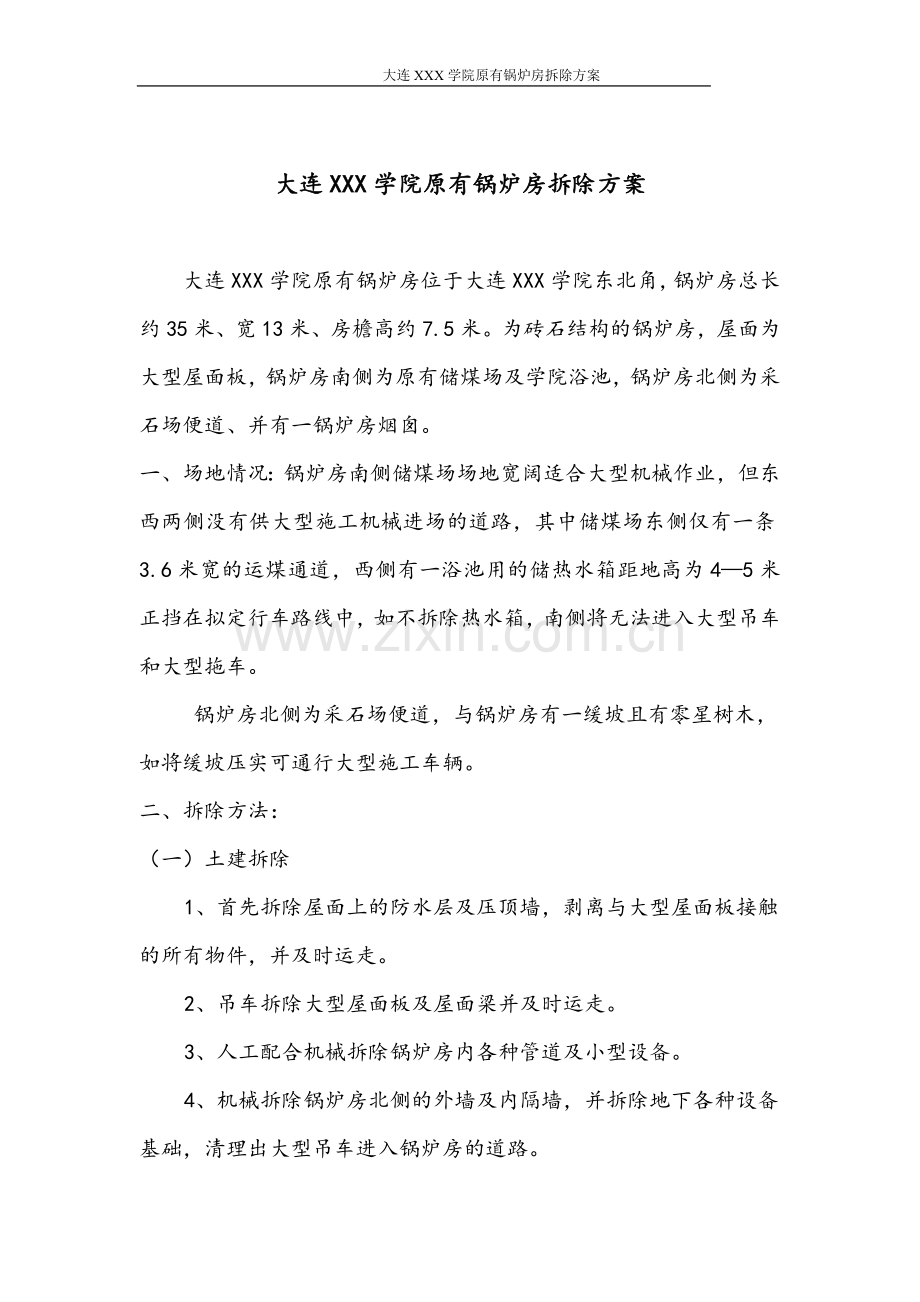

资源描述
大连XXX学院原有锅炉房拆除方案
大连XXX学院原有锅炉房拆除方案
大连XXX学院原有锅炉房位于大连XXX学院东北角,锅炉房总长约35米、宽13米、房檐高约7.5米。为砖石结构的锅炉房,屋面为大型屋面板,锅炉房南侧为原有储煤场及学院浴池,锅炉房北侧为采石场便道、并有一锅炉房烟囱。
一、场地情况:锅炉房南侧储煤场场地宽阔适合大型机械作业,但东西两侧没有供大型施工机械进场的道路,其中储煤场东侧仅有一条3.6米宽的运煤通道,西侧有一浴池用的储热水箱距地高为4—5米正挡在拟定行车路线中,如不拆除热水箱,南侧将无法进入大型吊车和大型拖车。
锅炉房北侧为采石场便道,与锅炉房有一缓坡且有零星树木,
如将缓坡压实可通行大型施工车辆。
二、拆除方法:
(一)土建拆除
1、首先拆除屋面上的防水层及压顶墙,剥离与大型屋面板接触
的所有物件,并及时运走。
2、吊车拆除大型屋面板及屋面梁并及时运走。
3、人工配合机械拆除锅炉房内各种管道及小型设备。
4、机械拆除锅炉房北侧的外墙及内隔墙,并拆除地下各种设备
基础,清理出大型吊车进入锅炉房的道路。
5、人工配合机械拆除锅炉炉体,由吊车分体吊出炉体,由大型
平板拖车运走。
6、待锅炉房内所有设备全部拆除完毕后,由机械拆除剩余的墙
体,并清理残渣外运。
(二)机电工程拆除
1、拆除项目
(1) 管道及阀门拆除
(2) 各种仪表拆除、配电箱拆除
(3) 水泵换热器拆除
(4) 鼓引风机拆除
(5) 上煤机、除渣机拆除
(6) 锅炉爬梯及栏杆拆除
(7) 锅炉外衣及炉墙拆除
(8) 锅炉炉拱拆除
(9) 省煤器及除尘器拆除
(10)烟道、风道拆除
(11)排渣
2、拆除步骤
(1) 拆除前,电工将锅炉附属用电设备电源切断,并将配电
设备负荷拆除,保证配电设备与用电设备完全分离,将被拆除设备安放在业主指定位置统一保管。
(2)待配电系统拆除后,方可进行管道及锅炉内存水放空环节,随后将系统管道上所安装的有关仪表等监控设备,尽可能保证其完整性,以便日后利用。
(3)管道拆除以先上空,后地面,先外后内的原则进行拆除,利用现场吊点,将空中安装的管道利用气焊分段进行切割后,吊装至地面,待空中管道拆除后,方进行地面设备拆除工作。
(4)拆除过程中若保留的附属设施在拆除中应尽量保证设施的完整性,以便日后利用,若非保留使用的设施将根据业主要求统一运至就近指定地面统一保管。
(5)锅炉本体拆除及运输
锅炉本体拆除由外至内进行,先拆炉衣,再拆炉墙,后拆炉拱,锅炉本体将逐台进行运输,待炉拱拆除后,先将锅筒用吊车吊至锅炉房外,再将炉排部分吊至运输汽车上,再将锅筒放至炉排上,用钢丝绳及斤不落固定在汽车上,整体运输。
二、安全措施:
1、整个拆除工作必须由专业安全员和专业技术人员现场监护和指
导,统一指挥不得盲目蛮干。
2、必须对参与拆除人员进行安全技术交底和安全培训,相互之间
协调作业。
3、拆除现场应架设安全警戒线和安全警示标志,疏导过往行人和
车辆。
4、拆除屋面板时,首先设安全溜绳,作业人员拴安全带并将安全
带挂在安全溜绳上。
5、拆除屋面板时须由专人指挥吊车,口令清晰、明确。
6、拆除锅炉房内各种管道时应根据需要搭设脚手架,确保施工人员的安全。
7、有恐高症、心脏病、眩晕症人员不得参与施工。
8、施工中注意保护相邻设施的安全。
9、拆除前应将电源、水源关掉。
10、必要时撒水除尘。
展开阅读全文
