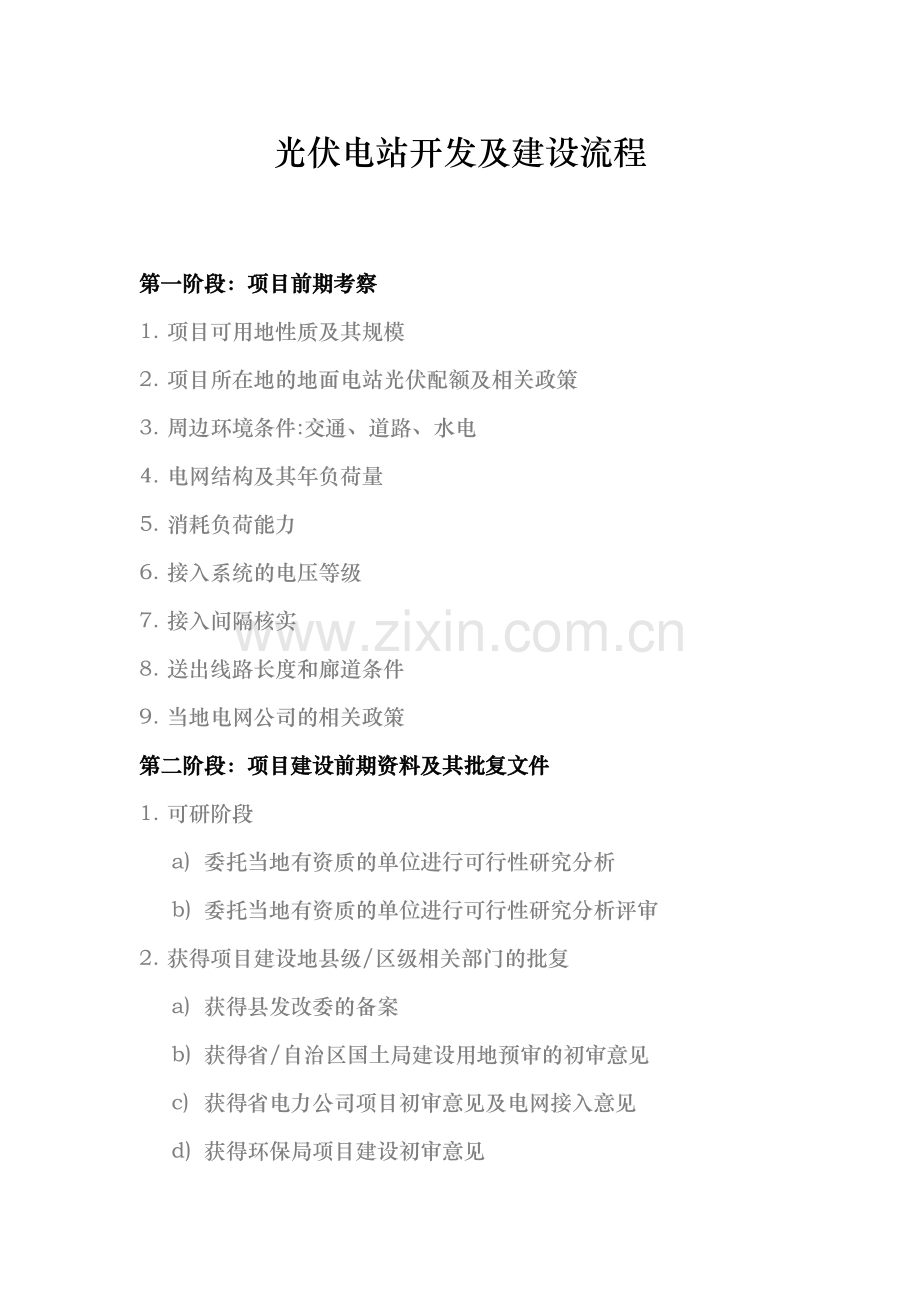

1、光伏电站开发及建设流程第一阶段:项目前期考察1. 项目可用地性质及其规模2. 项目所在地的地面电站光伏配额及相关政策3. 周边环境条件:交通、道路、水电4. 电网结构及其年负荷量5. 消耗负荷能力6. 接入系统的电压等级7. 接入间隔核实8. 送出线路长度和廊道条件9. 当地电网公司的相关政策第二阶段:项目建设前期资料及其批复文件1. 可研阶段a) 委托当地有资质的单位进行可行性研究分析b) 委托当地有资质的单位进行可行性研究分析评审2. 获得项目建设地县级/区级相关部门的批复a) 获得县发改委的备案b) 获得省/自治区国土局建设用地预审的初审意见c) 获得省电力公司项目初审意见及电网接入意见

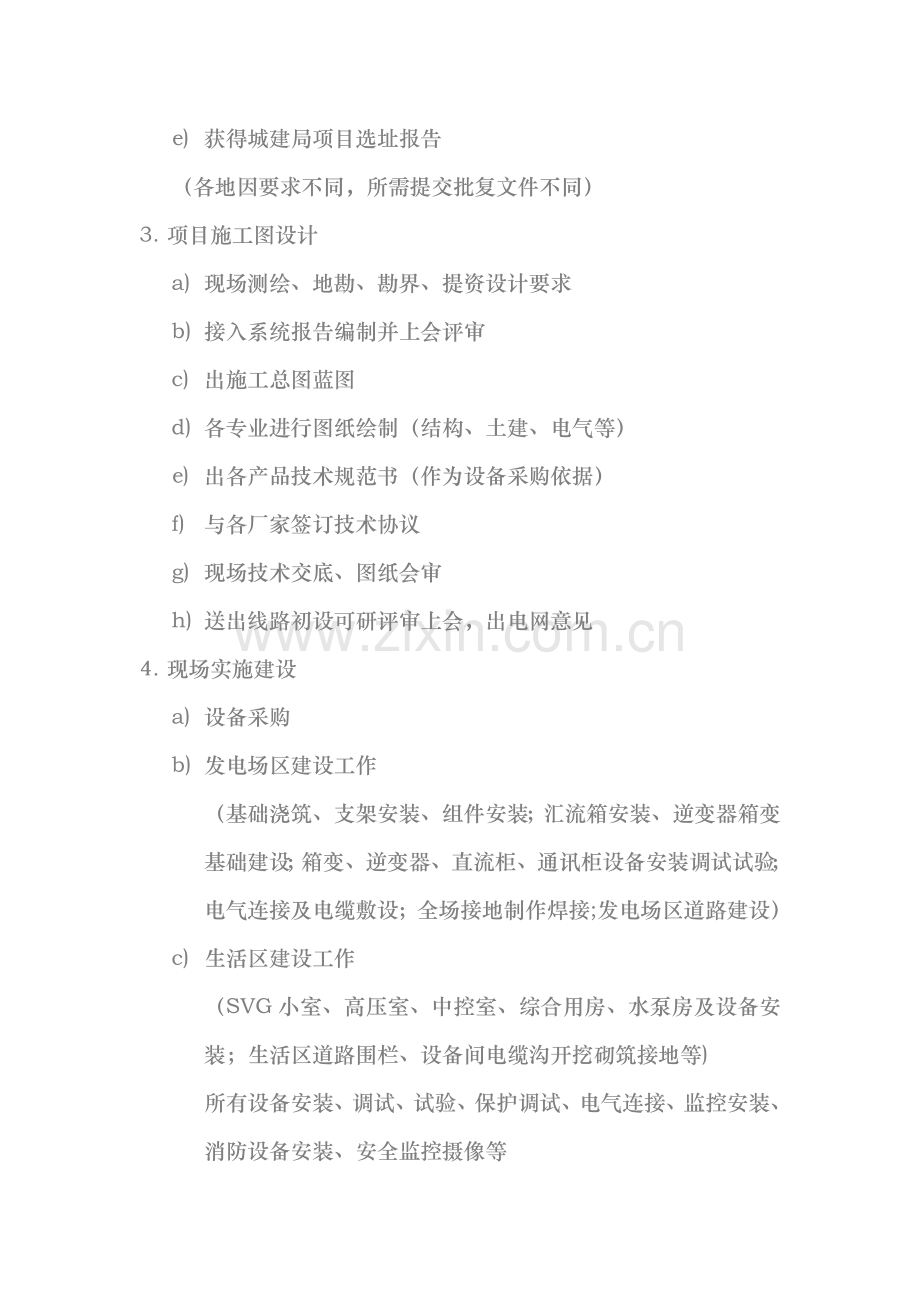

2、d) 获得环保局项目建设初审意见e) 获得城建局项目选址报告(各地因要求不同,所需提交批复文件不同)3. 项目施工图设计a) 现场测绘、地勘、勘界、提资设计要求b) 接入系统报告编制并上会评审c) 出施工总图蓝图d) 各专业进行图纸绘制(结构、土建、电气等)e) 出各产品技术规范书(作为设备采购依据)f) 与各厂家签订技术协议g) 现场技术交底、图纸会审h) 送出线路初设可研评审上会,出电网意见4. 现场实施建设a) 设备采购b) 发电场区建设工作(基础浇筑、支架安装、组件安装;汇流箱安装、逆变器箱变基础建设;箱变、逆变器、直流柜、通讯柜设备安装调试试验;电气连接及电缆敷设;全场接地制作焊接;

3、发电场区道路建设)c) 生活区建设工作(SVG小室、高压室、中控室、综合用房、水泵房及设备安装;生活区道路围栏、设备间电缆沟开挖砌筑接地等)所有设备安装、调试、试验、保护调试、电气连接、监控安装、消防设备安装、安全监控摄像等d) 外围线路建设、对侧站设备安装及对侧站对点对调、省调地调的调度调试等e) 所有设备的电缆敷设连接并试验5. 竣工前验收a) 省市电力建设工程质量监督站验收b) 省市电力建设调试所安评、技术监督验收c) 消防大队验收d) 电网公司验收e) 电站调试方案审核6. 升压站反送电流程a) 向电力公司提交反送电申请b) 给交易中心上报接网技术条件c) 与省调与地调分别签署并网调度协议d) 与电力公司签订供用电合同e) 协调确定年度购售电合同f) 下达同意机组并网文件,安排机组并网工作7. 电站商业运行a) 签订生产验收交接书b) 涉网试验完成c) 获得电价批复文件d) 获得消防验收合格书e) 电站运行
