收藏 分销(赏)

安全检查评分汇总表模板.doc

上传人:人****来 文档编号:4741507 上传时间:2024-10-11 格式:DOC 页数:35 大小:426.50KB
下载 相关 举报
安全检查评分汇总表模板.doc_第1页
第1页 / 共35页
安全检查评分汇总表模板.doc_第2页
第2页 / 共35页
安全检查评分汇总表模板.doc_第3页
第3页 / 共35页
安全检查评分汇总表模板.doc_第4页
第4页 / 共35页
安全检查评分汇总表模板.doc_第5页
第5页 / 共35页
点击查看更多>>
资源描述

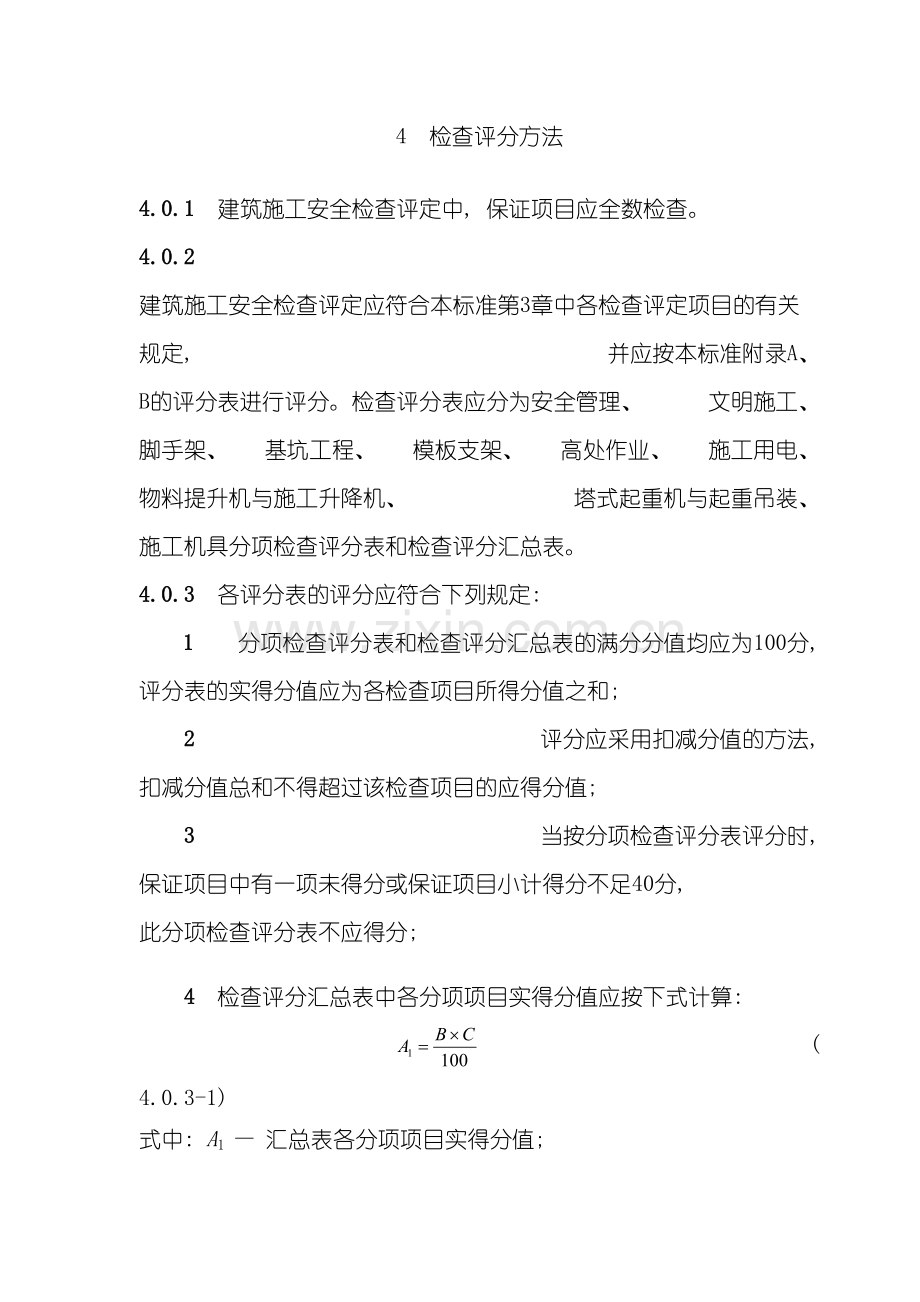

1、安全检查评分汇总表30资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。4 检查评分方法4.0.1 建筑施工安全检查评定中, 保证项目应全数检查。4.0.2 建筑施工安全检查评定应符合本标准第3章中各检查评定项目的有关规定, 并应按本标准附录A、 B的评分表进行评分。检查评分表应分为安全管理、 文明施工、 脚手架、 基坑工程、 模板支架、 高处作业、 施工用电、 物料提升机与施工升降机、 塔式起重机与起重吊装、 施工机具分项检查评分表和检查评分汇总表。4.0.3 各评分表的评分应符合下列规定: 1 分项检查评分表和检查评分汇总表的满分分值均应为100分, 评分表的实得分值应为各检查项

2、目所得分值之和; 2 评分应采用扣减分值的方法, 扣减分值总和不得超过该检查项目的应得分值; 3 当按分项检查评分表评分时, 保证项目中有一项未得分或保证项目小计得分不足40分, 此分项检查评分表不应得分; 4 检查评分汇总表中各分项项目实得分值应按下式计算: ( 4.0.3-1) 式中: A1 汇总表各分项项目实得分值; B 汇总表中该项应得满分值; C 该项检查评分表实得分值。5 当评分遇有缺项时, 分项检查评分表或检查评分汇总表的总得分值应按下式计算: ( 4.0.3-2) 式中: A2 遇有缺项时总得分值; D 实查项目在该表的实得分值之和; E 实查项目在该表的应得满分值之和。6 脚

3、手架、 物料提升机与施工升降机、 塔式起重机与起重吊装项目的实得分值, 应为所对应专业的分项检查评分表实得分值的算术平均值。5 检查评定等级5.0.1 应按汇总表的总得分和分项检查评分表的得分, 对建筑施工安全检查评定划分为优良、 合格、 不合格三个等级。5.0.2 建筑施工安全检查评定的等级划分应符合下列规定: 1 优良: 分项检查评分表无零分, 汇总表得分值应在80分及以上。2 合格: 分项检查评分表无零分, 汇总表得分值应在80分以下, 70分及以上。3 不合格: 1) 当汇总表得分值不足70分时; 2) 当有一分项检查评分表得零分时。5.0.3 当建筑施工安全检查评定的等级为不合格时,

4、 必须限期整改达到合格。附录A 建筑施工安全检查评分汇总表 表A 建筑施工安全检查评分汇总表企业名称: 资质等级: 年 月 日单位工程( 施工现场) 名 称建筑面积( m2) 结构类型总计得分( 满分分值100分) 项 目 名 称 及 分 值安全管理( 满分10分) 文明施工( 满分15分) 脚手架( 满分10分) 基坑工程( 满分10分) 模板支架( 满分10分) 高处作业( 满分10分) 施工用电( 满分10分) 物料提升机与施工升降机( 满分10分) 塔式起重机与起重吊装( 满分10分) 施工机具( 满分5分) 评语: 检查单位负责人受检项目项目经理附录B 建筑施工安全分项检查评分表表B

5、.1 安全管理检查评分表序号检查项目扣 分 标 准应得分数扣减分数实得分数1保 证 项 目安全生产责任制未建立安全生产责任制扣10分安全生产责任制未经责任人签字确认扣3分未制定各工种安全技术操作规程扣10分未按规定配备专职安全员扣10分工程项目部承包合同中未明确安全生产考核指标扣8分未制定安全资金保障制度扣5分未编制安全资金使用计划及实施扣25分未制定安全生产管理目标( 伤亡控制、 安全达标、 文明施工) 扣5分未进行安全责任目标分解的扣5分未建立安全生产责任制、 责任目标考核制度扣5分未按考核制度对管理人员定期考核扣25分102施 工 组织 设 计施工组织设计中未制定安全措施扣10分危险性较

6、大的分部分项工程未编制安全专项施工方案, 扣38分未按规定对专项方案进行专家论证扣10分施工组织设计、 专项方案未经审批扣10分安全措施、 专项方案无针对性或缺少设计计算扣68分未按方案组织实施扣510分103安全技术交 底未采取书面安全技术交底扣10分交底未做到分部分项扣5分交底内容针对性不强扣35分交底内容不全面扣4分交底未履行签字手续扣24分104安全检查未建立安全检查( 定期、 季节性) 制度扣5分未留有定期、 季节性安全检查记录扣5分事故隐患的整改未做到定人、 定时间、 定措施扣26分对重大事故隐患改通知书所列项目未按期整改和复查扣8分105安全教育未建立安全培训、 教育制度扣10分

7、新入场工人未进行三级安全教育和考核扣10分未明确具体安全教育内容扣68分变换工种时未进行安全教育扣10分施工管理人员、 专职安全员未按规定进行年度培训考核扣5分106应急预案未制定安全生产应急预案扣10分未建立应急救援组织、 配备救援人员扣36分未配置应急救援器材扣5分未进行应急救援演练扣5分10小 计607一般项目分包单位安全管理分包单位资质、 资格、 分包手续不全或失效扣10分未签定安全生产协议书扣5分分包合同、 安全协议书, 签字盖章手续不全扣26分分包单位未按规定建立安全组织、 配备安全员扣3分108特种作业持证上岗一人未经培训从事特种作业扣4分一人特种作业人员资格证书未延期复核扣4分

8、一人未持操作证上岗扣2分109生产安全事故处理生产安全事故未按规定报告扣35分生产安全事故未按规定进行调查分析处理, 制定防范措施扣10分未办理工伤保险扣5分1010安全标志主要施工区域、 危险部位、 设施未按规定悬挂安全标志扣5分未绘制现场安全标志布置总平面图扣5分未按部位和现场设施的改变调整安全标志设置扣5分10小 计40检查项目合计100表B.2 文明施工检查评分表序号检查项目扣 分 标 准应得分数扣减分数实得分数1保证项目现场围挡在市区主要路段的工地周围未设置高于2.5m的封闭围挡扣10分一般路段的工地周围未设置高于1.8m的封闭围挡扣10分围挡材料不坚固、 不稳定、 不整洁、 不美观

9、扣57分围挡没有沿工地四周连续设置扣35分102封闭管理施工现场出入口未设置大门扣3分未设置门卫室扣2分未设门卫或未建立门卫制度扣3分进入施工现场不佩戴工作卡扣3分施工现场出入口未标有企业名称或标识, 且未设置车辆冲洗设施扣3分103施工场地现场主要道路未进行硬化处理扣5分现场道路不畅通、 路面不平整坚实扣5分现场作业、 运输、 存放材料等采取的防尘措施不齐全、 不合理扣5分排水设施不齐全或排水不通畅、 有积水扣4分未采取防止泥浆、 污水、 废水外流或堵塞下水道和排水河道措施扣3分未设置吸烟处、 随意吸烟扣2分温暖季节未进行绿化布置扣3分104现场材料建筑材料、 构件、 料具不按总平面布局码放

10、扣4分材料布局不合理、 堆放不整齐、 未标明名称、 规格扣2分建筑物内施工垃圾的清运, 未采用合理器具或随意凌空抛掷扣5分未做到工完场地清扣3分易燃易爆物品未采取防护措施或未进行分类存放扣4分105现场住宿在建工程、 伙房、 库房兼做住宿扣8分施工作业区、 材料存放区与办公区、 生活区不能明显划分扣6分宿舍未设置可开启式窗户扣4分未设置床铺、 床铺超过2层、 使用通铺、 未设置通道或人员超编扣6分宿舍未采取保暖和防煤气中毒措施扣5分宿舍未采取消暑和防蚊蝇措施扣5分生活用品摆放混乱、 环境不卫生扣3分106现场防火未制定消防措施、 制度或未配备灭火器材扣10分现场临时设施的材质和选址不符合环保、

11、 消防要求扣8分易燃材料随意码放、 灭火器材布局、 配置不合理或灭火器材失效扣5分未设置消防水源( 高层建筑) 或不能满足消防要求扣8分未办理动火审批手续或无动火监护人员扣5分10小计607治安综合治理生活区未给作业人员设置学习和娱乐场所扣4分未建立治安保卫制度、 责任未分解到人扣35分治安防范措施不利, 常发生失盗事件扣35分88一般项目施工现场标牌大门口处设置的”五牌一图”内容不全、 缺一项扣2分标牌不规范、 不整齐扣3分未张挂安全标语扣5分未设置宣传栏、 读报栏、 黑板报扣4分89生活设施食堂与厕所、 垃圾站、 有毒有害场所距离较近扣6分食堂未办理卫生许可证或未办理炊事人员健康证扣5分食

12、堂使用的燃气罐未单独设置存放间或存放间通风条件不好扣4分食堂的卫生环境差、 未配备排风、 冷藏、 隔油池、 防鼠等设施扣4分厕所的数量或布局不满足现场人员需求扣6分厕所不符合卫生要求扣4分不能保证现场人员卫生饮水扣8分未设置淋浴室或淋浴室不能满足现场人员需求扣4分未建立卫生责任制度、 生活垃圾未装容器或未及时清理扣35分810保健急救现场未制定相应的应急预案, 或预案实际操作性差扣6分未设置经培训的急救人员或未设置急救器材扣4分未开展卫生防病宣传教育、 或未提供必备防护用品扣4分未设置保健医药箱扣5分811社区服务夜间未经许可施工扣8分施工现场焚烧各类废弃物扣8分未采取防粉尘、 防噪音、 防光

13、污染措施扣5分未建立施工不扰民措施扣5分8小计40检查项目合计100 表B.3 扣件式钢管脚手架检查评分表 序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案架体搭设未编制施工方案或搭设高度超过24m未编制专项施工方案扣10分架体搭设高度超过24m, 未进行设计计算或未按规定审核、 审批扣10分架体搭设高度超过50m, 专项施工方案未按规定组织专家论证或未按专家论证意见组织实施扣10分施工方案不完整或不能指导施工作业扣58分102立杆基础立杆基础不平、 不实、 不符合方案设计要求扣10分立杆底部底座、 垫板或垫板的规格不符合规范要求每一处扣2分未按规范要求设置纵、 横向扫地杆扣51

14、0分扫地杆的设置和固定不符合规范要求扣5分未设置排水措施扣8分103架体与建筑结构拉结架体与建筑结构拉结不符合规范要求每处扣2分连墙件距主节点距离不符合规范要求每处扣4分架体底层第一步纵向水平杆处未按规定设置连墙件或未采用其它可靠措施固定每处扣2分搭设高度超过24m的双排脚手架, 未采用刚性连墙件与建筑结构可靠连接扣10分 104杆件间距与剪刀撑立杆、 纵向水平杆、 横向水平杆间距超过规范要求每处扣2分 未按规定设置纵向剪刀撑或横向斜撑每处扣5分剪刀撑未沿脚手架高度连续设置或角度不符合要求扣5分剪刀撑斜杆的接长或剪刀撑斜杆与架体杆件固定不符合要求每处扣2分 105脚手板与防护栏杆脚手板未满铺或

15、铺设不牢、 不稳扣710分脚手板规格或材质不符合要求扣710分每有一处探头板扣2分 架体外侧未设置密目式安全网封闭或网间不严扣710分作业层未在高度1.2m和0.6m处设置上、 中两道防护栏杆扣5分作业层未设置高度不小于180的挡脚板扣5分106交底与验 收架体搭设前未进行交底或交底未留有记录扣5分架体分段搭设分段使用未办理分段验收扣5分架体搭设完毕未办理验收手续扣10分未记录量化的验收内容扣5分10小计607横向水平杆 设 置未在立杆与纵向水平杆交点处设置横向水平杆每处扣2分未按脚手板铺设的需要增加设置横向水平杆每处扣2分横向水平杆只固定端每处扣1分单排脚手架横向水平杆插入墙内小于18每处扣

16、2分108杆件搭接纵向水平杆搭接长度小于1m或固定不符合要求每处扣2分立杆除顶层顶步外采用搭接每处扣4分109架体防护作业层未用安全平网双层兜底, 且以下每隔10m未用安全平网封闭扣10分作业层与建筑物之间未进行封闭扣10分1010脚手架材 质钢管直径、 壁厚、 材质不符合要求扣5分钢管弯曲、 变形、 锈蚀严重扣45分扣件未进行复试或技术性能不符合标准扣5分511通道未设置人员上下专用通道扣5分 通道设置不符合要求扣13分5小计40检查项目合计100表B.4 悬挑式脚手架检查评分表 序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算扣10分专项施工

17、方案未经审核、 审批或架体搭设高度超过20m未按规定组织进行专家论证扣10分102悬挑钢梁钢梁截面高度未按设计确定或载面高度小于160mm扣10分钢梁固定段长度小于悬挑段长度的1.25倍扣10分钢梁外端未设置钢丝绳或钢拉杆与上一层建筑结构拉结每处扣2分钢梁与建筑结构锚固措施不符合规范要求每处扣5分钢梁间距未按悬挑架体立杆纵距设置扣6分103架体稳定立杆底部与钢梁连接处未设置可靠固定措施每处扣2分承插式立杆接长未采取螺栓或销钉固定每处扣2分未在架体外侧设置连续式剪刀撑扣10分未按规定在架体内侧设置横向斜撑扣5分架体未按规定与建筑结构拉结每处扣5分104脚手板脚手板规格、 材质不符合要求扣710分

18、脚手板未满铺或铺设不严、 不牢、 不稳扣710分每处探头板扣2分105荷 载架体施工荷载超过设计规定扣10分施工荷载堆放不均匀每处扣5分106交底与验 收架体搭设前未进行交底或交底未留有记录扣5分架体分段搭设分段使用, 未办理分段验收扣710分架体搭设完毕未保留验收资料或未记录量化的验收内容扣5分10小 计607一般项目杆件间距立杆间距超过规范要求, 或立杆底部未固定在钢梁上每处扣2分纵向水平杆步距超过规范要求扣5分未在立杆与纵向水平杆交点处设置横向水平杆每处扣1分108架体防护作业层外侧未在高度1.2m和0.6m处设置上、 中两道防护栏杆扣5分作业层未设置高度不小于180mm的挡脚板扣5分架

19、体外侧未采用密目式安全网封闭或网间不严扣710分109层间防护作业层未用安全平网双层兜底, 且以下每隔10m未用安全平网封闭扣10分架体底层未进行封闭或封闭不严扣10分1010脚手架 材 质型钢、 钢管、 构配件规格及材质不符合规范要求扣710分型钢、 钢管弯曲、 变形、 锈蚀严重扣710分10小 计40检查项目各计100表B.5 门式钢管脚手架检查评分表 序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算扣10分专项施工方案未按规定审核、 审批或架体搭设高度超过50m未按规定组织专家论证扣10分102架体基础架体基础不平、 不实、 不符合专项施工

20、方案要求扣10分架体底部未设垫板或垫板底部的规格不符合要求扣10分架体底部未按规范要求设置底座每处扣1分架体底部未按规范要求设置扫地杆扣5分未设置排水措施扣8分103架体稳定未按规定间距与结构拉结每处扣5分未按规范要求设置剪刀撑扣10分未按规范要求高度做整体加固扣5分架体立杆垂直偏差超过规定扣5分104杆件锁件未按说明书规定组装, 或漏装杆件、 锁件扣6分未按规范要求设置纵向水平加固杆扣10分架体组装不牢或紧固不符合要求每处扣1分使用的扣件与连接的杆件参数不匹配每处扣1分105脚手板脚手板未满铺或铺设不牢、 不稳扣5分脚手板规格或材质不符合要求的扣5分采用钢脚手板时挂钩未挂扣在水平杆上或挂钩未

21、处于锁住状态每处扣2分106交底与验 收脚手架搭设前未进行交底或交底未留有记录扣6分脚手架分段搭设分段使用未办理分段验收扣6分脚手架搭设完毕未办理验收手续扣6分未记录量化的验收内容扣5分10小计607一般项目架体防护作业层脚手架外侧未在1.2m和0.6m高度设置上、 中两道防护栏杆扣10分作业层未设置高度不小于180的挡脚板扣3分脚手架外侧未设置密目式安全网封闭或网间不严扣710分作业层未用安全平网双层兜底, 且以下每隔10m未用安全平网封闭扣5分108材质杆件变形、 锈蚀严重扣10分门架局部开焊扣10分构配件的规格、 型号、 材质或产品质量不符合规范要求扣10分109荷载施工荷载超过设计规定

22、扣10分荷载堆放不均匀每处扣5分1010通道未设置人员上下专用通道扣10分通道设置不符合要求扣5分10小计40检查项目合计100表B.6 碗扣式钢管脚手架检查评分表 序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算扣10分专项施工方案未按规定审核、 审批或架体高度超过50m未按规定组织专家论证扣10分102架体基础架体基础不平、 不实, 不符合专项施工方案要求扣10分架体底部未设置垫板或垫板的规格不符合要求扣10分架体底部未按规范要求设置底座每处扣1分架体底部未按规范要求设置扫地杆扣5分未设置排水措施扣8分103架体稳定架体与建筑结构未按规范要求

23、拉结每处扣2分架体底层第一步水平杆处未按规范要求设置连墙件或未采用其它可靠措施固定每处扣2分连墙件未采用刚性杆件扣10分未按规范要求设置竖向专用斜杆或八字形斜撑扣5分竖向专用斜杆两端未固定在纵、 横向水平杆与立杆汇交的碗扣结点处每处扣2分竖向专用斜杆或八字形斜撑未沿脚手架高度连续设置或角度不符合要求扣5分104杆件锁件立杆间距、 水平杆步距超过规范要求扣10分未按专项施工方案设计的步距在立杆连接碗扣结点处设置纵、 横向水平杆扣10分架体搭设高度超过24 m时, 顶部24m以下的连墙件层未按规定设置水平斜杆扣10分架体组装不牢或上碗扣紧固不符合要求每处扣1分105脚手板脚手板未满铺或铺设不牢、

24、不稳扣710分脚手板规格或材质不符合要求扣710分采用钢脚手板时挂钩未挂扣在横向水平杆上或挂钩未处于锁住状态每处扣2分106交底与验收架体搭设前未进行交底或交底未留有记录扣6分架体分段搭设分段使用未办理分段验收扣6分架体搭设完毕未办理验收手续扣6分未记录量化的验收内容扣5分10小计607一般项目架体防护架体外侧未设置密目式安全网封闭或网间不严扣710分作业层未在外侧立杆的1.2m和0.6m的碗扣结点设置上、 中两道防护栏杆扣5分作业层外侧未设置高度不小于180的挡脚板扣3分作业层未用安全平网双层兜底, 且以下每隔10m未用安全平网封闭扣5分108材质杆件弯曲、 变形、 锈蚀严重扣10分钢管、

25、构配件的规格、 型号、 材质或产品质量不符合规范要求扣10分109荷载施工荷载超过设计规定扣10分荷载堆放不均匀每处扣5分1010通道未设置人员上下专用通道扣10分通道设置不符合要求扣5分10小计40检查项目合计100表B.7 附着式升降脚手架检查评分表序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算扣10分专项施工方案未按规定审核、 审批扣10分脚手架提升高度超过150m, 专项施工方案未按规定组织专家论证扣10分102安全装置未采用机械式的全自动防坠落装置或技术性能不符合规范要求扣10分防坠落装置与升降设备未分别独立固定在建筑结构处扣10分防

26、坠落装置未设置在竖向主框架处与建筑结构附着扣10分未安装防倾覆装置或防倾覆装置不符合规范要求扣10分在升降或使用工况下, 最上和最下两个防倾装置之间的最小间距不符合规范要求扣10分未安装同步控制或荷载控制装置扣10分同步控制或荷载控制误差不符合规范要求扣10分103架体构造架体高度大于5倍楼层高扣10分架体宽度大于1.2m扣10分直线布置的架体支承跨度大于7m, 或折线、 曲线布置的架体支撑跨度的架体外侧距离大于5.4m扣10分架体的水平悬挑长度大于2m或水平悬挑长度未大于2m但大于跨度1/2扣10分架体悬臂高度大于架体高度2/5或悬臂高度大于6m扣10分架体全高与支撑跨度的乘积大于110扣1

27、0分104附着支座未按竖向主框架所覆盖的每个楼层设置一道附着支座扣10分在使用工况时, 未将竖向主框架与附着支座固定扣10分在升降工况时, 未将防倾、 导向的结构装置设置在附着支座处扣10分附着支座与建筑结构连接固定方式不符合规范要求扣10分105架体安装主框架和水平支撑桁架的结点未采用焊接或螺栓连接或各杆件轴线未交汇于主节点扣10分内外两片水平支承桁架的上弦和下弦之间设置的水平支撑杆件未采用焊接或螺栓连接扣5分架体立杆底端未设置在水平支撑桁架上弦各杆件汇交结点处扣10分与墙面垂直的定型竖向主框架组装高度低于架体高度扣5分架体外立面设置的连续式剪刀撑未将竖向主框架、 水平支撑桁架和架体构架连成

28、一体扣8分106架体升降两跨以上架体同时整体升降采用手动升降设备扣10分升降工况时附着支座在建筑结构连接处砼强度未达到设计要求或小于C10扣10分升降工况时架体上有施工荷载或有人员停留扣10分10小计601一般项目检查验收构配件进场未办理验收扣6分分段安装、 分段使用未办理分段验收扣8分架体安装完毕未履行验收程序或验收表未经责任人签字扣10分每次提升前未留有具体检查记录扣6分每次提升后、 使用前未履行验收手续或资料不全扣7分102脚手板脚手板未满铺或铺设不严、 不牢扣35分作业层与建筑结构之间空隙封闭不严扣35分脚手板规格、 材质不符合要求扣58分103防护脚手架外侧未采用密目式安全网封闭或网

29、间不严扣10分作业层未在高度1.2m和0.6m处设置上、 中两道防护栏杆扣5作业层未设置高度不小于180的挡脚板扣5分104操作操作前未向有关技术人员和作业人员进行安全技术交底扣10分作业人员未经培训或未定岗定责扣710分安装拆除单位资质不符合要求或特种作业人员未持证上岗扣710分安装、 升降、 拆除时未采取安全警戒扣10分荷载不均匀或超载扣510分10小计40检查项目合计100表B. 8 承插型盘扣式钢管支架检查评分表序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或搭设高度超过24m未另行专门设计和计算扣10分专项施工方案未按规定审核、 审批扣10分102架

30、体基础架体基础不平、 不实、 不符合方案设计要求扣10分架体立杆底部缺少垫板或垫板的规格不符合规范要求每处扣2分架体立杆底部未按要求设置底座每处扣1分未按规范要求设置纵、 横向扫地杆扣510分未设置排水措施扣8分103架体稳定架体与建筑结构未按规范要求拉结每处扣2分架体底层第一步水平杆处未按规范要求设置连墙件或未采用其它可靠措施固定每处扣2分连墙件未采用刚性杆件扣10分未按规范要求设置竖向斜杆或剪刀撑扣5分竖向斜杆两端未固定在纵、 横向水平杆与立杆汇交的盘扣结点处每处扣2分斜杆或剪刀撑未沿脚手架高度连续设置或角度不符合要求扣5分104杆件架体立杆间距、 水平杆步距超过规范要求扣2分未按专项施工

31、方案设计的步距在立杆连接盘处设置纵、 横向水平杆扣10分双排脚手架的每步水平杆层, 当无挂扣钢脚手板时未按规范要求设置水平斜杆扣510分105脚手板脚手板不满铺或铺设不牢、 不稳扣7-10分脚手板规格或材质不符合要求扣7-10分采用钢脚手板时挂钩未挂扣在水平杆上或挂钩未处于锁住状态每处扣2分106交底与验收脚手架搭设前未进行交底或未留有交底记录扣5分脚手架分段搭设分段使用未办理分段验收扣10分脚手架搭设完毕未办理验收手续扣10分未记录量化的验收内容扣5分10小计607一般项目架体防护架体外侧未设置密目式安全网封闭或网间不严扣710分作业层未在外侧立杆的1m和0.5m的盘扣节点处设置上、 中两道

32、水平防护栏杆扣5分作业层外侧未设置高度不小于180的挡脚板扣3分108杆件接长立杆竖向接长位置不符合要求扣5分搭设悬挑脚手架时, 立杆的承插接长部位未采用螺栓作为立杆连接件固定扣710分剪刀撑的斜杆接长不符合要求扣58分109架体内封闭作业层未用安全平网双层兜底, 且以下每隔10m未用安全平网封闭扣710分作业层与主体结构间的空隙未封闭扣58分1010材质钢管、 构配件的规格、 型号、 材质或产品质量不符合规范要求扣5分钢管弯曲、 变形、 锈蚀严重扣5分511通道未设置人员上下专用通道扣5分通道设置不符合要求扣3分5小计40检查项目合计100表B. 9 高处作业吊篮检查评分表序号检查项目扣分标

33、准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未对吊篮支架支撑处结构的承载力进行验算扣10分专项施工方案未按规定审核、 审批扣10分102安全装置未安装安全锁或安全锁失灵扣10分安全锁超过标定期限仍在使用扣10分未设置挂设安全带专用安全绳及安全锁扣, 或安全绳未固定在建筑物可靠位置扣10分吊篮未安装上限位装置或限位装置失灵扣10分103悬挂机构悬挂机构前支架支撑在建筑物女儿墙上或挑檐边缘扣10分前梁外伸长度不符合产品说明书规定扣10分前支架与支撑面不垂直或脚轮受力扣10分前支架调节杆未固定在上支架与悬挑梁连接的结点处扣10分使用破损的配重件或采用其它替代物扣10分配重件的重量

34、不符合设计规定扣10分104钢丝绳钢丝绳磨损、 断丝、 变形、 锈蚀达到报废标准扣10分安全绳规格、 型号与工作钢丝绳不相同或未独立悬挂每处扣5分安全绳不悬垂扣10分利用吊篮进行电焊作业未对钢丝绳采取保护措施扣610分105安装使用未经检测或检测不合格的提升机扣10分吊篮平台组装长度不符合规范要求扣10分吊篮组装的构配件不是同一生产厂家的产品扣510分106升降操作操作升降人员未经培训合格扣10分吊篮内作业人员数量超过2人扣10分吊篮内作业人员未将安全带使用安全锁扣正确挂置在独立设置的专用安全绳上扣10分吊篮正常使用, 人员未从地面进入篮内扣10分10小计607一般项目交底与验 收未履行验收程

35、序或验收表未经责任人签字扣10分每天班前、 班后未进行检查扣510分吊篮安装、 使用前未进行交底扣510分108防护吊篮平台周边的防护栏杆或挡脚板的设置不符合规范要求扣510分多层作业未设置防护顶板扣710分109吊篮稳定吊篮作业未采取防摆动措施扣10分吊篮钢丝绳不垂直或吊篮距建筑物空隙过大扣10分1010荷载施工荷载超过设计规定扣5分荷载堆放不均匀扣10分利用吊篮作为垂直运输设备扣10分10小 计40检查项目各计100表B.10 满堂式脚手架检查评分表 序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或未进行设计计算扣10分专项施工方案未按规定审核、 审批扣1

36、0分102架体基础架体基础不平、 不实、 不符合专项施工方案要求扣10分架体底部未设置垫木或垫木的规格不符合要求扣10分架体底部未按规范要求设置底座每处扣1分架体底部未按规范要求设置扫地杆扣5分未设置排水措施扣5分103架体稳定架体四周与中间未按规范要求设置竖向剪刀撑或专用斜杆扣10分未按规范要求设置水平剪刀撑或专用水平斜杆扣10分架体高宽比大于2时未按要求采取与结构刚性连结或扩大架体底脚等措施扣10分104杆件锁件架体搭设高度超过规范或设计要求扣10分架体立杆间距水平杆步距超过规范要求扣10分杆件接长不符合要求每处扣2分架体搭设不牢或杆件结点紧固不符合要求每处扣1分105脚手板脚手板不满铺或

37、铺设不牢、 不稳扣5分脚手板规格或材质不符合要求扣5分采用钢脚手板时挂钩未挂扣在水平杆上或挂钩未处于锁住状态每处扣2分106交底与验 收架体搭设前未进行交底或交底未留有记录扣6分架体分段搭设分段使用未办理分段验收扣6分架体搭设完毕未办理验收手续扣6分未记录量化的验收内容扣5分10小计607一般项目架体防护作业层脚手架周边, 未在高度1.2m和0.6m处设置上、 中两道防护栏杆扣10分作业层外侧未设置180mm高挡脚板扣5分作业层未用安全平网双层兜底, 且以下每隔10m未用安全平网封闭扣5分108材质钢管、 构配件的规格、 型号、 材质或产品质量不符合规范要求扣10分杆件弯曲、 变形、 锈蚀严重

38、扣10分109荷载施工荷载超过设计规定扣10分荷载堆放不均匀每处扣5分1010通道未设置人员上下专用通道扣10分通道设置不符合要求扣5分10小计40检查项目合计100表B.11 基坑支护、 土方作业检查评分表序号检查项目扣 分 标 准应得分数扣减分数实得分数1保证项目施工方案深基坑施工未编制支护方案扣20分基坑深度超过5m未编制专项支护设计扣20分开挖深度3m及以上未编制专项方案扣20分开挖深度5m及以上专项方案未经过专家论证扣20分支护设计及土方开挖方案未经审批扣15分施工方案针对性差不能指导施工扣1215分202临边防护深度超过2m的基坑施工未采取临边防护措施扣10分临边及其它防护不符合要求扣5分103基坑支护及支撑拆除坑槽开挖设置安全边坡不符合安全要求扣10分特殊支护的作法不符合设计方案扣58分支护设施已产生局部变形又未采取措施调整扣6分砼支护结构未达到设计强度提前开挖, 超挖扣10分支撑拆除没有拆除方案扣10分未按拆除方案施工扣58分用专业方法拆除支撑, 施工队伍没有专业资质扣10分104基 坑降排水高水位地区深基坑内未设置有效降水措施扣10分深基坑边界周围地面未设置排水沟扣10分基坑施工未设置有效排水措施扣10分深基础施工采用坑外降水, 未采取防止临近建筑和管线沉降措施扣10分105坑边荷载积土、 料具堆放距槽边距离小于设计规定

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
