收藏 分销(赏)

[北京]某安全饮水工程竣工报告-secret.doc

上传人:二*** 文档编号:4718359 上传时间:2024-10-10 格式:DOC 页数:23 大小:2.49MB 下载积分:5 金币
下载 相关 举报
[北京]某安全饮水工程竣工报告-secret.doc_第1页
第1页 / 共23页
本文档共23页,全文阅读请下载到手机保存,查看更方便
资源描述

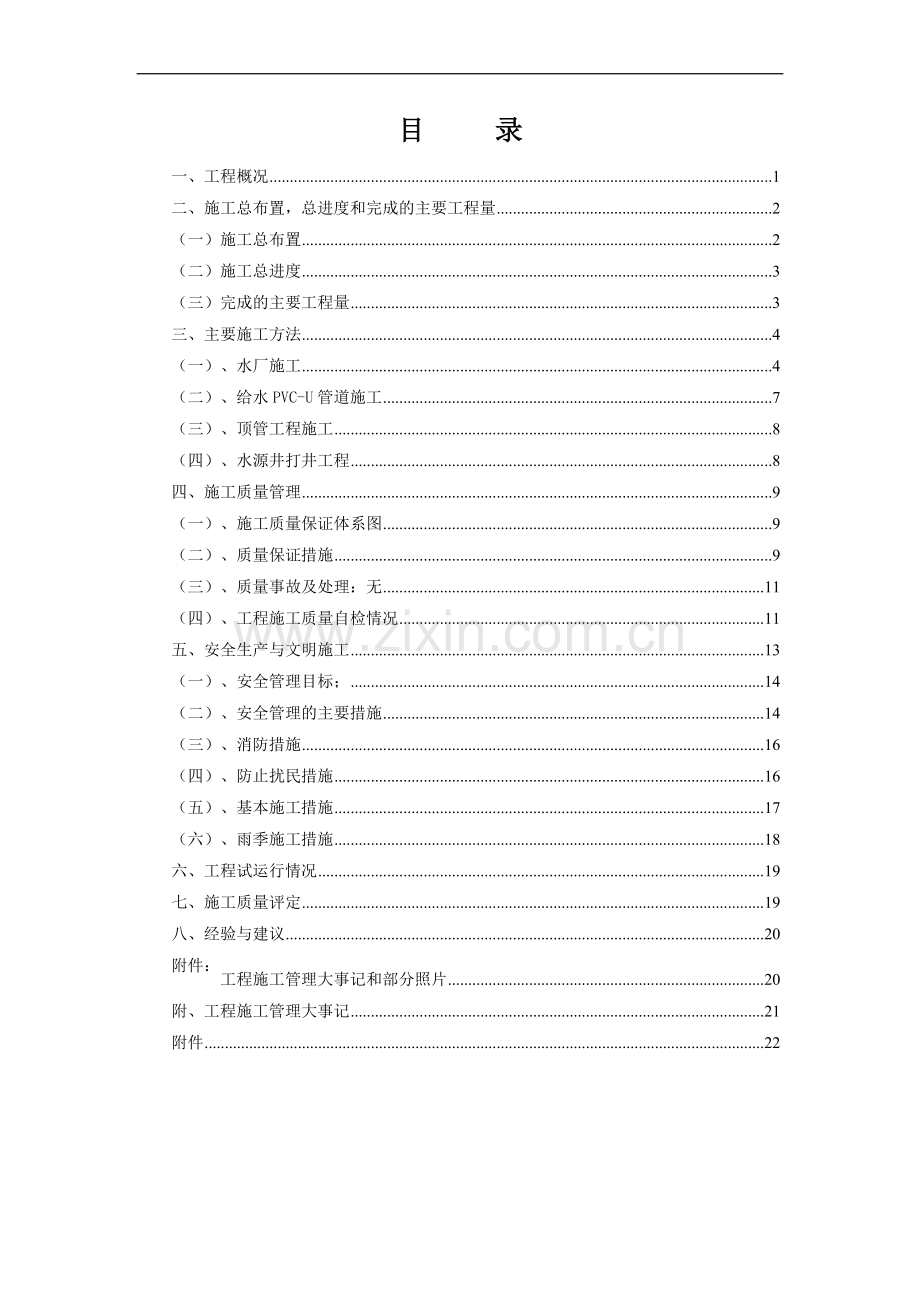

目 录 一、工程概况 1 二、施工总布置,总进度和完成的主要工程量 2 (一)施工总布置 2 (二)施工总进度 3 (三)完成的主要工程量 3 三、主要施工方法 4 (一)、水厂施工 4 (二)、给水PVC-U管道施工 7 (三)、顶管工程施工 8 (四)、水源井打井工程 8 四、施工质量管理 9 (一)、施工质量保证体系图 9 (二)、质量保证措施 9 (三)、质量事故及处理:无 11 (四)、工程施工质量自检情况 11 五、安全生产与文明施工 13 (一)、安全管理目标; 14 (二)、安全管理的主要措施 14 (三)、消防措施 16 (四)、防止扰民措施 16 (五)、基本施工措施 17 (六)、雨季施工措施 18 六、工程试运行情况 19 七、施工质量评定 19 八、经验与建议 20 附件:工程施工管理大事记和部分照片 20 附、工程施工管理大事记 21 附件 22 一、工程概况 1、工程名称:2007年大兴区农民安全饮水工程(第一标段) 2、工程地址:本工程位于北京市大兴区某镇、某店和某镇三个镇。 3、工程批复和实际实施情况, 因施工中有些村列入新农村建设,较批复增加450户。  镇  村 批复户数 图纸户数 实际竣工户数 某店 西杭子 160 160 160 垡上营 475 475 475 东回城 315 某镇 大生庄 182 182 182 金星庄 304 304 0 震亚庄 106 建新庄 165 某镇 瀛海四村 1674 1674 1842     合计 2795 2795 3245 4、项目划分 单位工程名称 分部工程名称 单元工程个数 2007年大兴区农民安全饮水工程 (第一标段) 某镇农民安全饮水工程 290 某店镇农民安全饮水工程 39 某镇镇农民安全饮水工程 12 合计   341 4、参建单位: 设计单位:湖北省某勘测设计院北京分院; 建设单位:大兴区农村安全饮水工程项目办公室; 监理单位:北京市某咨询公司; 施工单位:北京某建筑集团有限公司; 5、合同工期: 2007年9月30日开工,竣工2007年12月31日,但实际施工时由于某镇水厂施工占地迟迟未能解决,实际开工日期为2007年10月23日,竣工日期2009年1月10日。 6、合同中标价: 合同总造价壹仟柒佰零捌万元。 二、施工总布置,总进度和完成的主要工程量 (一)施工总布置 2007年大兴区农民安全饮水工程(第一标段)供水工程施工地点,多在广大农村。施工期间确保不干扰农民的正常生产生活。及确保环境保护,做到文明施工。因此本工程施工建设本着利用当地闲置、房屋厂地原则进行生活,生产设施布置。 1、施工道路 2007年大兴区农民安全饮水工程(第一标段)有国道、区级道路、镇级道路,村级道路,从工程区域通过,交通条件较好,工程所需建筑材料及机械设备用汽车公路直接运到工地。 2、生活临建 经与甲方商议,临时生活区租用,施工地点当地闲置用房及厂地,供职工住宿及办公用房。生活用水从当地生活用水主管网处引用,按水表计量使用。生活用电和当地电管部门协调借用当地电源。挂表计量。对供电线路做好管理和维护工作,确保供电系统的正常运行。 3、生产临建 项目部设置在赢海镇,钢筋加工厂与木工加工厂同时设在施工区,厂内配备有钢筋切断机、钢筋弯曲机、电焊机、木工平刨机、木工电锯等其它。 4、在施工现场施工用水、电工程量相对不大,机械设备较少和和当地电管部门协调借用当地电源是可以满足用电需要,挂表计量。对供电线路做好管理和维护工作,确保供电系 统的正常运行。 5、其他设施 项目部的管理人员每人配备手机一部,以便施工过程中及时与公司和外界联系。在生活区院内,按消防安全规定配备、灭火器,消防水龙带和水枪,消防用铁锹、水桶等。并制作明显的标志牌标明其具体位置。禁止挪用。 (二)施工总进度 输水、配水及扩户系统工程从2007年10月23日开始至2008年4月25日管道工程、砌井、阀门安装全部完工,水厂工程从2007年11月10日开始至2008年6月20日全部完工,从2008年6月20日至2009年1月1日设备调试,2009年1月10日进行全线通水,2009年1月10日竣工。 (三)完成的主要工程量 实际共解决3245户村民饮水问题,增加450户。共建设8眼水源井,新建8个井泵房,新建1个水厂。具体如下: (1)某镇分部: 某镇水厂建筑面积828m²,600 m3的清水池两座,5台潜水电泵200QJ50-65/5-15 、1台200QJ20-121/9-13 ,3台立式多级给水泵200DL280-40(1)×1,1台发电机组400JF2-113,1台GGD1发电机控制柜,1台二氧化氯发生器,2台GGD工频柜、2台变频柜GGD、2台潜水泵动力柜、1台控制主机、1套系统软件,电磁流量计11个。 主管网:管线总长6625.98米。管材(de315)1167米 , PVC-U管材(de250)1764.24米 , PVC-U管材(de160 )1674.74米等PVC-U总长4605.98米;顶钢套管134米;球墨铸铁管1886米。检查井、水表井共22座。 村级管网:总长98397米。PVC-U管材(de110 )4028米;PVC-U管材(de75 )8203米, PVC-U管材(de50)22659米,PVC-U管材(de25)33480米,PE管材(de20)30000米,水表井978座,阀门井30座,消火栓井18座。 水厂水源井共6眼。 (2)某店镇分部: 某店镇两座深井泵房建筑面积共60 m²,动力柜GGD 2台、200QJ50-91/7-22及200QJ50-78/6-18.5潜水泵各1台。 主管网:PVC-U管材(de200)3010米 , PVC-U管材(de160)2027米 ,; 等总长5037米;顶钢套管66米。检查井、水表井和渗水井共29座。 村级管网:PVC-U管材(de110 )5177米;PVC-U管材(de75 )2872米, PVC-U管 材(de50)15412米,PVC-U管材(de20)17008米,PE管材(de20)30000米,总长40469米,水表井953座,阀门井47座,消火栓井12座。 水厂水源井共2眼。 (3)某镇镇分部: 村级管网:总长2730米。PVC-U管材(de110 )1463米;PVC-U管材(de90 )287米, PVC-U管材(de75)293米,PVC-U管材(de63)3643米,PVC-U管材(de50)1898米,PVC-U管材(de25)3690米,PVC-U管材(de20)米水表井268座,阀门井23座,消火栓井7座。 三、主要施工方法 (一)、水厂施工 1、砌体工程 工艺流程:测量放线→砂浆搅拌→立皮数杆→砌砖墙→验收。 2、钢筋绑扎 清水池池壁钢筋绑扎 工艺流程:弹墙边线→钢筋位置调整→竖筋连接→由下向上绑扎水平筋→专业施工→安放保护层塑料卡具→隐检。 清水池池顶钢筋绑扎 工艺流程:放线→绑扎底层钢筋→安放垫块→专业施工→安放马蹄铁→绑扎上层钢筋→隐检验收。 箍筋加工和施工 工艺流程:钢筋冷拉调直→断料→试弯样板→检查验收→批量加工 3、模板工程 圈梁、构造柱模板采用先设计,在现场加工定型,保证混凝土观感质量,提高模板的使用率,楼板均采用12mm厚竹胶板配以木方龙骨,可调支撑体系。蓄水池池壁、池顶均为竹胶板。清水池底板模板用蒸压粉煤灰砖240mm厚永久性保护墙加外支撑体系。 清水池壁模板采用12mm竹胶板,模板板缝粘贴海绵条,防止漏浆。纵向背楞采用100*100的木方间距600mm,以保证模板整体刚度,横背楞采用50*100的木方间距250-300mm。墙模 板一次支设到顶,螺栓采用止水螺栓,池底至1.5m采用ф14间距400mm,池底1.5m处以上ф14间距600mm,布置在纵向背楞上。 清水池顶板及顶板模板:顶板支撑系统采用φ48钢管脚手架支撑辅以U型调节头系统,顶板搁栅采用50×100木方,搁栅间距250mm,100×100木方作搁栅托梁,间距0.9m。梁底搁栅采用50×100木方,搁栅间距300mm,100×100木方作搁栅托梁,间距0.8m。 工艺流程 抄平放线 → 弹板下控制线 → 立钢支撑、纵横拉杆 → 固定支撑、安放支托 → 调整平整度 → 在支撑上按房间横向安放主龙骨10×10木方 → 安放次龙骨5×10木方 →铺设竹胶板 → 调整水平及起拱 → 钢筋绑扎隐检及砼浇筑 → 拆除支撑 → 拆除木方及模板 → 清理、刷脱模剂。 顶板模板安装 以每个房间为单位立工具式支撑杆,并在支撑上设一道纵横拉杆,拉杆距地1500左右,立杆间距为900×900mm。以+50cm线为基准,在所支撑模板的开间内拉出纵横及交差水平线检查标高。以标高为依据,以50cm水平线为基准调整支撑立杆高度,在支托上沿短向安放、固定主龙骨10×10木方。在100×100木方上沿房间长向铺设50×100木方,作为顶板模板的次龙骨,木方间距250mm,接头相互错开。构造柱模板采用10mm厚竹胶模板,50×100竖向方木龙骨,间距不大于250mm。柱模板安装前用高标号水泥砂浆找平,后做细石砼墩台,以保证柱轴线、边线和标高准确;拼装柱模板时,四边角缝用海绵条、密封条封贴严密,柱模下口留设对角清扫口。安装完柱模后,用线坠吊线进行垂直检查,以保证柱模位置准确和垂直。 4、混凝土工程 本工程的混凝土大部分采用商品混凝土,其他均为现场搅拌混凝土 要求搅拌站要经常检测砂石含水率,对超过规定部分的水份要予以扣除,保证水灰比及坍落度的准确。浇筑各部位混凝土的强度等级、其它要求和混凝土量及预定浇筑时间于浇筑前一~二天提出。混凝土拌和物由专人测量坍落度。要保证坍落度符合规定要求。 4.1、清水池池壁混凝土浇筑 浇筑前,底部先填30mm-52mm厚与混凝土配合比内相同成分的水泥砂浆,混凝土分层振 捣,使用插入式振捣器时,每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件,除上面振捣外,下面要有人随时敲打模板,检查砼的密实情况。上口水平施工缝留置时高于板底或梁底标高约2~3cm,在砼终凝硬化后,将上部2cm厚浮浆剔除,剔凿前在表面弹线,按线剔凿,确保上口平整。剔凿后冲洗干净,二次浇筑前洒水湿润。浇筑完后,随时将伸出的预留筋调整至相应位置。 4.2、板(梁)混凝土浇筑: 梁、板同时浇筑,浇筑方法由一端开始,用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时,再与板的混凝土一起浇筑,随着阶梯不断延伸,梁板混凝土浇筑连续向前进行。浇筑板混凝土的虚铺厚度略大于板厚,用平板振捣器垂直浇筑方面来回振捣,厚板可用插入式振捣器顺浇筑方向振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平,浇筑板混凝土时不允许用振捣棒铺滩混凝土。 4.3、混凝土的振捣 砼振捣主要选用φ50振捣棒并配合φ30振捣棒和平板振捣器。 柱采用垂直拖振,随浇随振,棒快速插至底部,稍做停留,慢慢向上拔,上下略为抽动,至表面泛浆无气泡时移至下点间距约40cm,浇筑上层砼时要插入下层5cm。 顶板振捣采用平板振捣器,每一位置的振捣时间控制在25-40S,移动间距要保证平板能复盖振实部分(搭接5cm),移动时成排依次振捣前进。振捣完成后用2m长的水平杠刮平,使板顶面达到设计标高,并排除表面泌水,在同初凝前木抹子搓平,避免出现裂缝。 4.4、混凝土的养护 构造柱、梁拆模后派专人浇水养护,使砼表面始终保持湿润,持续一周。 楼板砼在可上人后开始洒水养护,根据天气情况间隔2~6小时一次,持续1周。 5、防水工程 把防水施工的重点放在提高砼的抗渗性、抗裂性,以及保证砼结构的整体性。对拉螺栓及模板顶撑钢筋加止水环撑头。钢筋与钢丝不得直接接触模板,加垫块。混凝土分层浇筑,采用高频插入式振捣器机械振捣密实,振捣时间不超过20S。防水混凝土在终凝后立即浇水养护,养护时间不得少于14天,在养护期间混凝土表面保持湿润。加强防水砼结构的保护。 拆模后,抓紧进行下道工序,防止混凝土因干缩和温差引起开裂。回填土严格按规范操作,同时基坑四周做好排水,保护基坑回填土不受地面水入侵。地下防水工程墙体上的预埋管道或预埋件,在浇筑混凝土前按设计要求予以埋设固定,并经检验合格后,浇筑于混凝土内。 在管道穿过结构墙体的部位埋设套管,预埋套管设止水环,止水环必须满焊严密。模板顶撑等亦需设止水板。清水池施工时设置水平施工缝:水平施工缝设置在底板上300 mm池壁 处,混凝土中设金属止水带宽200mm、厚3mm,止水带设在施工缝混凝土中间上下各150mm,将混凝土表面浮浆和杂物清除,先铺水泥净浆,再铺30—50mm厚1:1水泥砂浆并及时浇灌混凝土。 6、门窗工程 工艺流程 弹线找规矩 → 决定门框安装位置 → 决定安装高度 → 门框安装样板 → 门框安装 →门套安装→门扇安装 。 (二)、给水PVC-U管道施工 给水PVC-U管道施工工艺流程 测量放线 施工准备 沟槽开挖 沟底砂砾土回填 管道铺设与连接 管道附件安装 水压试验 管道冲洗 管顶0.5m及侧向回填 管道回填 砌筑检查井 管道变形缝检验 管道验收 (三)、顶管工程施工 工艺流程图 进 场 现场勘察 机械安装 测量 扩孔 拉管 法兰安装与UPVC管道连接 管道回填 管道打压冲洗 验收出场 (四)、水源井打井工程 1、工工艺流程 本工程共6眼基岩井,1眼四系井。供水井按钻井结构设计施工,基本工艺流程为: 施工准备→进场报验→钻进→测井→下管→水泥固井→基岩地层钻进→洗井、抽水试验、水质化验、验收、设备拆卸、整理资料。 四、施工质量管理 (一)、施工质量保证体系图 项目经理 技术负责人 现场经理 水暖工长 土建工长 电气工长 安全员 电气工程部 水暖工程部 土建工程部 测 量 员 技 术 员 质 检 员 试 验 员 预算员 (二)、质量保证措施 2.1、提高质量意识,推行全面质量管理,认真贯彻ISO9002质量标准、ISO14001环境标准,执行集团公司的《质量保证手册》和《标准工作程序》,确保工程达到合格工程。 2.2、建立以岗位责任制为核心的质量管理制度,严格按规范指导施工。 实行一级对一级、一层对一层的管理责任制,由质检组负责质量管理,每个人,每道工序都要对质量认真负责,对任何不符合规范规定的部位,不论大小都不放过,确保各项管理制度的认真贯彻,落到实处。 2.3、开工前由项目经理组织技术负责人和施工管理人员针对工程的具体情况认真学习有关的规范、规程验评标准等,做到熟知规范、标准、按规范和标准指导施工。 2.4、施工前认真熟悉图纸,认真研究和制定施工方案,做好书面技术交底工作,特别是质量方面要明确目标是什么,执行的规范和达到的标准是什么,怎样做才能达到予期的目标。 2.5、加强质量控制和检查的力度,重点是事前控制—进行予控,制定控制常见病多发病的措施,做好交底;过程中控制,加强工序过程中的质量检查,每道工序都要交给下道工序完全合乎质量标准的作业条件。对事后质量综合评定中发现的质量问题及时做好信息反馈工作,在下一段不再发生类似问题。 对质量严格控制、认真执行自检,互检和交接检,每检必须做好记录,并认真整改,完全达到标准后方可进行下道工序施工。加强对质量的考核,质量的优劣与经济挂钩,实行质量奖优罚劣。 2.6、严格按原材料的质量标准和计划进行采购、订购工作,需有“认证”的产品,必须持有准用证,合格证和检验报告单。加强材料的检查检验。对进场材料严格核对品种、数量、规格、型号,不符合质量标准的一律不准进入施工现场。对水泥、钢材等需复验的必须经复验合格,方可用于工程中。 2.7、要认真做好施工的测量放线和验线工作。对工程定位线、各轴线、水平和竖向控制线和予留洞、箱、盒、件等位置及标高线必须准确无误,放线后要认真验线。使用的测量仪器经检验合乎标准,测量误差保证在规范的允许范围之内。 2.8、严格执行混凝土浇筑申请制度。 混凝土浇筑前要认真检查控制常见病措施的落实情况是否到位,如钢筋位置是否准确到位,模板内是否已经清净浮浆,松动混凝土是否剔凿清净,是否按规定铺浆,振捣器是否备足,各项工作是否都安排了专人负责等。 要由专人负责浇筑路线,负责监督混凝土的振捣工作,设专人看护模板,混凝土浇筑后设专人按规定进行养护,保证使混凝土处于良好的养护状态,及时处理施工中发生的问题。 2.9、模板:要按施工方案和技术交底的要求进行配制。对不符合要求的模板要进行修整,模板安装要确保牢固、严密,平直度和垂直度符合规范要求,保护层准确。需设对拉螺栓的和需事先抹水泥砂浆找平层的要认真做好,不得漏设。 在整个施工过程中,各工种密切配合,并提出了很多的合理化建议,如为保证清水池顶板和池壁砼浇筑密实性和平整性,我们对模板进行压刨,刨直、刨平、刨光后以硬拼法,取代拼缝海绵条塞缝和粘贴胶带做法;为防止在子母口接缝处漏浆,采用了在子母口的母口边上粘贴单面建筑用海绵条,海绵条内边距模板边预留1mm的措施;为保证清水池钢筋的保护层厚度,采用了定位筋焊接预埋插铁的措施。 (三)、质量事故及处理:无 (四)、工程施工质量自检情况 1、混凝土质量控制表(见下表) 工程名称 序号 物资名称 试验组数 试验平均值(Mpa) 试验最小值(Mpa) 设计值(Mpa) 试验结果 综合办公用房 1 见证C15砼 1 17.2 17.2 15 砼抗压强度符合规范要求 2 C25砼 2 39.9 29.7 25 3 C30砼 2 34 31.8 30 后勤用房 4 见证C15砼 1 16.7 16.7 15 砼抗压强度符合规范要求 5 C25砼 1 30.4 30.4 25 6 见证C25砼 3 29.5 28.8 25 生产用房 7 C15砼 2 30.1 29.5 15 砼抗压强度符合规范要求 8 见证C15砼 1 16.4 16.4 15 9 C25砼 3 31.1 30.3 25 10 见证C25砼 1 35.2 35.2 25 11 见证C30砼 2 32.8 33.3 30 12 见证砼抗渗 2 ≥P6 P6 清水池(东) 13 见证C15砼 1 17.1 17.1 15 砼抗压强度符合规范要求 14 C30砼 1 31.5 31.5 30 15 见证C30砼 1 34.7 34.7 30 16 砼抗渗 1 ≥P6 P6 17 见证砼抗渗 1 ≥P6 P6 清水池(西) 18 见证C15砼 1 20.4 20.4 15 砼抗压强度符合规范要求 19 见证C25砼 1 29.3 29.3 25 20 见证C30砼 1 33.3 33.3 30 21 砼抗渗 1 ≥P6 P6 22 见证砼抗渗 1 ≥P6 P6 进水阀门井 23 C15砼 1 28.3 28.3 15 砼抗压强度符合规范要求 24 见证C25砼 1 37 37 25 25 见证砼抗渗 1 ≥P6 P6 出水阀门井 26 C15砼 1 29.7 29.7 15 砼抗压强度符合规范要求 27 见证C25砼 1 30.5 30.5 25 28 见证砼抗渗 1 ≥P6 P6 溢水井 29 C15砼 2 18.7 17.9 15 砼抗压强度符合规范要求 30 C25砼 1 31.4 31.4 25 31 见证C25砼 1 29.2 29.2 25 32 砼抗渗 1 ≥P6 P6 33 见证砼抗渗 1 ≥P6 P6 化粪池 34 C15砼 1 28.9 28.9 15 砼抗压强度符合规范要求 35 见证C30砼 1 32.4 32.4 30 深井泵房 36 C15砼 1 24.6 24.6 15 砼抗压强度符合规范要求 37 见证C15砼 1 30.9 30.9 15 38 C25砼 4 30 28.9 25 39 见证C25砼 5 28.3 26.2 25 40 见证砼抗渗 5 ≥P6 P6 2、钢筋原材质量控制表(见下表) 序号 规格 钢号 试验结果 备注 屈服强度(Mpa) 抗拉强度(Mpa) 1 6.5 Q235 325 460 合格 2 8 Q235B.J 310 480 合格 3 10 Q235 280、295 430、465 合格 4 10 HRB335 355、380 555、565 合格 5 12 HRB335 380、380 550、550 合格 6 14 HRB335 370、365 550、545 合格 7 16 HRB335 365、365 545、545 合格 8 18 HRB335 350、355 550、550 合格 9 20 HRB335 400、400 545、550 合格 10 22 HRB335 425、410 555、550 合格 11 25 HRB335 385、385 550、550 合格 12 10 Q235 295 465 合格 13 12 HRB335 385、385 395、390 555、560 560、560 合格 3、水质检测报告控制表(见下表) 部 位 水质检测报告编号 报告结果 备注 瀛海水厂1#水源井 (水监-3)字2007第160号 合格   瀛海水厂2#水源井 (水监-3)字2007第166号 合格   瀛海水厂3#水源井 (水监-3)字2007第165号 合格   瀛海水厂4#水源井 (水监-3)字2007第174号 合格   瀛海水厂5#水源井 (水监-3)字2007第160号 合格   瀛海水厂6#水源井 (水监-3)字2007第158号 合格   某店镇某店水厂新井 (水监-3)字2007第164号 合格   某店西鲍村水源井 (水监-3)字2007第168号 合格   某店东回城村网末梢水 (水监-3)字2008第049号 合格   某镇水厂 〔2009-0024〕第〔y-1~2〕 合格 包括出厂水和末梢水 某镇建新庄 (水监-3)字2007第162号 合格   4、管材和水表取样试验汇总表(见下表) 序号 企业名程 材料 抽样规格 试验室 试验项目 结论 1 福建振云塑业股份有限公司 给水用聚氯乙烯(PVC-U) de160 国家建筑材料测试中心 外管、规格、不透光性、为卡软化温度、纵向回缩率、二氯甲烷浸泽试验、落锤 综合实验合格 2 北京京源水仪器仪表厂 旋翼式冷水表 DN15 北京市丰台区计量测试所 计量单位、准确度计量法制标志和计量器具标、外观、封印压力损失、水压强加速磨损试验;卫后检疫 综合实验合格 5、其他 水压试验共15次,合格率100%。回填土全部合格。 五、安全生产与文明施工 安全生产与文明施工组织机构 (一)、安全管理目标; 无伤亡事故,达到大兴区级文明工地, 07年12月19日,工程通过大兴区安全文明工地评定。 (二)、安全管理的主要措施 质量是企业的生命,而安全是企业生存的保障,我们将本着以安全保质量,以安全保工期,以安全保经济效益的安全生产指导思想,结合我公司职业安全卫生管理体系的要求,坚决落实安全生产第一人的管理制度,并贯彻到本工程施工管理中,对施工现场机械设备、临电安全,环境保护、劳动保护用品、特种作业人员资质、环保卫生等进行严格的控制,努力降低施工风险,减少和控制各类危害因素和事件的发生,为施工人员创造一个安全的生产生活环境。 1.1、安全管理方针 安全第一、预防为主。 1.2、安全生产目标 1.2.1、在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行 国务院、建设部、北京市关于建筑施工企业安全生产管理的各项规定,严格遵守国务院令第393号《建设工程安全生产管理条理》的各项规定。重点落实北京市建委、北京市劳动局发布的《北京市建筑施工现场安全防护基本标准》、72#令、84#令,把安全生产工作纳入施工组织设计和施工管理中,使安全生产工作与生产任务紧密结合,保证职工在生产过程中的安全与健康,严防各类事故发生,以安全促生产。 2、制定如下安全管理制度 主要有:安全教育制度、安全检查制度、安全事故追查制度、安全责任制度(与经济挂钩)。 3、安全防护措施 3.1、建立安全保证体系和层层责任制,制定有效的安全技术措施和各种安全生产管理制度,组织经常性的安全施工教育和检查,现场醒目地方挂安全标志。 3.2、进入施工现场人员严格执行有关规定,施工前要层层进行技术安全交底。进场须戴安全帽。 3.3、基础施工时,在基槽四周设两道牢固护身栏杆,夜间设警示灯。 3.4、各类架子必须按规定及交底方案搭设,搭设后经安全人员检查验收合格后方可使用。使用过程中作业人员不许擅自改动。 4、安全教育制度 4.1、各施工队使用的人员,必须接受三级建筑施工安全生产教育,经考试合格后方可上岗作业;未经建筑施工安全生产教育或考试不合格者,严禁上岗作业。 4.2、施工队人员上岗作业前的建筑施工安全生产教育,由公司项目部负责组织实施。 4.3、外施工队人员上岗前须由施工单位劳务部门负责人将外施工队人员名单提供给本单位安全部门,由安全部门负责组织安全生产教育。 4.4、班组安全生产教育。 5、安全检查制度 月检:每月由公司副总经理带队,施工管理处组织相关处室进行月安全综合检查,并记录检查情况及评分结果, 周检:项目部每周进行一次由项目经理带队的安全生产检查。 5.1、检查要重点抓“五查”即:查责任(思想、制度);查隐患(机具、防护措施、环境);查违章(行为、心态);查内业(方案、合同);查落实(效果、反复)。 5.2、专业性检查:对施工中特殊部位、特殊的分项工程或设施(如脚手架、汽车吊)由安全部门、技术部门组织检查。 5.3、针对性检查:节假日前后进行检查。 5.4、自检、互检、交接检:作业班组不同工种自行检查,提高自我保护意识,同一部位要求班组互相监督,上下工序之间工种班组加强交接检查,发现问题及时整改。 5.5、安全隐患:整改要做到“五定”,即:定措施、定时间、定人员、定问题、定效果,检查结果记录、归档。 (三)、消防措施 成立工程消防保卫领导小组和工地消防队,制定工程消防保卫方案和完善的消防制度,经常对现场消防保卫工作进行监督检查,教育现场施工人员认真执行各项消防保卫管理制度。 1、现场必须设置消防器材和灭火工具,并保证完好无损。现场消火栓必须有醒目的标志,消火栓周围不得堆放材料物品,并要保证消防道路通畅。 2、施工现场严禁吸烟,现场使用明火作业必须按规定申请动火证。 3、易燃易爆危险物品要单独存放,专人负责,必须执行严格的领退料手续。 4、临时用房必须保证防火间距,道路畅通。照明用电统一由电工安装,严禁非电工人员私自安装电气和灯具。 (四)、防止扰民措施 1、成立以项目经理为核心,项目副经理为主管的领导小组,专门负责此项工作。 2、开工前走访邻近有关单位,加强有关部门的理解。 3、施工现场设来访客人接待室,随时接待来访居民,设专职的接待员,虚心听取意见,及时解决问题。 4、施工期间经常走访,认真听取有关单位意见,并进行记录,做好群众来访及工地走访工作。 5、在施工现场设置横幅“我们的施工给您带来不便,请您谅解”。 6、定期开展学雷锋做好事活动,加强与有关单位的沟通。 7、加强政治思想教育,要求全体职工文明施工,最大限度减少人为的噪音。 8、严格按环境保护措施施工,防止污染现场周围环境。 3、地下管线、地上设施保护措施 1)、基坑开挖以前了解本工程开挖范围内是否有地下管线,如有派专人负责随时监控,作好保护措施。 2)、材料在运输过程中保护好周围道路、绿化及周围建筑。 (五)、基本施工措施 1、遵守地方政府和有关部门对施工场地、交通和环保管理的规定。 施工现场实行封闭式管理,施工现场设实体围墙,高度不低于2.0m。施工现场的大门和门柱牢固、美观。施工车辆运输做好封盖并不带泥行驶。将噪音较大的设备(如电锯、电刨等)置于封闭建筑中。 2、本工程做实体围挡,设置高度2.0m。施工现场设置施工标志牌、现场平面布置图和安全生产、消防保卫、环境保护、文明施工制度牌。并严格按管理制度进行管理。标牌面积0.7m*0.5m(长*高),字体仿宋体,标牌底边距地面1.2m。 3、已做好施工现场地下管线和地上建筑物的保护工作。 4、施工区域、办公区域和生活区域有明确划分,设标志牌,明确负责人。施工现场办公区域和生活区域根据实际进行绿化。办公室和宿舍保持清洁有序。施工区域要求不得晾晒衣物、被褥。 5、坚持文明作业,保持施工现场清洁 5.1、按要求进行施工道路和施工场地的地面硬化。 5.2、设专人管理施工现场的水管、水嘴等,要杜绝跑、冒、漏等现象。 5.3、施工现场整洁、干净,各种材料、设备按施工平面图给定的位置堆放整齐有序。施工现场做到活完料净,做好施工材料的堆放和剩余材料的清理和回收。并及时清理出场外。 5.4、运送砂、水泥的车辆要封好车厢,避免行驶中砂、石落在公路上。 5.5、施工现场设门卫。材料、工具、设备进出场建立登记制度,门卫24小时值班看管。 5.6、生活区要整洁、干净、食堂清洁,符合食品卫生管理要求。由专人经常检查施工现场及生活区的卫生情况。 5.7、食堂设置标准隔油池,搅拌站设置沉淀池,厕所设置简易化粪池,污水排放之前经过处理,保证排入市政管网的水质符合要求。 5.8、建立现场场容管理领导小组,分工明确,责任落实到岗到人,划分文明施工责任区。定期进行检查和评比,奖励好的处罚差的。 5.9、村内管道开挖后土方堆放整齐,留有通畅的人道,过沟槽处铺设钢板。 (六)、雨季施工措施 根据本工程的工程特点和进度计划,本工程大部分在雨季施工。 1)、现场部署: 1).1、雨季施工前组织有关人员分析雨期施工生产计划,根据施工项目编制施工措施,所需材料要在雨施前准备好。 1).2、成立防汛领导小组,制定防汛计划和紧急预案措施。 1).3、设置天气预报员,负责收听和发布天气情况。 1).4、做好施工人员的雨期施工培训工作,组织相关人员全面检查生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。 1).5、施工现场、仓库、木工房等暂设工程各分管单位将在雨季前进行全面检查和整修,保证基础、道路不塌陷,房间不漏雨,场区不积水。 2)、材料的储存和堆放 2).1、雨季所需材料、设备和其他用品,如水泵、抽水软管、草袋、塑料布、苫布等由材料部门提前准备,及时组织进行。水泵等设备将提前检修。 2).2、对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。现场临时排水管道均会提前疏通,并定期清理。 3)、混凝土施工 3).1、混凝土施工将尽量避免在雨天进行:大雨和暴雨天不进行浇筑混凝土,新浇混凝土及时覆盖,以防雨水冲刷;防水混凝土严禁雨天施工,在浇筑板混凝土时,可根据实际情况调整坍落度。 3).2、如遇细雨浇筑混凝土减小坍落度;如雨势较大便停止施工,可将施工缝留在短向板方向上。 4)、砌体施工 砌砖尽量避免在雨天进行,砌筑高度不超过1.2m,砌筑完遇雨及时覆盖。 5)、装修阶段屋面防水层的基层如遇雨浇湿,待其基本干燥后再进行下道工序的施工。施工安排中尽可能避开雨季。 6)、管道安装尽量避免在雨天进行,雨季施工要加倍注意安全。 六、工程试运行情况 工程自09年1月试运行至今,施工方、供货方多次都到现场,谁的问题谁负责,使问题都得到及时解决。在试运行过程中,对沿线的管路做了进一步仔细检查,对阀门做了进一步加固,从设备的电压、流量、压力上观测,设备的运行良好,已经能够完全达到设计预期的目的。 七、施工质量评定 本单位工程共划分为3个分部工程,分部工程全部合格,其中优良分部工程2个,分部工程工程优良率达到66.7%,共有341个单元工程,单元工程全部合格,其中优良单元工程107个,单元工程优良率31.37% 。 工程中使用的原材料质量合格,中间产品质量合格,管材管件质量合格,水压试验合格,水质检测合格,原材料试验全部合格,施工中技术资料齐全。 分部工程质量评定表 序号 分部工程名称 单元工 程数 优良数 优良率% 分部工程 质量等级 1 某镇农民安全饮水工程 290 61 21.0% 合格 2 某店镇农民安全饮水工程 39 36 92.3% 优良 3 某镇镇农民安全饮水工程 12 10 83.3% 优良 合计 341 107 八、经验与建议 本工程在配水及输水管道施工项目中,增设由施工队、项目部、分公司三级组成的协调小组。本工程在配水及输水管道施工中涉及和村民及相关单位的各种协调问题比较多。而且工程涉及施工面较大工期紧,和村民及相关单位的各种协调问题的解决直接影响整个工程的顺利按期完工。建立协调小组有以下优势。 1、能及时发现问题解决问题。当出现一般问题时,由施工队的现场协调员直接现场进行协调解决。当现场协调员解决困难时报请项目部协调员解决。协调严重问题由项目部协调员与公司协调组组长共同商量解决。形成一个良性的组织机构。以免出现管理权限不明,引起问题的拖延不能及时解决。 2、能及时有效指导施工安排。施工中出现协调问题需要解决时间,直接关系施工生产安排。项目部根据协调小组反应的实际情况。可合理调整施工生产安排,有地放矢。以免发生生产安排和实际条件发生冲突,造成人力、物力浪费。 3、能及时有效对存在问题进行预控。通过施工一阶段出现的协调问题及时进行讨论总结。对下一阶段的施工可进行有效预控。做到能事前解决的,不拖延到事中解决;能事中解决的不拖延到事后解决。做到预先控制解决。 通过建立协调小组有力的保证了施工安排的有序进行。对整个工程的按期保质、保量的完成,起到不可缺少的主要因素。建立协调小组对涉及施工面较大,及协调问题繁杂的工程。有非常的必要性。 附件:工程施工管理大事记和部分照片 附、工程施工管理大事记 1、07年9月14日,工程
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
