1、地下建筑 防水 深 圳 岗 厦 河 园 项 目地 下 室 防水 工 程 施 工 技 术 石伟国, 江正武 , 陈义俭 ( 江苏省华建建设股份有限公司, 广东 深圳 5 1 8 0 3 4 ) 摘要: 深圳岗厦河园项目地下室底板采用湿铺法自粘防水卷材外防外贴防水, 侧墙采用双组分聚氨酯涂膜防水, 顶板采 用耐根穿刺防水卷材。详细介绍了底板、 侧墙和顶板的防水施工工艺, 并对工程中的节点部位, 如施工缝、 后浇带、 预埋 穿墙套管和桩头的防水做法作 了阐述。 关键词 : 地下室; 自粘防水卷材; 聚氨酯涂膜; 湿铺法; 热熔法; 细部节点 文章编号 : 1 0 0 7 4 9 7 X( 2 0 1

2、 4 ) 一 0 9 0 0 3 9 0 4 中图分 类号 : T U 9 2 ; T U 7 6 1 1 1 文献标识码 : B C o n s t r u c t i o n T e c h n o l o g y o f B a s e me n t Wa t e r p r o o fi n g P r o j e c t o f Ga n g x i a He y u a n P r o j e c t , S h e n z h e n S h i We i g u o , J i a n g Z h e n g w u , C h e n Y i j i a n ( J i a

3、n g s u H u a j i a n C o n s t r u c t i o n C o , L t d , S h e n z h e n , G u a n g d o n g 5 1 8 0 3 4 , C h i n a ) Ab s t r a c t : T h e b a s e m e n t fl o o r i n S h e n z h e n G a n g x i a H e y u a n p r o j e c t u s e s w e t a p p l i e d s e l f a d h e s i v e w a t e r p r o o

4、fi n g m e m b r a n e w i t h e x t e r n a l p r o t e c t i o n a n d s t i c k i n g me t h o d , t h e s i d e w a l l s u s e t w o - c o mp o n e n t p o l y u r e t h a n e wa t e rpr o o fi n g c o a t i n g a n d t h e r o o f u s e s r o o t r e s i s t a n t w a t e rpr o o fi n g me mb

5、r a n e T h e a r t i c l e i n t r o d u c e s t h e wa t e rpr o o fi n g p r o c e s s o f b a s e p l a t e ,s i d e w a l l s a n d r o o f , e l a b o r a t i n g t h e d e t a i l s t r e a t m e n t s s u c h a s c o n s t ruc t i o n j o i n t s , p o s t - p o u r i n g b e l t , p r e e m

6、 b e d d e d w a l l b u s h i n g s a n d p i l e h e a d s Ke y wo r d s : b a s e me n t ; s e l f - a d h e s i v e w a t e rp r o o fi n g me mb r a n e ; p o l y u r e t h a n e c o a t i n g ; w e t a p p l i e d ; h o t me l t me t h o d ; d e t a i l s 1 工程概 况 深圳岗厦河园工程包含地下 4层及地上 4 5层 , 占地面积

7、 6 2 8 8 1 4 I n , 建筑面积 9 6 7 5 6 5 7 m , 建筑 总高度为2 0 0 0 I n , 为框架一核心筒结构体系, 地下室 埋深一 l 7 2 m, 局部一 2 3 1 In, 基坑支护采用周边支护 桩与两道内支撑( 钢管混凝土立柱) 相结合的支撑系 统。 工程设计地下室底板厚 1 0 0 0 m m,强度等级 收稿 日期 : 2 0 1 4 0 3 1 1 作者简介: 石伟国, 男, 1 9 6 6年生, 教授级高级工程师。联系地 址 : 5 1 8 0 3 4深圳市香 蜜新村 1 8栋 C D单元 4 D室 , E ma i l : j s y j s

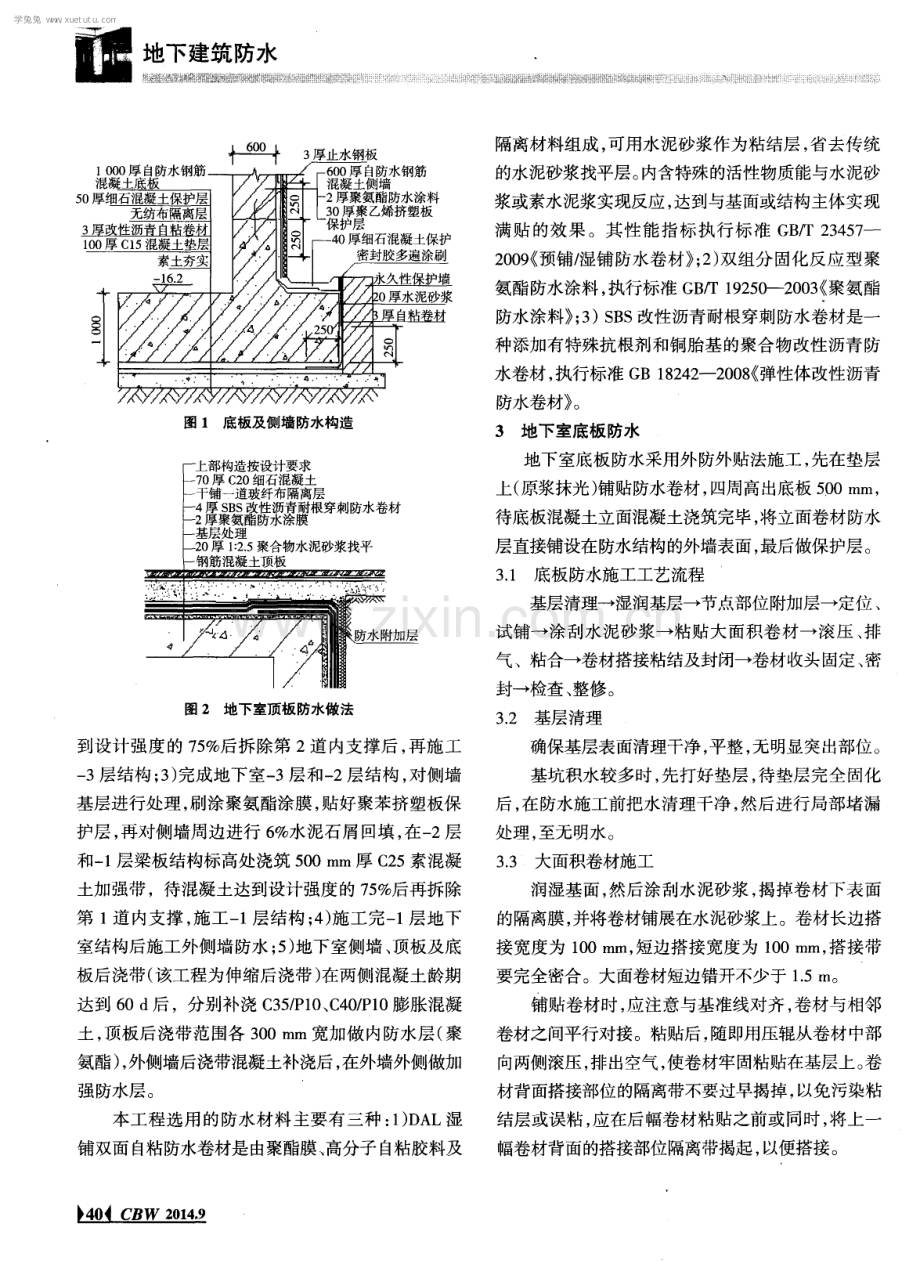

8、t o n e s i n a c o n。 C 3 5 ; 侧墙厚 6 0 0 m m, 强度等级为 C 3 0 , 底板与侧墙抗 渗等级均为 P I O 。底板采用 3 mm厚湿铺 自粘防水卷 材外防外贴法防水施工,外侧墙采用 2 0 m m厚双组 分聚氨酯防水涂料外防法施工,防水设防等级为 级。 底板及侧墙防水做法, 见图 1 。 地下室顶板防水做 法 , 见图 2 。 2 防水设计与选材 地下室共分 5个施工段 : 1 ) 工程底板垫层施工完 后, 即开始湿铺防水卷材, 卷材上翻至砖胎膜上; 2 ) 工 程基坑采用内支撑,在完成一 4 层地下室结构,并做 好一 4 层外墙防水及回填土后

9、, 在一 3 层梁板结构标高 处浇筑 5 0 0 m m厚 C 2 5 素混凝土加强带, 待混凝土达 学兔兔 w w w .x u e t u t u .c o m 地下建筑防水 1 0 0 0厚 自防水钢筋 混凝 土底板 5 0 厚细石混凝土保护层 无纺布隔离层 厘改: 逝直自粘鲞挝 1 0 0厚 C1 5混凝土垫层 素土夯实 一 1 6 2 3厚止水钢板 6 0 0厚 自防水钢筋 混凝土侧墙 2厚聚氨酯防水涂料 3 O 厚聚乙烯挤塑板 保护层 4 O厚细石混凝土保护 密封胶 多遍涂刷 l 厚水泥 里自 挝 图 1 底板及侧 墙防水构造 一 上部构造按设计要求 一 7 O厚 C 2 0细石混

10、凝土 一 干铺一道玻纤布隔离层 一 4 厘 s 改性沥青耐根穿刺防水卷材 一 2 厚聚氨酯防水涂膜 一 基层处理 一 2 0 厚 1 :2 5聚合物水泥砂浆找平 一 钢筋混凝土顶板 凸 醐 l 暇陡 防水附加层 图 2 地下室顶板防水做 法 到设计强度的 7 5 后拆除第 2 道内支撑后, 再施工 一 3层结构 ; 3 ) 完成地下室一 3层和一 2层结构 , 对侧墙 基层进行处理 , 刷涂 聚氨酯涂膜 , 贴好聚苯挤塑板保 护层 , 再对侧墙周边进行 6 水泥石屑 回填 , 在一 2层 和一 1 层梁板结构标高处浇筑 5 0 0 m m厚 C 2 5素混凝 土加强带,待混凝土达到设计强度的7

11、 5 后再拆除 第 1 道内支撑 , 施工一 1 层结构; 4 ) 施工完一 1 层地下 室结构后施工外侧墙防水 ; 5 ) 地下室侧墙 、 顶板及底 板后浇带( 该工程为伸缩后浇带) 在两侧混凝土龄期 达到 6 0 d 后,分别补浇 C 3 5 P 1 0 、 C 4 0 P 1 0 膨胀 昆 凝 土 , 顶板后浇带范围各 3 0 0 mm宽加做 内防水层( 聚 氨酯) , 外侧墙后浇带混凝土补浇后, 在外墙外侧做加 强防水层 。 本工程选用 的防水材料 主要有三种 : 1 ) D A L湿 铺双面自粘防水卷材是由聚酯膜、 高分子自粘胶料及 隔离材料组成, 可用水泥砂浆作为粘结层 , 省去传

12、统 的水泥砂浆找平层。 内含特殊 的活性物质能与水泥砂 浆或素水泥浆实现反应 , 达到与基面或结构主体实现 满贴的效果。其性能指标执行标准 G B T 2 3 4 5 7 2 0 0 9 ( 预铺 湿铺防水卷材 ; 2 ) 双组分固化反应型聚 氨酯防水涂料, 执行标准 G B T 1 9 2 5 0 - - 2 0 0 3 ( 聚氨酯 防水涂料 ; 3 ) S B S 改性沥青耐根穿刺防水卷材是一 种添加有特殊抗根剂和铜胎基 的聚合物改性沥青防 水卷材, 执行标准 G B 1 8 2 4 2 -2 0 0 8 ( 弹性体改性沥青 防水卷材 。 3 地下室底板防水 地下室底板防水采用外 防外贴法

13、施工 , 先在垫层 上( 原浆抹光) 铺贴防水卷材, 四周高出底板 5 0 O m m, 待底板混凝土立面混凝土浇筑完毕, 将立面卷材防水 层直接铺设在防水结构的外墙表面, 最后做保护层。 3 1 底板防水施工工艺流程 基层清理一 湿润基层一节点部位附加层一定位 、 试铺 涂刮水泥砂浆一 粘贴大面积卷 材一滚压 、 排 气、粘合 卷材搭接粘结及封闭一卷材收头固定、 密 封一检查、 整修。 3 2 基层清理 确保基层表面清理干净 , 平整 , 无明显突出部位。 基坑积水较多时 , 先打好垫层 , 待垫层完全 固化 后 , 在防水施工前把水清理干净 , 然后进行局部堵漏 处理 , 至无明水。 3

14、- 3 大面积卷材施工 润湿基面, 然后涂刮水泥砂浆, 揭掉卷材下表面 的隔离膜, 并将卷材铺展在水泥砂浆上。卷材长边搭 接宽度为 1 0 0 m il l , 短边搭接宽度为 1 0 0 m m, 搭接带 要完全密合。大面卷材短边错开不少于 1 5 IT I 。 铺贴卷材时, 应注意与基准线对齐, 卷材与相邻 卷材之间平行对接。粘贴后 , 随即用压辊从卷材 中部 向两侧滚压 , 排出空气, 使卷材牢固粘贴在基层上。 卷 材背面搭接部位的隔离带不要过早揭掉 , 以免污染粘 结层或误粘, 应在后幅卷材粘贴之前或同时, 将上一 幅卷材背面的搭接部位隔离带揭起, 以便搭接。 学兔兔 w w w .x

15、 u e t u t u .c o m 地 下建筑 防水 大面积卷材排气、 压实后, 再手持小压辊对搭接 部位进行碾压 , 从搭接内边缘 向外进行滚压 , 排 出空 气。 通常相邻两幅卷材搭接宽度以自 粘带的宽度为基 准 , 短边搭接不小于 8 0 m m。 对 防水薄弱的部位 , 如卷材短边搭接 、 卷材收头 、 管道包裹和异型部位卷材剪裁较多的地方 , 应采用专 用密封胶密封。 3 4 地下室底板节点防水处理 3 - 4 1 底板与立柱桩节点 卷材遇立柱桩时, 采取实铺施工并在钢管立柱周 边做加强层 ,卷材与立柱 间采用密封胶多遍涂刷密 实, 在钢管柱上下承台及底板范围内设上下两道止水 钢

16、板, 具体做法, 见图3 。 图 3 底板与立柱桩节点处理 3 4 2 底板后浇带防水大样 ( 图 4 ) 3 厚 图 4底板后浇 带施工缝防水做 法 3 4 3 底板集水坑防水大样( 图 5 ) 4 地下室侧墙防水 4 1 侧墙防水施工工艺流程 基层清理一涂刷基层处理剂一节点部位加强处 理 大面积分层涂刮( 刷) 防水涂料一检查、 修整一厚 度检测与验收。 4 2 基面清理 。厚通花 1 : 2 水泥砂浆抹平 自防水钢筋混凝底板 5 O厚 c 2 o细石混凝 土保护层 无纺布隔离层 3厚 自粘 防水卷材 l O O厚 c1 5混凝土垫层 素土夯实 图 5 底板集水坑防水示意 清扫基层灰尘及杂

17、物 , 并将凹凸不平的突起物铲 除, 基层有质量缺陷应修补。 4 - 3 涂刷基层处理剂 采用棕毛刷或羊毛滚筒将专用基层处理剂均匀 涂刷于基层表面。 4 4 裂缝处理 首先 , 查找出宽度大于 0 4 m m裂缝 , 做好标记。 将裂缝凿成“ V ” 型槽, 孔距 3 0 0 5 0 0 m m , 采取压 力注浆注入改I生 环氧树脂浆液, 再用聚合物砂浆进行 抹平 , 上涂 2 m m厚双组分聚氨酯防水涂膜( 加铺无 纺布 ) 一道 , 然后再满铺 D A L防水卷材 。 4 5 侧墙细部节点处理 4 5 1 侧墙水平施工缝防水处理 侧墙水平施工缝两边 2 5 0 mm范 围内增设 防水 层

18、一道。具体处理 , 见 图 6 。 2厚 黄土 填分 层 夯 头 ) 厚聚苯乙烯保护层 : 0 且分聚氨酯 防水涂膜 贰酯涂膜防水加强层 纺布 止水钢板 疗 水钢筋混凝土侧墙 F耋 霍 0 拿 图 6 侧墙施工缝防水构造 4 5 2 外墙后浇带防水处理 因地下室每施工完成一层并做好防水后, 需对外 学兔兔 w w w .x u e t u t u .c o m 地下建筑防水 墙进行 回填 , 而地下室侧墙后浇带则需在两侧混凝土 结构浇筑 6 0 d后补浇 C 3 5 P 1 0膨胀混凝土 ,所 以施 工时 ,在外墙后浇带外大于 6 0 0 mm处浇筑 4 0 0 mm 厚混凝土挡土墙 ,使 4

19、 0 0 mm厚挡土墙正对护壁桩 , 挡土墙配筋 1 0 2 0 0 , 水平筋一端锚入地下室外墙 , 另 一 端植筋植入护壁桩中。 回填土前应先将挡土墙外侧 防水施工完成 , 待外墙后浇带混凝土浇筑后再施工挡 土墙内侧防水。具体施工, 见图7 。 土 板 图 7 地 下室外墙后浇带防水构造 4 5 - 3 预埋套管穿墙面防水处理 穿过防水层 的侧墙管道预理套管 , 套管中间焊接 止水钢板 , 管道安装完成后 , 用沥青麻丝塞实 , 两端用 防水密封膏密实 , 迎水面设附加双组分聚氨酯涂膜防 水层一道, 局部加强层涂刷并用胎体增强( 转角处) 。 具体处理 , 见图 8 。 I : 、 密封胶

20、密封 图 8 预 埋套 管穿墙管道防水处理 4 6 大面分层涂刮防水涂料 大面分层涂刮聚氨酯防水涂膜( 每层厚度不超过 0 6 m m) , 上层应在底层表干后才能进行涂刮, 上下层 间隔时间常温条件下 8 1 0 h ,具体应根据施工现场 的温度与通风条件确定 , 一般 以不粘手 即可 。涂刮时 上下层涂刮方 向要求垂直 , 涂层均匀 , 厚度满足设计 规范要求。 5 地下室顶板防水 5 1 顶板防水施工工艺流程 基面清理一基层干燥一卷材定位 、 弹线及试铺一 滚铺卷材 接缝 口处理 、加热卷材热熔胶一接缝 口、 卷材末端收头及节点密封一检查 、 修整 。 5 2 基层处理 将基层凸出的水泥

21、砂浆余渣尘土及杂物铲刨并 清扫干净。阴阳角抹成弧形, 对管根排水口等特珠部 位应增设附加层。 5 3 卷材铺设与粘结 首先进行预铺施工 , 尽量减少接头 , 接头部位宜 错开 5 0 c m左右 ,然后把 S B S改性沥青耐根穿刺 防 水卷材按轮廓展开布置在基层上。卷材长边搭接 l 0 e m, 短边对接, 并用宽 2 0 c m的复合卷材覆盖连接。 6 注意事项 1 )相邻两排卷材的短边接头应相互错开 1 3幅 宽以上 , 以免多层接头重叠而使得卷材粘贴不平。 2 ) 滚铺卷材时, 后浇混凝土或水泥砂浆不能污染 卷材边缘 的 自粘胶面 ; 防水涂料配料不宜过多 , 防止 涂料未用完前固化而

22、造成浪费。 3 ) 卷材铺贴程序为 : 先节点 , 后大面 ; 先低后高 ; 先远后近。 4 )防水层施工完毕后尽快隐蔽 ,不宜长时间暴 晒。通常验收合格后 2 4 h内隐蔽 , 特殊情况下( 如地 下室外墙等部位) 可稍延迟 , 但也不宜超过 7 2 h 。 7结语 地下室底板及侧墙防水层设在迎水面 , 受压力水 的作用而紧密贴压在混凝土结构上 , 减少渗漏。 D A L双面 自粘性卷材可 以在无明水的情况下达 到湿铺 ,克服了地下室湿基层防水施工困难 的缺点 , 为赢得工期起了关键的作用; 地下室外墙混凝土采用 双组分聚氨酯涂膜无缝涂刷, 减少搭接 , 弥补了结构 产生的裂缝。本项目地下室建成后经检测无渗漏, 防 水效果显著。 学兔兔 w w w .x u e t u t u .c o m

展开阅读全文
收益排行: 01、路***(¥15400+),
02、曲****(¥15300+),
03、wei****016(¥13200+),
04、大***流(¥12600+),
05、Fis****915(¥4200+),
06、h****i(¥4100+),
07、Q**(¥3400+),
08、自******点(¥2400+),
09、h*****x(¥1400+),
10、c****e(¥1100+),
11、be*****ha(¥800+),
12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 项目管理/招投标

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
