收藏 分销(赏)

焦作万方电力某水池泵站土建施工组织设计001.doc

上传人:二*** 文档编号:4702755 上传时间:2024-10-10 格式:DOC 页数:45 大小:429.54KB 下载积分:5 金币
下载 相关 举报
焦作万方电力某水池泵站土建施工组织设计001.doc_第1页
第1页 / 共45页
本文档共45页,全文阅读请下载到手机保存,查看更方便
资源描述

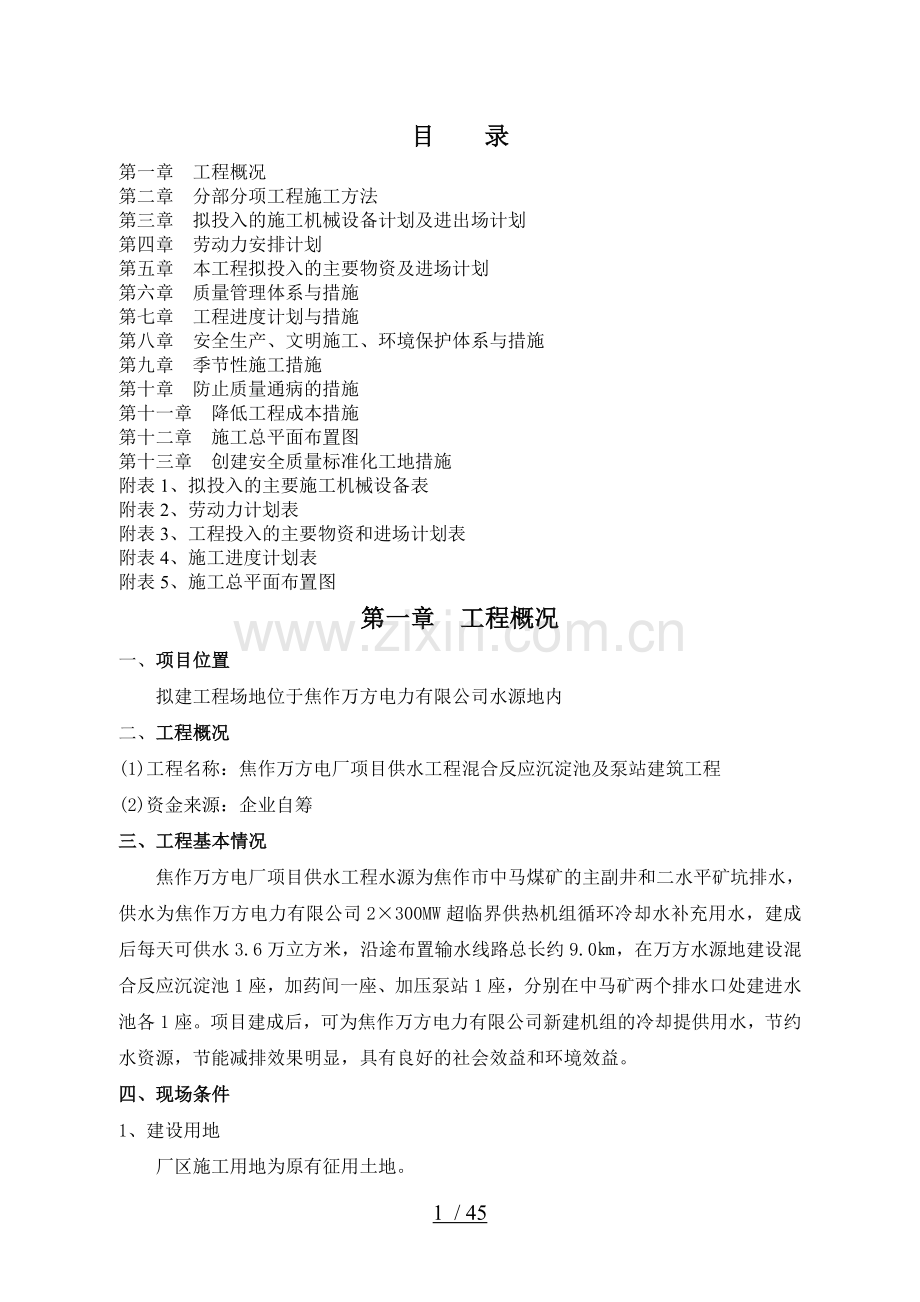

目 录 第一章 工程概况 第二章 分部分项工程施工方法 第三章 拟投入的施工机械设备计划及进出场计划 第四章 劳动力安排计划 第五章 本工程拟投入的主要物资及进场计划 第六章 质量管理体系与措施 第七章 工程进度计划与措施 第八章 安全生产、文明施工、环境保护体系与措施 第九章 季节性施工措施 第十章 防止质量通病的措施 第十一章 降低工程成本措施 第十二章 施工总平面布置图 第十三章 创建安全质量标准化工地措施 附表1、拟投入的主要施工机械设备表 附表2、劳动力计划表 附表3、工程投入的主要物资和进场计划表 附表4、施工进度计划表 附表5、施工总平面布置图 第一章 工程概况 一、项目位置 拟建工程场地位于焦作万方电力有限公司水源地内 二、工程概况 (1)工程名称:焦作万方电厂项目供水工程混合反应沉淀池及泵站建筑工程 (2)资金来源:企业自筹  三、工程基本情况 焦作万方电厂项目供水工程水源为焦作市中马煤矿的主副井和二水平矿坑排水,供水为焦作万方电力有限公司2×300MW超临界供热机组循环冷却水补充用水,建成后每天可供水3.6万立方米,沿途布置输水线路总长约9.0㎞,在万方水源地建设混合反应沉淀池1座,加药间一座、加压泵站1座,分别在中马矿两个排水口处建进水池各1座。项目建成后,可为焦作万方电力有限公司新建机组的冷却提供用水,节约水资源,节能减排效果明显,具有良好的社会效益和环境效益。 四、现场条件 1、建设用地 厂区施工用地为原有征用土地。 2、测量基准点 测量基准点以焦作万方水源地现有建筑为测量基准点。 3、施工用地 施工生产用地在万方水源地内、生活用地由施工单位自行租赁。 第二章 分部分项工程施工方法 一、工程测量定位及沉降观测 1、控制桩设置 在土方工程施工前,应根据各自的坐标位置定出中心控制点及控制轴线,并在基坑外围地面上沿四个方向设置控制桩,待基础砼浇筑后,用十字交汇法把中心线移到基础上,作为中心控制线的依据,该工程也是本工程所要控制的主要工序。 2、高程和水平控制 标高控制根据甲方提供的水准点,利用水准仪、塔尺、钢尺(均经鉴定合格)传递至底板及各层楼板上来控制层高,并进行复核,以保证标高的准确性。 3、垂直度和轴线控制 垂直度与轴线控制:采用经纬仪控制。 4、沉降观测 沉降观测点按设计布置,观测时应使用固定的测量仪器和人员;测量精度宜用Ⅱ级水准测量要求,每次观测均采用环形闭合方法或往返闭合方法当场进行检查,同一观测点的两次观测之差不得大于1mm。第一次观测应在观测点安设稳固后及时进行,施工期间每完成一层观测一次。使用后第一年内每季度观测一次,以后每半年观测一次,直至沉降稳定。工程竣工时应附有完整的沉降观测资料,未经许可不得毁坏观测点和水准基点。每次观测后向设计部门提供观测报告资料,以便发现问题及时采取补救措施。 二、土方工程 1、土方开挖 考虑基坑几何尺寸和开挖深度,坑边按1:0.33放坡,基坑尺寸按每边放大500mm工作面,土方工程和破桩头工作完毕后应适时联系各方进行验槽工作,尽早进入下道工序,若因客观原因无法浇筑垫层砼,应预留150-300的覆盖层防护以减少扰动。 2、土方回填 回填土质应符合设计要求,并应分层进行,每层回填厚度不应超过250m,且必须夯实。每层均应取样做干容重试验,基坑两侧对称回填。 三、基础施工方案 基础施工面积大。砼浇捣工程量大,施工要求高。基础施工期间,钢筋、模板在车间现场制作,使满足施工要求。 1、垫层施工 基槽开挖完成,和破桩头工作完成应及时联系各方进行验槽工作.立即组织有关单位进行验槽,办理隐蔽工程验槽记录签证,随后按设计配合比施工砂石垫层,回填厚度为300㎜,浇筑垫层砼严格控制标高、平整度,垫层表面抹平压光后,进行养护。 垫层砼表面具有一定强度后,把建筑物轴线,承台地梁边线和坑沟等位置弹出,经交验符合要求后,进入下道工序施工。 2、钢筋工程 (1)钢筋制作:本工程基础钢筋统一在现场加工,施工时运至现场。 钢筋制作加工单由现场项目部提供。钢筋翻样根据施工图、会审纪要等,提出钢筋加工单,并须经项目部技术负责人复核审核后,送现场加工制作。现场车间制作钢筋按不同规格挂设标识牌。要进行验收,分类堆放在指定位置。 (2)钢筋绑扎:基础钢筋绑扎前,根据轴线、梁位置线进行试排,然后用粉笔划出钢筋位置,依次进行排放,钢筋排放要注意搭接位置,搭接钢筋截面面积比率等均应符合施工规范要求。对集水坑、等处钢筋要认真定位,防止差错。 (3)柱插筋绑扎时,要认真核对图纸,确保钢筋的型号、规格的正确。所有柱插筋下端有平直弯钩,伸至底板钢筋处,与底板钢筋焊牢。为防止柱插筋移位,插筋在与底板上层钢筋处绑扎柱箍筋和水平钢筋,用电焊与上层钢筋连接牢固,且在柱上绑扎1米高箍筋。 3、 模板工程 为确保混凝土结构的施工质量,本工程模板均采用竹胶板和钢模板配制。 制柱模板前,根据轴线位置弹出柱边框线,在柱底部箍筋四角焊接短钢筋伸至柱边线,以便于柱模板定位和保证柱截面尺寸。 模板拆除:模板拆除时间由混凝土试块强度控制,因而,在浇捣时,要多制作一组试块,用来确定拆模时间。混凝土强度达到设计要求后方可拆除。 4、混凝土工程:在浇捣过程要特别注意,以保证混凝土施工质量。 (1) 混凝土浇筑 基础混凝土施工,其配合比确定是非常重要的,混凝土配合比由试验室确定,在确定时,要考虑当时施工的气候条件。 混凝土浇捣应根据工程的施工条件,确定混凝土浇捣顺序和机械配置,在施工时根据气候条件控制停歇时间。为保证顺利施工,结合现场作业面情况,运输车辆配备以满足混凝土连续施工,供应速度大于混凝土初凝速度,确保混凝土不产生施工缝,其它机械配备应能保证砼正常施工为原则。 混凝土浇捣采用我公司成熟的施工方法,同向平行、分层振捣,逐层到顶,在振捣时,要特别注意交接部位,不得漏振,尽可能采用二次振捣工艺,提高混凝土的密实度,高频振捣棒要垂直插入,快插慢拔,插点交错均布,在振捣上层砼时应插入下层砼5cm左右,消除层间接缝。掌握合适振捣时间,以混凝土表面呈平整泛浆,无气泡,无明显沉落为度,振捣时间不宜过长或过短。 四、主体结构工程施工方案 1、模板工程 为保证工程进度和质量,操作前应制定质量计划并有专职、专人、定期、定时随机、自查、互查、有针对性抽查等各种方式对质量进行严格控制,操作前对柱、梁构件在图纸中的轴线部位、标高、模板编号、型号、尺寸、长、宽等查清、注明、弹线清晰,作到上传下达交底明确。 模板应作好保护、保养、文明保管、文明施工、文明运输。模板安装只允许规范中的负值,待模板拆除后砼构件截面尺寸只能接近或达到图纸要求值,不得超值。模板安装牢靠,支撑稳定,有足够的强度。 模板的安装:由测量人员放出模板,预留洞口的位置并标识清楚。模板安装时,位置要保证正确,用海绵条堵缝使之不漏浆,支撑系统采用钢框结构,设置拉杆微调设备,距离不大于500m。模板的支撑系统应稳定,牢固。 模板安装完毕,由测量工用经纬仪校正其垂直度。对标高、埋件位置进行校对,由质检部门、监理和业主签发浇灌令后方可浇灌砼。 在砼浇筑全过程中,要派木工进行看护,随时检查和及时处理出现的问题。 模板的拆除与周转:现浇结构支撑拆除时的砼强度,应符合设计要求,如无设计要求时,应符合下列规定: 2、钢筋工程 本工程钢筋在现场成型,绑扎安装,该工序是本工程所要控制的重点及难点,应注意以下几点: (1)材料进场应对标牌、检查出厂合格证,然后按现行规范规定抽样复试、复试合格后方可使用,复试不合格的不准进入加工车间。 加工厂对持出厂合格证和复试报告的来料进行加工成形,并对钢筋作外观检查、钢筋表面应无损伤、油渍、片状老锈等缺陷。加工厂应按配料单加工成形。形状尺寸必须符合图纸要求,成型后的钢筋成品需经项目质量部门检查合格后方准使用,运至现场的成型钢筋应分类、分别捆绑,并挂设标牌,不得损坏和丢失标牌。 钢筋接长采用闪光对焊;竖向主筋,电渣压力焊位置应符合规范。板内钢筋接头采用绑扎搭接。 (2)钢筋加工 盘园钢筋采用调直机调直。采用钢筋切断机、弯曲机、弯箍机进行钢筋的切断成型。用电动除锈机进行钢筋除锈。 钢筋切断时,将同规格钢筋根据不同长度长短搭配,统筹下料,先断长料,后断短料,以减少短头,减少损耗,断料时,在工作台上标出尺寸刻度线并设置断料尺寸用的挡板,避免由短尺量长料时产生累计误差。切断机刀片必须安装紧固,固定刀片与冲切刀口的距离:对直径≤20mm的钢筋重叠1--2mm,对直径>20mm的钢筋留5mm左右,在切断过程中,如发现钢筋有劈裂,缩头或严重的弯头必须切除。 钢筋弯曲前,对形状复杂的钢筋,根据钢筋料单上标明的尺寸,用石笔将各弯曲点位置划出,划线时根据不同的弯曲角度扣除弯曲调整值,钢筋端部带半园弯钩时,该段长度划线时增加0.5d,划线工作从钢筋中线开始向两边进行,两边不对称的钢筋从一端开始划线,如划到另一端有出入时,必须重新调整。钢筋在弯曲机上成型时,心轴直径取钢筋直径的2.5倍,成型轴加偏心轴套,以适应不同直径的钢筋弯曲需要,弯曲时,为使弯弧一侧的钢筋保持平直,挡铁应做成可弯挡架,钢筋弯曲90°时,弯曲点线约与心轴内边缘弯齐弯180°时,弯曲点线距心轴内边缘为1.0--1.5d。 (3)绑扎安装 钢筋绑扎时,柱箍筋弯钩应错开,剪力板墙筋应放在柱筋内侧。 梁的箍筋采用封闭式,主、次梁高度相同时,次梁底钢筋应置于主梁主筋之上。梁架在砖墙上时,当梁跨度大于4800mm时,梁支座设置混凝土垫块,有圈梁时垫块与圈梁浇灌在一起。 墙、梁节点处钢筋穿插稠密时,应注意梁顶面主筋间的净距要求一处大于50mm,以利浇筑砼。 为便于绑扎梁,墙节点处梁部位柱中箍筋,可采用先支梁底模,绑扎好墙、柱节点处的钢筋后,再支梁侧模及楼板侧模。 检查验收:钢筋绑扎完毕,班组及施工员(工长)应认真按图纸及质量检验评定标准规定的项目分别进行检查验收后由施工员填写质量评定及隐蔽工程验收单,由项目技术质量科及建设单位、监理公司进行复核无误后,方准浇筑砼。 3、砼工程 (1)准备工作 模板轴线、标高、尺寸、预留洞口经复验合格,钢筋经监理单位复验合格并办理隐蔽手续,各原材复试合格,配合比,浇灌令齐全。砼浇筑前应将模板内杂物及钢筋上的油污清除干净,并检查钢筋的垫块是否完好;水电管线布置正确,待各项准备工作完成后方可开盘浇筑。 (2)砼输送 施工时应注意以下几点: 砼泵送前应对泵管连接进行全面检查,在符合要求后进行空运转,砼泵启动后,先泵送一定量的水、湿润砼泵的料斗,活塞及输送管的内壁等部位,经泵送水检查确认砼泵和泵管中无杂物后,可用与砼配合比同配比的水泥砂浆进行润滑,然后开始泵送。 开始泵送时,泵送速度应先慢后快,逐步加速,同时观察砼泵的压力和各系统的工作情况,待各系统运转顺利后,再按正常速度进行泵送。 当输送管被堵塞时,要反复进行反泵和正泵,逐步吸出砼到料斗中,重新搅拌后再进行泵送。 泵送结束前,要正确计算出尚需要的砼数量,并及时告知砼搅拌站,泵送完毕时,应将砼泵和输送管清洗干净。 (3)浇筑与振捣 基础砼浇筑时应保证柱子箍筋位置的准确,防止位移和倾斜。浇筑时,先满铺一层5-10cm厚的砼,并捣实,使柱子箍筋下端与钢筋网片的位置基本固定,然后再继续对称浇筑,并避免碰撞钢筋。 柱砼浇筑时先铺一层50-100mm厚的与砼同配比的水泥砂浆,以免底部产生蜂窝现象,砼的自由倾落高度不得超过2m,浇筑时应分段分层连续进行,利用入料口与串筒结合,以防砼产生离析现象。柱砼应分层浇筑,每层最大高度不超过500mm,并用插入式振动器振捣密实。 梁板砼同时浇筑,浇筑时先浇梁的砼,分层浇筑,用“赶浆法”由一端向另一端呈阶梯向前推进,当起始的砼达到板底位置时,再与板的砼一起浇筑,随着阶梯的不断延伸,梁板砼连续向前推进直到完成。板的砼应用平板式振动器振实并二次抹面,防止出现裂缝,即在浇筑后4小时的收浆一次,8小时后再抹一次并撒入一些米石,以确保其强度。 (4) 养护 本工程柱采用氯乙烯一偏氯乙烯养生液,柱模拆除后,应及时在砼表面涂刷养生液,养生液挥发后在砼表面凝结成一薄膜,使砼表面与空气隔绝,封闭砼中的水分不再被蒸发,达到养护目的。 梁板砼浇筑12小时后,开始浇水养护,并在其表覆盖一层聚乙烯塑料薄膜 ,保证砼在不失水的情况下得到充分的养护。 (5)施工缝留置与处理 结合本工程特点,原则上不留施工缝,但如因停水、停电及非人为因素等影响必须留置施工缝时,必须做到: 按规范要求留置施工缝,施工缝位置宜设在板跨中1/3范围内,且平行于主梁方向,即顺次梁方向浇筑。 施工缝必须垂直设置,严禁留斜缝。 所有施工缝表面必须凿去表面浮浆露出石子,浇筑前洒水润湿后用与结构砼相同级配的水泥砂浆进行接茬处理。 4、砌体工程 根据皮数杆的控制线拉通线,砌筑方法采用;一铲灰、一块砖、一揉压、一灌缝;砌筑时,先从构造脚开始,马牙槎先退槎后进槎,以保证构造柱脚为大断面;每一个马牙槎沿高度方向的尺寸不得超过300min;上、下砖缝错开;加气混凝土砌块水平、竖直灰缝分别控制在15mm和20mm。外墙砌筑时,严格按楼层墙体控制线砌筑,严禁沿外梁、柱边拉线的砌筑。 5、脚手架工程 根据本工程特点,为满足工程施工的安全需要,为此考虑到工程施工进度的搭设适用性,外墙采用双排钢管落地脚手架。外脚手架与室内相连接。 钢管采用Φ48×3.5低压流体输送用焊接钢管(YB234-63),钢管质量必须符合检验要求,同时必须具有产品准用证、质量证明、复测报告。 扣件:应采用机械性能不低于KTH330-08的可铸铁制作。扣件质量必须符合规定,并必须具有厂家生产许可证、产品准用证、质量证明。 脚手板:采用竹笆脚手板。 底座:采用焊接底座,用Q235A钢,焊条采用E43型,几何尺寸按规定。 6、楼地面工程 楼地面在装修前应先做样板,经各监理单位认可方可大面积施工。楼地面找平层施工时应特别注意各类地面的高低差和地面的排水坡度。 (1)水泥砂浆面层 刷素水泥浆结合层:宜刷水灰比为0.4∽0.5的素水泥浆,也可在基层上均匀洒水湿润后,再撒水泥粉,用竹扫帚均匀涂刷,随刷随做面层,并控制一次涂刷面积不宜过大。 打灰饼、冲筋:根据+1m水平线,在地面四周做灰饼,然后拉线打中间灰饼再用干硬性水泥砂浆做软筋,软筋间距约1.5m左右。在有地漏和坡度要求的地面,应按设计要求做泛水和坡度,对于面积较大的地面,则应用水准仪测出面层平均厚度然后边测标高边做灰饼。 (2)水泥砂浆地面操作 混凝土基层通常用干硬性水泥砂浆,砂浆外表湿润松散、手握面团、不泌水分为准。水泥焦渣基层可用一般水泥砂浆。水泥砂浆配比为1:3(水泥:砂),如用42.5号水泥则用1:2.5的配比。操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮尺以冲筋为准刮平、拍实,待表面水分稍干后(禁止用水泥粉吸水催干),用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨拉毛地面不用压光。向后退着操作,在水泥砂浆初凝前完成。 养护:水泥砂浆完工后,第二天要及时浇水养护,使用矿渣水泥时尤应注意加强养护。必要时可蓄水养护,养护时间宜不少于7天。 7、装饰工程 (1)装修工程施工时,室内粗装修随砌体由下往上逐层施工,外墙装饰由上往下施工完成。并按先湿作业后干作业、先粗装修后精装修、内装修先小间后公用、先顶再墙后地的顺序进行。先建立样板制度,后大面积展开。 (2)组织专业的施工班组,分别承担各分项装饰工程,定任务、定质量、定标准、定时间,实行优质超产重奖、劣质重罚,保证质量、保证工期。 (3)材料供应:订货前取样品交设计、业主审核后方可进货,对易产生色差、规格差的材料应选择同一厂家同一批产品。材料的垂直运输,塔吊水平运输以人工手推车在室内楼面上进行。 (4)各楼层装修顺序为:结构验收→门窗框安装→门窗框边填缝→内墙抹灰→楼面找平层、防水层→楼地面面层,顶棚、墙面涂料→门窗扇安装→顶棚、墙面最后一遍涂料。 (5)内外墙粉刷 清理基层浇水湿润,清扫墙面上浮灰污物,检查门窗洞口尺寸,剔凿补平墙面,浇水湿润基层。 找规矩,做灰饼:先用托线板和靠尺检查整个墙面的平整度和垂直度,根据检查结果确定灰饼厚度。灰饼做在距地1.5m左右的高度、距阴角20cm左右处,用1:3混合砂浆做成50mm的灰饼,然后用托线板及线锤找垂直,一般沿墙长度方向每隔1.5m左右作一个灰饼。 冲筋:灰饼做好稍干后根据灰饼做冲筋,可横向冲筋也可竖向冲筋。 抹底层灰和中层灰:当冲筋有了一定强度后,洒水湿润墙面,对砼墙面宜先刷扫水泥浆一遍,然后抹底层灰和中层灰底,表面用木抹子搓毛,抹平。 抹窗台板、护角、踢脚板护角:室内门窗口、墙面、柱子阳角处应用1:2水泥砂浆做护角,护角厚度应高出中层灰2~3mm;室内墙角护角线2000mm高,宽度50mm。 抹面层灰:当底层灰6~7成干时再抹面层灰,厚度5mm。操作时应 从阴角处开始,并用铁抹子压实、赶光,阴角用阴角抹子抹光,并用毛刷沾水将门窗园角等处清理干净。面层抹灰不得留有接槎缝。 8、屋面工程 屋面工程在工程交验时作为一大分部,在施工中须引起足够的重视。在历年以来,屋面漏水历来是业主最头痛的问题,同时也是建筑行业的一种通病。因此,在施工中,对屋面每一构造层都应精心施工,同时做好施工前的各项准备工作。 屋面在结构施工时不允许留设施工缝,砼必须一次浇筑完毕,施工人员不得造成人为的冷缝,加强屋面养护。 屋面工程施工前,掌握施工图的细部构造及有关技术要求,与防水施工单位密切配合作好成品保护。 9、照明系统 本工程采用三相四线供电,室内接地采用TN-C-S系统。 本工程照明支线均采用BV2.5mm铜芯导线,沿墙、现浇楼板暗敷,导线穿管原则为2-4根穿G16,5-6根穿G20。 设备安装高度:电表箱底距地1.5米,开关箱距地1.8m,室内开关距地1.4米,普通插座距地0.3米,空调插座客厅距地0.3米,卧室2.0米;厨卫插座距地1.6米。 照明系统暗配电线管路应沿最近的路线敷设,应减少弯曲,埋入墙或混凝土内的管子与墙面净距不小于15mm,弯线管的弯曲处不应有折皱、凹坑或裂缝等现象,弯扁度不应大于管外径的10%,弯曲半径符合下列要求。 暗配时,不应小于管外径的6倍,埋设于地下或混凝土楼板内时,不应小于管外径的10倍。 明配时一般不小于管外径的6倍,若只有一个弯时,可不小于管外径的4倍。电气装置的相线、零线、接地线严禁串联连接。接地线要单独敷设。电气工程所使用的材料必须符合设计和国家规定的标准与要求,工程交验前应做好绝缘电阻测试记录和系统调试记录。 10、弱电工程 弱电进户选用HYA型电缆线。室内选用RVB型塑料绝缘导线,室内插座距地0.3米,楼梯间分线盒安装高度距地2.1米。有线电视、宽带只预埋管子,由专业公司穿线。三层楼梯平台处设宽带交接箱,安装高度2.0米,每层设分线盒,安装高度距地2.1米。 11、给排水工程 在准备工作中,须对管道及阀门的材质做相应的质量检查,对手动阀门进行不小于0.8MPa的压力试验且达到启闭灵活,无内漏外漏为合格。生活给水管采用高密度PE管,熔接。排水管采用UPVC芯层发泡管,粘接。消防给水管,埋地部分采用给水铸铁管,石棉水泥接口,外刷冷底子油一道,热沥青二道防腐。地面上部分采用热镀锌焊接钢管,丝接或卡箍连接,安装完毕后刷银粉二道。所有地下部分管道均须在回填土前全部完成,包括试验合格工作。 隐蔽部分的排水管路在确准坐标与标高后进行现场配制,切断管子时均用砂轮切割机以保证管口齐平。对接后的管路须调直并复核三通口、弯头处及立管上的坐标准确性,然后开挖不小于800×600mm的操作坑,并在包括管段中部、承插口、三通及弯头的下部用砖砌成240个支礅。 第三章 拟投入的施工机械设备计划及进出场计划 一、施工机械设备组织配置及原则 要满足招标文件对质量、工期和安全的要求,各种测量检测仪器与施工机具的配置就须满足下面的条件: 1、各种装修施工用仪器和机具要功能齐备,新旧程度必须满足施工的需求。 2、在数量上要充足,不同种类的仪器和机具要配置合理。 3、在施工高峰期,一方面要考虑满足数量的因素,另一方面要考虑有效的周转使用。 4、要保证重要工序和重要部位的施工用仪器和机具。如各种测量仪器不仅要求功能先进,还要求准确有效。“没有规矩不成方圆”,若对轴线、标高控制线等没有准确的测量数据,精品工程是无从谈起的。 5、配置必要的维修工具,在施工期间对各种仪器和设备进行合理的保养和维修。 6、配备机械设备适应考虑以下因素: (1)技术先进性:机具设备技术性能优越,生产率高。 (2)使用可靠性:机械设备在使用过程中能稳定地保持其应有的技术性能,安全可靠的运行。 (3)便于维修性:机械设备要便于检查、维修和修理。 (4)运行安全性:机械设备在使用过程中有对施工安全的保障性能。 (5)经济实惠性:机具设备在满足技术要求和生产要求的基础上应达到最低费用,可进一步降低工程成本。 (6)适应性:一种机械设备可适应不同工作条件及工作内容。 (7)此外应满足成套性、节能性、环保性、灵活性等要求。 根据上述因素,及招标文件的有关内容及设计图纸,我们研究制定了下面的《拟投入的主要施工机械设备表》(见附图)。表里的内容和数量可根据工程的实际进展而随时做出合理的调整。 二、主要施工机械、设备使用的保证措施 施工机械及设备的提供并保证其正常使用将涉及到整个工程施工质量及施工进度。因此为保证本项工程可顺利进行并保证施工质量,我公司在完成本工程中将采取以下措施: 1、贯彻机械化、半机械化及改良机械化相结合的方针,重点配备中小型机械设备和手动机械设备,以便于施工操作方便提高工作速度。 2、充分发挥现场所有机械设备的能力,根据现场具体进度变化的需求,合力调配机械及设备结构。 3、有限配备本工程施工需要的、为保证施工质量与进度的、可代替大劳动强度的、作业条件差的和配套的机械设备。 4、根据本工程体系、专业施工和工程实物量等多层次结构的特点进行配备并注意不同的要求,配备不同类型、不同标准的机具,以保证工程质量为原则,努力降低施工成本。 拟投入的施工设备及进出场计划详见附表1。 第四章 劳动力安排计划 一、劳动力来源 根据本工程的施工总体部署和工期计划的要求,在我公司范围内,选派与公司有多年合作经历的,具有同类建筑装修丰富经验的成建制的来自江浙两省的劳务队伍。他们专业过硬,善于打硬仗、打苦仗,能够顾全大局,把业主的利益永远放在第一位。 所有进场工人均进行进场安全教育,经安全考试合格后方可上岗,施工现场定期对场内施工人员进行安全在教育。所有进场工人必须具备身份证、外来人员务工证、健康证等相关证件。 二、人员调配计划 根据本工程的特点及施工部署,我公司在本项目劳动力动态管理及计划上,有针对性的做出如下安排。 1、在我公司范围内,选派具有同类建筑装修经验丰富的施工队伍。他们专业过硬,善于打硬仗打苦仗,能够顾全大局,把业主的利益永远放在第一位。 2、根据施工方案实施要求及施工进度计划和劳动力配置计划的要求,提前落实组织劳动力进场的准备工作,并建立相应的组织领导体系和管理保证制度。 3、在做好上述计划落实工作后,应另外做好施工劳动力安排预备计划,以备在必要时能够随时召集调用,作为确保合同工期的一项必要措施。 4、根据班组所承担的施工项目要求及其劳动力技术、质量、施工管理协作能力等,以公司内部施工管理目标为依据,与其签订本工程具体的施工协议、施工安全协议书及其它有关承诺和保证文件,明确其工作项目和范围、工作目标施工要求、奖罚措施等事项,以满足本工程项目整体的要求。 5、充分发挥我公司在施工组织管理方面的优势,将有关施工队、班组由项目经理部及其管理人员按工序、分区域、交叉施工做出详细安排,并将其它专业劳务分包单位一并纳入项目经理部的管理体系,确保工期、质量目标实现。 6、对施工人员所需的生活后勤条件做出充分的考虑安排,包括通信、饮食、清洁卫生、季节变化适应等方面,以保证他们无后顾之忧,全力投入施工工作,确保施工进度和管理的需要。 7、在本工程施工期间,根据工程进度需要,本工程项目经理部及所属施工人员取消节假日、休息日,在必要时采取双班制施工方法,以确保施工工期。 8、对现场的施工队伍进行严格的资格审查,对审查合格的也必须做好技术安全交底、职业道德教育等方面的工作。 9、对已进场的队伍实施动态管理,不允许其擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定。 10、未经项目经理部质量、安全培训的操作工人不允许上岗。 11、加强对施工班组的管理,凡进场的施工班组必须配备一定数量的专职质量、安全的管理人员。 12、组织施工人员在规定的时间内通过楼梯间进入,到达施工楼层。非规定时间禁止施工人员出入楼梯间。 我公司准备本工程施工高峰期投入近230人左右,其中高级工所占比例约为60%;中级工所占比例约为25%;普通工所占比例约为15%。劳工力计划表(见附图) 三、劳动力管理 劳动力的管理是企业管理的重要组成部分,也是工程管理的重要组成部分。劳动管理的任务是在工程施工过程中,对有关劳动力进行计划、决策、组织、智慧、监督、和调度,从而协调职工的工作,充分发挥职工的积极性,不断提高其工作效率。 1、充分挖掘劳动资源,合理安排和节约使用劳动力。 2、正确执行定额,正确处理国家、集体和劳动者个人的利益关系,充分调动广大职工的积极性。 3、编制劳动力使用计划,合理、节约、控制使用劳动力,改善劳动组织,完善劳动的分工和协作,制定劳动力调配管理办法,挖掘劳动潜力。 4、建立健全劳动定额管理制度,确定合理定额水平,监督劳动定额的使用。 5、合理执行工资制度,控制工资限额,搞好工资分配,正确掌握奖惩制度。 6、编制劳动计划,确定计划期内劳动力的需要量,随着施工过程进展合理调整劳动力,保证劳动的协调和合理使用,并保证在春节过后,劳动力的及时补充,避免劳动力不足,影响工程施工的现象。 四、提高劳动生产率的措施 1、开展科学研究,促进技术进步。全面开展科学研究工作,促及建筑技术的发展。 2、提高管理水平,科学的组织生产。 3、改善劳动组织,建立相应的劳动组织,形成有利于个人技术的发挥,以及工种之间的分配和协调的机制,建立岗位责任制,促进劳动生产率的提高。 4、提高职工的科学技术水平和技术熟练程度。加强职工的文化、技术教育,使所有参加生产的职工都能掌握一定的现代化管理知识和有关的新工艺、新技术、新方法。 劳动力计划详见附表2。 第五章 本工程拟投入的主要物资及进场计划 材料及构件的计划管理,就是运用我公司与国内物资、材料供应商或厂家进行组织、指导、监督、调节材料及构件的采购、供应、储备、使用等经济活动的一种管理制度。 它要求我们根据生产经营的规律,具有更强的预测市场、预测需求、有计划地安排材料的采购、供应、储备,以适应变化迅速的市场形势。因此在传统的计划管理中,应逐步注入新的“计划”概念,把材料计划管理纳入材料计划编制和执行的全过程。 1、材料及构件的计划分类 按照材料计划的用途分,包括材料需用计划、申请计划、供应计划、加工订货计划和采购计划。 (1)材料及构件需用计划,一般由最终使用材料的施工项目编制,是材料计划中最基本的计划,是编制其它计划的基本依据。材料需用计划应根据不同的使用方向,分单位工程,结合材料消耗施工定额,逐项计算需用材料的品种、规格、质量、数量、最终汇总而成的实际的需用数量。 (2)材料及构件申请计划,是根据需用计划,经过项目经理部平衡后,分别向有关供应部门提出的材料申请计划。 (3)材料及构件供应计划,是负责材料供应的部门,为完成材料供应任务,组织供需衔接的实施计划。除包括供应材料的品种、规格、质量、数量、使用项目以外,还应包括供应时间。 (4)材料及构件加工订货计划,是项目经理部为获得材料或产品资源而编制的计划。计划中应包括所需材料或产品的名称、规格、型号、质量、及技术要求和交货时间等,其中若属非定型产品,应附有加工图纸,技术资料或提供样品。 (5)材料及构件采购计划,是我们为了向各种材料市场采购材料而编制的计划。计划中应包括材料品种、规格、质量、数量、预计采购厂商名称及需用资金。 编制材料及构件计划必须坚持综合平衡的原则。综合平衡是计划管理工作的一个重要内容,包括产需平衡,供求平衡,各供应渠道间平衡,各施工队伍间的平衡等。坚持积极平衡,计划留有余地做好控制协调工作,促使材料合理作用。 编制材料及构件计划必须坚持实事求是的原则,材料计划的科学性就在于实事求是,深入调查研究,掌握正确数据,使材料计划可靠合理。 材料及构件计划对供需双方面,都有严格的约束作用,必须具有一定的严肃性,同时建筑施工受着多种主客观因素的制约,出现变化情况,也是在所难免的,所以在执行材料计划中既要讲严肃性,又要适当重视灵活性,只有严肃性和灵活的统一,才能保证材料的实现。 编制材料及构件计划要建立在可靠的基础上,首先要收集各项有关资料数据,包括上期材料消耗水平,上期施工作业计划执行情况,摸清库存情况,以及周转设备材料和工具库存和使用情况等。 市场资源是目前我们解决需用材料的主要渠道,编制材料及构件计划时必须了解市场资源情况,市场供需紧张状况,是组织平衡的重要内容,不能忽视。 2、影响材料及构件计划修改的几种因素 材料及构件计划在实施中常会受到内部或外部的各种因素的干扰,影响材料计划的实现,一般有以下几种因素: (1)施工任务的改变。在计划实施中施工任务改变,临时增加任务或临时消减任务。任务改变的原因一般是由于建设单位计划的改变等,因而材料及构件计划亦应作相应调整,否则就要影响材料及构件计划的实现。 (2)设计变更。在工程筹措阶段或施工过程中,往往会遇到设计变更,会影响材料及构件的需用数量和品种规格,必须及时采取措施,进行协调,尽可能减少影响,以保证材料计划执行。 (3)到货合同或生产厂的生产情况发生了变化,因而影响材料及构件的及时供应。 (4)施工进度计划的提前或推迟,也会影响到材料及构件计划的正确执行。 在材料及构件计划发生变化的情况下,要加强材料及构件计划的协调作用,做好以下几项工作: ①挖掘内部潜力,利用储备库存以解决临时供应不及时的矛盾。 ②利用市场调节的有利因素,及时向市场采购。 ③同供料单位协商临时增加或减少供应量。 3、正确修订材料及构件计划 实践证明,材料及构件计划的变更是常见的,正常的。材料及构件计划的多变,是由它本身的性质所决定的。计划与实际脱节往往不可能完全避免, 一经发现,就应调整原计划。再者,材料计划涉及面广,与各部门,各地区,各企业都有关系,一方有变,牵动他方,也使材料资源和需要发生变化。这些客观条件的变化必然引起原计划的变更。 (1)任务量变化:任务量是确定材料及构件需用的主要依据之一,任务量的增加或减少,都将相应地引起材料及构件需要的追加和减少,在编制材料及构件计划时,不可能将计划任务变动的各种因素都考虑在内,只有待问题出现后,通过调整原计划来解决。 (2)设计变更: ①在项目施工过程中,由于技术革新,增加了新材料品种,原计划需要材料出现多余,就要减少需要;或者根据用户意见对原设计方案进行修订,则需材料品种和数量将发生变化。 ②在工具和设备修理中,编制计划时很难预计修理需要的材料,实际修理需用的材料与原计划中申请材料常常有所出入,调整材料计划完全有必要。 (3)工艺变动:设计变更必然引起工艺变更,当然需要的材料就不一样。设计未变,但工艺变了,加工方法 、操作方法变了,材料消耗可能与原来不一样,材料计划也要作相应调整。 (4)其它原因:如计划初期预计库存不正确,材料消耗定额变了,计划有误等,都可能引起材料计划的变更,需要对原计划进行调整和修订。 4、材料供应流程图 材料供应商选择 制定供应商 其它供应商 业主、设计师和监理工程师审核 否定 确定 报价 评比 确定 发包 制造加工 进场 检查 检查 进场 施工 材料运输管理,是对材料运输过程运用计划、组织、指挥和调节等职能进行管理,使材料运输合理化。其重要作用,主要表现在以下几个方向: 加强材料运输管理,是保证材料供应,促使施工顺利进行的先决条件。建筑企业所用材料的品种多,数量大。所以加强运输管理,使材料迅速、安全、合理地完成空间的转移,尽快实现其使用价值,才能保证施工生产的顺利进行。 1、材料运输的基本原则:及时、准确、安全、经济 根据客观经济规律和材料合理运输的基本原则,运用计划、组织、指挥、监督和调节材料运输过程,争取以最少的里程、最低的费用、最短的时间,最安全的措施。 2、加强材料运输的计划管理,做好货源、流向、运输路线、现场道路、堆放场地等的调查和布置工作,会同有关部门编制材料运输计划,认真组织好材料发运、接收和必要的中转业务,搞好装卸配合,使材料运输工作在计划指导下协调进行。 3、建立和健全以岗位责任制为中心的运输管理制度,明确运输工作人员的职责范围,加强经济核算,不断提高材料运输管理水平。 施工现场是我们施工企业从事施工生产活动,最终形成建筑产品的场所。占建筑工程造价70%左右的材料费,都要通过施工现场投入消费。因此,施工现场的材料与工具管理,属于生产领域里材料耗用过程的管理,与企业其它技术经济管理有密切的关系,是材料管理的出发点和落脚点。 现场材料管理的好坏,是衡量经营管理水平和实现文明施工的重要标志之一,也是保证工程进度,工程质量,提高劳动效率,降低工程成本的重要环节,对企业的社会声誉和投标承揽任务都有极大影响。加强现场材料管理,是提高材料管理水平、克服施工现场混乱和浪费现象、提高经济效益的重要途径之一。材料的进场流程图。 否 材料进场检验 外观检查是否完成且无损伤 退回重送 是 材料判断是否符合资料 否 符合合同规范的材料设备:附有原厂证明书测试报告或公认机关检验证明书者免检 经检验合格的材料 1、现场材料管理的具体内容 验收准备 (1)场地和设施的准备。料具进场前,根据用料计划、现场平面布置图、物资保管规程及现场、场容管理要求,进行存料场地及设施准备。 (2)覆盖物品的准备。 (3)计量器具的准备。根据不同材料计量特点,在材料进场前配齐所需的计量器具(各测量器具需提前进行检验),以确保验收顺利进行。 (4)有关资料的准备。包括用料计划、加工合同、翻样、配套表及有关材料的质量标准。 ①核对凭证:确认是否为应收的材料,凡无进料凭证和经确认不属于应收的材料不得办理验收,并及时通知有关部门处理。进料凭证一般是:运输单、出库单、调拨单或发票。 ②质量验收:现场材料的质量验收,由于受客观条件所限,主要通过目测对料具外观的检查和材质性能证件的检验。 凡一般材料外观检验,应检验材料的规格、型号、尺寸、颜色、方正及完整,做好检验记录。凡专用、特殊及加工制品的外观检验,应根据加工合同、图纸及翻样资料,会同有关部门进行质量验收并做好记录。 ③数量验收:现场材料数量验收一般是采取点数、检斤、检尺的方法,对分批进场的要作好分次记录,对超过磅差的应通知有关部门处理。 ④验收手续:经核对质量、数量无误后,可以办理验收手续。验收手续根据不同情况采取不同形式。一般由收料人依据来料凭证和实际收取数量开写收料单;有些材料由收料人依据供方提供的调拨单直接填写实际验收数量并签字;属于多次进料最后结算办理验收手续的,如大堆材料,则由收料人依据分次进料凭证、验收记录核对结算凭证或开写验收单或在供方提供的调拨单上签认。 2、现场材料发放管理方法 (1)现场材料发放 ①发料依据:现场发料的依据是下达给施工班组、专业施
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
