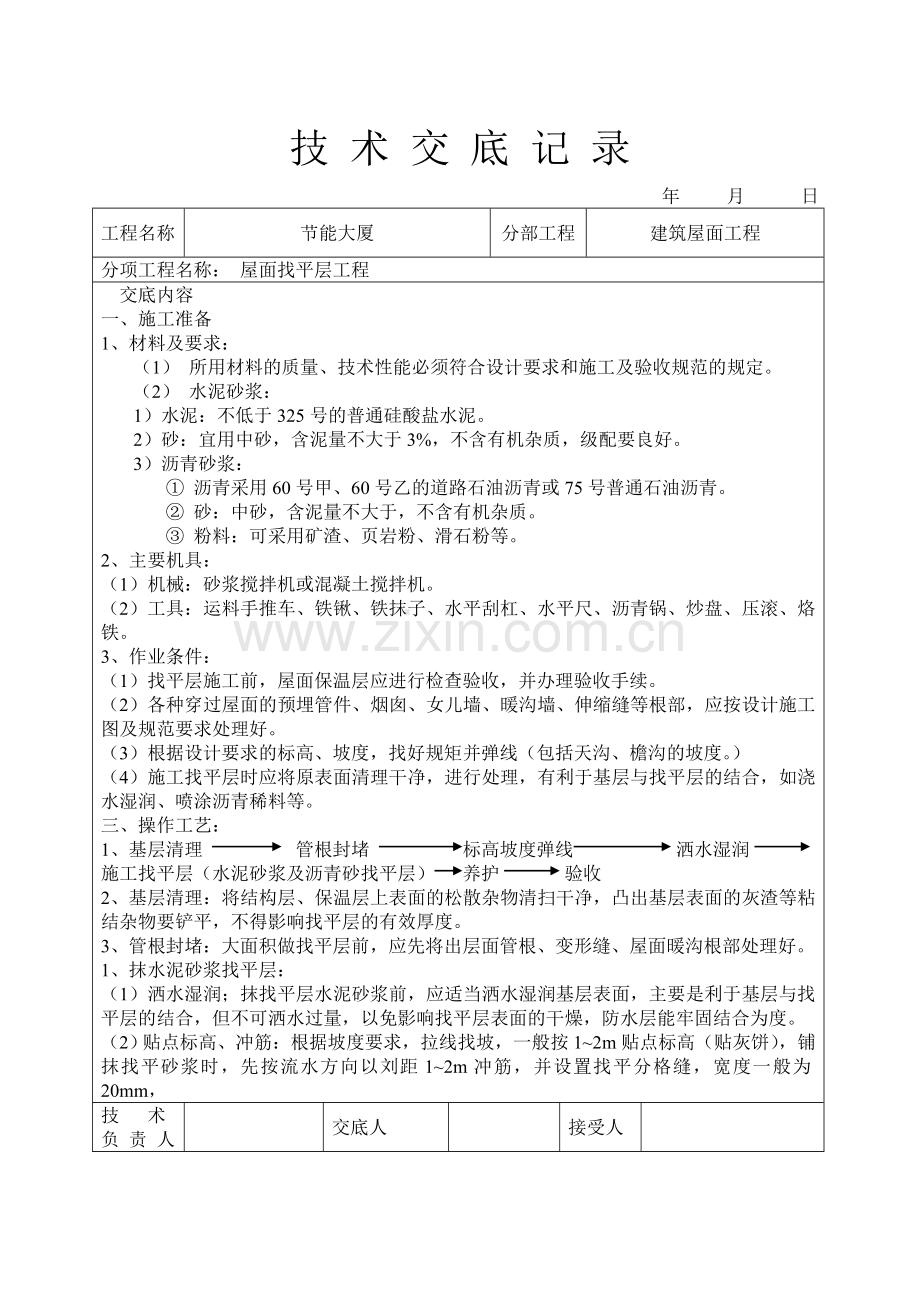

1、技 术 交 底 记 录年 月 日工程名称节能大厦分部工程建筑屋面工程分项工程名称: 屋面找平层工程交底内容一、施工准备1、材料及要求:(1) 所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。(2) 水泥砂浆:1) 水泥:不低于325号的普通硅酸盐水泥。2) 砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。3) 沥青砂浆: 沥青采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。 砂:中砂,含泥量不大于,不含有机杂质。 粉料:可采用矿渣、页岩粉、滑石粉等。2、主要机具:(1)机械:砂浆搅拌机或混凝土搅拌机。(2)工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥

2、青锅、炒盘、压滚、烙铁。3、作业条件:(1)找平层施工前,屋面保温层应进行检查验收,并办理验收手续。(2)各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。(3)根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度。)(4)施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、喷涂沥青稀料等。三、操作工艺:1、基层清理 管根封堵 标高坡度弹线 洒水湿润施工找平层(水泥砂浆及沥青砂找平层) 养护 验收2、基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。3

3、、管根封堵:大面积做找平层前,应先将出层面管根、变形缝、屋面暖沟根部处理好。1、 抹水泥砂浆找平层:(1)洒水湿润;抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层能牢固结合为度。(2)贴点标高、冲筋:根据坡度要求,拉线找坡,一般按12m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以刘距12m冲筋,并设置找平分格缝,宽度一般为20mm, 技术负 责 人交底人接受人 技 术 交 底 记 录年 月 日工程名称节能大厦分部工程建筑屋面工程分项工程名称:屋面找平层工程交底内容并且将缝与保温层连通,分格缝最大间距为6米。(3)

4、 铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。找平层水泥砂浆一般配合比为1:3,拌合稠度控制在7cm。(4) 养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。2、 沥青砂浆找平层:(1) 底子油:基层清理干净,喷涂两道均匀的冷底子油,作为沥青砂浆找平层的结合层。(2) 配制沥青砂浆:先将沥青熔化脱水,预热至120140;中砂和粉料拌使均匀,加入预热熔化的沥青拌合,并继续加热至要求温度,但不应使温过高,防止沥青碳化变质。沥青砂浆施工的温度 要求见表10

5、-2。(3) 湖砂浆铺设:1) 铺找平、找坡饼,间距115m;2) 沥青砂浆铺设,按找平、找坡线拉线铺饼后,铺装沥青砂浆,用长把刮板刮平,经火辊滚压,边角处可用烙铁烫平,压实达到表面平整、密实、无蜂窝、看不出压痕为好。沥青砂浆施工的温度要求 表10-2室外温度 沥青砂温度()() 拌制 开始滚压 滚压完毕+5以上 140170 90100 60+5-10 160180 110130 40三、质量标准1、 保证项目:(1)原材料及配合比,必须符合设计要求和施工及验收规范的规定。(2)屋面、天沟、檐找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于5;(3)水泥、沥青

6、应有出厂合格证,或试验资料。2、 基本项目:(1) 水泥砂浆找平层无脱皮、起砂等缺陷。(2) 沥青砂浆应拌合均匀,沥青砂浆找平层应铺密实,无蜂窝等缺陷。技术负 责 人交底人接受人 技 术 交 底 记 录年 月 日工程名称节能大厦分部工程建筑屋面工程分项工程名称:屋面找平层工程交底内容(4)找平层与突出屋面构造交接处和转角处,应做成圆弧形或钝角,且要求整齐平顺。3、允许偏差项目见表10-3。 屋面找平层允许偏差表 10-3项次 项目 允许偏差(mm) 检验方法1、 表面平整 5 用2m靠尺和楔形尺检查4、成品保护(1) 抹好的找平层上,推小车运输时,应先铺脚手板车道,以防止破坏了水泥硬化;过早踩

7、踏破坏了表面养年硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。(2) 找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理,认真施工结合层工序,注意压实。由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。(3) 倒泛水:保温层施工时须保证找坡泛水,抹找平层前应检查保温层坡度泛水是否符合要求,铺抹找平层应掌握坡向及厚度。五、应注意的质量问题1、找平层起砂:水泥砂浆找平层施工持养护不好,使找平层早期脱水;

8、砂浆拌合加水过多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。2、找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理,认真施工结合层工序,注意压实。由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。3、倒泛水:保温层施工时须保证找坡泛水,抹找平层前应检查站保温层坡度泛水是否符合要求,铺抹找平层应掌握坡向及厚度。技术负 责 人交底人接受人

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
