建设工程档案归档整理管理规定.doc

上传人:二*** 文档编号:4692191 上传时间:2024-10-10 格式:DOC 页数:28 大小:459.54KB
下载 相关 举报
建设工程档案归档整理管理规定.doc_第1页
第1页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

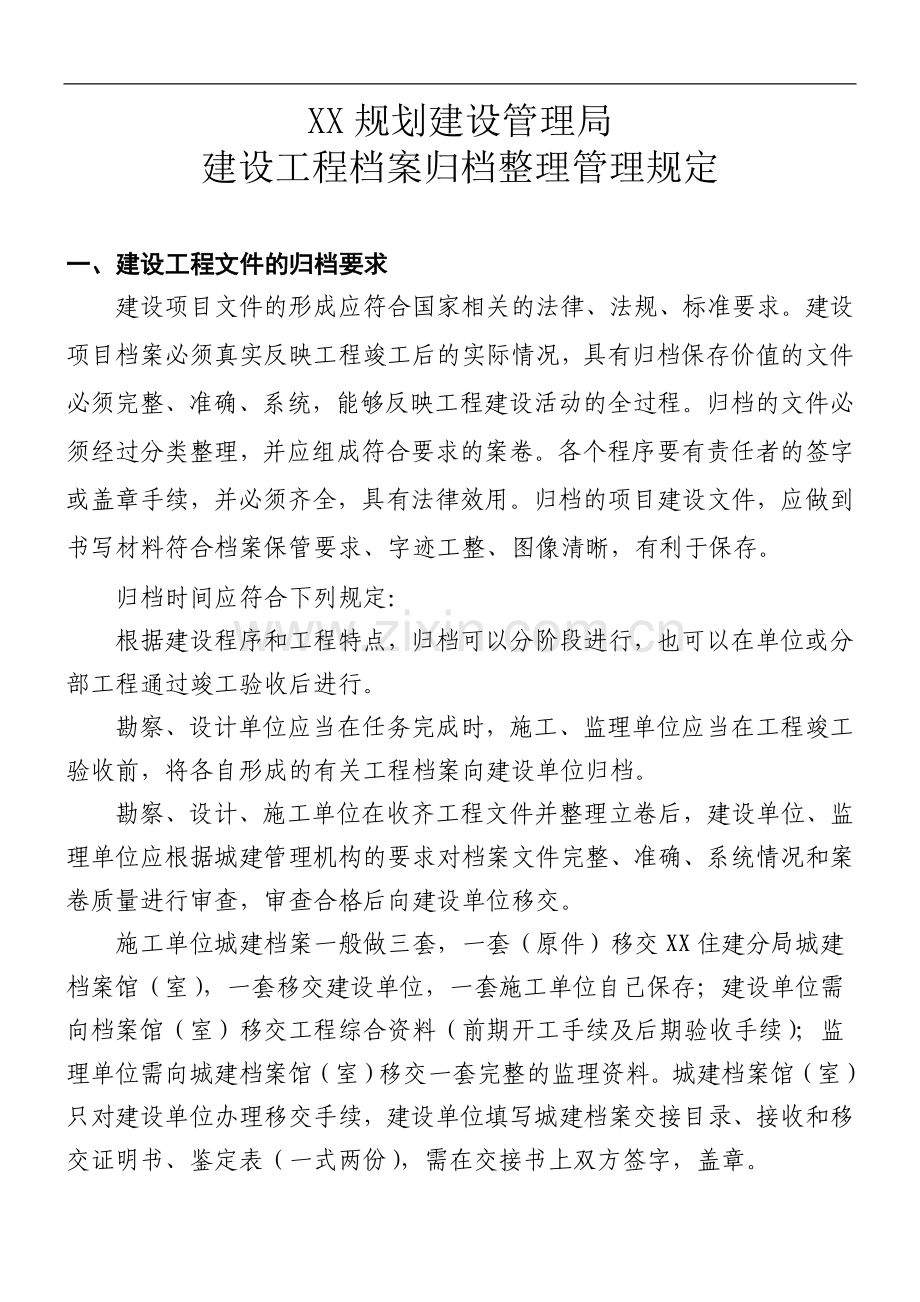

1、XX规划建设管理局建设工程档案归档整理管理规定一、建设工程文件的归档要求建设项目文件的形成应符合国家相关的法律、法规、标准要求。建设项目档案必须真实反映工程竣工后的实际情况,具有归档保存价值的文件必须完整、准确、系统,能够反映工程建设活动的全过程。归档的文件必须经过分类整理,并应组成符合要求的案卷。各个程序要有责任者的签字或盖章手续,并必须齐全,具有法律效用。归档的项目建设文件,应做到书写材料符合档案保管要求、字迹工整、图像清晰,有利于保存。 归档时间应符合下列规定:根据建设程序和工程特点,归档可以分阶段进行,也可以在单位或分部工程通过竣工验收后进行。勘察、设计单位应当在任务完成时,施工、监理

2、单位应当在工程竣工验收前,将各自形成的有关工程档案向建设单位归档。勘察、设计、施工单位在收齐工程文件并整理立卷后,建设单位、监理单位应根据城建管理机构的要求对档案文件完整、准确、系统情况和案卷质量进行审查,审查合格后向建设单位移交。施工单位城建档案一般做三套,一套(原件)移交XX住建分局城建档案馆(室),一套移交建设单位,一套施工单位自己保存;建设单位需向档案馆(室)移交工程综合资料(前期开工手续及后期验收手续);监理单位需向城建档案馆(室)移交一套完整的监理资料。城建档案馆(室)只对建设单位办理移交手续,建设单位填写城建档案交接目录、接收和移交证明书、鉴定表(一式两份),需在交接书上双方签字

3、,盖章。二、工程资料分类根据建设工程文件归档整理规范GB/T50328-2001和城市建设档案著录规范(GB/T50323-2001)规定,将工程资料分为四个部分。(一)工程准备阶段和竣工验收资料,包括工程可研、立项、审批、征地、拆迁、勘察、设计、招投标、开工审批、概预算及工程竣工验收等阶段的项目建设文件与资料,由建设单位整理提供。(二)监理资料,包括监理规划、进度控制、质量控制、监理通知、工程总结、合同、勘察、设计、施工等实施过程的监理资料,由监理单位整理提供。(三)施工资料,包括工程质量验收、工程质量控制、工程安全与功能检验、观感质量检查和竣工图等资料,由施工单位负责整理提供。(四)工程档

4、案资料,包括工程档案立卷及移交等,由建设单位整理提供。三、工程资料归档范围、质量要求、立卷原则及方法(一)工程文件归档范围对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的文件,均应收集齐全,整理立卷后归档。凡在XX内,新建、改建、扩建投资额在20万元或建筑面积在500平方米及其以上的建筑工程资料均应归档。(二)归档文件的质量要求归档的工程文件应为原件。工程文件的内容及其深度必须符合国家有关文件工程勘察、设计、施工、监理等方面的技术规范、标准和规程。工程文件的内容必须真实、准确,与工程实际相符合。工程竣工报告、验收证书、合同、协议等履行双方签字手续,合同、协议等应

5、为正本归档,不应是副本或者复印件归档。应归档的文件材料是传真件(热敏纸)的必须复印,与原件一同归档。水泥钢材等原材料实验报告,要求报告字迹清楚、内容规范、数据准确,并做好跟踪记录。隐蔽工程记录齐全、完整,数据准确。工程文件应采用耐久性强的书写材料,如碳素墨水、蓝黑墨水,不得使用易褪色的书写材料,如:红色墨水、纯蓝墨水、圆珠笔、复写纸、铅笔等,不应使用热敏纸。工程文件应字迹清楚,图样清晰,图表整洁,签字盖章手续完备。卷内目录、卷内备考表、案卷内封面应采用70g以上白色书写纸制作,统一采用A4幅面。(三)立卷的原则和方法立卷应遵循工程文件的自然形成规律,保持卷内文件的有机联系,便于档案的保管和利用

6、。一个建设工程由多个单位工程组成时,工程文件应按单位工程组卷。立卷过程中宜遵循下列要求:案卷不宜过厚,一般不超过40mm;案卷内不应有重份文件;不同载体的文件一般应分别组卷。立卷可采用如下方法:工程文件可按建设程序划分为工程准备的阶段文件、监理文件、施工文件、竣工图、竣工验收文件5部分;工程准备阶段文件可按建设程序、专业、形成单位等组卷;监理文件可按单位工程、分部工程、专业、阶段等组卷;施工文件可按单位工程、分部工程、专业、阶段等组卷;竣工图可按单位工程、专业等组卷;竣工验收文件按单位工程、专业等组卷。(四)卷内文件的排列卷内档案组卷顺序及格式要求顺序要求:“竣工资料封面”、“案卷封面”、“卷

7、内目录”、“卷内资料”、“卷内备考表”。格式要求:文字材料按事项、专业顺序排列。同一事项的请示与批复、同一文件的印本与定稿、主件与附件不能分开,并按批复在前、请示在后,印本在前、定稿在后,主件在前、附件在后的顺序排列。外文材料应译文在前,原文在后。图纸按专业排列,同专业图纸按图号顺序排列。既有文字材料又有图纸的案卷,文字材料排前,图纸排后。(五)案卷的编目档案盒和案卷封面的编制应符合下列规定:档号:应由分类号、项目号和案卷号组成。档号由档案保管单位填写;档案馆代号:应填写国家给定的本档案馆的编号。档案馆代号由档案馆填写;案卷题名:应简明、准确地揭示卷内文件的内容。案卷题名应包括工程名称、专业名

8、称、卷内文件的内容;字数不超过50字。编制单位:应填写案卷内文件的形成单位或主要责任者;几个单位合卷的,则填写牵头单位名称并加盖立档单位的公章。编制日期:本卷文件资料形成的最早至最晚日期,用阿拉伯数字填写。保管期限:分为永久(永久保存)、长期(同该工程的使用寿命)、短期(20年以下)三种期限。同一案卷内有不同保管期限的文件,该案卷保管期限应从长。密级:分为绝密、机密、秘密三种。同一案卷内有不同密级的文件,应以高密级为本卷密级;具有技术专利的工程项目为绝密,较大工程项目为机密,一般工程项目为秘密。共几卷:立卷单位工程档案的总卷数(包括文字资料及图纸卷数);第几卷:该卷的顺序号。盒脊背: 档号:同

9、封面档号,档案保管单位填写;案卷题名:同封面案卷题名,填写形式为竖排右起不空格。卷内文件页号编写位置:卷内文件均按有书写内容的页面编号。应使用阿拉伯数字,从“1”起标注本卷内项目文件材料的序号。档案馆认定通过后,打码机打印。单面书写的文件右下角;双面书写的文件,正面在右下角,背面在左下角。折叠后的图纸一律在右下角。成套图纸或印刷成册的文件材料,自成一卷的,原目录可代替卷内目录,不必重新编写页码。案卷封面、卷内目录、卷内备考表不编写页号。每个建设项目应设总目录卷,按卷顺序号登记排列。卷内目录的编制应符合下列规定:填写的目录顺序应与案卷内容相符,不能用工程设计图目录代替。序号:以一份文件为单位,用

10、阿拉伯数字从1依次标注;责任者:填写文件的直接形成单位和个人。有多个责任者时,选择两个主要责任者,其余用“等”代替;文件编号:指项目文件材料的文号或图号。文件题名:填写文件标题的全称;检验、记录、实验、合格证等表格应准确提示文件内容(如:规格、型号等)。日期:填写文件形成的日期(竣工图填写盖竣工图章时的日期)省略年、月、日字样,六位数中间用“.”联系,如2012.07.03。页次:填写文件在卷内所排的起始页号,最后一份文件填写起止页号如:26-30卷内目录排列卷内文件首页之前。施工技术文件按管理、依据、检验试验记录、施工记录、质量验收记录、评定等排列或按工程报验的顺序排列。原材料钢筋、水泥 、

11、砂和碎(卵)石的资料按原材料的报验单、出厂合格证,检验实验报告、复试(抽检)报告等顺序排列。施工质量问题的整改要求闭合,有完整、详细的记录(包括:调查报告、分析处理意见、处理结论及消缺记录、复检意见等)按实际情况组卷。设备文件按设备开箱验收记录、随机文件材料、安装调试和设备运行、维修等材料排列。安装调试项目按专业、分项目排列、组卷。调试方案(大纲、措施)与调试报告分开组卷。设备出厂技术资料按设备出厂合格证、商检记录、装箱单、工具单、备品备件单(设备说明书、维护手册)顺序排列。卷内备考表的编制应符合下列规定:卷内备考表:主要标明卷内文件的总页数、各类文件页数(照片张数),以及立卷单位对案卷情况的

12、说明。页码如出现错误,可在“卷内备考表”说明中进行情况说明。卷内备考表排列在卷内文件的尾页之后。案卷装订:案卷可采用装订与不装订两种形式。文字材料必须装订。装订应采用线绳三孔左侧装订法,要整齐、牢固,便于保管和利用。既有文字材料,又有图纸的案卷或者只有图纸的案卷可以不装订。装订时必须剔除金属物。档案盒规格要求:使用唐山市城市建设档案馆监制的档案盒。填写要求:“案卷题名”、“编制单位”、“编制日期”“共 卷,第 卷,本卷共 页”请使用不易褪色的黑色碳素笔填写,“密级”及“保管期限”新购的档案盒已经印制“秘密”“永久”。编制日期应填写为案卷内全部文件的形成的起止日期即卷内文件的最早、最晚时间。如:

13、2012.07.03-2013.12.14。 (六)竣工图的编制规定:竣工图指建筑工程完成后,由建设单位组织施工、设计等单位按照建筑工程竣工的实貌编制的工程图纸。凡工程竣工现状与原设计施工图不相符的内容,应全部按工程竣工现状清楚、准确地在图纸上标注清楚,包括工程洽商或设计变更、施工过程中建设单位与施工单位双方协商的工程变更;竣工图一般采用蓝晒图,利用施工图改绘为竣工图应用新蓝图;利用施工图改绘竣工图,必须标明变更修改的依据,凡施工图结构、工艺、平面布置等有重大改变或变更的部分,超过图面1/3的,应当重新绘制施工图,图面整洁,线条字迹清晰,图纸色度反差良好。所有竣工图均应加盖出图章、审图章、竣工

14、图章,三章缺一不可 (用不易褪色的红印泥),竣工图章盖在图标上方空白处或折叠后外翻图标上方;竣工图章示例附7。竣工图的折叠一般规定。不同幅面的竣工图纸应按技术制图复制图的折叠方法(GBT10609.389),统一折成A4幅面(297mm210mm),图标栏露在外面。电子文件与电子档案管理建设工程电子文件是在工程建设过程中通过数字设备及环境生成,以数码形式存储于磁带、磁盘或光盘等载体,依赖计算机等数字设备阅读、处理,并可在通信网络上传送的文件。建设工程电子档案的管理与建设工程档案管理基本相同。建设电子文件的整理、鉴定、归档、验收、移交等应按国家现行标准建设工程文件归档整理规范GB/T50328和

15、建设电子文件和电子档案管理规范CJJ/T117规定执行。电子文件整理时,每个工程(项目)应建立多级文件夹。文件夹及电子文件的命名应符合下列规定:1、工程(项目)级文件夹应以该工程或项目的正式名称命名。2、案卷级文件夹应以序号加案卷名称命名,序号以该案卷在该工程或项目档案中的排列次序,用35位数表示,不足以上位数的,填0补齐。3、卷内电子文件应以序号加文件题名的方式命名,序号为该份(件)文件在本案卷(文件夹)中的排列次序号,用3位数表示,不足以上位数的,填0补齐,文件名为该文件的题名或图名。以工程或项目名命名的文件夹,应实际存放该工程或项目的所有电子案卷,每一个电子案卷文件夹内应存放该案卷的所有

16、文件。案卷的电子文件夹内除存放电子文件外,还应建立案卷封面、卷内文件目录和卷内备考表三个电子文件。卷内文件目录与卷内电子文件宜建立超级链接。唐山市XX建设工程声像归档范围(一)工程准备阶段1、建设地点原址、建筑物旧貌,特别是能反映原建筑物建筑风格、文化特色的内容;2、一级工程建设项目的可行性论证、土地征用、拆迁、勘测设计、方案评审、招投标等重大决策的场景;3、建设前期重大活动,如开工典礼等活动。(二)工程施工阶段施工过程中形成的反映重点部位、重点工作、新技术应用、质量事故等方面的声像材料。(三)工程竣工阶段1、工程竣工验收情况;2、竣工后建筑物整体外观和立面状况;3、室外亭台、连廊、小品等景观

17、建筑。(四)其它1、工程建设期间,领导视察等活动;2、反映工程建设情况的有关专题片、资料片;3、反映工程获国优、部优、市优奖项的声像材料;4、与工程有关的航拍材料;5、有关工程建设的其他有保留、纪念价值的声像材料。建设工程施工阶段声像档案移交目录序号资料名称页号序号资料名称页号建筑安装工程(1)地基与基础19地面1无支护土方(4)室外工程 室外给排水的管线布置情况2有支护土方市政基础设施工程 (1)排水工程3地基处理20深基槽4桩基21沟槽5地下防水22安装6混凝土基础(2)道路工程7砌体基础23路床8劲钢(管)砼24垫层9钢结构25基层(2)主体结构26面层10混凝土结构(3)桥梁工程11劲

18、钢(管)砼结构27基础12砌体结构28下部结构13钢结构、网架和索膜结构29上部结构14木结构30附属结构(3)建筑节能31特殊技术15墙体(4)隧道等地下工程16幕墙32钻孔爆破17门窗33支护情况18屋面34特殊情况附件1:竣工资料封面式样 建 筑 安 装 工 程 竣 工 资 料 注:如是“市政工程”将“建筑安装工程”改为:市政工程竣工资料 工程名称 与立项批准的名称一致 建设单位 XXXX有限公司 设计单位 XX有限公司 监理单位 XXXX监理有限公司 施工单位 XXXX有限公司 注:立卷单位在其名称上加盖公章 二一三年十一月十一日 (竣工日期)附件2:案卷封面式样档 号 档案馆代号 案

19、卷题名 工程名称、专业名称、卷内文件的内容 编制单位 立卷单位名称并加盖公章 编制日期 本卷内的起止日期如:2012.03.15-2013.10.30密 级 秘密 保管期限 永久 共 10 卷 第 1 卷 (注:立卷单位共组几卷即为几卷)附件3:卷内目录式样卷 内 目 录序号文件编号责任者文 件 题 名日期页次备注1填写公文的文号XX有限公司填写文件标题的全称2012.03.151如为复印件应注明原件2没有的不写XX有限公司2012.12.112在哪个工程哪一卷哪一页3XX有限公司2013.08.01104XX有限公司如果一份文件或图纸一个档案盒内放不下需要在全称后面写明分数卷 如1/2201

20、3.10.3030-35附件4:卷内备考表式样卷 内 备 考 表 本案卷共有文件材料 35 页,其中: 文字材料 35 页,图样材料 0 页, 照片 0 张。 说明: 卷内文件有关情况的说明,如哪页为复印件,何种原因。页码如出现错误,可在“卷内备考表”说明中进行情况说明。 立卷人:资料员签名 (竣工日期) 2013 年 11月11 日 审核人:立卷单位项目负责人签名 (竣工日期) 2013 年 11 月 11 日附件5:竣工图章式样和竣工图折叠方法 竣工图章尺寸为:50mmx80mm。竣工图章应使用不易褪色的红印泥,盖在图标栏上方空白处。附件6:建筑类(房建)项目归档目录建设工程竣工档案移交目

21、录(一)序号资料名称页号序号资料名称页号工程综合资料27砂子试验报告1立项审批文件28石子试验报告2建设工程选址意见书29防水材料合格证及试验报告3用地批准文件及土地使用证(复印件)30隔热保温材料合格证4建设用地规划许可证31防腐材料合格证5建设工程规划许可证及其附件32预制构件合格证及试验报告6建设工程施工许可证33商品混凝土出厂合格证及复试报告7建设工程中标通知书34混凝土配合比申请单8建设工程报建审批表35混凝土试块试验报告(回弹试验放此处)9设计审查批准文件(审查报告书、审查合格书)36混凝土抗渗、抗冻试验报告10建设用地钉桩通知书37砂浆配合比申请单 11工程勘察合同及协议38砂浆

22、试块试验报告12工程设计合同及协议39土壤干密度试验报告13工程施工合同及协议40土壤击实试验报告14工程监理合同及协议41地基钎探记录(图及结论)和复合地基、桩基检测报告15水文地质、岩土勘察报告42地基验槽记录16红线图、总平面43地基处理施工记录17地名办的批复44隐蔽工程验收记录土建资料45钢筋的拉拔试验报告18图纸会审记录、46结构验收记录(基础及主体)19工程开工报审表、施工组织设计技术交底47屋面防水工程验收记录20工程设计变更、洽商记录48新材料、新工艺施工记录21工程定位测量及复测记录49节能、保温测试记录22基槽及各层放线测量及复测记录50室内环境检测报告(住宅、办公楼等)

23、23钢材出厂合格证及试验报告51重要施工记录(混凝土施工记录)24焊条(剂)合格证、焊接试(检)验报告(焊接人员上岗证)52沉降观测记录(高层需有)25水泥出厂合格证及试验报告53工程质量事故处理记录26砖(砌块)出厂合格证及试验报告建设工程竣工档案移交目录(二)序号资料名称页号序号资料名称页号给排水与采暖资料智能化资料(可单独组卷)54材料、配件、设备出厂合格证及检(试)验报告74材料、配件、设备出厂合格证及检(试)验报告55管道、设备强度试验、严密性试验报告75系统功能测定及设备调试记录56管道系统吹洗(脱脂)检验记录76系统检测报告57给水管道试验记录77系统试运行记录58排水管道通球试

24、验记录78系统电源及接地检测记录59锅炉烘、煮炉、设备试运转记录竣工验收资料电气资料79工程概况表60材料、配件、设备出厂合格证及检(试)验报告80工程竣工总结61电气设备调试记录81单位工程竣工验收记录62绝缘电阻测试记录82单位工程观感质量检查记录63接地电阻测试记录83分部工程质量验收记录通风与空调资料(可单独组卷)84建设工程竣工验收报告64材料、配件、设备出厂合格证及检(试)验报告85工程质量评估报告65制冷、空调、水管道强度试验、严密性试验记录86公安消防验收意见书66制冷设备运行调试记录87环保验收合格证(需有说明)67通风、空调系统调试记录88其它专项验收认可证明电梯资料(可单

25、独组卷)89工程质量保修书68材料、配件、设备出厂合格证及检(试)验报告90竣工图69绝缘电阻测试记录91声像资料(工程照片、录音带、录像带)、电子档案及CAD图纸70接地电阻测试记录92其他资料71负荷试验、安全装置检查记录72电梯运行记录73调整试验报告建设工程竣工档案移交目录(三)序号资料名称页号序号资料名称页号防雷装置1雷电灾害风险评估报告2防电装置设计技术评价报告3防雷装置检测报告4低压电源和信号SPD验收测试报告5防雷装置设计核准意见书6防雷装置验收意见书建设工程竣工档案移交目录说明1、第1项立项审批文件:含项目建议书、项目建议书审批文件或河北省固定资产项目备案证、可行性研究报告及

26、附件、可行性研究报告审批意见、环境影响审批报告书、工程立项的会议纪要及领导批示、工程立项的专家建议资料、工程项目的评估研究资料、计划任务书审批文件。2、第20项设计变更必须经过设计单位签字、盖章。3、第23项同一型号、同一批次的钢筋出厂合格证和钢筋进场检验报告放在一起并进行汇总4、第32项预制构件合格证及试验报告包括门窗、内外墙砖、涂料、防冻剂、瓷砖、卫生洁具等5、第33项商品混凝土出厂合格证含预拌混凝土出厂合格证、混凝土抗压强度试验报告、预拌混凝土质量证明书。6、第35项混凝土试块试验报告含汇总表和混凝土强度评定7、第36项混凝土抗渗、抗冻试验报告:如地下室工程8、第43项地基处理记录:含静

27、压桩、沉管灌注桩、打桩记录(要有打桩单位的资质、合同和打桩记录)等9、第44项隐蔽工程验收记录:含水、电隐蔽10、第46项结构验收记录:含中间交接检验记录、专项工程竣工验收记录11、第47项防水工程验收记录:含屋面蓄水试验、厨房、厕所蓄水试验12、第51项重要工程施工记录包括:混凝土工程施工记录、混凝土浇灌申请书、混凝土开盘鉴定、混凝土塌落度检查记录、混凝土养护测温记录、钢筋冷拉记录、施工现场质量管理检查记录、建筑物垂直度、标高、全高测量记录、垃圾道检查记录等13、第58项排水管道通球试验记录:含排水管道通水试验记录、卫生器具满水试验记录14、第61项电气设备调试记录:含电表、电表箱、照明全负

28、荷试验记录15、第63项接地电阻试验记录:含避雷接地、线路、插座、开关接地16、智能化资料:含电话、电脑、电视、对讲门铃等17、第88项其它专项验收认可证明:含勘察、设计、施工图审查机构、规划、节能、档案部门、燃气、供水、道路、排水及绿化工程、防雷等18、第92项其他资料:含单位(子单位)工程质量控制资料核查记录、单位(子单位)工程安全及主要功能抽查记录等19、建设工程文件和竣工图必须是原件,土地证移交复印件,但必须经法人签字、单位盖章。20、在移交竣工档案时同时移交室外管网图纸。附件8:市政类项目归档总目录市政工程竣工档案移交目录序号资料名称页号序号资料名称页号工程综合资料(建设单位组卷)2

29、4单位工程质量验收记录1立项批准文件25单位工程外观验收记录2建设工程规划许可证及其附件26工程质量评估报告3建设工程报建审批表27工程竣工验收报告4建设工程施工许可证28工程质量监督报告5施工图审图批准文件(审查报告书、审查合格书)29其他专项验收报告6建设工程中标通知书30工程质量保修书7施工单位合同及协议31总平面图、红线图及各专业竣工图8勘察、设计合同及协议32其他资料9监理单位合同及协议工程施工管理资料(施工单位组卷)10图纸会审及设计交底(会议纪要)11工程开工报审表12施工组织设计及其报审表、施工方案13技术交底14设计变更及洽商记录15原材料、成品、半成品、构配件设备出厂质量合

30、格证及检(试)验报告和复试报告16施工试验和检验记录17各种施工记录18测量成果及测量复核记录19隐蔽工程检查验收记录20分部工程质量评定记录工程竣工验收资料(建设单位组卷)21工程概况表22工程竣工总结23分部工程质量验收记录市政工程竣工档案移交目录说明1、第1项立项投资批准文件包括:项目建议书及批复文件、环境影响审批报告书、可行性研究报告批复文件、立项的会议纪要、项目评估研究资料、立项批准文件。2、第15项原材料、成品、半成品、构配件设备出厂质量合格证及检(试)验报告和复试报告包括:砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等

31、试验汇总表、质量合格证书和出厂检(试)报告及现场复试报告。水泥、石灰、粉煤灰混合料、沥青混合料、商品混凝土等试验汇总表、出厂合格证和试验报告、现场复试报告。混凝土预制构件、管材、管件、钢结构构件等试验汇总表、出厂合格证书和相应的施工技术资料。厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等汇总表、出厂合格证书及安装说明。3、第16项施工试验和检验记录包括:砂浆、混凝土试块强度、钢筋(材)焊接、填土、路基强度试验等汇总表。道路压实度、强度试验记录包括:回填土、路床压实度试验及土质的最大干密度和最佳含水量试验报告、石灰类、水泥类、二灰类无机混合料基层的标准击实实验报告、道路基

32、层混合料强度试验报告、道路面层压实度实验报告。混凝土试块强度试验记录包括:混凝土配合比通知单、混凝土试块试验报告、混凝土试块抗渗、抗冻试验报告、混凝土试块强度统计、评定记录砂浆试块强度试验记录包括:砂浆配合比通知单、砂浆试块强度试验报告、砂浆试块强度统计评定表、钢筋(材)焊、连接试验报告钢管、钢结构安装及焊缝处理外观质量检查记录桩基础试(检)验报告4、第17项各种施工记录包括:地基与基槽验收记录:地基钎探记录与钎探位置图。桩基施工记录包括:桩基位置平面示意图、打桩记录、钻孔桩钻进记录及成孔质量检测记录、钻孔(挖孔)桩混凝土浇灌记录构件设备安装和调试记录包括:钢筋混凝土大型预制构件、钢结构等吊装

33、记录、厂(场)、站工程大型设备安装调试记录、预应力张拉记录:预应力张拉记录表、预应力张拉孔道压浆记录、孔位示意图混凝土浇灌记录、管道、箱涵等工程项目推进记录、构筑物沉降观测记录、施工测温记录、预制安装水池壁板缠绕钢丝应力测定记录。工程质量验收记录:检验批工程质量验收记录、分项工程质量验收记录、分部工程质量验收记录。功能性试验记录:道路工程的弯沉试验记录、桥梁工程的动、静载试验记录、无压力管道的试验记录、压力管道的强度试验、严密性试验、通球试验记录、水池满水试验记录、消化池气密性试验、电气绝缘电阻、接地电阻试验记录、电气照明、动力试运行记录、供热管网、燃气管网等管网试运行记录、燃气储罐总体试验记

34、录。质量事故及处理记录:工程质量事故报告、工程质量事故处理记录。竣工测量资料:建筑物、构筑物竣工测量记录及测量示意图、地下管线工程竣工测量记录5、第18项测量成果及测量复核记录包括:工程定位测量记录、工程定位测量复核记录、导线点、水准点测量复核记录、工程轴线、定位桩、高程测量复核记录。6、第31项各专业竣工图包括:道路工程竣工图、桥梁工程竣工图、广场工程竣工图、隧道工程竣工图、铁路、公路、航空、水运等交通工程竣工图、地下铁道等轨道交通工程竣工图、地下人防工程竣工图、水利防灾工程竣工图、排水工程竣工图、供水、供热、供气、电力、电讯等地下管线工程竣工图、高压架空输电线工程竣工图、污水处理、垃圾处理

35、处置工程竣工图、场、厂、站工程竣工图。附件9:水运类项目归档目录水运工程竣工档案移交目录(一)序号资 料 名 称页号序号资 料 名 称页号工程综合资料21碎石检验报告1立项审批文件22外加剂质保书及检验报告2建设工程中标通知书23掺合料质保书及检验报告3工程勘查合同及协议24水质检验报告4工程设计合同及协议25钢筋质保书及检验报告5工程施工合同及协议26钢筋焊接力学工艺性能检验报告6工程监理合同及协议27砂检验报告(充填砂)7其他资料28碎石检验报告(袋装碎石)施工技术准备文件29块石、山皮石检验报告8设计交底、图纸会审记录30土工织物质保书及检验报告9设计变更文件、洽商记录施工试验记录10开

36、工报告、分项工程开工报告31混凝土配合比通知单及材料检验报告11施工组织设计审查意见32混凝土强度评定表、统计表及抗压强度报告12施工组织设计33混凝土抗冻强度报告13分项工程施工方案审查意见34混凝土氯离子含量评估报告14分项工程施工方案35砂浆配合比通知单及材料(水泥、砂检验报告)15单位工程划分计划报审表36砂浆强度评定、统计表及水泥砂浆抗压强度报告业主设计和承包人往来文件及施工现场准备文件37混凝土构件出厂合格证16工程业务联系单38商品混凝土出厂合格证(包括砼强度)及原始记录17测量控制点、基线、水准点验收复核记录39沉降位移观测:原始记录、沉降位移过程曲线、布点图18工序测量放样记

37、录施工材料质保证明文件及复试实验报告19水泥质保书及检验报告20砂检验报告水运工程竣工档案移交目录(二)序号资 料 名 称页号序号资 料 名 称页号工程质量检验评定记录61竣工图40单位工程质量检验资料核查表62声像资料(工程照片、录音带、录像带)、电子档案及CAD图纸41分项工程质量检验评定表(含隐蔽工程验收记录)63其它竣工验收资料42抛石围埝工程质量检验表43充填袋围埝工程质量检验表44吹填工程质量检验表45吹填工程质量检验资料核定表46其他施工资料竣工验收资料47交工申请报告单 48工程概况表49工程竣工报告50工程竣工整体尺度测量报告51单位工程质量综合评定表52分部工程质量检验评定表53设计总结及设计符合性意见54斜坡式防波堤和护岸观感质量评价表55围埝工程质量检验成果表56吹填工程质量检验成果表57水运工程质量鉴定书58工程质量评估报告

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
