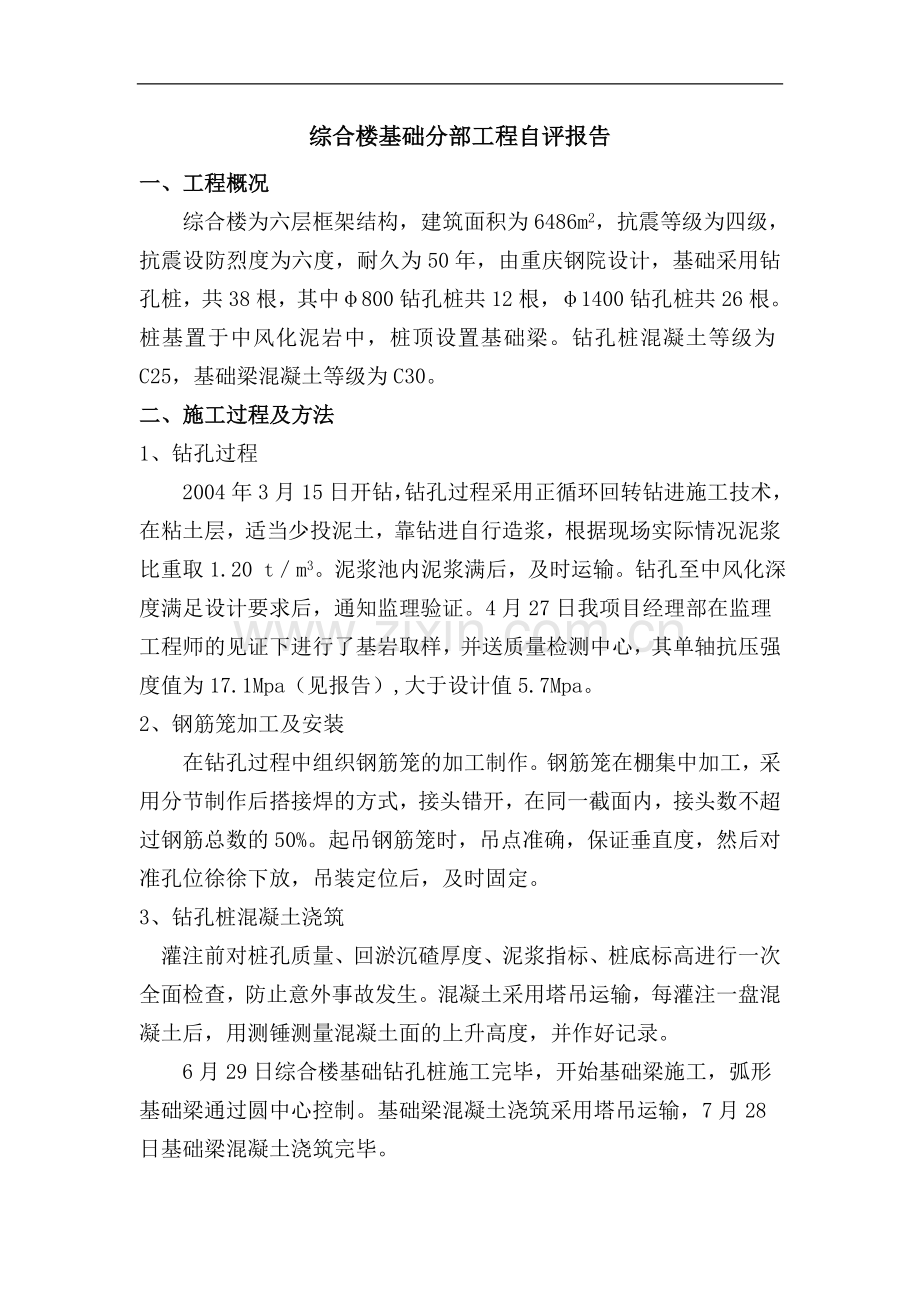

综合楼基础分部工程自评报告
一、工程概况
综合楼为六层框架结构,建筑面积为6486m2,抗震等级为四级,抗震设防烈度为六度,耐久为50年,由重庆钢院设计,基础采用钻孔桩,共38根,其中φ800钻孔桩共12根,φ1400钻孔桩共26根。桩基置于中风化泥岩中,桩顶设置基础梁。钻孔桩混凝土等级为C25,基础梁混凝土等级为C30。
二、施工过程及方法
1、钻孔过程
2004年3月15日开钻,钻孔过程采用正循环回转钻进施工技术,在粘土层,适当少投泥土,靠钻进自行造浆,根据现场实际情况泥浆比重取1.20 t/m3。泥浆池内泥浆满后,及时运输。钻孔至中风化深度满足设计要求后,通知监理验证。4月27日我项目经理部在监理工程师的见证下进行了基岩取样,并送质量检测中心,其单轴抗压强度值为17.1Mpa(见报告),大于设计值5.7Mpa。
2、钢筋笼加工及安装
在钻孔过程中组织钢筋笼的加工制作。钢筋笼在棚集中加工,采用分节制作后搭接焊的方式,接头错开,在同一截面内,接头数不超过钢筋总数的50%。起吊钢筋笼时,吊点准确,保证垂直度,然后对准孔位徐徐下放,吊装定位后,及时固定。
3、钻孔桩混凝土浇筑
灌注前对桩孔质量、回淤沉碴厚度、泥浆指标、桩底标高进行一次全面检查,防止意外事故发生。混凝土采用塔吊运输,每灌注一盘混凝土后,用测锤测量混凝土面的上升高度,并作好记录。
6月29日综合楼基础钻孔桩施工完毕,开始基础梁施工,弧形基础梁通过圆中心控制。基础梁混凝土浇筑采用塔吊运输,7月28日基础梁混凝土浇筑完毕。
三、质量控制
1、混凝土浇筑过程采用旁站制,确保混凝土浇筑质量。
2、进场的钢筋必须出具合格证或产品质量检验报告,同时还按现行钢筋检验标准取样试验,不符合质量要求的钢材严禁使用。挖孔桩、基础梁所用的钢筋、水泥、碎石、砂均经现场监理见证取样试验合格,质量证明资料齐全,其中钢筋原材料取样21组、焊接取样1组;水泥取样4组;碎石取样4组;砂取样3组,原材料取样全部合格。桩身混凝土制取试块38组,强度满足设计要求。
四、桩基检测
7月4日、7月12日重庆基桩检测北碚站对综合楼38根基桩进行了低应变检测,检测结果全部为Ⅰ类桩。
自评结果:合格
关于综合楼基础分部工程的验收申请
重庆市公用监理公司:
重庆市排水公司:
重庆市质量监督总站:
我单位根据合同及设计要求已于2004年7月30日完成了综合楼地基与基础分部工程,为不影响上部结构施工,特申请贵单位予以验收,望批复为盼!
中铁四局鸡冠石项目经理部
2004年7月30日
