资源描述
资料内容仅供您学习参考,如有不当之处,请联系改正或者删除。
地基验槽注意事项

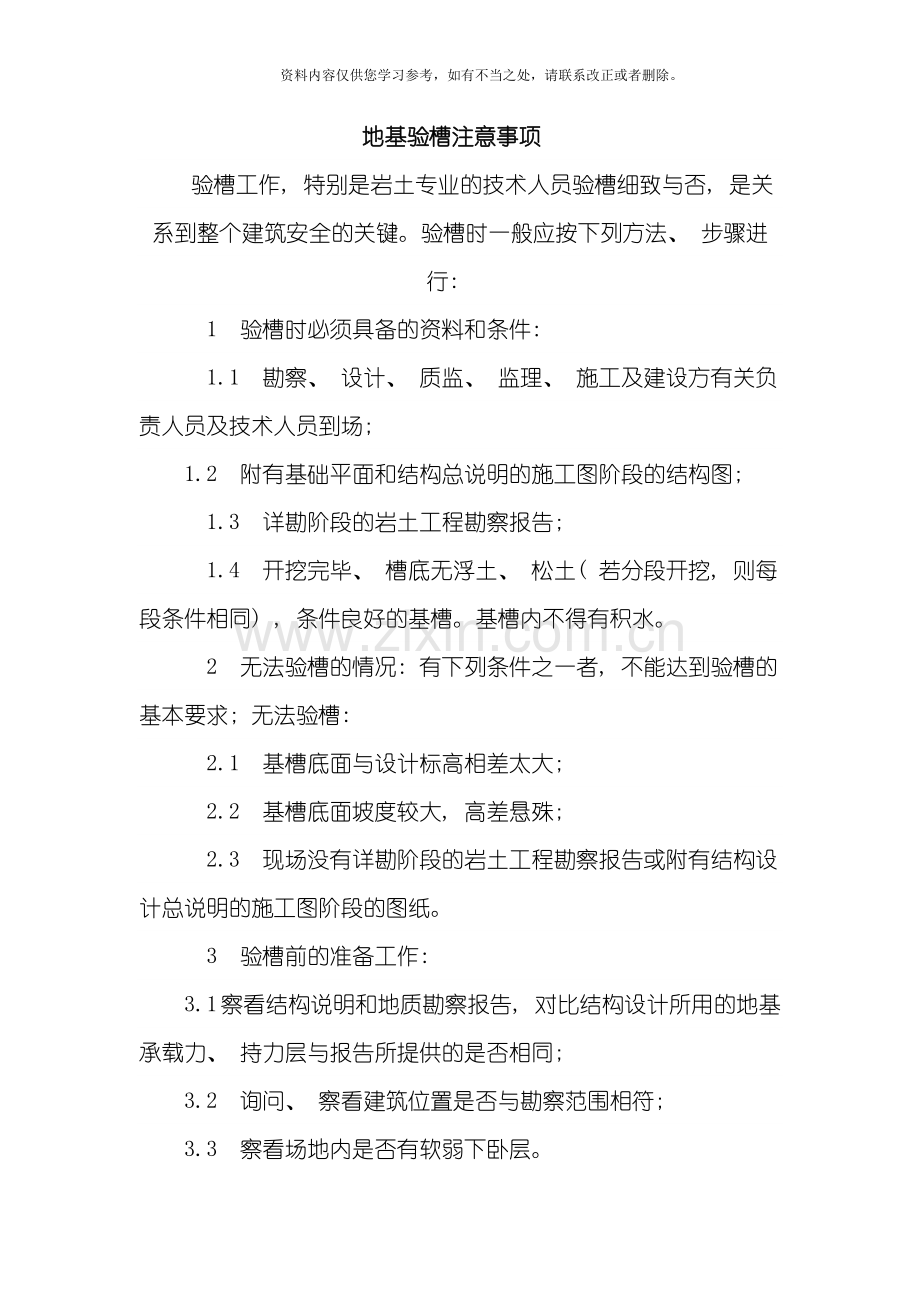

验槽工作, 特别是岩土专业的技术人员验槽细致与否, 是关系到整个建筑安全的关键。验槽时一般应按下列方法、 步骤进行:
1 验槽时必须具备的资料和条件:
1.1 勘察、 设计、 质监、 监理、 施工及建设方有关负责人员及技术人员到场;
1.2 附有基础平面和结构总说明的施工图阶段的结构图;
1.3 详勘阶段的岩土工程勘察报告;
1.4 开挖完毕、 槽底无浮土、 松土( 若分段开挖, 则每段条件相同) , 条件良好的基槽。基槽内不得有积水。
2 无法验槽的情况: 有下列条件之一者, 不能达到验槽的基本要求; 无法验槽:
2.1 基槽底面与设计标高相差太大;
2.2 基槽底面坡度较大, 高差悬殊;
2.3 现场没有详勘阶段的岩土工程勘察报告或附有结构设计总说明的施工图阶段的图纸。
3 验槽前的准备工作:
3.1察看结构说明和地质勘察报告, 对比结构设计所用的地基承载力、 持力层与报告所提供的是否相同;
3.2 询问、 察看建筑位置是否与勘察范围相符;
3.3 察看场地内是否有软弱下卧层。
4、 验槽时出现的问题

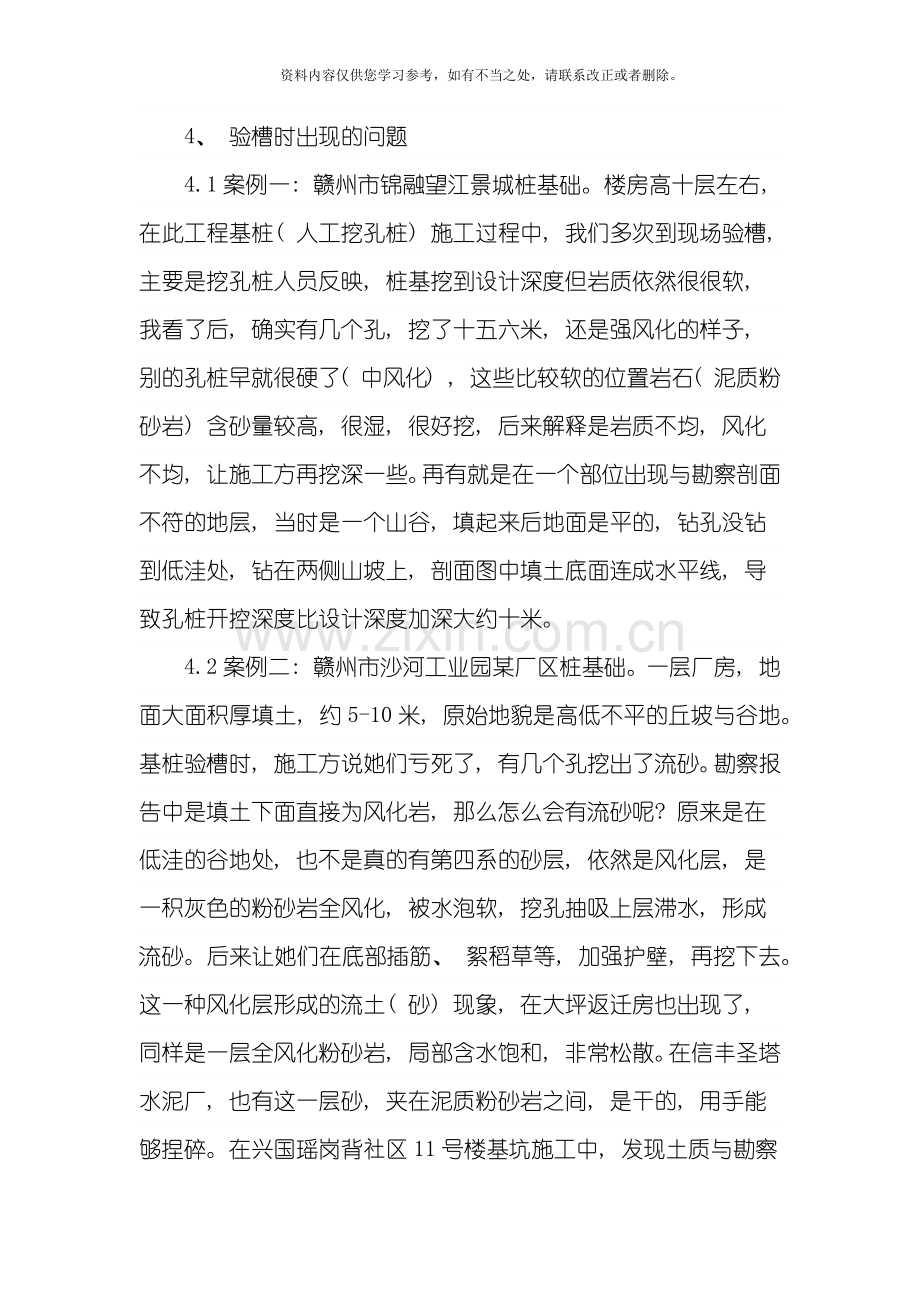

4.1案例一: 赣州市锦融望江景城桩基础。楼房高十层左右, 在此工程基桩( 人工挖孔桩) 施工过程中, 我们多次到现场验槽, 主要是挖孔桩人员反映, 桩基挖到设计深度但岩质依然很很软, 我看了后, 确实有几个孔, 挖了十五六米, 还是强风化的样子, 别的孔桩早就很硬了( 中风化) , 这些比较软的位置岩石( 泥质粉砂岩) 含砂量较高, 很湿, 很好挖, 后来解释是岩质不均, 风化不均, 让施工方再挖深一些。再有就是在一个部位出现与勘察剖面不符的地层, 当时是一个山谷, 填起来后地面是平的, 钻孔没钻到低洼处, 钻在两侧山坡上, 剖面图中填土底面连成水平线, 导致孔桩开控深度比设计深度加深大约十米。
4.2案例二: 赣州市沙河工业园某厂区桩基础。一层厂房, 地面大面积厚填土, 约5-10米, 原始地貌是高低不平的丘坡与谷地。基桩验槽时, 施工方说她们亏死了, 有几个孔挖出了流砂。勘察报告中是填土下面直接为风化岩, 那么怎么会有流砂呢? 原来是在低洼的谷地处, 也不是真的有第四系的砂层, 依然是风化层, 是一积灰色的粉砂岩全风化, 被水泡软, 挖孔抽吸上层滞水, 形成流砂。后来让她们在底部插筋、 絮稻草等, 加强护壁, 再挖下去。这一种风化层形成的流土( 砂) 现象, 在大坪返迁房也出现了, 同样是一层全风化粉砂岩, 局部含水饱和, 非常松散。在信丰圣塔水泥厂, 也有这一层砂, 夹在泥质粉砂岩之间, 是干的, 用手能够捏碎。在兴国瑶岗背社区11号楼基坑施工中, 发现土质与勘察报告不符, 报告中未查明东北角上的小河沟, 导致变更设计, 独立基础加深约3米, 基坑侧壁支护方案变更。
4.3案例三: 黄金垃圾站, 楼高二层, 浅基础。地处章江III级阶地, 地层为填土、 网纹粘土等。由于勘察时钻探不认真, 没有很好的区分出填土和原生土的界线, 基础施工后, 发现填土比勘察报告中厚很多, 导致设计变更。赣州开发区锦绣佳宛的桩基础, 也出现这个问题, 该工程场地内大量填土, 填土最厚达20米, 内含大块石, 块石成份与基岩成份一样都是泥质粉砂岩, 桩基( 冲击钻) 施工时, 施工单位反映设计深度内根本未入岩, 后来进行了补勘, 确实是填土与基岩接触面没探准。主要原因是原始地面高低起伏, 且有水沟等, 填土实际厚度变化很大, 钻探时没认真做好, 出图时在填土底部画了一条水平线。
4.4案例四: 赣州市质量技术监督局大楼, 地址就在章江源大道, 楼高11层, 采用筏形基础, 以上部硬塑状粉质粘土为基础持力层。开挖后发现有一个角土质明显更软, 业主让做载荷试验, 发现承载力不足, 变更设计。信丰二中边坡工程, 在基槽开挖中发现淤泥质土, 而原来勘察报告中未出现, 解释为地表填土掩埋且相应位置未钻孔, 处理方法是开挖换填卵石。
4.5基坑工程验收: 据别人介绍, 原冶金学院老校区图书馆, 场地在高阶地之上, 勘察时没有地下水, 工程竣工后, 底板涌水、 大量开裂。分析原因是肥槽漏水、 且涌入基底造成的; 公务员小区地下车库, 也是这种情况。现在西域华庭也是这种情况。在基础验槽的时候, 我们勘察人员要先和她们讲明, 基坑开挖时没有地下水, 或水很小时, 不能够大意, 要切实做好防排水措施, 而且是永久性防排水有效的措施。此设施和基坑抗浮设计是一体的, 在上部结构总荷载大于预计地下水浮力( 下雨引起) 前, 应不停的降水。基底和肥槽不得填弃土, 要认真填好并压实透水性微的粘性土, 也能够设置暗涵排水, 但应确保排水量能够大于来水量, 如果做不到或做不好, 赶紧变更设计, 将抗浮水位提高, 提到平地表来。
展开阅读全文
