收藏 分销(赏)

质量缺陷桩基补强处理施工方案.doc

上传人:二*** 文档编号:4685632 上传时间:2024-10-09 格式:DOC 页数:4 大小:205KB
下载 相关 举报

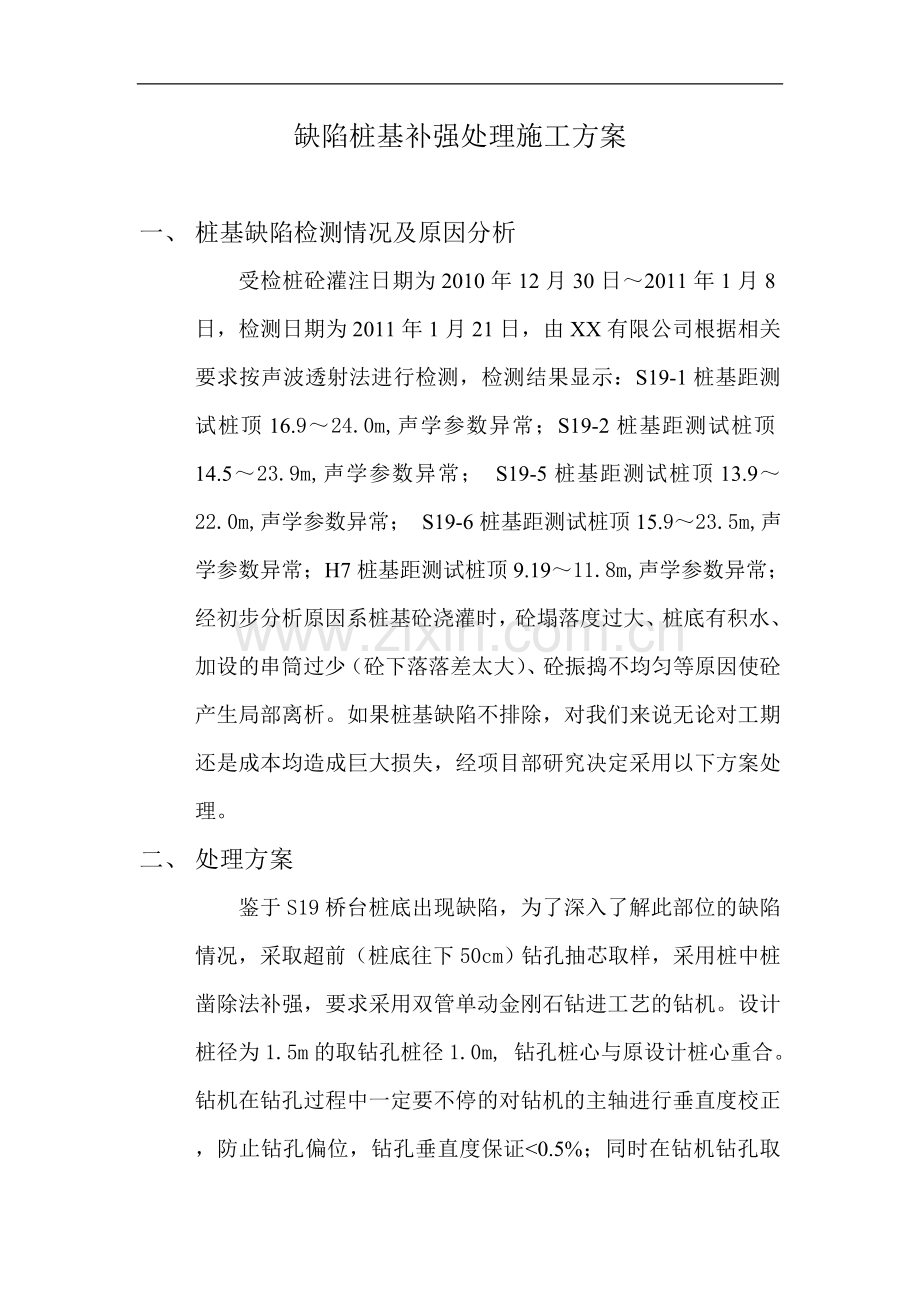

质量缺陷桩基补强处理施工方案.doc_第1页
第1页 / 共4页
亲,该文档总共4页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

1、缺陷桩基补强处理施工方案一、 桩基缺陷检测情况及原因分析受检桩砼灌注日期为2010年12月30日2011年1月8日,检测日期为2011年1月21日,由XX有限公司根据相关要求按声波透射法进行检测,检测结果显示:S19-1桩基距测试桩顶16.924.0m,声学参数异常;S19-2桩基距测试桩顶14.523.9m,声学参数异常; S19-5桩基距测试桩顶13.922.0m,声学参数异常; S19-6桩基距测试桩顶15.923.5m,声学参数异常;H7桩基距测试桩顶9.1911.8m,声学参数异常;经初步分析原因系桩基砼浇灌时,砼塌落度过大、桩底有积水、加设的串筒过少(砼下落落差太大)、砼振捣不均匀

2、等原因使砼产生局部离析。如果桩基缺陷不排除,对我们来说无论对工期还是成本均造成巨大损失,经项目部研究决定采用以下方案处理。二、 处理方案鉴于S19桥台桩底出现缺陷,为了深入了解此部位的缺陷情况,采取超前(桩底往下50cm)钻孔抽芯取样,采用桩中桩凿除法补强,要求采用双管单动金刚石钻进工艺的钻机。设计桩径为1.5m的取钻孔桩径1.0m, 钻孔桩心与原设计桩心重合。钻机在钻孔过程中一定要不停的对钻机的主轴进行垂直度校正,防止钻孔偏位,钻孔垂直度保证0.5%;同时在钻机钻孔取芯过程中,对每节砼芯样进行认真分析总结,密切关注芯样的变化情况。完全清除缺陷部分后,重新布设钢筋笼(钢筋根数和原桩同,规格大一

3、型号,设置于缺陷部分并锚入缺陷砼以上2m)和声测管,最后浇筑C35膨胀砼至填满整个桩孔,在砼灌注前注意仔细清孔,使孔内无沉渣及积水,在砼灌注时,应加设串筒,串筒下口至砼面高度不超过2m,分层浇筑砼厚度不超过50cm,并用振捣棒振捣密实,在灌注过程中必须每灌注2m3左右测一次混凝土面上升的高度,确定每段桩体的充盈系数,确保桩身混凝土的充盈系数必须大于1.0。待新浇砼达到强度和龄期后,按声波透射法进行检测,如检测桩身砼均匀性很好,桩身密实完成,完全满足使用要求,再进行下道工序施工。另外,将S19承台下土部分作换填处理,地基承载力不低于300KPa;清除承台下基岩以上的土,再用C30砼浇筑至垫层,使承台下地基与桩基共同受力。对于H7桩基,质量缺陷在桩中上部,处理方法为:先凿除缺陷以上的桩基砼,原有桩基主筋尽量保留,如保留不了,重新布设钢筋笼(钢筋根数及规格和原桩相同,主筋与原桩主筋相互错开焊接连接)和声测管,最后浇筑膨胀C35砼至填满整个桩孔,砼浇筑同上。三、处理方案示意图1、S19桥台桩处理示意图 2、H7桩处理示意图

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
