1、2 0 1 0年第 6期 ( 第 3 8卷) 黑龙江水利科技 H e i l o n g j i a n g S c i e n c e a n d T e c h n o l o g y o f Wa t e r C o n s e r v a n c y No 6 2 01 0 ( T o d a l N o 3 8 ) 文章编号 : 1 0 0 7 7 5 9 6 ( 2 0 1 0 ) 0 6 0 0 2 8 0 2 福溪水库大坝趾板混凝土浇筑施工技术分析 赵 望 良 , 方 正 ( 1 浙江省水利水 电工程局 , 浙江 杭 州 3 1 0 0 2 0; 2 浙江省乐清市水利局 , 浙

2、江 乐清 3 2 5 6 0 0 ) 摘 要 : 提高混凝土的抗渗、 抗裂和抗侵蚀性能, 是水利工程趾板混凝土浇筑施工的一个关键问题。文章以乐清市福溪水库除险加 固工程趾板混凝土浇筑处理为例 , 对趾板混凝 土浇筑施工技术及相关问题进行 了分析探讨。 关键词 : 福溪水库; 趾板混凝土浇筑; 流程; 施工方法 中图分类号 : T V 5 1 2 文献标识码 : B 1 工程概 况 2 2 趾板混凝土施工方法 福溪水库位于浙江省乐清市仙溪镇上游约5 k m的大荆 溪上福溪支流中游。水库坝址集水面积3 9 1 7 k m , 总库容 2 2 7 0万 m 。是一 座以防洪为主 , 兼有发 电 、

3、灌溉 、 旅游、 养殖 等综合利用 的中型水库 。水 库枢纽 主体 工程有 主坝 、 副 坝 、 溢洪道、 泄洪放空洞、 输水隧洞、 发电厂和升压站等建筑物。 主坝为黏土斜 墙爆 破堆石 坝 , 坝顶 高程2 3 5 3 1 m, 防浪墙 顶 高程2 3 6 3 1 m, 最大坝高5 0 0 0 m, 坝顶宽度7 0 0 m, 坝顶轴 线长度1 1 5 0 0 m。主坝加 固选用 混凝土面板 堆石坝 , 坝面 防 渗采用新建钢筋混凝土面板防渗, 趾板位于面板周边与基础 交界处 , 副坝防渗加固采用混凝土重力 坝形式进行 防渗加 固 处理 2 2 1 基础岩面处理及施 工缝 的处理 建基面松动岩

4、块 , 由人工撬挖 , 确保基 岩面无积 水 、 无积 渣杂物 ; 断层 、 破碎带按设计规 范要求进行 挖槽处理 , 断层挖 掘处 理后用 C 2 0混凝土回填 至设 计高程 ; 清基 用高压水枪彻 底冲洗 , 然后用抹布将水吸干。 对混凝土施工缝的处理, 采用人工凿毛, 用高压风、 水冲 洗 干净 确保 无积 水 、 无积 渣杂 物 ; 清 除缝 面 所有 浮浆 松散 物。 2 2 2 锚筋施工 按设 计图纸进行测量布孑 L , 将齿槽岩 面清理干净 。采用 2 趾板混凝土浇筑施工技术 手持式风钻钻孔, 钻孑 L 成形, 用高压脉冲水将孑 L 内冲洗干净, 2 I 趾板混凝土施工顺序 趾板

5、混凝土施工待基础开挖并验收通 过后进行 , 先施工 河床段趾板 , 再分别施 工两侧 岸坡段 , 岸坡 趾板 按 自下而上 的顺序跳块施 _I。岸坡 趾板按 自下 而上 的顺序浇 筑。开挖 断层处理由设计 、 地质人员, 业主技术负责人、 监理施工技术 负责确定方案并验收后对趾板基础进行 C 2 0混凝土回填至 设计建基高程。趾板混凝土施工流程如下 图 1 然后用砂浆泵灌注砂浆, 再插入锚筋。 2 2 3 钢筋制安 趾板钢筋在加 工厂按设计图纸要 求加T成 半成品后 , 用 农用运输车运至工作面上, 钢筋架立, 除锚杆作为架立筋外, 按同排距 1 2 m设立筋 , 立筋锚入岩 面0 5 in

6、, 采用 p 2 2钢筋 。 再在立筋上按纵横向间排距2 0 m 2 0 m焊水平向架立筋 , 之后按设计尺寸现场绑扎 、 焊接, 经检查合格后加 固定位。 钢筋连接主要采用手工 电弧焊连接。 2 2 4 模板施工 趾板模板采用建筑标准胶木版, 加固采用拉条和脚手架 钢管。模板安装好后, 检查模板接缝, 测量模板变形 , 并校正 使其在规定的规范许可范围之内, 且满足设计的要求。 收稿日期 2 0 1 0 0 4 2 0 作者简介 赵望良( 1 9 5 6一) , 男, 浙江诸暨人, 工程师, 在职研究生, 从事水利工程管理工作; 方正( 1 9 8 0一) , 男, 浙江乐涛人, 助理工程师

7、, 从事泺清市胜利塘北片围垦工程建设。 。 一 28 赵望良, 等: 福溪水库大坝趾板混凝土浇筑施工技术分析 第6期 2 2 5 止水铜 片安装 止水铜 片在加 工厂按设计要 求加 工成 型, 由人工 运至 现 场焊接 安装 。接头采用双 面氧焊 , 搭接 按5( 3 1 1 控 制。止水 铜 片焊接后 , 橡胶氯 丁棒放人 铜止 水 内 , 防止焊 接过 程 中损 坏 橡胶棒; 橡胶氯丁棒放入后, 塞入条形泡沫, 黏上透明胶固定 氯丁棒 , 防止其移位、 掉落。止水铜片固定在钢摸上, 并用钢 筋辅助支撑保证止水在浇筑过程中不移位。 2 2 6 混凝土浇筑 钢筋 、 止水、 预埋件等验收后进行

8、混凝土浇筑, 河床段混 凝 土由设 在围堰侧卸料平 台转 溜槽入仓 , 两 岸山坡段 由分设 在左右岸各梯 段路上 的卸料 平 台转 溜槽 入仓 。溜槽 采 用 断 面为半矩型, 工厂制作, 溜管设缓降措施。混凝土人仓后, 人 工平仓, 插入式振捣器振捣密实, 每一位置的振捣时间以混 凝土不再显著下沉, 不出现气泡, 开始泛浆时为准。在边角 及止水处 , 振捣仔 细 , 以防出现蜂窝 、 狗洞 。为适 应不 同部位 的振捣, 选用直径 q b 5 0 、 中3 0两种型号的软轴振捣器。趾板 浇筑按设计图纸自下而上进行施工, 岸坡段面层模板采用翻 模施工, 趾板头部及侧模采用组合建筑钢模板。 2

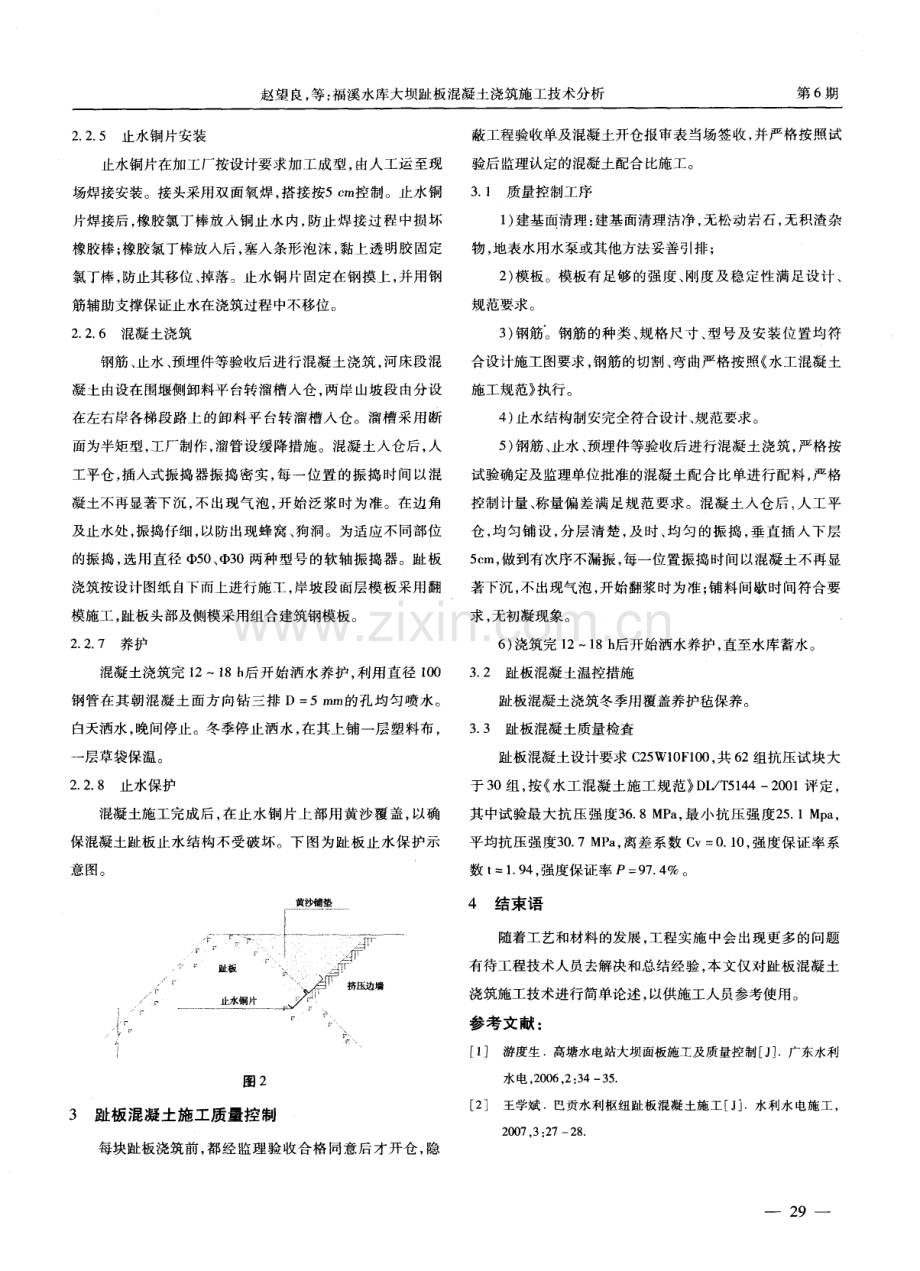

9、 2 7 养护 混凝土浇筑完 l 21 8 h 后 开始洒 水养 护 , 利用直 径 1 0 0 钢管在 其朝 混凝 土面 方 向钻三 排 D=5 m m的孑 L 均 匀 喷水 。 白天洒水, 晚间停止。冬季停止洒水, 在其上铺一层塑料布, 一 层草袋保 温。 2 2 8 止水保护 混凝土施工完成后, 在止水铜片上部用黄沙覆盖, 以确 保混凝土趾板止水结构不受破坏。下图为趾板止水保护示 意 图。 黄沙铺垫 图 2 3 趾板 混凝 土施工质 量 控 制 每块趾板浇筑前, 都经监理验收合格同意后才开仓, 隐 蔽工程验收单及混凝土开仓报审表当场签收, 并严格按照试 验后监理认定的混凝土配合比施工。

10、3 1 质 量控制工序 1 ) 建基面清理 : 建基面清理洁净 , 无松 动岩石 , 无积渣 杂 物 , 地表水用水泵或其他方法妥善 引排 ; 2 ) 模板。模板有足够的强度、 刚度及稳定性满足设计、 规 范要求 。 3 ) 钢筋。钢筋的种类、 规格尺寸、 型号及安装位置均符 合设计施工图要求 , 钢筋的切割、 弯曲严格按照 水工混凝土 施工规 范 执行。 4) 止水结构制安完全符合设计 、 规范要求。 5 ) 钢筋、 止水 、 预埋件等验收后进行混凝土浇筑, 严格按 试验确定及监理单位批准的混凝土配合比单进行配料, 严格 控制计量 、 称量偏差满足规范要求。混凝土入仓后 ; 人工平 仓 ,

11、均匀铺 设 , 分 层 清楚 , 及时 、 均匀 的振 捣 , 垂 直插 入下 层 5 c m, 做到有次序不漏振 , 每一位置振捣时间以混凝土不再显 著下沉, 不出现气泡 , 开始翻浆时为准; 铺料间歇时间符合要 求, 无初凝现象。 6 ) 浇筑完 1 21 8 h 后开始洒水养护, 直至水库蓄水。 3 2 趾板混凝 土温控措施 趾 板混凝土浇筑冬季用覆盖养护毡保养 。 3 3 趾板混凝土质量检查 趾 板7 昆 凝 土设计 要求 C 2 5 W1 0 F 1 0 0 , 共 6 2组抗 压试块 大 于3 0组, 按 水工混凝土施工规范 D L T 5 1 4 42 0 0 1评定, 其中试验

12、最大抗压强度3 6 8 MP a , 最小抗压强度2 5 1 M p a , 平均抗压强度3 0 7 MP a , 离差系数 C v= 0 1 0 , 强度保证率系 数 t :1 9 4, 强度保证率 P= 9 7 4 。 4结束语 随着工艺和材料 的发展 , 工程实施 中会 出现更 多的问题 有待工程技术人员去解决和总结经验, 本文仅对趾板混凝土 浇筑施工技术进行简单论述, 以供施工人员参考使用。 参考文献: 1 游度生 高塘水 电站 大坝面板施工及 质量控制 J 广 东水利 水 电, 2 0 0 6, 2 : 3 43 5 2 王学斌 巴贡水利枢 纽趾板混凝 土施工 J 水 利水 电施工 , 2 0 0 7, 3: 2 72 8 一 29

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 基础工程/设备基础

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
