收藏 分销(赏)

第26章-墙面干挂花岗岩施工方案.doc

上传人:二*** 文档编号:4663134 上传时间:2024-10-08 格式:DOC 页数:8 大小:80KB
下载 相关 举报
第26章-墙面干挂花岗岩施工方案.doc_第1页
第1页 / 共8页
亲,该文档总共8页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

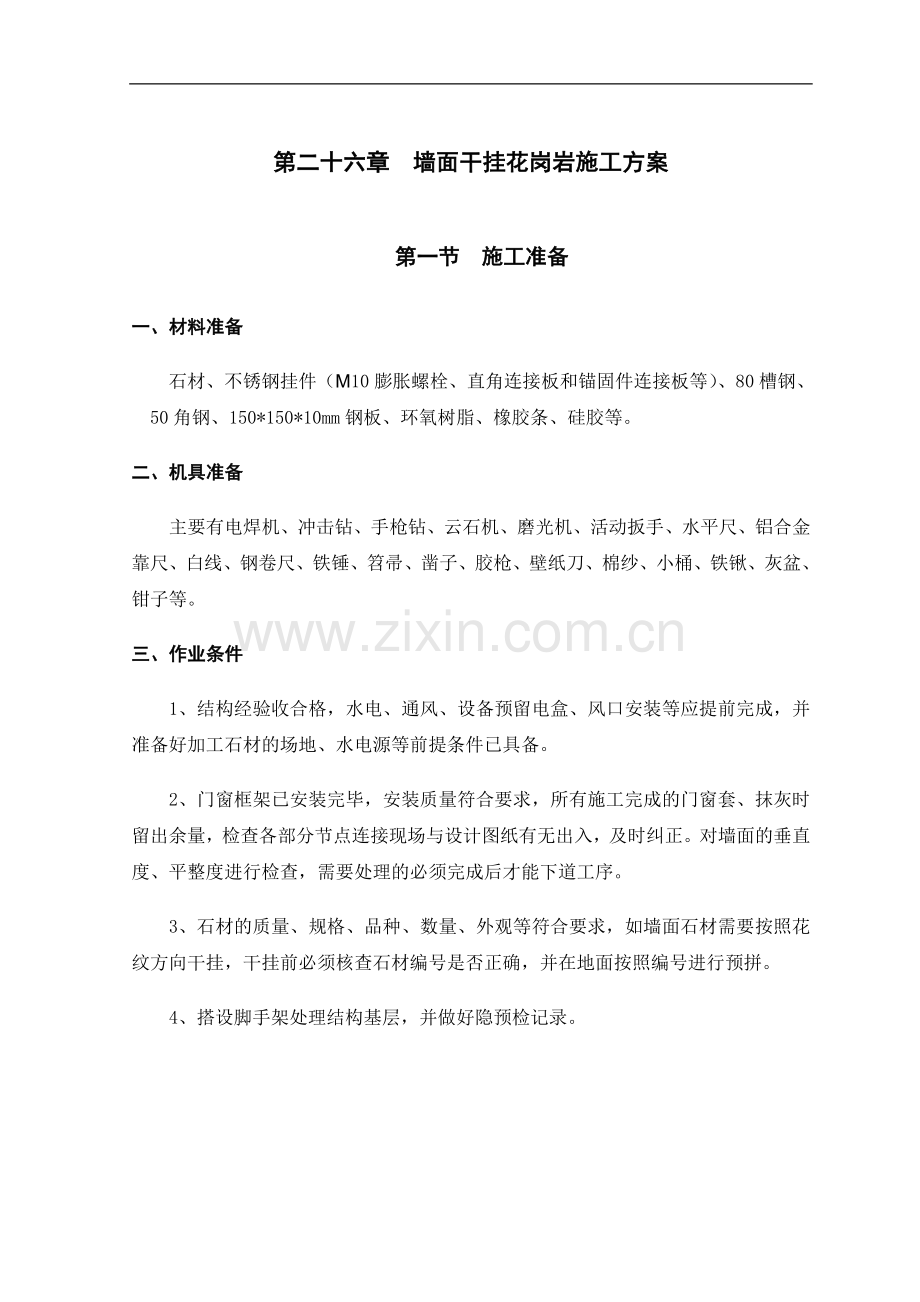

1、第二十六章 墙面干挂花岗岩施工方案 第一节 施工准备一、材料准备石材、不锈钢挂件(M10膨胀螺栓、直角连接板和锚固件连接板等)、80槽钢、50角钢、150*150*10mm钢板、环氧树脂、橡胶条、硅胶等。二、机具准备主要有电焊机、冲击钻、手枪钻、云石机、磨光机、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、笤帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等。三、作业条件1、结构经验收合格,水电、通风、设备预留电盒、风口安装等应提前完成,并准备好加工石材的场地、水电源等前提条件已具备。2、门窗框架已安装完毕,安装质量符合要求,所有施工完成的门窗套、抹灰时留出余量,检查各部分节点连接现场

2、与设计图纸有无出入,及时纠正。对墙面的垂直度、平整度进行检查,需要处理的必须完成后才能下道工序。3、石材的质量、规格、品种、数量、外观等符合要求,如墙面石材需要按照花纹方向干挂,干挂前必须核查石材编号是否正确,并在地面按照编号进行预拼。4、搭设脚手架处理结构基层,并做好隐预检记录。第二节 施工工艺根据招标文件中的工程概算书及主要器材表,本工程涉及的墙面石材为干挂工艺。一、施工工艺流程施工准备基层弹线基层处理安装连接件石材开孔石材挂件安装钢制骨架安装石材安装就位石材调整固定缝隙打胶饰面清理竣工 二、施工工艺要点1、内墙石材干挂施工工艺要点:(1)基层处理:剔除墙面突出物,使其平整。(2)放线:根

3、据石材分格图将石材分格线弹于墙面。(3)不锈钢挂件安装:不锈钢挂件可根据设计要求采用预埋件或M10膨胀螺栓与混凝土墙面连接,在结构施工阶段装修详图基本确定的前题下,优先选用预埋件,在混凝土墙体施工时,进行预埋。石材安装节点如26-3插图所示。(4)石材安装:先对花岗岩石材料进行挑选,然后在每块石材之间上下相应的连接处用云石机分别进行开槽。开完槽的石材进行安装,安装应由下而上进行,安装时通过挂件自身三维方向的长孔调整石材板面的垂直与平整。同一水平石材安装完毕后应检查其表面平整及水平度,待合格后再进行涂胶固定。室内加气混凝土砌块隔墙干挂石材安装:用M10膨胀螺栓将150*150*10钢板固定于结构

4、地面、顶棚。竖向焊接80槽钢骨架,骨架间距900mm,根据石材分格图将50角钢与80槽钢横向焊接,要求焊缝饱满密实,所有钢制构件施工前,应均匀涂刷防锈漆,施工焊点应补刷防锈漆。基层钢制骨架隐预检经验收合格后,进行面层石材干挂,将挂件与横向50角钢用不锈钢螺栓连接,另一侧与石材插接(如265页图所示)。(5)石材缝隙打胶:在设计留缝的部位石材安装完毕后,在接缝的石材两侧粘贴纸胶带,之后在接缝部位用胶枪将密封胶注入缝隙内,密封胶要嵌填密实、光滑平顺。全部完毕的饰面将纸胶带撕掉,将表面用棉纱擦干净,然后进行验收。2、外墙石材干挂施工工艺要点(1)基层处理:同内墙石材干挂。(2)放线:根据石材平立面分

5、格图进行放线,并考虑石材整体出墙尺寸(完成面尺寸)。(3)墙面角钢骨架安装:根据石材横向排版图,将横向角钢与墙体预埋钢板进行焊接,要求焊缝饱满密实,所有钢制构件施工前,应均匀涂刷防锈漆,施工焊点应补刷防锈漆。角钢型号、数量根据外墙石材规格及受力计算确定。(4)石材安装:角钢骨架隐预检经验收合格后,进行面层石材干挂,将挂件与横向角钢用不锈钢连接板及螺栓进行连接,另一侧与石材插接(如下图所示)。(5)石材缝隙打胶:同内墙石材干挂。第三节 质量标准1、饰面板(花岗岩、大理石等)的品种、规格、颜色、图案必须符合设计要求和施工规范之规定。2、饰面板安装必须牢固、严禁歪斜、缺楞掉角和裂缝等缺陷。3、安装骨

6、架必须按照设计要求和施工规范规定固定和焊接,保证钢骨架的牢固耐久性,防锈处理到位。4、表面:平整、洁净、颜色协调一致。接缝:填嵌密实、平直,宽窄一致,颜色一致,阴阳角处板的压向正确,非整板的使用部位适宜。套制:用整块套割吻合,边缘整齐;墙裙、贴脸等上口平顺,突出墙面的厚度一致。坡向、滴水线:流水坡向正确;滴水线顺直。5、后置埋件现场拉拔强度必须符合设计要求,做好现场拉拔检测报告。6、允许偏差项目序号项目允许误差(mm)检查方法1表面平整2用垂直检测尺检查2立面垂直2用水平仪检查3阳角方正2用直角检测尺检查4接缝平直2拉5米线,不足5米拉通线5接缝高低0.5用钢直尺和塞尺检查6接缝宽度1用钢直尺

7、检查第四节 安全文明施工及成品保护一、安全文明施工1、距地2m以上的作业面,在脚手架外侧必须绑扎两道防护栏并设18cm高挡脚板。2m以上必须设置水平安全网和垂直防护网。2、 需上下交叉作业时,禁止在同一工作面上同时施工。3、石材钻孔和切槽应在固定的机架上并由经过专门培训的人员操作,操作时必须戴防护眼镜。4、现场所用电器设备应符合安全规定,一切电器设备一律配备漏电保护装置。5、石材进行二次加工切割时,尽量减少噪音污染。应在指定的施工棚内进行,具有防护措施,施工人员戴好口罩。6、采用浇水切割时应备有积水坑,避免污水随地流淌。3、切割下来的石材放在指定位置,不得随地丢弃。二、成品保护1、运输石材时应特别小心,避免磕碰边角,必要时用地毯与软物等包住边角。2、堆放石材要整齐牢固,堆放位置要在房间选好,避免来回搬运及雨淋,石材堆放要75度立着堆放,下面用木方固定,且石材要光面对光面放置。3、施工完后,应做好警示牌或设置防护栏杆,特别是柱、墙阳角等处避免来回运输磕碰石材。4、打胶时应避免在房间有灰尘时进行,必要时先清扫房间,打胶控制在打蜡前进行。5、在施工过程中垃圾应随时清理,作到工完场清,责任到人,奖罚分明。6、应设专职成品保护人员,制定成品保护制度并严格执行。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
