1、WORD 格式整理版2016年一级建造师建筑工程管理与实务真题一、单项选择题(共 20题,每题 1分。每题的备选项中,只有1个最符合题意)1. 设计使用年限为 50 年,处于一般环境大截面钢筋混凝土柱, 其混凝土强度等级不应低于 ()。A.C15B.C20C.C25D.C30【答案】 C【解析】设计使用年限为50 年的构件,混凝土强度等级不小于C25。【考点来源】 1A411013建筑结构工程的耐久性2. 既有建筑装修时,如需改变原建筑使用功能,应取得()许可。A. 原设计单位B. 建设单位C. 监理单位D. 施工单位【答案】 A【解析】装修时不能自行改变原来的建筑使用功能。如若必要改变时,应
2、该取得原设计单位的许可。【考点来源】 1A411023荷载对结构的影响3. 下列建筑结构体系中,侧向刚度最大的是() 。A. 桁架结构体系B. 筒体结构体系C. 框架 - 剪力墙结构体系D. 混合结构体系学习好帮手WORD 格式整理版【答案】 B【解析】筒体结构便是抵抗水平荷载最有效的结构体系。【考点来源】 1A411024常见建筑结构体系和应用4. 下列水泥品种中,配制 C60 高强混凝土宜优先选用() 。A. 矿渣水泥B. 硅酸盐水泥C. 火山水泥D. 复合水泥【答案】 B【解析】本题考查常用水泥的选用,注意和水泥的特性结合起来学习。高强(大于C50 级)混凝土宜优先选用硅酸盐水泥,不宜使

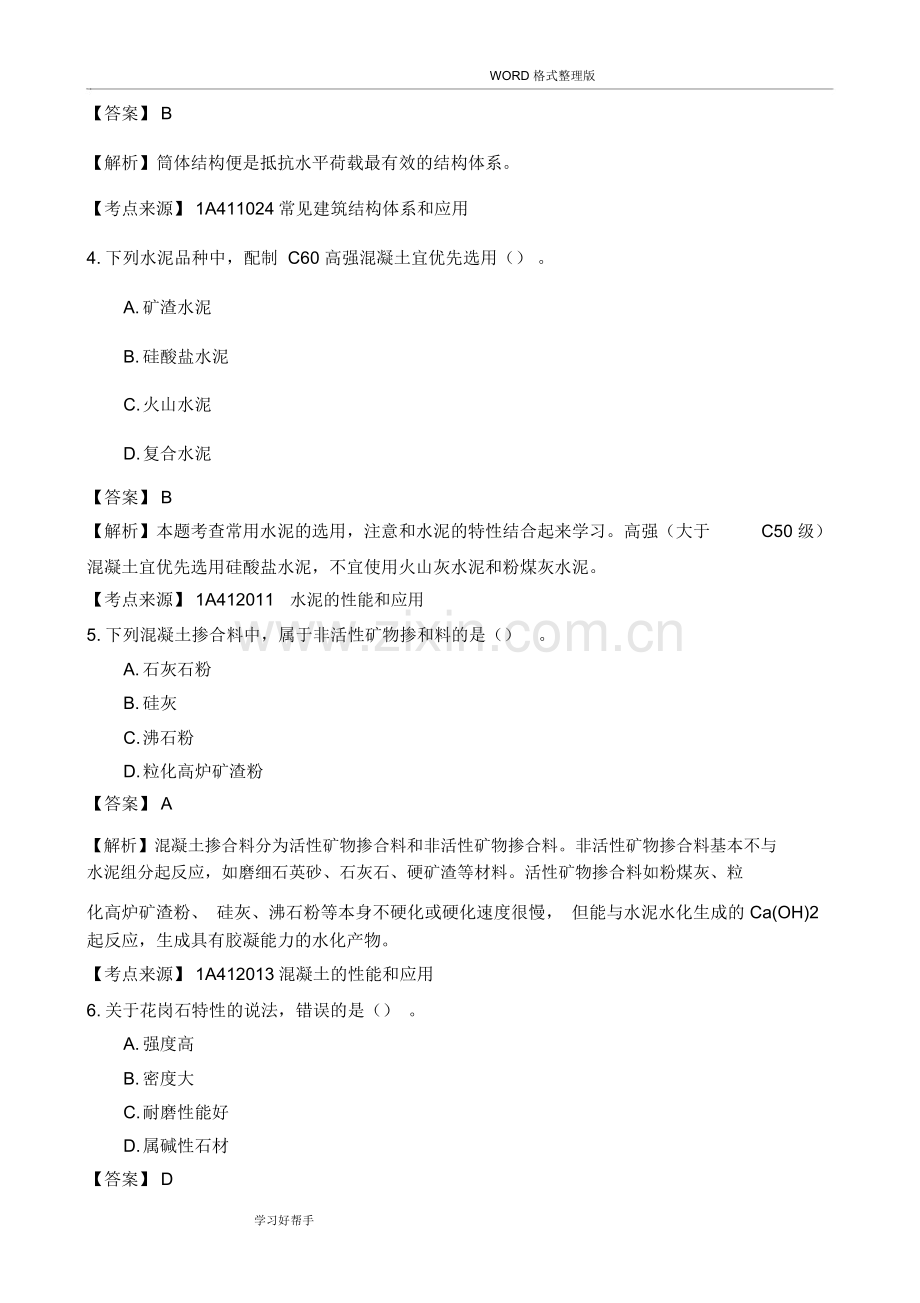

3、用火山灰水泥和粉煤灰水泥。【考点来源】 1A412011水泥的性能和应用5. 下列混凝土掺合料中,属于非活性矿物掺和料的是() 。A. 石灰石粉B. 硅灰C. 沸石粉D. 粒化高炉矿渣粉【答案】 A【解析】混凝土掺合料分为活性矿物掺合料和非活性矿物掺合料。非活性矿物掺合料基本不与水泥组分起反应,如磨细石英砂、石灰石、硬矿渣等材料。活性矿物掺合料如粉煤灰、粒化高炉矿渣粉、 硅灰、沸石粉等本身不硬化或硬化速度很慢, 但能与水泥水化生成的 Ca(OH)2 起反应,生成具有胶凝能力的水化产物。【考点来源】 1A412013混凝土的性能和应用6. 关于花岗石特性的说法,错误的是() 。A. 强度高B.
4、密度大C. 耐磨性能好D. 属碱性石材【答案】 D学习好帮手WORD 格式整理版【解析】花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,属酸性硬石材。【考点来源】 1A412021饰面石材和建筑陶瓷的特性与应用7. 框架结构的主梁,次梁与板交叉处,其上部钢筋从上往下的顺序是()。A. 板、主梁、次梁B. 板、次梁、主梁C. 次梁、板、主梁D. 主梁、次梁、板【答案】 B【解析】板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。【考点来源】 1A413041混凝土结构施工技术8. 关于土方回填施工工艺的说法,错误的是() 。A. 土
5、料应尽量采用同类土B. 应从场地最低处开始回填C. 应在相对两侧对称回填D. 虚铺厚度根据含水量确定【答案】 D【解析】填土应尽量采用同类土填筑。填土应从场地最低处开始,由下而上整个宽度分层铺填,每层虚铺厚度应根据夯实机械确定。填方应在相对两侧或周围同时进行回填和夯实。【考点来源】 1A413024土方工程施工技术9. 下列钢结构防火涂料类别中,不属于按使用厚度进行分类的是()。A.B 类B.CB 类C.H 类D.N 类【答案】 D【解析】防火涂料按使用厚度可分为CB、B 和 H三类:1)CB 类:超薄型钢结构防火涂料,涂层厚度小于或等于3mm;2)B 类:薄型钢结构防火涂料,涂层厚度大于3m
6、m且小于或等于 7mm;3)H 类:厚型钢结构防火涂料,涂层厚度大于7mm且小于或等于 45mm。【考点来源】 1A413043钢结构施工技术10. 下列塑料管材料类别中,最适合用作普通建筑雨水管道的是()。学习好帮手WORD 格式整理版A.PVC-CB.PP-RC.PVC-UD.PEX【答案】 C【解析】硬聚氯乙烯 (PVC-U)管应用:用于给水管道(非饮用水) 、排水管道、雨水管道。【考点来源】 1A412024建筑高分子材料的特性与应用11. 下列暗龙骨吊顶工序的排序中,正确的是() 。安装主龙骨 安装副龙骨 安装水电管线 安装压条 安装罩面板A. B. C. D. 【答案】 C【解析】
7、暗龙骨吊顶施工施工流程:放线划龙骨分档线安装水电管线安装主龙骨安装副龙骨安装罩面板安装压条。【考点来源】 1A413063吊顶工程施工技术12. 下列砌体结构墙体裂缝现象中,主要原因不是地基不均匀下沉引起的是()。A. 纵墙两端出现斜裂缝B. 裂缝通过窗口两个对角C. 窗间墙出现水平裂缝D. 窗间墙出现竖向裂缝【答案】 D【解析】因地基不均匀下沉引起的墙体裂缝现象:1) 在纵墙的两端出现斜裂缝,多数裂缝通过窗口的两个对角,裂缝向沉降较大的方向倾斜,并由下向上发展。裂缝多在墙体下部,向上逐渐减少,裂缝宽度下大上小,常常在房屋建成后不久就出现,其数量及宽度随时间而逐渐发展。2) 在窗间墙的上下对角
8、处成对出现水平裂缝,沉降大的一边裂缝在下,沉降小的一边裂缝在上。3) 在纵墙中央的顶部和底部窗台处出现竖向裂缝,裂缝上宽下窄。当纵墙顶部有圈梁时,顶层中央顶部竖向裂缝较少。【考点来源】 1A420074主体结构工程施工质量要求及质量事故处理学习好帮手WORD 格式整理版13. 下列施工场所中,照明电压不得超过 12V 的是()。A. 地下车库B. 潮湿场所C. 金属容器内D. 人防工程【答案】 C【解析】下列特殊场所应使用安全特低电压照明器:1) 隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于 2.5m 等场所的照明,电源电压不应大于 36V。2) 潮湿和易触及带电体场所的照明
9、,电源电压不得大于24V。3) 特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于 12V。【考点来源】 1A420221临时用电管理14. 关于招标投标的说法,正确的是() 。A. 招标分为公开招标,邀请招标和议标B. 投标人少于三家应重新招标C. 多个法人不可以联合投标D. 招标人答疑仅需书面回复提出疑问的投标人【答案】 B【解析】投标人少于三个的,招标人应当依法重新招标。【考点来源】 1A420191施工招标投标管理要求15. 建设工程的保修期自()之日起计算。A. 施工完成B. 竣工验收合格C. 竣工验收备案D. 工程移交【答案】 B【解析】保修期自住宅室内装饰装修
10、工程竣工验收合格之日起计算。【考点来源】 1A431014住宅室内装饰装修的管理规定16. 氡是一种无色、无味、无法察觉的惰性气体,主要从()等材料中析出。A. 大理石B. 油漆涂料C. 复合地板学习好帮手WORD 格式整理版D. 化纤地毯【答案】 A【解析】氡是一种无色、无味、无法察觉的惰性气体。水泥、砖、砂、大理石、瓷砖等建筑材料是氡的主要来源,地质断裂带处也会有大量的氡析出。【考点来源】 1A432014民用建筑工程室内环境污染控制管理的有关规定17. 成型钢筋在进场时无需复验的项目是() 。A. 抗拉强度B. 弯曲性能C. 伸长率D. 重量偏差【答案】 B【解析】筋进场时,应按国家现行
11、相关标准的规定抽取试件作屈服强度、抗拉强度、伸长率、芎凹性能和重量偏差检验 (成型钢筋进场可不检验弯曲性能) ,检验结果应符合相应标准的规定。【考点来源】 1A432032混凝土结构工程施工质量管理的有关规定18. 关于施工现场文明施工的说法,错误的是() 。A. 现场宿舍必须设置开启式窗户B. 现场食堂必须办理卫生许可证C. 施工现场必须实行封闭管理D. 施工现场办公区与生活区必须分开设置【答案】 D【解析】施工现场的施工区域应与办公、生活区划分清晰,并应采取相应的隔离防护措施。【考点来源】 1A420123文明施工19. 主持编制“项目管理实施规划”的是() 。A. 企业管理层B. 企业委
12、托的管理单位C. 项目经理D. 项目技术负责人【答案】 C【解析】项目管理规划大纲应由组织的管理层或组织委托的项目管理单位编制;项目管理实施规划应由项目经理组织编制。【考点来源】 1A432051建设工程项目管理的有关规定学习好帮手WORD 格式整理版20. 按新建民用建筑节能管理的要求,可不进行节能性能查验的材料或设备是()。A. 结构材料B. 保温材料C. 制冷系统D. 照明设备【答案】 A【解析】施工单位应当对进入施工现场的墙体材料、保温材料、门窗、采暖制冷系统和照明设备进行查验;不符合施工图设计文件要求的,不得使用。【考点来源】 1A431016民用建筑节能管理规定二、多项选择题(共1
13、0 题,每题 2 分。每题的备选项中,有2 个或 2 个以上符合题意,至少1 个错项。错选,本题不得分,少选,所选的每个选项得0.5 分)。21. 室内疏散楼梯踏步最小宽度不小于 0.28m 的工程类型有()。A. 住宅B. 小学学校C. 宾馆D. 大学学校E. 体育馆【答案】 CDE【解析】楼梯踏步最小宽度和最大高度 (m)表 1A411033-2楼梯类别最小宽度最大高度住宅共用楼梯0.260.175幼儿园、小学校等楼梯0.260.15电影院、剧场、体育馆、商场、医院、旅馆和大中学校0.280.16等楼梯其他建筑楼梯0.260.17专用疏散楼梯0.250.18服务楼梯、住宅套内楼梯0.220
14、.20【考点来源】 1A411033建筑构造要求学习好帮手WORD 格式整理版22. 建筑石膏的技术性能包括() 。A. 凝结硬化慢B. 硬化时体积微膨胀C. 硬化后孔隙率低D. 防水性能好E. 抗冻性差【答案】 BE【解析】建筑石膏的技术性质(1) 凝结硬化快。(2) 硬化时体积微膨胀。(3) 硬化后孔隙率高。(4) 防火性能好。(5) 耐水性和抗冻性差。【考点来源】 1A412014石灰、石膏的性能和应用23. 节能装饰型玻璃包括()。A. 压花玻璃B. 彩色平板玻璃C. “Low-E”玻璃D. 中空玻璃E. 真空玻璃【答案】 CDE【解析】节能装饰型玻璃包括: (一)着色玻璃、(二)镀膜
15、玻璃、(三)中空玻璃、(四)真空玻璃。【考点来源】 1A412023建筑玻璃的特性与应用24. 可以起到防止深基坑坑底突涌的措施有() 。A. 集水明排B. 钻孔减压C. 井点降水D. 井点回灌E. 水平封底隔渗【答案】 BE【解析】当基坑底为隔水层且层底作用有承压水时,应进行坑底突涌验算,必要时可采取水学习好帮手WORD 格式整理版平封底隔渗或钻孔减压措施保证坑底土层稳定。【考点来源】 1A432024基坑支护技术的有关规定25. 关于砌筑砂浆的说法,正确的有() 。A. 砂浆应采用机械搅拌B. 水泥粉煤灰砂浆搅拌时间不得小于 3minC. 留置试块为边长 7.07cm 的正方体D. 同盘砂
16、浆应留置两组试件E. 六个试件为一组【答案】 ABC【解析】砂浆应采用机械搅拌,搅拌时间自投料完算起,应为:1) 水泥砂浆和水泥混合砂浆,不得少于 2min;2) 水泥粉煤灰砂浆和掺用外加剂的砂浆,不得少于3min;3) 干混砂浆及加气混凝土砌块专用砂浆宜按掺用外加剂的砂浆确定搅拌时间或按产品说明书采用。砂浆强度由边长为 7.07cm 的正方体试件, 经过 28d 标准养护,测得一组三块的抗压强度值来评定。砂浆试块应在卸料过程中的中间部位随机取样,现场制作,同盘砂浆只应制作一组试块。【考点来源】 1A413042砌体结构施工技术26. 无粘结预应力施工包含的工序有() 。A. 预应力筋下料B.
17、 预留孔道C. 预应力筋张拉D. 孔道灌浆E. 锚头处理【答案】 ACE【解析】无粘结预应力施工:它的特点是不需预留孔道和灌浆,施工简单等。在无粘结预应力施工中,主要工作是无粘结预应力筋的铺设、张拉和锚固区的处理。【考点来源】 1A413044混凝土预应力工程施工技术27. 关于屋面卷材防水施工要求的说法,正确的有() 。A. 先施工细部,再施工大面B. 平行屋脊搭接缝应顺流方向C. 大坡面铺贴应采用满粘法学习好帮手WORD 格式整理版D. 上下两层卷材垂直铺贴E. 上下两层卷材长边搭接缝错开【答案】 ABCE【解析】卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴。平行屋脊
18、的搭接缝应顺流水方向。立面或大坡面铺贴卷材时,应采用满粘法,并宜减少卷材短边搭接。卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴。上下层卷材长边搭接缝应错开,且不应小于幅宽的 1/3 。【考点来源】 1A413052屋面防水工程施工技术28. 根据建筑工程施工质量验收统一标准 ( GB 50300-2013),属于主体结构分部的有() 。A. 混凝土结构B. 型钢混凝土结构C. 铝合金结构D. 劲钢(管)混凝土结构E. 网架和索膜结构【答案】 ABC【解析】主体结构主要包括:混凝土结构、砌体结构、钢结构、钢管混凝土结构、型钢混凝土结构、铝合金结构、木结构等子分部工程。【考点来源】 1A4200
19、63主体结构工程质量验收29. 塔式起重机按固定方式进行分类可分为() 。A. 伸缩式B. 轨道式C. 附墙式D. 内爬式E. 自升式【答案】 BCD【解析】按固定方式划分:固定式、轨道式、附墙式、内爬式。【考点来源】 1A420172大型施工机械设备管理30. 混凝土在高温施工环境下施工,可采取的措施有() 。A. 在早间施工B. 在晚间施工C. 喷雾D. 连续浇筑学习好帮手WORD 格式整理版E. 吹风【答案】 ABCD【解析】常识性内容。混凝土浇筑宜在早间或晚间进行,且宜连续浇筑。当水分蒸发速率大于 1kg/(m 2? h) 时,应在施工作业面采取挡风、遮阳、喷雾等措施。【考点来源】 1
20、A413041混凝土结构施工技术三、案例分析题 ( 共 5 题,(一)、(二)、(三)各 20 分,(四)、(五)各 30 分 )(一)背景资料某综合楼工程, 地下三层,地上二十层, 总建筑面积 68000m2,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照建设工程施工合同(示范文本)( GF-2013-0201)签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。基础桩设计桩径& 800mm 。长度 35m-42m,混凝土强度等级C30,共计 900 根,施
21、工单位编制的桩基施工方案中列明,采用泥浆护壁成孔,导管法水下灌注 C30 混凝土:灌注时桩顶混凝土面超过设计标高 500mm,每根桩留置 1 组混凝土试件: 成桩后按总桩数的 20%对桩身质量进行检验,监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。地下结构施工过程中,测量单位按变形测量方案实施检测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位,施工单位立即要求测量单位及时采取相应的检测措施,并根据观测数据制定了后续防控对策。装修施工单位将地上标准层( F6F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表示:标准层装修施工流水
22、节拍参数一览表(时间单位:周)施工过程流水节拍工序( 1)工序( 2)工序( 3)施F6 F10433工F11F15346段F16F20343建设单位采购的材料进场复检结果不合格,监理工程师要求退场; 因停工待料导致窝工,施工单位提出8 万元费用索赔。材料重新进场施工完毕后监理验收通过;由于该部位的特殊性,建设单位要求进行剥离检验,检验结果符合要求;剥离检验及恢复共发生费用4 万元,学习好帮手WORD 格式整理版施工单位提出 4 万元费用索赔, 上述索赔均在要求时限内提出,数据经监理工程师核实无误。问题1. 指出桩基施工方案中的错误之处,并分别写出相应的正确做法。2. 变形测量发现异常情况后,
23、第三方测量单位应及时采取哪些措施?针对变形测量,除基坑周边地表出现明显裂缝外,还有那些异常情况也应立即报告委托方?3. 参照下图图示,在答题卡上相应位置绘制标准层装修的流水施工横道图。施工进度(周)施工过程12345678910工序(1)工序(2)工序(3)4. 分别判断施工单位提出的两项费用索赔是否成立,并写出相应的理由。答案:1、不妥一:灌注桩顶混凝土面超过设计标高500mm不妥;正确做法:水下灌注桩顶混凝土面标高至少要比设计标高超灌0.8 到 1m不妥二:成桩后按总桩数的20%对桩身质量进行检验不妥;正确做法:抽检数量不应少于总数的30%,且不应少于 20 根2、当变形量发生异常后,第三
24、方监测机构必须立即报告委托方,同时应及时增加观测次数或调整变形测量方案当建筑变形观测过程中发生下列情况(1)变形量或变形速率出现异常情况(2)周边或开挖出现塌陷、滑坡情况(3)变形量达到或超出预警值(4)由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况3学习好帮手WORD 格式整理版4、索赔一:建设单位采购的材料进场复验结果不合格,施工单位提出费用索赔8 万元成立理由:因建设单位的责任,非施工单位原因,所以索赔成立索赔二:施工单位对剥离检验及恢复发生的费用索赔4 万成立理由:无论何时甲方提出多工程部位进行剥离检验的要求时,乙方应按要求进行剥离,若剥离检查无问题,且在索赔时间内,因此施工方可
25、以索赔该费用(二)背景资料某新建体育馆工程,建筑面积约 23000m2,现浇钢筋混凝土结构,钢结构网架屋盖,地下一层,地上四层,地下室顶板设计有后张法预应力混凝土梁。地下室顶板同条件养护试件强度达到设计要求时,施工单位现场生产经理立即向监理工程师口头申请拆除地下室顶板模板,监理工程师同意后, 现场将地下室顶板模板及支架全部拆除。“两年专项治理行动”检查时,二层混凝土结构经回弹- 取芯法检验,其强度不满足设计要求,经设计单位验算,需对二层结构进行加固处理,造成直接经济损失 300 余万元。工程质量事故发生后,现场有关人员立即向本单位负责人报告,并在规定的时间内逐级上报至市(设区)级人民政府住房和
26、城乡建设主管部门。施工单位提交的质量事故报告内容包括: (1)事故发生的时间、地点、工程项目名称; (2)事故发生的简要经过,无伤亡; (3)事故发生后采取的措施及事故控制情况; ( 4)事故报告单位。屋盖网架采用有 Q390GJ钢,因钢结构制作单位首次采用该材料,施工前,监理工程师要求其对首次采用的 Q390GJ钢及相关的接头形式、 焊接工艺参数、 预热和后热措施等焊接参数组合条件进行焊接工艺评定。填充墙砌体采用单排孔轻骨料混凝土小砌块,专用小砌块砂浆砌筑。现场检查中发现:进场的小砌块产品龄期达到21d 后,即开始浇水湿润,待小砌块表面出现浮水后,开始砌筑施工;砌筑时将小砌块的底面朝上反砌于
27、墙上,小砌块的搭接长度为块体长度的1/3 ;砌体的砂浆学习好帮手WORD 格式整理版饱满度要求为:水平灰缝90%以上,竖向灰缝85%以上;墙体每天砌筑高度为1.5m,填充墙砌筑 7d 后进行定砌施工; 为施工方便, 在部分墙体上留置了净宽度为1.2m 的临时施工洞口。监理工程师要求对错误之处进行整改。问题1监理工程师同意地下室顶板拆模是否正确?背景资料中地下室顶板预应力梁拆除底模及支架的前置条件有哪些?2本题中的质量事故属于哪个等级?指出事故上报的不妥之处。质量事故报告还应包括哪些内容?3除背景资料已明确的焊接参数组合条件外,还有哪些参数的组合条件也需要进行焊接工艺评定?4针对背景资料中填充墙
28、砌体施工的不妥之处,写出相应的正确做法。答案:1、不正确前置条件: (1) 底模应该在预应力张拉后拆除;(2) 底膜及支架拆除时的混凝土强度应符合同条件养护试件的强度要求;(3) 经过项目技术负责人的批准 ;(4) 有孔道灌浆的,灌浆强度不应低于 C30。2、本质量事故属于一般事故不妥一:现场有关人员立即向本单位负责人报告。正确做法:现场有关人员应立即向工程建设单位负责人报告。不妥二:并在规定的时间内逐级上报至市( 设区 ) 级人民政府住建主管部门。正确做法:工程建设单位负责人接到报告后,应于 1h 内向事故发生地县级以上人民政府住建主管部门及有关部门报告。质量事故报告还应包括以下内容:(1)
29、 事故的初步原因 ;(2) 事故报告联系人及联系方式 ;学习好帮手WORD 格式整理版(3) 其他应报告的情况3、还应有:首次采用的钢材、 焊接材料、焊接方法、焊接位置等也需要进行焊接工艺的评定。4、不妥之处一:进场小砌块龄期达到21d 后,即开始浇水湿润,待小砌块表面浮水后,考试砌筑施工。正确做法:进场小砌块的产品龄期不小于28d,小砌块表面有浮水时不得施工不妥之处二:小砌块的塔接长度为块体长度的1/3 。正确做法:单排孔小砌块的塔接长度应为块体长度的1/2.不妥之处三:竖向灰缝的砂浆饱满度为85%正确做法:竖向灰缝的砂浆饱满度不得低于90%不妥之处四:填充墙砌筑7d 后即开始顶砌施工。正确
30、做法:填充墙梁口下最后3 皮砖应在下部墙砌完14d 后砌筑不妥之处五:在部分墙体上留置了净宽度为1.2m 的临时施工洞口正确做法:墙体上留置临时施工洞口,其侧边离交接处墙面不应小于500 毫米,洞口净宽度不应超过 1 米。(三)背景资料:2某新建工程,建筑面积 15000m,地下二层,地上五层,钢筋混凝土框架结构, 800mm厚钢筋混凝土筏板基础,建筑总高 20m,建设单位与某施工总承包单位签订了总承包合同。施工总承包单位将建设工程的基坑工程分包给了见色和单位指定的专业分包单位。施工总承包单位项目经理部成立了安全生产领导小组, 并配备了 3 名土建类专职安全员。项目经理部对现场的施工安全危险源
31、进行了分辨识别,编制了项目现场防汛应急救援预案,按规定履行了审批手续,并要求专业分包单位按照应急救援预案进行一次应急演练。专业分包单位以没有配备相应救援器材和难以现场演练拒绝。总承包单位要求专业分包单位根据国家和行业相关规定进行整改。外装修施工时,施工单位搭设了扣件式钢管脚手架(如下图) ,架体搭设完成后,进行了验收检查,提出了整改意见。学习好帮手WORD 格式整理版项目经理组织参建各方人员进行高处作业专职安全检查,检查内容包括安全帽、 安全网、安全带、悬挑式物料钢平台等。监理工程师认为检查项目不全面,要求根据建设施工安全检查标准(JGJ 59-2011 )予以补充。问题1本工程至少应配置几名
32、专职安全员?根据住房和城乡建设部关于印发建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定实施意见的通知(建质2015206 号),项目经理部配置的专职安全员是否妥当?并说明理由。2对于施工总承包单位编制的防汛应急救援预案,专业分包单位应如何执行?3指出背景资料中脚手架搭设的错误之处。4按照建筑施工安全检查标准 (JGJ 59-2011 ),现场高处作业检查的项目还应补充哪些?答案: 1、本工程至少配备2 名专职安全员。专职安全员的配置妥当。依据相关规定,建筑面积在1-5 万之间的应配备2 名专职安全员,本工程建筑面积15000 ,理应配备 2 名,本工程配备了3 名,因
33、此妥当。2、专业分包单位应:(1) 成立防汛应急领导小组并明确职责 ;(2) 按应急专业队伍的职责要求,成立应急队伍、并对应急物资进行学习使用;学习好帮手WORD 格式整理版(3) 进行应急人员的专项培训 ;(4) 应结合实际情况开展一次防汛专项的应急演练。3、不妥一:横向扫地杆应在纵向扫地杆下部;不妥二:当立杆的基础不在同一高度上时,必须将高出的纵向扫地杆向低处延长两跨与立杆固定,本图中,高出纵向扫地杆只向低处延长了一跨。不妥三:脚手架的步距一般不超过1.8m,而本图中低处脚手架的最下一步步距为2.3m。不妥四:该脚手架宜采用刚性连墙件与建筑物可靠连接,亦可采用钢筋与顶撑配合使用的附墙方式,
34、严禁使用只有钢筋的柔性连墙件。不妥五:立杆最上一步外, 不应采用搭接的方式, 而应采用对接, 本图中,采用了搭接。4、还应补充:临边防护、洞口防护、通道口防护、攀登作业、悬空作业、移动式操作平台。(四)背景资料某新建住宅楼工程,建筑面积 43200m,砖混结构,投资额 25910 万元。建设单位自行编制了招标工程量清单等招标文件,其中部分条款内容为:本工程实行施工总承包模式:承包范围为土建、水电安装、内外装修及室外道路和小区园林景观,施工质量标准为合格;工程款按每月完成工程量的80%支付,保修金为总价的5%,招标控制价为 25000万元,工期自 2013 年 7 月 1 日起至 2014 年
35、9 月 30 日止,工期为15 个月,园林景观由建设单位指定专业分包单位施工。某施工总承包单位按市场价格计算为25200 万元,为确保中标最终以 23500 万元作为投标价,经公开招投标,该总承包单位中标,双方签订了工程施工总承包合同A,并上报建设行政主管部门。建设单位因资金紧张,提出工程款支付比例修改为按每月完成工程量的70%支付,并提出今后在同等条件下该施工总承包单位可以优先中标的条件,施工总承包单位同意了建设单位这一要求,双方据此重新签订了施工总承包合同B,约定照此执行。施工总承包单位组建了项目经理部,于2013 年 6 月 20 日进场进行施工准备,进场7 天内,建设单位组织设计、监理
36、等单位共同完成了图纸会审工作,相关方提出并会签了相关意见,项目经理部进行了图纸交底工作。2013 年 6 月 28 日,施工总承包单位编制了项目管理实施规划,其中:项目成本目标为21620学习好帮手WORD 格式整理版万元,项目现金流量表如下(单位:万元):项目现金流量表(单位:万元)工期(月)12345678910名称月度完成工作量450120026002500240024002500260027002800现金流入31584018201750168016801750221022952380现金流出52098022002120150012001400170015002100月净现金流量累计净
37、现金流量截止 2013 年 12 月末,累计发生工程成本 10395 万元,处置废旧材料所得 3.5 万元,获得贷款资金 800 万元,施工进度奖励 146 万元。内装修施工前,项目经理部发现建设单位提供的工程量清单中未包括一层公共区域楼地面面层子目,铺贴面积 1200 。因招标工程量清单中没有类似子目,于是项目经理部按照市场价格信息重新组价,综合单价 1200 元 / 。经现场专业监理工程师审核后上报建设单位。2014 年 9 月 30 日工程通过竣工验收,建设单位依照相关规定,提交了工程竣工验收备案表、工程竣工验收报告、人防及消防单位出具的验收文件,并获的规划、环保等部门出具的认可文件,在
38、当地建设行政主管部门完成了相关备案工作。问题1双方签订合同的行为是否违法?双方签订的哪份合同有效?施工单位遇到此类现象时,需要把握哪些关键点?2工程图纸会审还应有哪些单位参加?项目经理部进行图纸交底工作的目的是什么?3项目经理部制定项目成本计划的依据有哪些?施工至第几个月时项目累计现金流为正?该月的累计净现金流是多少万元?4截止 2014 年 12 月末,本项目的合同完工进度是多少?建造合同收入是多少万元(保留小数点后两位)?资金供应需要考虑哪些条件?5招标单位应对哪些招标工程量清单总体要求负责?除工程量清单漏项外,还有哪些情况允许调整招标工程量清单所列工程量?依据本合同原则计算一层公共区域楼
39、地面面层的综合单价(单位:元 /m2)及总价(单位:万元,保留小数点后两位)分别是多少?6本项目的竣工验收备案工作中,施工总承包单位还要向建设单位提交哪些文件?答案: 1、双方签订合同行为违法。双方签订的合同A 有效。施工单位遇到此类问题时,应把握关于工期、质量、造价的约定是否符合招标、中学习好帮手WORD 格式整理版标文件,还应把握对工程进度拨款和竣工结算程序是否与招、中标文件相悖。2、工程图纸会审还应有设计单位、施工单位参加。项目经理部进行图纸交底的目的是:(1) 明确存在重大质量风险源的关键部位或工序,提出风险控制要求或工作建议;(2) 对参建方的疑问、说明,交底的目的在于使具体的作业者和管理者明确计划的意图和要求掌握质量标准及其实现的程序与方法,(3) 在质量活动的实施过程中,则要求严格执行计划的行动方案规范行为把质量管理计划的各项规定和安排落实到具体的资源配置和作业技术活动中去。3、项目经理部制定成本计划的依据包括:(1) 合同文件 ;(2) 项目管理实施规划 ;(3) 可研报告和相关设计文件 ;(4) 市场价格信息 ;(5) 相关定额 ;
