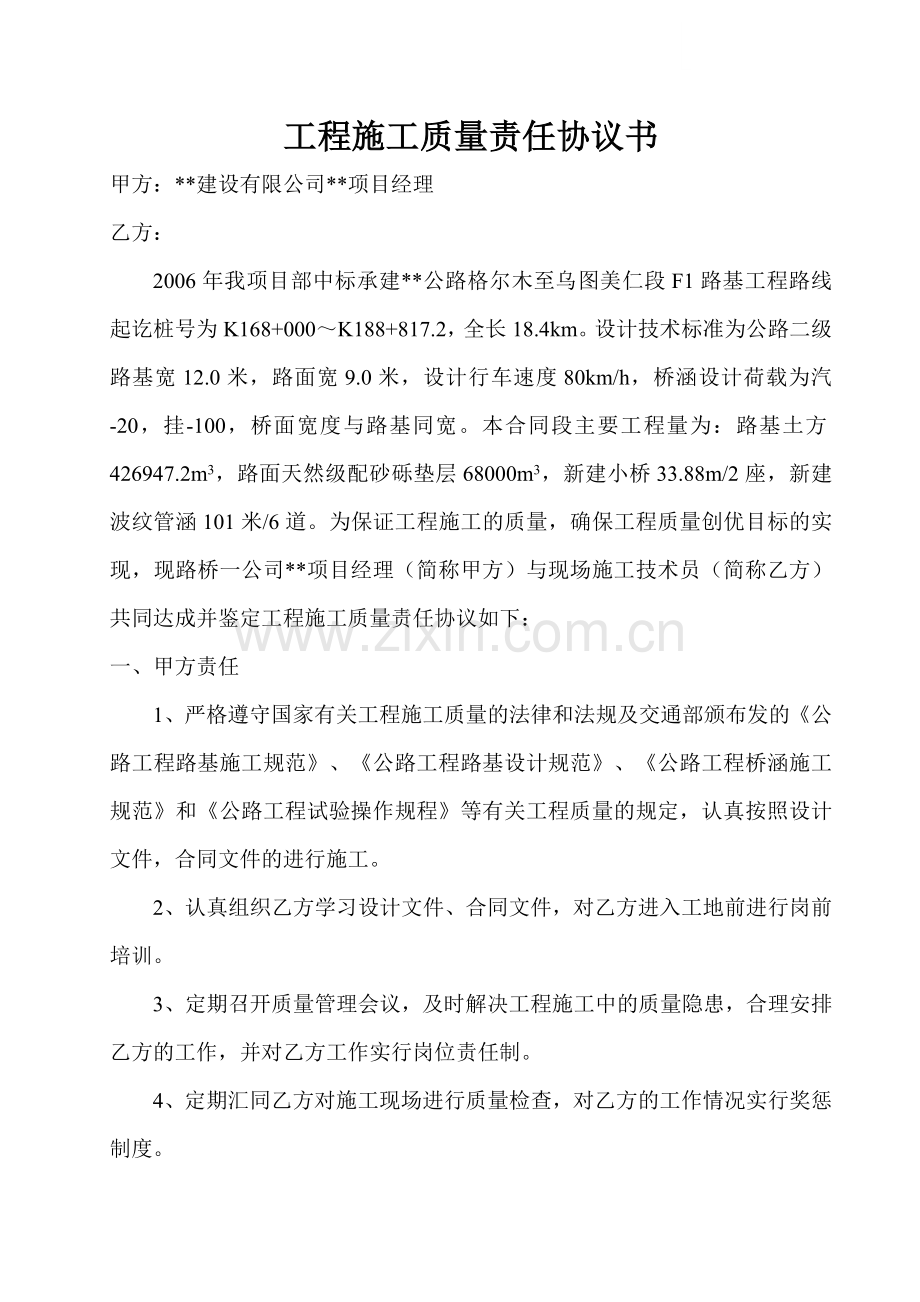

1、工程施工质量责任协议书甲方:*建设有限公司*项目经理乙方:2006年我项目部中标承建*公路格尔木至乌图美仁段F1路基工程路线起讫桩号为K168+000K188+817.2,全长18.4km。设计技术标准为公路二级路基宽12.0米,路面宽9.0米,设计行车速度80km/h,桥涵设计荷载为汽-20,挂-100,桥面宽度与路基同宽。本合同段主要工程量为:路基土方426947.2m3,路面天然级配砂砾垫层68000m3,新建小桥33.88m/2座,新建波纹管涵101米/6道。为保证工程施工的质量,确保工程质量创优目标的实现,现路桥一公司*项目经理(简称甲方)与现场施工技术员(简称乙方)共同达成并鉴定工
2、程施工质量责任协议如下:一、甲方责任1、严格遵守国家有关工程施工质量的法律和法规及交通部颁布发的公路工程路基施工规范、公路工程路基设计规范、公路工程桥涵施工规范和公路工程试验操作规程等有关工程质量的规定,认真按照设计文件,合同文件的进行施工。2、认真组织乙方学习设计文件、合同文件,对乙方进入工地前进行岗前培训。3、定期召开质量管理会议,及时解决工程施工中的质量隐患,合理安排乙方的工作,并对乙方工作实行岗位责任制。4、定期汇同乙方对施工现场进行质量检查,对乙方的工作情况实行奖惩制度。5、负责对乙方的技术交底,认真执行工程施工“三检”制度和工序交接检制度。6、全面负责对乙方的管理和调配工作。二、乙
3、方职责1、严格遵守国家有关公路工程施工质量的法律和法规及交通部颁发的公路工程路基施工规范、公路工程路基设计规范、桥涵施工规范和公路工程试验操作规程等有关工程施工质量的规定,认真按照设计文件合同文件要求进行施工。2、认真熟悉设计图纸,了解设计意图,服从甲方的工作安排,并认真做好自己的本职工作,服从甲方的管理,遵守甲方的规章制度。3、积极参加甲方召开的质量会议,施工中发现质量问题及时向甲方反映,积极参加讨论解决质量事故。4、认真执行甲方的技术交底,并负责向施工现场各施工班组进行技术交底,配合甲方做好质量检查工作。5、责对施工现场各施工班组的施工放样工作。三、质量、工期要求1、路基土方工程质量、工期
4、要求(1)在路基填筑范围内,认真清除地表棉被、杂物、积水和淤泥,处理好坑塘,并对路基基底整平、压实,使入符合规范和设计文件要求。(2)路基填筑必须分层填筑,分层压实,采用挂线施工。每层松铺厚度控制在30cm以内,粉性砂土松铺厚度控制在20cm以内,每层路基土方填筑压实后表面应整平,路拱适度,边线应整齐平顺。(3)施工临时排水系统应与设计排水系统结合,勿使路基附近积水。(4)严格把好路基填料质量关,不符合要求的路基填料不行进入施工现场。(5)路基土方工程完工后,按交通部颁评定规范检测评分不小于95分。(6)路基土方工程计划2006年4月5日开工,2006年6月30日完工。2、路面垫层施工质量、工
5、期要求(1)路面垫层开然级配砂砾料应符合规范和设计要求。(2)采用分层摊铺,分层碾压的方法,每层松铺厚度控制在1820cm。(3)洒水要洒匀洒够(设计要求的数量)碾压遵循先轻后重的原则,按规范要求的压实工艺碾压密实。(4)路面垫层工程完工后,按交通部颁评定规范检测评分不小于95分。(5)路面垫层计划2006年6月15日开工,2006年7月30日完工。3、桥涵施工质量、工期要求(1)桥涵所用水泥、钢筋、砂、碎(砾)石、水的质量必须符合有关规范要求,按设计规定的配合比进行施工,水泥、钢筋及订做材料要有出厂合格证。(2)桥涵基底及各部位的标高必须符合设计要求。(3)桥涵砼浇筑后不得有空洞露筋及跑模现
6、象,不得有蜂窝麻面现象,砼各部位的几何尺寸必须符合设计要求。(4)钢筋骨架的制作和安装必须符合设计和桥涵规范有关规定。(5)砼拌合后,必须随时检查其均匀性和坍落度等,如不符合要求,不得使用。(6)小桥空心梁、涵洞盖板及桥栏杆扶手的预制必须保证按规范施工必须保证其各项尺寸的准确,砼强度以及钢筋的焊接、绑扎及预埋件的位置情况应符合设计要求。(7)桥涵施工后,按交通部颁评定规范检测评分不小于95分。(8)小桥计划2006年6月5日开工,2006年8月30日完工。(9)波纹管涵计划2006年7月1日开工,2006年7月30日完工。四、此协议一式两份,双方签字后生效。甲方: 乙方:年 月 日 年 月 日
