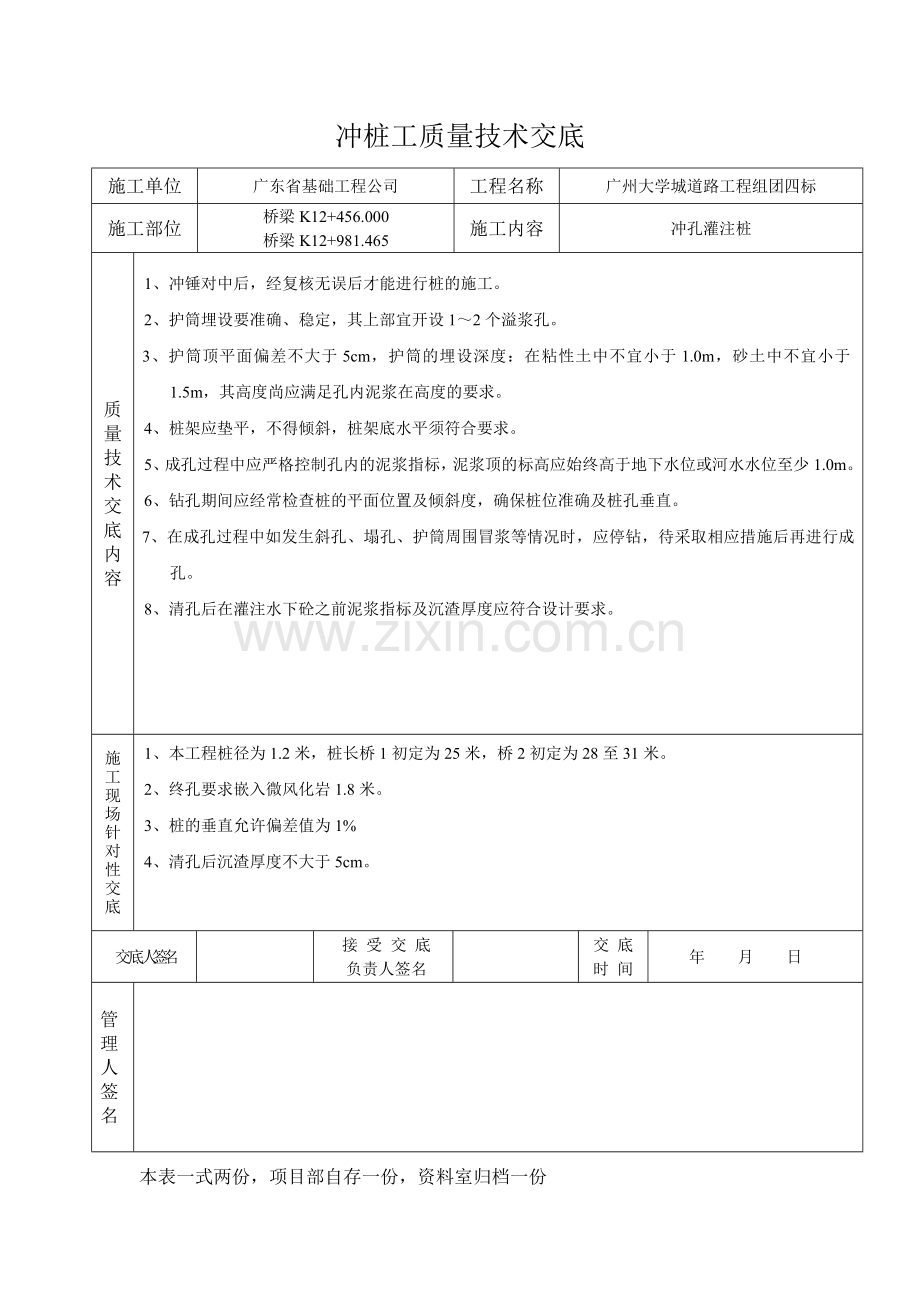

资源描述
冲桩工质量技术交底
施工单位
广东省基础工程公司
工程名称
广州大学城道路工程组团四标
施工部位
桥梁K12+456.000
桥梁K12+981.465
施工内容
冲孔灌注桩
质量
技
术
交
底
内
容
1、冲锤对中后,经复核无误后才能进行桩的施工。
2、护筒埋设要准确、稳定,其上部宜开设1~2个溢浆孔。
3、护筒顶平面偏差不大于5cm,护筒的埋设深度:在粘性土中不宜小于1.0m,砂土中不宜小于1.5m,其高度尚应满足孔内泥浆在高度的要求。
4、桩架应垫平,不得倾斜,桩架底水平须符合要求。
5、成孔过程中应严格控制孔内的泥浆指标,泥浆顶的标高应始终高于地下水位或河水水位至少1.0m。
6、钻孔期间应经常检查桩的平面位置及倾斜度,确保桩位准确及桩孔垂直。
7、在成孔过程中如发生斜孔、塌孔、护筒周围冒浆等情况时,应停钻,待采取相应措施后再进行成孔。
8、清孔后在灌注水下砼之前泥浆指标及沉渣厚度应符合设计要求。
施工现场针
对
性
交
底
1、本工程桩径为1.2米,桩长桥1初定为25米,桥2初定为28至31米。
2、终孔要求嵌入微风化岩1.8米。
3、桩的垂直允许偏差值为1%
4、清孔后沉渣厚度不大于5cm。
交 底 人签名
接 受 交 底
负责人签名
交 底
时 间
年 月 日
管理
人
签名
本表一式两份,项目部自存一份,资料室归档一份
钢筋工程质量技术交底
施工单位
广东省基础工程公司
工程名称
广州大学城道路工程组团四标
施工部位
桥梁K12+456.000
桥梁K12+981.465
施工内容
钢筋加工制作
质量
技
术
交
底
内
容
1、钢材必须采购正厂产品并具备出厂合格证,并按批量进行取样试验,合格的才能使用。钢筋的表面应洁净,使用前应将表面油渍、漆污、锈皮等清除干净;钢筋应平直,无局部弯折。
2、采用方木搭设钢筋笼制作平台,制作平台要求平整。
3、钢筋的加工成型必须符合设计要求及施工规范要求。
4、钢筋必须按图纸所示的形状弯曲,除非监理工程师另有许可,所有钢筋均应冷弯。
5、钢筋的绑扎与焊接应按设计图纸的要求进行施工。
6、钢筋焊接采用10d单面焊,接口必须按规范要求错开。
7、校核钢筋笼的吊筋的长度与孔口的标高,以保证钢筋笼标高控制准确。
8、钢筋笼搬运和吊装时,防止变形,安放要对准孔位,避免碰撞孔壁,就位后立即固定。
施工现场针
对
性
交
底
1、 桥1钢筋加工制作按照图号QL-11/K6的要求进行施工。
2、 桥2钢筋加工制作按照图号QL-11/K7的要求进行施工。
3、受力钢筋焊接接头要错开,接头面积不得超过钢筋总面积的50%。
4、N9号加劲箍需加焊斜撑,防止吊运时变形,放入桩孔时再切除。
交 底 人签名
接 受 交 底
负责人签名
交 底
时 间
年 月 日
管理
人
签名
本表一式两份,项目部自存一份,资料室归档一份
混凝土工程质量技术交底
施工单位
广东省基础工程公司
工程名称
广州大学城道路工程组团四标
施工部位
桥梁K12+456.000
桥梁K12+981.465
施工内容
混凝土浇注
质量
技
术
交
底
内
容
1、在灌注混凝土前对沉渣、泥浆指标、孔壁垂直度等进行检查验收。
2、严格控制混凝土的坍落度(20±2cm)。
3、导管放置须居中,导管底距离桩底不大于30cm。
4、在灌注混凝土过程中,提管过程要严格把关,导管埋深控制在混凝土面下1.5~2米之间,并做好浇注记录。
5、混凝土灌注要连续进行,不得中途停止。
6、混凝土浇灌顶面比设计桩顶标高高出不少于50厘米。
7、在施工现场按规范取样,预留试块。
施工现场针
对
性
交
底
1、本工程桩基水下混凝土标号为C25,坍落度为18~22cm。
2、第一斗混凝土高度要求不少于80cm。
3、若异常情况不能连续浇注,停顿时间不得超过2小时。
4、每条桩须预留一组试块。
交 底 人签名
接 受 交 底
负责人签名
交 底
时 间
年 月 日
管理
人
签名
本表一式两份,项目部自存一份,资料室归档一份
钢筋工程质量技术交底
施工单位
广东省基础工程公司
工程名称
广州大学城道路工程组团四标
施工部位
桥梁K12+456.000
桥梁K12+981.465
施工内容
钢筋加工制作
质
量
技
术
交
底
内
容
1、配制钢筋的级别、直径、根数、弯折点、间距均应符合设计及规范要求。
2、钢筋绑扎前要认真熟悉图纸,并检查钢筋下料单是否与设计图相符。
3、钢筋绑扎接头的搭接长度,要符合施工及验收规范的规定,Ⅰ级钢筋:受拉区30d,受弯区20d;Ⅱ级钢筋:受拉区35d,受弯区30d。
4、受力钢筋的搭接头要错开,接头面积在受拉区,不得超过钢筋总面积的25%,受压区不得超过钢筋总面积的50%。
5、箍筋应与受力钢筋垂直设置,钢箍弯钩重叠处沿受力钢筋方向要错开设置。
6、钢筋应按图纸所示的位置准确地安装,并用标准的支承将钢筋牢靠地固定好,使其在浇筑过程中不致移位。
7、受力钢筋的保护层应符合有关规范要求。
8、绑扎钢筋骨架应牢固,不得有变形、松脱现象。
施工现场针
对
性
交
底
1、钢筋骨架均采用焊接。
2、最外层钢筋净保护层图中无注明者均为2.5cm。
3、桥台帽钢筋与台柱、防震挡板钢筋发生干扰时,可适当挪动其中一种。
交 底 人签名
接 受 交 底
负责人签名
交 底
时 间
年 月 日
管理
人
签名
本表一式两份,项目部自存一份,资料室归档一份
混凝土工程质量技术交底
施工单位
广东省基础工程公司
工程名称
广州大学城道路工程组团四标
施工部位
桥梁K12+456.000
桥梁K12+981.465
施工内容
混凝土浇注
质
量
技
术
交
底
内
容
1、浇灌混凝土前必须检查模板支撑是否牢固模板中及其各支座等地方有无杂物并加以清除干净;钢筋有变形和无垫块要及时调正加垫等工作;模板要提前淋水使其达到湿润。
2、
3、
4、
5、混凝土灌注要连续进行,不得中途停止。
6、
7、在施工现场按规范取样,预留试块。
施工现场针
对
性
交
底
1、本工程混凝土是由业主提供。
2、桥台及承台均采用30号混凝土。
交 底 人签名
接 受 交 底
负责人签名
交 底
时 间
年 月 日
管理
人
签名
本表一式两份,项目部自存一份,资料室归档一份
模板工程质量技术交底
施工单位
广东省基础工程公司
工程名称
广州大学城道路工程组团四标
施工部位
桥梁K12+456.000
桥梁K12+981.465
施工内容
箱涵钢筋加工制作
质量
技
术
交
底
内
容
1、
施工现场针
对
性
交
底
交 底 人签名
接 受 交 底
负责人签名
交 底
时 间
年 月 日
管理
人
签名
本表一式两份,项目部自存一份,资料室归档一份
展开阅读全文
