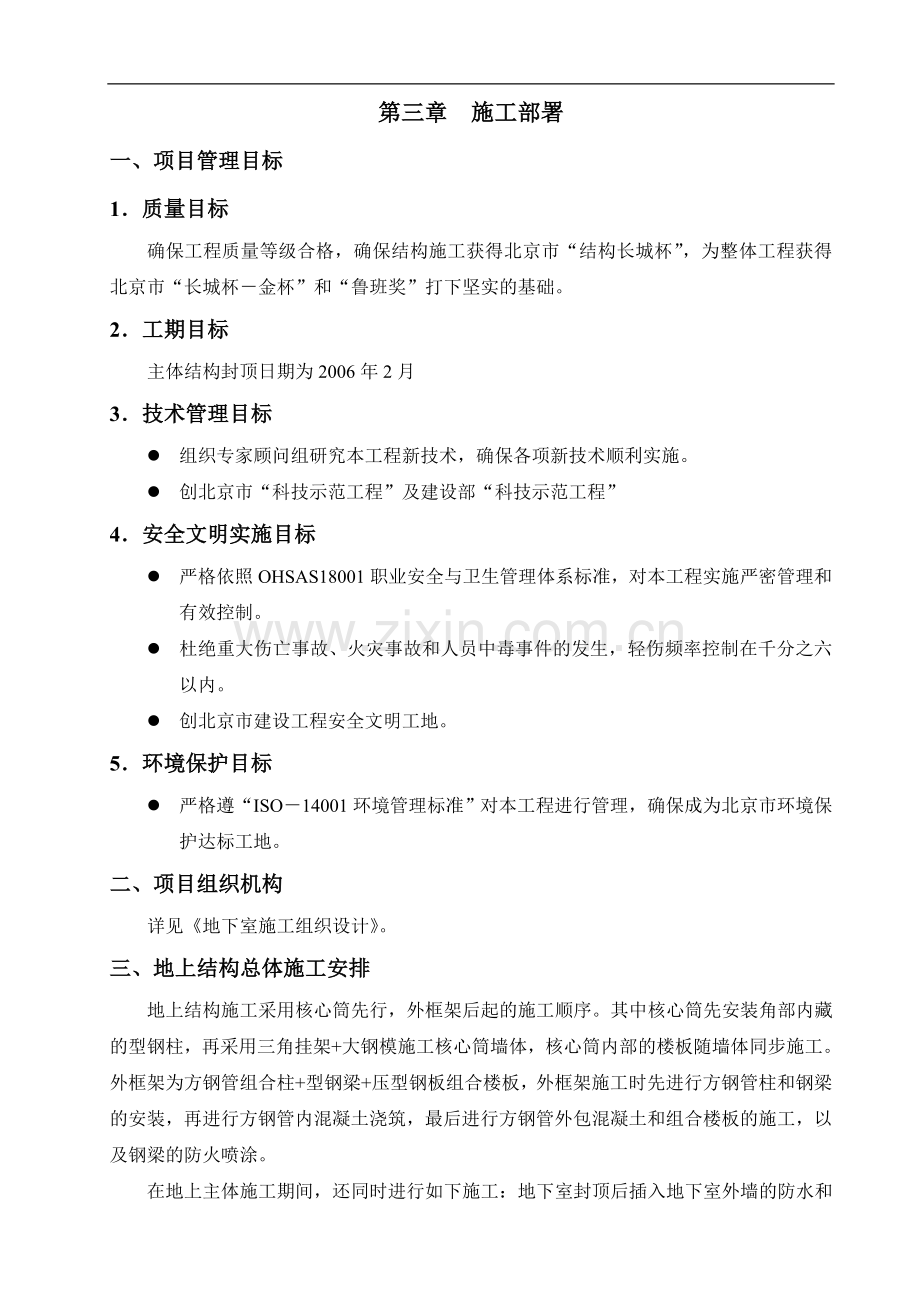

第三章 施工部署
一、项目管理目标
1.质量目标
确保工程质量等级合格,确保结构施工获得北京市“结构长城杯”,为整体工程获得北京市“长城杯-金杯”和“鲁班奖”打下坚实的基础。
2.工期目标
主体结构封顶日期为2006年2月
3.技术管理目标
l 组织专家顾问组研究本工程新技术,确保各项新技术顺利实施。
l 创北京市“科技示范工程”及建设部“科技示范工程”
4.安全文明实施目标
l 严格依照OHSAS18001职业安全与卫生管理体系标准,对本工程实施严密管理和有效控制。
l 杜绝重大伤亡事故、火灾事故和人员中毒事件的发生,轻伤频率控制在千分之六以内。
l 创北京市建设工程安全文明工地。
5.环境保护目标
l 严格遵“ISO-14001环境管理标准”对本工程进行管理,确保成为北京市环境保护达标工地。
二、项目组织机构
详见《地下室施工组织设计》。
三、地上结构总体施工安排
地上结构施工采用核心筒先行,外框架后起的施工顺序。其中核心筒先安装角部内藏的型钢柱,再采用三角挂架+大钢模施工核心筒墙体,核心筒内部的楼板随墙体同步施工。外框架为方钢管组合柱+型钢梁+压型钢板组合楼板,外框架施工时先进行方钢管柱和钢梁的安装,再进行方钢管内混凝土浇筑,最后进行方钢管外包混凝土和组合楼板的施工,以及钢梁的防火喷涂。
在地上主体施工期间,还同时进行如下施工:地下室封顶后插入地下室外墙的防水和肥槽、地下四层房心回填施工;地下室结构验收后插入地下室的初装和二次砌筑施工,以及机电管道的安装;当裙房结构验收后插入9层以下的机电管道和玻璃幕墙的安装。
四、主体施工区段划分及流水组织
地上结构施工按照四栋塔楼及相应的周边裙房将整个大厦分划分为A楼、B楼、C楼和D楼四个施工区,每个区独立组织流水施工。各区的流水施工段划分详见下图。其中,土建部分A楼和B楼由一家分包队伍负责施工,C楼和D楼由另外两家分包队伍负责施工;钢结构部分由两家分包队伍施工,一家负责A楼和B楼的施工,另一家负责C楼和D楼施工。
五、资源配置
1.劳动力投入
劳动力投入总计划表
月份
土建
钢结构吊装
机电安装
装修
合计劳动力投入
2005年3月
796
22
818
4月
1704
22
1726
5月
1664
64
1728
6月
1664
64
1728
7月
1664
64
1728
8月
1664
212
64
70
2010
9月
1364
332
68
70
1834
10月
1164
518
68
101
1851
11月
1064
472
214
109
1859
12月
984
472
374
109
1939
2006年1月
904
552
472
109
2037
2月
904
596
582
169
2251
3月
904
576
609
169
2258
4月
844
576
659
324
2403
5月
298
576
779
464
2117
6月
268
367
815
626
2076
7月
180
316
905
814
2215
8月
180
316
965
984
2445
9月
40
300
1030
1088
2458
10月
40
1089
1312
2441
11月
40
1044
1414
2498
12月
40
894
1276
2210
2007年1月
40
864
1228
2132
2月
40
704
980
1724
3月
40
564
550
1154
4月
490
510
1000
5月
306
290
596
6月
213
230
443
7月
201
230
431
8月
131
230
361
2.周转物资配置
主要周转物资计划
名 称
单位
投入量
使用时间(d)
投入起止日期
地下室顶板18mm厚多层板
m2
33000
191
05-3-24~05-9-30
地下室顶板木方
m3
1300
地下室外墙大钢模
m2
1600
152
05-5-2~05-9-30
核心筒剪力墙模板
m2
5470
409
05-5-2~06-06-29
地下室柱模
套
21
152
05-5-2~05-9-30
地下室楼板支撑架料
t
1952
152
05-5-2~05-9-30
可调托撑、底座(部分用于地上)
套
33000
152
05-5-2~05-9-30
扣件
个
348000
409
05-5-2~06-06-29
核心筒墙外挂架
榀
220
288
05-05-6~06-03-4
地上柱模
套
112
176
05-10-17~06-04-25
地上楼板支撑、外架、防护钢管
t
540
185
05-10-17~06-05-4
密目安全网
m2
32000
586
05-05-06~06-12-27
大眼安全网3m*6m
张
1650
586
05-05-06~06-12-27
注:本表中地上柱模含墙连柱模板,且分两次投入。
3.施工机械
主要设备投入计划
施工机械
规格
数量
投入时间
起始时间
完成时间
合计天数
塔吊
K50/70
1台
05-8-4
06-8-8
378
塔吊
K50/70
1台
05-8-9
06-8-8
373
塔吊
H3/36B
1台
05-3-17
06-8-8
495
塔吊
H3/36B
1台
05-3-17
06-8-8
495
塔吊
H3/36B
1台
05-3-17
06-8-8
495
塔吊
ST7030
1台
05-3-17
06-8-8
495
施工电梯
SCD200/200G
4台
05-11-17
06-9-8
281
混凝土泵
HBT-80C
4台
05-4-5
06-2-16
303
砂浆搅拌机
JS500
4台
05-9-28
06-2-16
127
CO2气体保护焊机
KR-600
32台
05-8-16
06-7-24
328
硅整流焊机
ZX-500A
20台
05-8-16
06-7-24
328
交流弧焊机
BX1-500
12台
05-8-16
06-7-24
328
栓钉焊机
25mm
4台
05-8-16
06-7-24
328
全站仪(Topcon)
601,701
4
05-2-23
06-4-25
412
激光铅直仪
WILD–ZL
2
05-8-16
06-4-19
232
数字水准仪
DNA03
1
05-3-17
06-4-19
384
