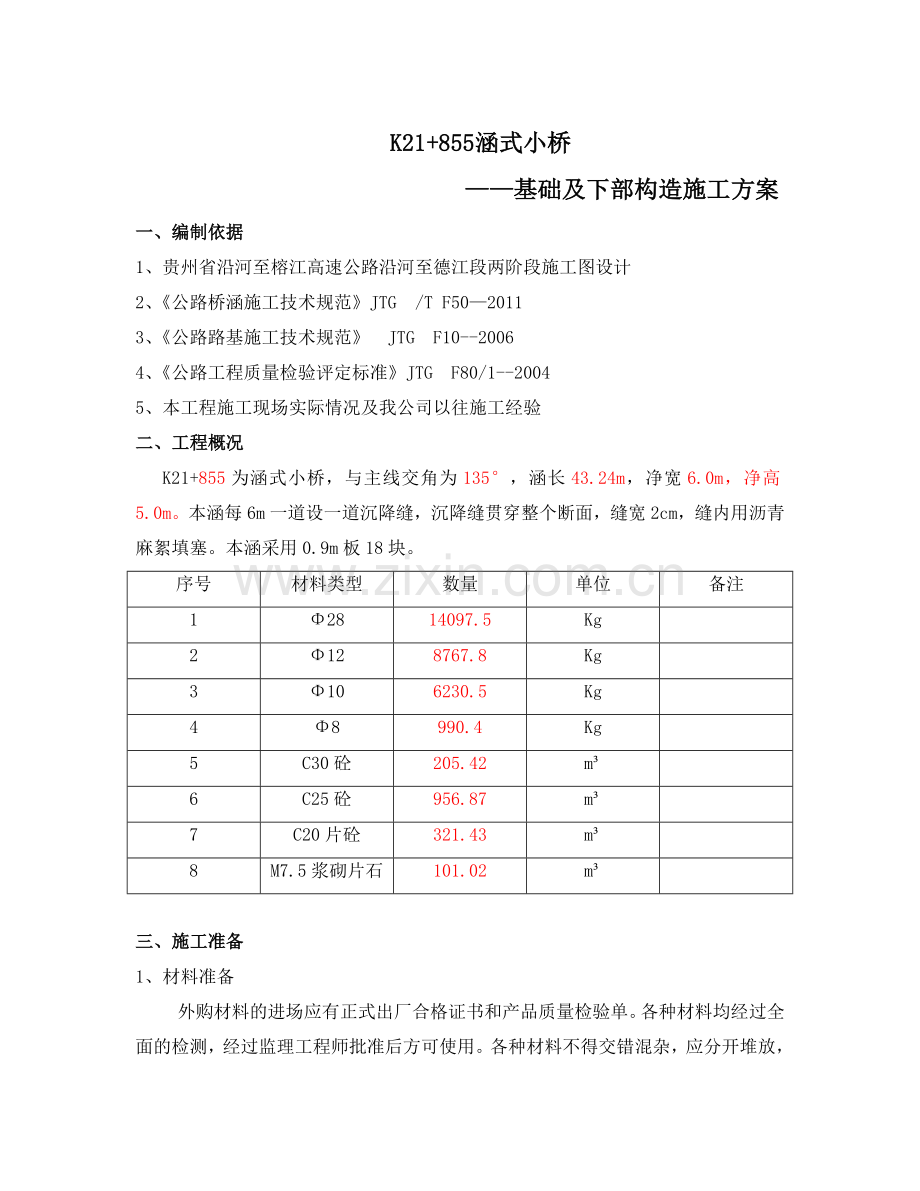

K21+855涵式小桥
——基础及下部构造施工方案
一、编制依据
1、贵州省沿河至榕江高速公路沿河至德江段两阶段施工图设计
2、《公路桥涵施工技术规范》JTG /T F50—2011
3、《公路路基施工技术规范》 JTG F10--2006
4、 《公路工程质量检验评定标准》JTG F80/1--2004
5、 本工程施工现场实际情况及我公司以往施工经验
二、 工程概况
K21+855为涵式小桥,与主线交角为135°,涵长43.24m,净宽6.0m,净高5.0m。本涵每6m一道设一道沉降缝,沉降缝贯穿整个断面,缝宽2cm,缝内用沥青麻絮填塞。本涵采用0.9m板18块。
序号
材料类型
数量
单位
备注
1
Φ28
14097.5
Kg
2
Φ12
8767.8
Kg
3
Φ10
6230.5
Kg
4
Φ8
990.4
Kg
5
C30砼
205.42
m³
6
C25砼
956.87
m³
7
C20片砼
321.43
m³
8
M7.5浆砌片石
101.02
m³
三、施工准备
1、材料准备
外购材料的进场应有正式出厂合格证书和产品质量检验单。各种材料均经过全面的检测,经过监理工程师批准后方可使用。各种材料不得交错混杂,应分开堆放,挂牌标明。管理人员应随时查看材料数量,掌握工程进度需求量。施工用水要求洁净,符合质量要求。
2、技术准备
认真详细的审查设计图纸及各项相关文件,领会设计意图,对相关施工人员进行技术交底,然后进行现场核对。
3、场地准备
a、根据设计要求,并结合现场实际情况合理地布置好施工现场,并对场地进行清理。
b、设置好材料场,开挖排水沟,搭设临时工棚,铺设好相应的临时电力线路。
c、准备好施工用水,铺好进场道路。
4、外业准备
测量组已完成了盖板涵处的施工放样工作。
5、机械设备准备
a、挖掘机用大型平板车沿现有道路运至现场;自卸汽车等自行至现场。
b、机械设备到位后,由操作机手和维修人员进行了全面的调试和保养,确保了100%的完好率。
机械准备一览表
序号
设备名称
数量
备注
1
挖掘机
2
2
空压机
1
3
运输车
4
4
小型夯实机
2
5
风镐
2
6
电焊机
2
7
压路机
1
8
切断机
2
9
弯曲机
2
人员准备一览表
序号
职务名称
姓名
备注
1
项目经理
吴敌
2
项目总工
耿仕标
3
项目副经理
陈庆国
4
工区主任
田敢增
5
试验室主任
高俊凯
6
测量工程师
张利红
7
技术主管
熊斌
8
技术员
李文浩
9
模板工
9人
10
钢筋工
9人
11
杂工、管理人员
20人
四、施工方法:
1、施工工艺流程:
盖板预制养生→测量放线→承载力检测→混凝土基础浇筑、养生→混凝土涵身浇筑、养生→浆砌片石铺底→吊装盖板→洞口及附属工程→涵背回填→清理现场。
2、施工放样
先用全站仪在原有换填路基上放出盖板涵的中轴线,再根据中轴线将盖板涵基础的外部几何尺寸按图纸要求进行放样。并会同监理工程师检查地基承载力,应保证盖板涵基底承载力不小于0.25MPa,如地基承载力不足,应根据不足承载力的大小,计算换填深度,严格施工,保证地基的稳定。
5、支立模板
涵洞基础及墙身浇筑所用的模板与支架,采用组合钢模板,强度、刚度和稳定性能安全的承受所浇筑混凝土的重力、侧压力及在施工中能产生的各项荷载。模板表面光滑,接缝严密,不漏浆,模板表面应在浇筑混凝土前涂刷经过批准的脱模剂。保证脱模后墙身表面的光滑平整。盖板涵基础和涵台各准备两套模板。涵台模板采用内拉外撑的方法加固,拉杆采用Φ14对拉杆,斜支撑采用杉木杆。模板及支架安装完毕后,经监理工程师检验合格后进行浇筑。
6、基础砼浇筑
基础施工时,应加强排水,保持在无水的条件下进行基础模板安装。基础砼浇筑前,干土基要洒水湿润,湿土基要铺以碎石垫层或水泥砂浆层,石质地基要清除松散粒料,才可浇筑基础砼。砼浇筑应连续进行。
1)、砼的振捣
使用插入式振动器时,水平位移间距不应超过振动器作用半径的1.5倍,与侧模保持50-100mm的距离。振动器的振动深度,一般不应超过振动棒的2/3—3/4倍,分层浇筑时,应插入下层砼50-100mm;每一处振动完毕时,应边振边徐徐提出振动棒,应避免振动棒碰撞模板。插入式振动器在每一振动时间不应过短或过长,过长则砼产生离析,过短则砼振捣不密实。一般情况下,振动时间为20-30s;振捣好后砼停止下沉,不再有大量气泡冒出,表面平坦、泛浆。
为宜。
2)、涵台施工
1、在基础顶面准确放出台身中线和边线,将标准钢模组合成分块模板片,板片高度及宽度视台身尺寸和吊装能力确定。
2、用夹具将I字钢立柱和板片竖向连接,横向销钉和槽钢横肋,将整个模板连成整体,安装就位,用临时支撑支牢,待另一面模板吊装就位后,用圆钢拉杆外套塑料管并加设锥形垫,外加垫块螺帽,内加横内撑,将二面模板横向连成整体,校正定位。
3、端头模板要和墙面模板牢固连接,认真采取支撑、加固措施,防止跑模、漏浆。
4、为保证模板的使用性能和吊装时不变形,模板必须有足够的强度、刚度和稳定性,事先进行认真的设计。
5、施工脚手架采用螺栓相互连接,下部设置可调斜撑,以确保模板位置的正确。
6、使用接装式模板,可视吊装能力,分节组拼成整体模板,以加快进度,保证质量及安全。
7、砼浇筑前应将模板内杂物、已浇砼面上泥土清理干净,模板检查合格后,方可进行砼的浇筑。
8、浇筑涵身砼需搭设普通外脚手架,本桥浇筑涵身砼时,采用简易活动脚手架。
9、砼应分层、整体、连续浇筑,逐层振捣密实,涵身设置沉降缝,缝内要填塞沥青麻絮或其它弹性防水材料,并和基础沉降保持顺直贯通。
10、砼浇筑时随时检查模板、支撑是否松动变形、预留孔、预埋支座钢板是否移位,发现问题要及时采取补救措施。
11、砼浇筑完成应适时覆盖洒水养生,预松模板拉杆透水养生,拆模后也可采用喷洒养生剂、圈套塑料养生。
6、混凝土浇筑和养护
砼浇筑前仔细检查模板的支撑是否稳固,并对平面尺寸及高程进行测量复核,无误后对模板进行打磨并涂脱模剂。对于涵台与基础结合部,基础浇筑时对此部位进行预埋钢筋,浇筑涵身时凿毛处理。
涵台及基础按设计要求设置沉降缝,且必须保证基础及涵台的沉降缝在同一垂直面上。沉降缝每隔4~6米设置一道,缝宽2cm。
混凝土集中拌和,混凝土输送车运输,根据工程量大小采用人工入模。砼应按一定厚度、顺序、方向分层浇筑,应在下层砼初凝前完成上层砼浇筑。分层厚度一般控制在30cm.当高度超过2m,必须使用溜槽,防止浇筑砼落差过大引起砼离析。砼的浇筑应连续进行,如因故必须间断时,其间断时间应小于前层砼的初凝时间或能重塑的时间。砼强度达到2.5MPa前,不得使其承受行人、运输工具、模板、支架及脚手架等荷载。砼达到5MPa后,可拆侧模,拆除时不得强行撬除,减少对砼棱角的损伤。模板拆除后,用麻袋覆盖砼表面,洒水养护。
7、片石混凝土中片石并应遵守下列规定
(1)、填充片石的数量不宜超过混凝土结构的25%。
(2)、应选用无裂纹、夹层和未煅烧过的并具有抗冻性的片石。
(3)、片石的抗压强度应符合《公路桥涵施工技术规范》(JTG/T F50-2011)的有关规定。
(4)、片石在使用前要仔细清扫,并用水冲洗干净。
8、沉降缝设置与防水层
沉降缝施工,按施工图纸或监理工程师指示执行。沉降缝宽2cm,用沥青麻絮填塞全缝,并用四层沥青浸制麻布包裹D=2cm麻绳以粗铅丝绑扎在缝宽范围。顺水流方向每隔4~6m设一道沉降缝。凡采用填石抬高地基的涵洞都应设置沉降缝,间距不大于4m。凡是地基土质发生变化或基础填挖交界处都应设置沉降缝。涵身与洞口连接处也需设置沉降缝。设缝处台帽断开做成通缝,沉降缝的位置处在一块盖板的边缘。
沉降缝应垂直闭合设置,主体与基础贯通,两端面应平整,上下不得交错,填缝料采用具有弹性、不透水性材料,一般采用沥青麻絮填塞密实。防水层安设计要求,采用沥青麻布外包防护砂浆带的方法进行设置,对于沉降缝要加强处理,确保不渗水。
五、质量保证体系
各分项工程、各工序施工前应做好一切准备工作(包括施工人员、机械设备、材料的准备),施工中应按施工技术规范、施工图设计和有关规定严格把关,其具体措施:
(一)、建立完善的质量检查组织机构:
我们将按照ISO9002质量体系建立本项目的质量保证体系,成立以项目经理为组长、总工程师为副组长的全面质量管理小组,设立专门的自检组,配备专职质检工程师,控制工程总体质量,利用工地试验室和计算机室进行各项工程的数据监测和质量控制,形成第二级质量自检系统。
项目经理部下设的工区均成立质量自检小组,分别由工区负责人及技术负责人任正、副组长,并配备专职的技术人员,把好质量自检关,形成第一级质量自检系统。质量保证体系框图见附件。
(二)、建立严格的质量检查程序:
作业班(组)在每一道工序过程及完成后,由工区质量检查小组按设计图纸和技术规范要求进行自检,合格后报项目经理部的质检组进行复检。
项目经理部质检组确认自检组的检查有效并签字后进行复检。
经项目经理部质检组复查,合格后质检工程师签字并将检查表格报送监理工程师,请监理工程师进行检查。
(三)、健全质量保证措施:
工程开工前,组织全体职工、民工学习合同文件和技术规范,每个工程开工前进行三级安全技术交底,时时处处坚持质量第一,真正把工程质量看作是企业的生命。
尊重和绝对服从监理工程师和工程师代表,严格按监理程序办事,根据合同条款的要求,在监理工程师的监督和指导下施工,并如实向监理工程师汇报工程进度和质量情况。
采用先进的检测设备,选派责任心强的检测人员,加强对线路平、纵、横断面控制,并确保工序、各分项工程的施工质量达到规范要求。
各分项工程开工前,由试验室对该项目所需各种材料(半成品、成品)进行检查,同时在使用过程中加强随机抽检,杜绝不合格材料进入现场。
每一工序完工,经质检人员自检合格,报总工程师复核签字后,填写报检单,再报请监理工程师检查。经检查合格签证后,再进行下道工序的施工。每一工序完工后,对施工场地进行清理,避免残留物质对下道工序产生质量影响。
定期检查,校正检测仪器,避免由检测仪器的误差而影响工程质量。
实行质量一票否决制,当质量与进度发生矛盾时必须服从质量要求。
如出现质量事故,由总工程师或质检工程师组织有关人员对事故原因进行分析,提出缺陷修复方案和质量整改措施,报监理工程师批准后实施。
(四)、环境保护措施
本合同段位于沿河县境内,为避免对沿线环境造成任何影响,开工前编制有针对性的环境保护方案和文明施工措施。
(1)实行文明施工目标责任制,由专人负责试验路段的文明施工措施。
(2)必须编制有针对性的文明施工措施。
(3)道路施工给周围居民带来不便,做好向周边单位及过往行人的宣传、解释工作,在施工过程中不得与人发生争执、甚至打架事件,以文明施工的形象出现在居民面前。
(4)施工现场任何施工人员不得穿背心、短裤、拖鞋。
(5)施工现场设备应有序停放,施工设备应防止漏油,避免污染环境。
(6)加强施工现场粉尘、噪声、废气的监测和监控工作,晴天高温作业时,宜洒水,以减少扬尘。
六、文明施工措施
⑴ 按规定在施工现场及生活驻地设立各种标示牌、警示牌,工地挂安全、创优标语,争创文明施工工地。
⑵ 现场文明施工措施:积极开展文明施工窗口达标活动;工程开工前,按照施组平面布置要求,认真搞好生产及生活场地的规划,做到布局合理,井然有序,符合消防、环保和卫生等要求;现场施工材料、机具设备堆放整齐、标识清楚,施工便道、管路、电力线、通讯线等各种管、线、路布置整齐美观,做到施工场地平整、排水畅通;施工人员实行挂牌上岗制度,做到言行举止文明;及时清理施工现场,力争做到工完料尽,施工场地清洁;工程竣工后,恢复周边地貌,做到文明撤离;开展共建活动,尊重当地居民的风俗习惯。
