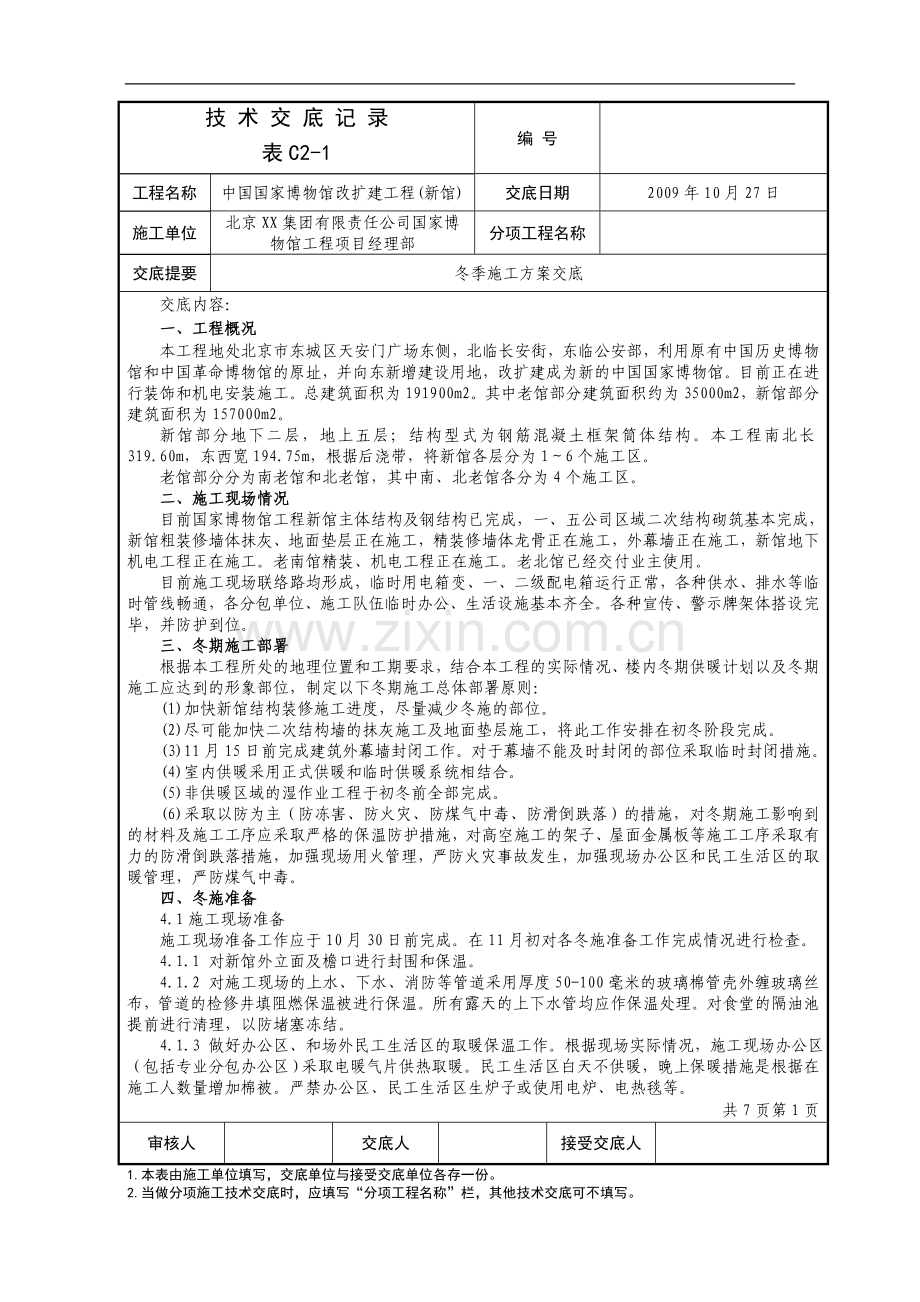

技 术 交 底 记 录
表C2-1
编 号
工程名称
中国国家博物馆改扩建工程(新馆)
交底日期
2009年10月27日
施工单位
北京XX集团有限责任公司国家博物馆工程项目经理部
分项工程名称
交底提要
冬季施工方案交底
交底内容:
一、工程概况
本工程地处北京市东城区天安门广场东侧,北临长安街,东临公安部,利用原有中国历史博物馆和中国革命博物馆的原址,并向东新增建设用地,改扩建成为新的中国国家博物馆。目前正在进行装饰和机电安装施工。总建筑面积为191900m2。其中老馆部分建筑面积约为35000m2,新馆部分建筑面积为157000m2。
新馆部分地下二层,地上五层;结构型式为钢筋混凝土框架筒体结构。本工程南北长319.60m,东西宽194.75m,根据后浇带,将新馆各层分为1~6个施工区。
老馆部分分为南老馆和北老馆,其中南、北老馆各分为4个施工区。
二、施工现场情况
目前国家博物馆工程新馆主体结构及钢结构已完成,一、五公司区域二次结构砌筑基本完成,新馆粗装修墙体抹灰、地面垫层正在施工,精装修墙体龙骨正在施工,外幕墙正在施工,新馆地下机电工程正在施工。老南馆精装、机电工程正在施工。老北馆已经交付业主使用。
目前施工现场联络路均形成,临时用电箱变、一、二级配电箱运行正常,各种供水、排水等临时管线畅通,各分包单位、施工队伍临时办公、生活设施基本齐全。各种宣传、警示牌架体搭设完毕,并防护到位。
三、冬期施工部署
根据本工程所处的地理位置和工期要求,结合本工程的实际情况、楼内冬期供暖计划以及冬期施工应达到的形象部位,制定以下冬期施工总体部署原则:
(1)加快新馆结构装修施工进度,尽量减少冬施的部位。
(2)尽可能加快二次结构墙的抹灰施工及地面垫层施工,将此工作安排在初冬阶段完成。
(3)11月15日前完成建筑外幕墙封闭工作。对于幕墙不能及时封闭的部位采取临时封闭措施。
(4)室内供暖采用正式供暖和临时供暖系统相结合。
(5)非供暖区域的湿作业工程于初冬前全部完成。
(6)采取以防为主(防冻害、防火灾、防煤气中毒、防滑倒跌落)的措施,对冬期施工影响到的材料及施工工序应采取严格的保温防护措施,对高空施工的架子、屋面金属板等施工工序采取有力的防滑倒跌落措施,加强现场用火管理,严防火灾事故发生,加强现场办公区和民工生活区的取暖管理,严防煤气中毒。
四、冬施准备
4.1施工现场准备
施工现场准备工作应于10月30日前完成。在11月初对各冬施准备工作完成情况进行检查。
4.1.1 对新馆外立面及檐口进行封围和保温。
4.1.2 对施工现场的上水、下水、消防等管道采用厚度50-100毫米的玻璃棉管壳外缠玻璃丝布,管道的检修井填阻燃保温被进行保温。所有露天的上下水管均应作保温处理。对食堂的隔油池提前进行清理,以防堵塞冻结。
4.1.3 做好办公区、和场外民工生活区的取暖保温工作。根据现场实际情况,施工现场办公区(包括专业分包办公区)采取电暖气片供热取暖。民工生活区白天不供暖,晚上保暖措施是根据在施工人数量增加棉被。严禁办公区、民工生活区生炉子或使用电炉、电热毯等。
共7页第1页
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
中国国家博物馆改扩建工程(新馆)
交底日期
2009年10月27日
施工单位
北京XX集团有限责任公司国家博物馆工程项目经理部
分项工程名称
交底提要
冬季施工方案交底
交底内容:
4.1.4 做好临时设施的完善工作,周转材料存放场和库房等临时设施的围挡封闭、保温工作。
4.2技术准备
4.2.1各分包单位应组织所属单位技术、质量、工程、安全、消防保卫、环保等各级管理人员认真学习冬期施工方案,熟悉、了解本工程的冬期施工特点、做法和安排,使各级管理人员做到心中有数。
4.2.2组织所属管理人员认真学习规范、图纸及冬施操作要点,熟悉本工程的冬期施工特点和要求,并对作业人员进行详细的施工技术交底。
4.3材料、物资准备
4.3.1保温材料,如:保温被、玻璃绵管壳、玻璃丝布等各单位在10月20日前提出材料计划,经确认符合要求后签订供货协议,保证在11月1日前保温材料进场。
4.3.2测温材料:测温百叶箱在10月25日前加工完成,并购齐温度计、高低温度计,保证测温要求。室外测温百叶箱规格为300×300×400mm。
4.4冬施各物资需求计划
序号
项 目
名 称
规 格
数 量
备 注
1
临时消防
管道保温
玻璃绵管壳
DN150
1450m
DN125
60m
DN100
2650m
DN80
500m
DN65
1000m
玻璃丝布
8000m
2
空调热水管道
无缝钢管
DN200
24m
DN150
12m
DN125
24m
焊接钢管
DN100
108m
DN80
108m
DN70
64m
DN50
32m
DN200
12个
3
阀门
DN150
6个
DN125
12个
DN100
50个
DN80
50个
DN70
32个
DN50
16个
共7页第2页
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
中国国家博物馆改扩建工程(新馆)
交底日期
2009年10月27日
施工单位
北京XX集团有限责任公司国家博物馆工程项目经理部
分项工程名称
交底提要
冬季施工方案交底
交底内容:
序号
项 目
名 称
规 格
数 量
备 注
4
其它
电暖器
30个
暖风机
20台
高低温度计
1个
测温百叶箱
1个
普通温度计
20个
保温棉被
20套
混凝土电子测温仪
1个
五、冬期供暖措施
5.1临时供暖原则
本冬季供暖的原则:正式与临时相结合,机动、逐步供暖。
5.1.1热源:开通换热站正式设备,启动正式供暖系统。
5.1.2老北馆供暖: 由于“复兴之路”展出必须正式供暖。
5.1.3老南馆供暖: 由于博物馆回迁办公必须正式供暖。
5.1.4新馆供暖:由于热交换站送至老北馆、老南馆及新馆各层的热水是通过地下-6m、-12.8m空调水平主干管及干管上所连接的26余处竖井的立管。所以新馆供暖可利用地下-6m及-12.8m正式管线,在其正式主干管道上安装些临时管线和临时设备做为施工供暖即采用正式与临时相结合;新馆地下与地上供暖的区域,根据装饰施工的部位的需求变化机动供暖,设备到场的时间前后逐步供暖。
5.2供暖条件
5.2.1热力站要在11月5日前完成规范《GB50243》11.2、11.3系统调试的相关要求。市政的热水管网及站外的热水管线达到供暖要求并办好相关的供热手续。
5.2.2老北馆、老南馆供暖管线施工及打压、冲洗完成并经有关单位验收完毕。
5.2.3老南馆空调机组及风机盘管安装并调试完毕。
5.2.4新馆
(1)新馆-12.8及-6米层的供暖主干管线施工及打压、冲洗完成并经有关单位验收完毕。
(2)竖井供暖立管施工及打压、冲洗完成并经有关单位验收完毕。
(3)新馆部分空调机组(-12.8m及-6m层局部)正式系统、设备(采用临时措施)达到供暖条件(12月初)。
5.2.5室内环境封闭
新馆周边门、窗、玻璃幕墙封围及上空东、南、西、北四侧封闭以及老南馆大门和窗的正式或临时封挡;保证外面的冷空气不进入室内。
共7页第3页
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
中国国家博物馆改扩建工程(新馆)
交底日期
2009年10月27日
施工单位
北京XX集团有限责任公司国家博物馆工程项目经理部
分项工程名称
交底提要
冬季施工方案交底
交底内容:
5.3临时供暖措施及部位
为确保冬季新馆,老北馆和老南馆三部位按照各自的进展模式供暖,完成各区域的正常使用、施工及消防设施正常运行功能。
1、北馆空调及冷却系统泄水,排空。
2、南馆临时消防置换正式消防但须在正式消防上加施工用水临时管和阀门。
3、新馆(全部)及老北馆、老南馆(与室外相邻处)的临时消防管及消防泵房至老北、南馆的正式消防管以及其它有关(存水)管道要做好防冻保温,采用厚度50-100毫米的玻璃棉管壳外缠玻璃丝布。
4、新馆地下-12.8米(KJF1- KJF 7)空调机房的空调机组及交换站、消防泵房等七台空调机开通,其消声器、风口可暂不装。(具体部位根据装饰施工需要提出)
5、新馆地下-6米空调水平干管开口,加临时阀门和临时支管以便安装(自制)土暖气。
6、地上各层利用竖井立管接口按需要加设临时水平管,在水平管上加临时阀门和临时支管以便安装土暖气。
7、在达不到正式供暖的区域、房间采用暖风机或电暖气作为补充。
六、冬期施工方法及技术措施
本工程今年冬季室内施工采用正式供暖进行保温,满足最低温度达到5℃的要求,因此室内施工按常温条件考虑。
6.1测量控制措施
6.1.1冬施期间,对施工现场周围布置的首级导线点采用草帘被覆盖保温措施,防止导线点附近土壤受冻。
6.1.2冬施前后,应对所有的测量控制点进行复查,以检查控制点的准确性。
6.2混凝土工程
本工程冬施混凝土工程主要为室内地面混凝土垫层。
(1)室内出入口应设专人管理,以防封闭不严造成棚内温度下降或混凝土局部受冻。
(2)室内各点温度均不得低于5℃。
(3)注意室内湿度,经常观察混凝土是否有失水现象。若失水时,要及时采取增湿措施或在混凝土表面洒水养护。
(4)注意混凝土运输过程中的保温。
6.3装饰工程
6.3.1墙面抹灰
(1)在冬期结构抹灰前,应将需抹灰各房间的门窗洞口封闭保温,保证室内抹灰的温度不低于5℃,如果温度达不到,要增加电暖器取暖。
(2)砂浆应在室内集中搅拌,并应在运输中保温,要随用随拌,防止砂浆冻结。
(3)抹灰工程结束后,在7天以内,仍应保持室内温度不低于5℃。
(5)当要分层抹灰时,底层灰不得受冻。
共7页第4页
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
中国国家博物馆改扩建工程(新馆)
交底日期
2009年10月27日
施工单位
北京XX集团有限责任公司国家博物馆工程项目经理部
分项工程名称
交底提要
冬季施工方案交底
交底内容:
(6)加强热源加热温度的控制,如果室内温度过高,抹灰层干燥过快发生裂纹时,应当进行洒水湿润,使其与各层(底层、面层)能很好的粘结,防止脱落。
(7)室内温度低于5℃应停止抹灰施工。
6.3.2涂料施工
(1)涂料施工时,应保持室温均衡,不得突然变化。室内温度不应低于5℃。现场设专人负责测试温度并负责开关门,以利通风(不得有过堂风)。
(2)室内相对湿度不大于80%,以防凝结水。施工区域如不能利用永久性采暖通风设施,可采用电暖器进行加热。
(3)冬季室内涂料施工,材料不应受冻。基层最低温度不低于5℃,同一施工段温差不超过5-6℃,一昼夜内环境温度不得低于3℃。
(4)在采暖条件下施工,环境应恒温、恒湿。
6.4机电安装工程
6.4.1无论正式或临时系统的水系统,需做防冻保温及需泄水排空的必须做到位。
6.4.2各种管道水压试验及冲洗应在温度高于零度以上的天气进行;气温低时试验完必须立即泄水,管道内的水不得过夜。
6.5施工现场临电、临水设施维护
6.5.1现场电器设备要有防雪、防潮、防火等措施,电动机械、手持电动工具,必须安漏电保护器。
6.5.2冬季施工对动力、照明线路及供配电设备进行全面检查,杜绝漏电现象。配电箱及电闸箱有防雪、防潮措施并且外壳有接地保护。
6.5.3每天收工前及大雪来临前,将施工用电设备放置到较高的地方并盖好,保管好,施工前先由电工检查后再进行施工作业。
6.5.4冬施前,对现场所有动力及照明线路、供配电电器设施进行一次全面检查,对线路老化、安装不良、瓷瓶裂纹以及跑漏现象,必须及时修理和更换,严禁迁就使用。防止火灾事故发生。
6.5.5冬施前,对现场没有供暖的户外的临时用水的管道、消防管道使用采用厚度50-100毫米的玻璃棉管壳外缠玻璃丝布保温。
6.6冬期施工测温管理
6.6.1本工程冬期施工需要测温且进行记录的范围有:
1)大气温度
2)砂浆搅拌出罐温度和上墙温度
3)混凝土入模温度
4)室内装饰作业的环境温度
6.6.2测温布置要求:室外测温百叶箱规格采用300×300×400mm,安装在现场北大门处,距结构10米以外,距地高度1.5m,通风较好的地方,外表刷白色油漆,主要用以控制冬施期。室内装饰工程测温时将温度计布置在最不利位置,距地50cm,每层设2~3个固定测温点。位置详见后附测温点布置图。
共7页第5页
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
中国国家博物馆改扩建工程(新馆)
交底日期
2009年10月27日
施工单位
北京XX集团有限责任公司国家博物馆工程项目经理部
分项工程名称
交底提要
冬季施工方案交底
交底内容:
6.6.3环境测温要求:大气温度每昼夜测四次,分别为2:00、8:00、14:00、晚20:00。
6.6.4砂浆搅拌出罐温度和上墙温度、混凝土入模温度采用电子测温仪现场测定。
6.6.4测温的管理
(1)施工现场管理人员在技术人员的指导下,负责工程的测温、保温等领导工作,每天必须看测温记录,发现异常及时采取措施并汇报有关领导及技术负责人。
(2)项目技术人员要每日查询测温、保温、供热等情况和存在的问题,及时向主管领导汇报并协作现场施工管理人员解决冬施疑难问题。
(3)施工测温人员在每层或每段停止测温时交一次测温记录,平时发现问题应及时向现场管理人员和技术人员汇报,以便立即采取措施。
(4)测温人员每天24h都应有人上岗,并实行严格的交接班制度。测温人员要分栋号、分段、分项目填写并妥善保管。
(5)测温记录要交给技术人员归档备查,测温资料属于竣工资料。
七、质量保证措施
7.1冬期施工质量控制较常温更重要、难度更大。成立以项目经理为组长、质量、技术、物资等部门人员组成的冬期施工领导小组,负责工程冬期施工质量控制,狠抓落实,责任到人,奖罚严明。
7.2依据冬施方案进行详细的技术交底做到人人皆知。对新进场工人和临时工种人员进行入场教育,加强质量意识。
7.3材料计划要准确及时,提前进场,保证货源充实。
7.4钢结构焊接除执行《建筑工程冬施施工规程》外,还应执行《建筑钢结构焊接技术规程》和《钢结构工程施工验收规范》中相关要求。
7.5坚持冬施条件“四不原则”,天气不好不施工,人员及物资不落实不施工,原材材质证明不全、复试不合格的不能使用。
7.6冬施期间加强值班,注意天气变化,坚持测温、保温检查,有意外情况发生时,要立刻采取措施并及时汇报。
八、安全、文明施工、成品保护措施
8.1安全管理措施
8.1.1现场建立安全管理小组,由主抓生产的副经理主管安全活动,配备专职安全员,严格安全值班制度。
8.1.2对在施人员和民工进行冬施期间的安全教育。
8.1.3及时发放冬施劳保用品。
8.1.4下雪攀高作业要注意防滑、防坠落。
8.1.5下雪后应对施工现场尤其是作业面和道路及时进行积雪清扫,以防结冰。
8.1.6各种吊装机械及机械车辆要有专人负责安全及指挥,遵守操作规程、安全规定,做到安全礼让,严禁酒后开车、非司机开车和疲劳开车。
共7页第6页
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录
表C2-1
编 号
工程名称
中国国家博物馆改扩建工程(新馆)
交底日期
2009年10月27日
施工单位
北京XX集团有限责任公司国家博物馆工程项目经理部
分项工程名称
交底提要
冬季施工方案交底
交底内容:
8.2机械施工安全措施
8.2.1进入施工现场施工机械的安全防护装置必须齐全有效。
8.2.2现场常用施工机具应定期进行检查,确保其性能良好,各类机动车辆应更换、添加防冻液。
8.3消防安全措施
8.3.1严格遵守和执行国家及市有关施工现场安全、消防保卫规定,加强施工现场消防保卫工作。
8.3.2加强领导,建立组织,明确责任,把消防保卫工作列入工作日程。经常进行教育,每日检查一次,做到时间、人员落实。
8.3.3工地和生活区按消防平面布置配齐灭火器,现场消火栓有明显标志,做好保温,不能露天放置,确保防冻有效。原接入结构内的消防水管应提前进行保温。
8.3.4施工现场严禁吸烟,吸烟应到专设的吸烟室。电气焊工持证上岗,电气焊工作应严格坚持用火认证制度,作业时必须设专人看火。
8.4临时用电措施
8.4.1冬期施工中建立定期检查线路、设施制度,并把检查结果存档备查,保证用电安全。
8.4.2临时配电线路按规范架设,架空线路采用绝缘导线,禁止使用塑胶软线,成束架空及沿地敷设。
8.4.3配电系统采用分级配电、三相五线制的接零保护。配电箱内保证电器可靠完好,其线形、定值要符合规定,开关标明用途,开关箱外观完整、牢固。满足防水、防尘的要求,统一编号外涂明显色标,停用必须拉闸断电,锁好开关箱。
8.4.4采用电暖气取暖的办公区应编制切实可行的方案报总承包部批准。用电配线、箱应有设计计算。
8.5现场管理措施
8.5.1施工现场道路由专人负责清扫,保证现场道路无冰雪现象。
8.5.2现场内的零散碎料和垃圾应及时清理,堆放在指定地点,及时外运,以免影响施工。
8.5.3施工现场的材料、机械、消防、安全、卫生、环保等管理都要指派专人负责,并定期检查,作好记录。
8.5.4施工现场设置必要的标语牌,标语牌的字迹应书写规范,工整漂亮,并经常保持清洁。
8.6成品保护措施
8.6.1涂料未干前,不应打扫室内地面,严防灰尘等玷污顶面涂料。
8.6.2工人涂饰时严禁蹬踩已涂好层的部位,防止小油桶碰翻涂料污染墙面。
8.7环境保护措施
8.7.1严格执行已发布的环境保护规章制度,责任落实到每个人,并采取严格的奖罚措施。
8.7.2施工现场做到清洁整齐,无积水、无冰块、无垃圾,无扬尘并派专人清扫。
共7页第7页
审核人
交底人
接受交底人
