资源描述

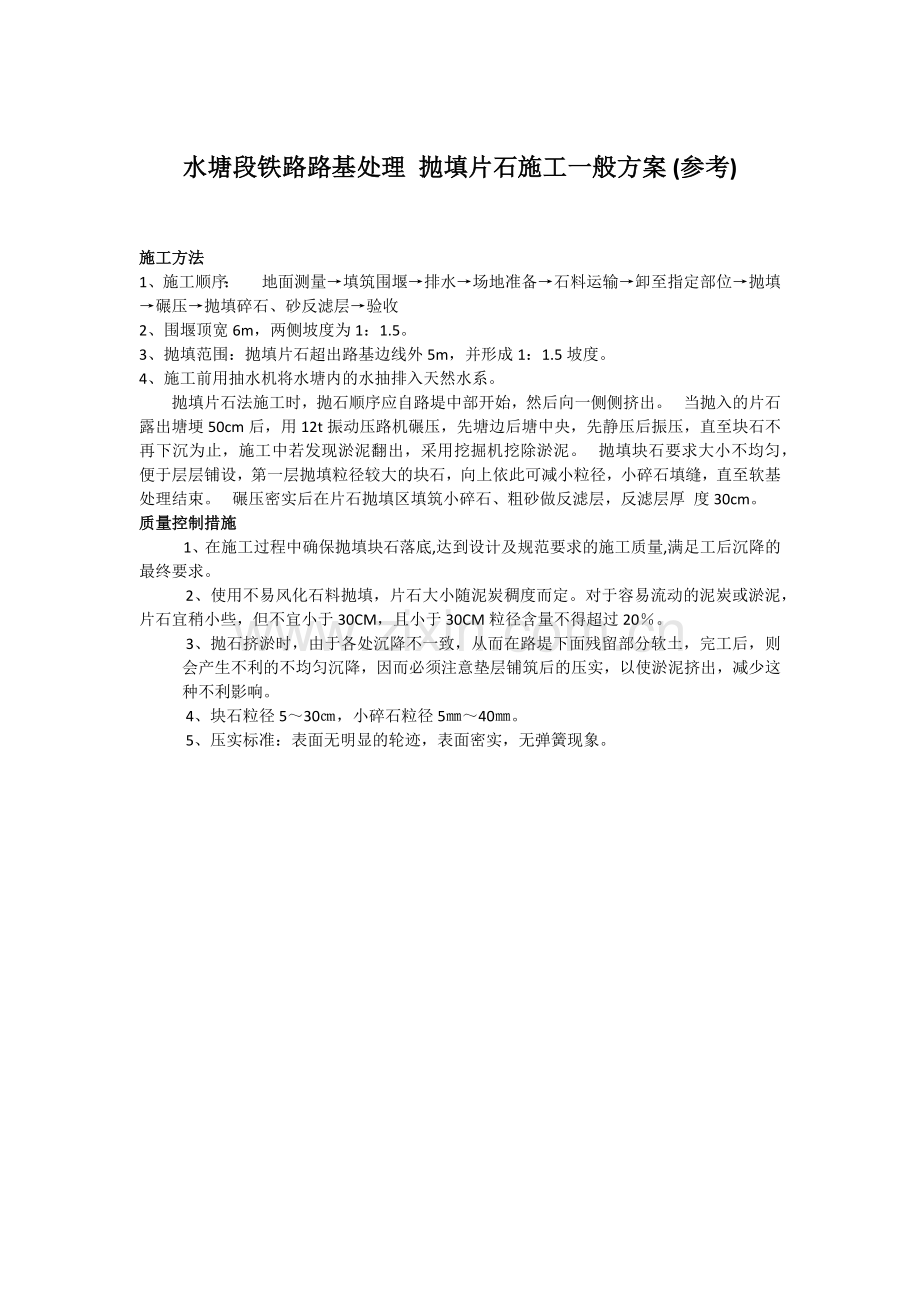

水塘段铁路路基处理 抛填片石施工一般方案 (参考) 施工方法  1、施工顺序:      地面测量→填筑围堰→排水→场地准备→石料运输→卸至指定部位→抛填→碾压→抛填碎石、砂反滤层→验收 2、围堰顶宽6m,两侧坡度为1:1.5。 3、抛填范围:抛填片石超出路基边线外5m,并形成1:1.5坡度。 4、施工前用抽水机将水塘内的水抽排入天然水系。 抛填片石法施工时,抛石顺序应自路堤中部开始,然后向一侧侧挤出。  当抛入的片石露出塘埂50cm后,用12t振动压路机碾压,先塘边后塘中央,先静压后振压,直至块石不再下沉为止,施工中若发现淤泥翻出,采用挖掘机挖除淤泥。  抛填块石要求大小不均匀,便于层层铺设,第一层抛填粒径较大的块石,向上依此可减小粒径,小碎石填缝,直至软基处理结束。  碾压密实后在片石抛填区填筑小碎石、粗砂做反滤层,反滤层厚 度30cm。     质量控制措施    1、在施工过程中确保抛填块石落底,达到设计及规范要求的施工质量,满足工后沉降的最终要求。   2、使用不易风化石料抛填,片石大小随泥炭稠度而定。对于容易流动的泥炭或淤泥,片石宜稍小些,但不宜小于30CM,且小于30CM粒径含量不得超过20%。   3、抛石挤淤时,由于各处沉降不一致,从而在路堤下面残留部分软土,完工后,则会产生不利的不均匀沉降,因而必须注意垫层铺筑后的压实,以使淤泥挤出,减少这种不利影响。   4、块石粒径5~30㎝,小碎石粒径5㎜~40㎜。  5、压实标准:表面无明显的轮迹,表面密实,无弹簧现象。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 铁路地铁

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
