收藏 分销(赏)

深基坑专项施工方案(专家论证后修改版2016).doc

上传人:丰**** 文档编号:4641947 上传时间:2024-10-08 格式:DOC 页数:76 大小:747.90KB
下载 相关 举报
深基坑专项施工方案(专家论证后修改版2016).doc_第1页
第1页 / 共76页
深基坑专项施工方案(专家论证后修改版2016).doc_第2页
第2页 / 共76页
深基坑专项施工方案(专家论证后修改版2016).doc_第3页
第3页 / 共76页
深基坑专项施工方案(专家论证后修改版2016).doc_第4页
第4页 / 共76页
深基坑专项施工方案(专家论证后修改版2016).doc_第5页
第5页 / 共76页
点击查看更多>>
资源描述

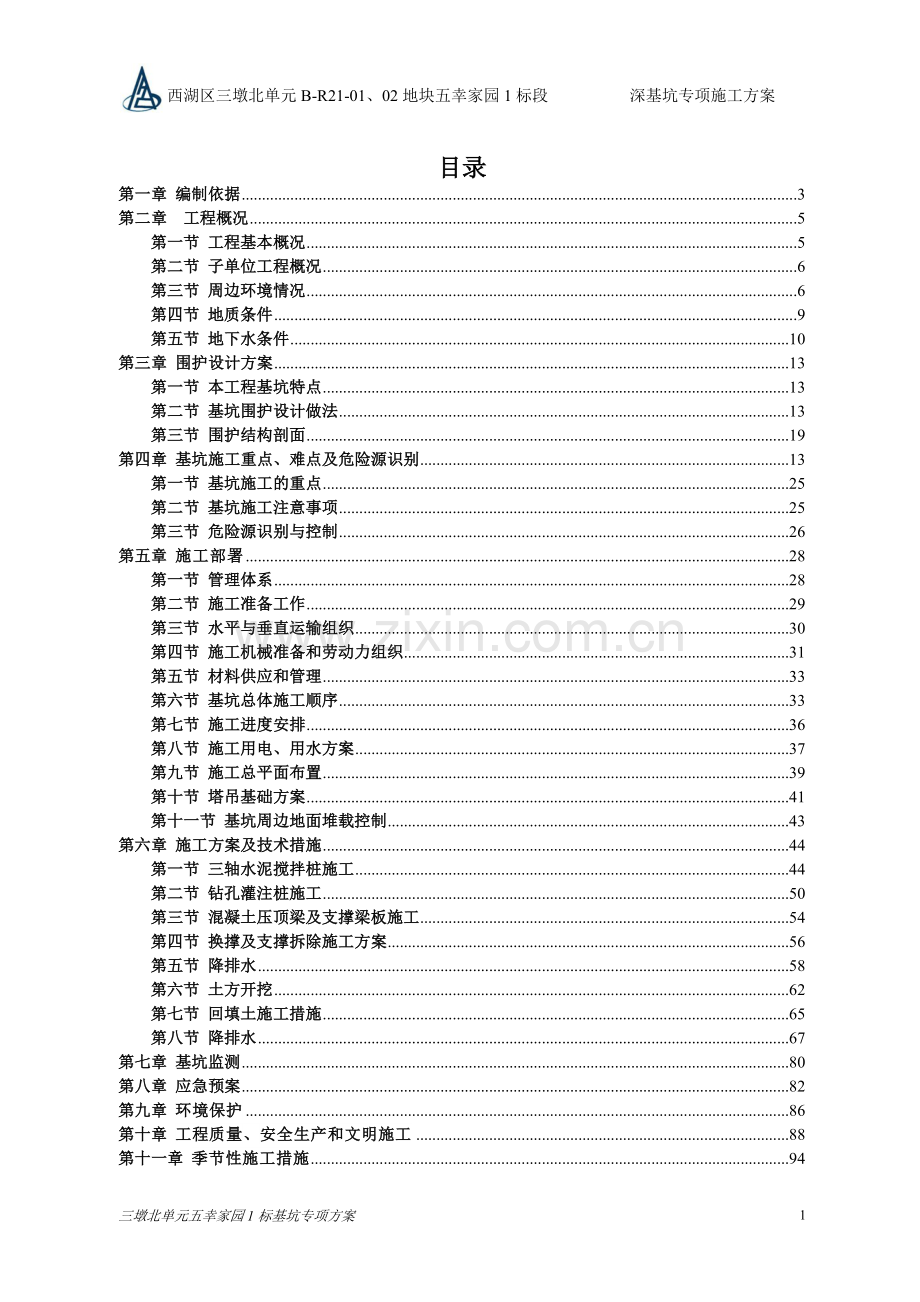

1、 西湖区三墩北单元B-R21-01、02地块五幸家园1标段 深基坑专项施工方案西湖区三墩北单元B-R21-01、02地块农转非居民拆迁安置房五幸家园1标段专项施工方案 编制人: 审核人: 审批人: 浙江宏超建设集团有限公司二0一六年 月目录第一章 编制依据3第二章 工程概况5第一节 工程基本概况5第二节 子单位工程概况6第三节 周边环境情况6第四节 地质条件9第五节 地下水条件10第三章 围护设计方案13第一节 本工程基坑特点13第二节 基坑围护设计做法13第三节 围护结构剖面19第四章 基坑施工重点、难点及危险源识别13第一节 基坑施工的重点25第二节 基坑施工注意事项25第三节 危险源识别

2、与控制26第五章 施工部署28第一节 管理体系28第二节 施工准备工作29第三节 水平与垂直运输组织30第四节 施工机械准备和劳动力组织31第五节 材料供应和管理33第六节 基坑总体施工顺序33第七节 施工进度安排36第八节 施工用电、用水方案37第九节 施工总平面布置39第十节 塔吊基础方案41第十一节 基坑周边地面堆载控制43第六章 施工方案及技术措施44第一节 三轴水泥搅拌桩施工44第二节 钻孔灌注桩施工50第三节 混凝土压顶梁及支撑梁板施工54第四节 换撑及支撑拆除施工方案56第五节 降排水58第六节 土方开挖62第七节 回填土施工措施65第八节 降排水67第七章 基坑监测80第八章

3、应急预案82第九章 环境保护86第十章 工程质量、安全生产和文明施工88第十一章 季节性施工措施94第十二章 附图:附图一:施工总平面布置图 附图二:深基坑工程施工进度计划表 附图三:基坑区块划分图 附图四:基坑内临时车道示意图及剖面详图 附图五:土方开挖各阶段工况示意图 附图六:基坑围护设计总说明及围护图纸 附图七:塔吊基础位置及基础详图 附图八:施工现场环境示意图附件:附件一:基坑围护设计论证意见 附件二:勘探孔平面布置图及典型剖面示意图 第一章 编制依据1、三墩北单元B-R21-01地块农转非居民拆迁安置房工程岩土工程勘察报告;2、浙江华越建筑设计有限公司提供的设计图纸;3、浙江省工程物

4、探勘察院提供的围护设计图纸;4、杭州市危险性较大的分部分项工程专项施工方案编制参考意见;5、住房和城乡建设部文件危险性较大的分部分项工程安全管理办法建质200987号通知;6、2015.11.11日专家论证会议纪要;7、建筑基坑支护技术规程(JGJ1202012);8、建筑基坑工程技术规程DB33/T1096-20149、建筑地基基础设计规范(GB500072011);10、建筑地基基础工程施工质量验收规范(GB502022002);11、浙江省建筑地基基础设计规范(DB33/1001-2003)12、建筑桩基技术规范(JGJ942008);13、混凝土结构设计规范(GB500102010);

5、14、型钢水泥土搅拌墙技术规程(JGJ/T199-2010)15、(JGJ18-20钢筋焊接及验收规程12);16、建筑施工安全检查标准(JGJ59-2011);17、建筑基坑工程监测技术规范(GB50497-2009);18、混凝土结构工程施工质量验收规范(GB50204-2002(2011版) 19、建筑机械使用安全技术规程(JGJ33-2012);20、建筑施工高处作业安全技术规范(JGJ80-91);21、工程测量规范( GB50026-2007);22、施工现场临时用电安全技术规范JGJ46-200523、建筑工程施工质量检验统一标准(GB50300-20013);24、混凝土结构工

6、程施工规范GB50666-2011; 25、浙江省建筑施工安全标准化管理规定;26、杭建工发2009528号文件关于进一步做好杭州市危险性较大的分部分项工程专项施工方案论证实施工作的通知;27、杭建协201123号文件关于进一步完善专项施工方案论证工作的通知28、浙江宏超建设集团有限公司工程管理制度; 29、浙江宏超建设集团有限公司企业标准。第二章 工程概况第一节 工程基本概况西湖区三墩北单元B-R21-01、02地块农转非居民拆迁安置房五幸家园1标段项目位于西湖区三墩镇,拟建东陈路与庄墩路交叉口(原章家桥幼儿园旁),总用地面积23128,总建筑面积92196(其中地下面积为29090,地上建

7、筑面积为63106),由7幢24层拆迁安置房。-1F-2F地下室组成。本工程相对标高0.000相当于黄海高程 6.600m,依据地勘报告本工程属第四纪滨海湖沼相沉积平原地貌,场地现状以农居为主,均已拆除,四周道路(规划)均未建设,而南侧约100m为现状贝家河,东侧约30贝家河支河,拟建场所地地面高程在2.564.50m(以勘探点孔口高程设计)场地地势相对平坦,地貌单一;建筑结构设计安全等级为二级,建筑设计使用年限50年,地下室防水等级二级,耐火等级一级,建筑工地结构抗震设防类别丙类,搞震设防烈度6度;剪力墙抗震等级四级;本工程+0.000相当于绝对标高3.600m,本工程实际场地平整后绝对高程

8、暂按3.50m考虑,相对标高为了3.10。基础采用桩承台条形基础,桩基为600、700、800的钻孔灌注桩。根据本工程地质条件,基坑开挖深度和周围环境,本围护方案主要采用排桩支护结构,其中:北区地下二层(QAG/1238轴,4#、5#、6#、7#楼);南侧坑内高差采用7-7剖一排8001000钻孔灌注桩+一排650450三轴水泥搅拌桩,东侧采用(6-6剖面出土道口二)8001000(内)+4002000(外)钻孔灌注桩+2排650450三轴水泥搅拌桩,坑底采用6排650450三轴水泥搅拌桩进行被动区域加固,北侧采用(6-6剖面)8001000(内)+8002000(外)钻孔灌注桩+Z排6504

9、50三轴水泥搅拌桩;坑底采用6排650450三轴水泥搅拌桩进行被动区加固,及(3-3剖面)8001000钻孔灌注桩+650450三轴水泥搅拌桩;南区地下一层(AW/135轴,1#、2#、3#楼):东侧采用(1-1剖面)8001000钻孔灌注桩+650450三轴水泥搅拌桩,坑底采用5排650450三轴水泥搅拌桩进行被动区加固,和(2-2剖面)8001000(内)+82000(外)+2排650450三轴水泥搅拌桩,坑底采用5排650450三轴水泥搅拌桩进行被动区加固;南侧采用(4-4剖面,出土道口一)8001000(内)+8002000(外)+2排650450三轴水泥搅拌桩,坑底采用5排65045

10、0三轴水泥搅拌桩进行被动区加固,西侧采用(4-4剖,5-5剖面)8001000(内)+8002000(外)+2排650450三轴水泥搅拌桩,坑底采用5排650450三轴水泥搅拌桩进行被动区加固,北侧采用(1-1剖面)8001000钻孔灌注桩+650450三轴水泥搅拌桩,坑底采用5排650450三轴水泥搅拌桩进行被动区加固。电梯井部位采用钢板桩支护,北区地下室负二层大面积底板面标高为-10.1m,坑中坑为-13.6、-12.3,底板厚为700mm,设计基坑开挖深度为7.8m8.1m,坑中坑最大高差2.7m;南区地下室负一层大面积底板标高为-6.1m,坑中坑为-8.3m-9.6m,底板厚为500m

11、m,设计基坑开挖深度为3.6m4.1m,坑中坑最大高差2.9m;根据开挖深度及周边环境,本基坑安全等级为二级,开挖深度影响范围内土质条件较差,以淤泥质土为主,本工程现处于工程桩施工阶段。工程各方责任主体工程名称:西湖区三墩北单元B-R21-01、02地块农转非居民拆迁安置房五幸家园1标 段建设单位:杭州市西湖区建设管理中心设计单位:浙江华越建筑设计有限公司勘察单位:杭州市勘测设计研究院围护设计:浙江省工程物探勘察院监理单位:浙江德邻联合工程有限公司施工单位:浙江宏超建设集团有限公司第二节 子单位工程概况本工程共有1个地下室及7幢单体组成,本工程子单位情况为:楼号地上部分建筑面积()标准层高(m

12、)建筑高度(m)备 注结构类型1#10047.72.974.7-1层/24层框剪结构2#86812.974.7-1层/24层框剪结构3#97442.974.7-1层/24层框剪结构4#9863.92.974.7-2层/24层框剪结构5#81122.974.7-2层/24层框剪结构6#8113.42.974.7-2层/24层框剪结构7#85442.974.7-2层/24层框剪结构第三节 周边环境情况根据资料和现场踏勘,场地周围环境如:基坑北侧:基坑下坎线距离该侧用地红线最近处约5m,用地红线外10m宽一条莲池路施工便道和市政绿化用地(附照片)基坑西侧:基坑下坎线距离实测用线红线最近处约4.23m

13、,用地线线外有一条24m宽东陈路正在施工(附照片)基坑南侧:基坑下坎线距离实测用红线最近处约6.67m,用地红线外有一条42宽庄墩路未施工(附照片)基坑东侧:基坑下坎线距离实测用地红线最近处约5m第四节、地质条件经详细勘察后知,场地第四纪覆盖层厚度约为45m,上部主要为滨海湖沼相沉积的淤泥及淤泥质土层,中部为陆海相软、硬土层交替沉积地层(以海相土层为主),场地底部主要为白垩纪基岩。根据野外钻探、室内岩土试验及原位测试资料,可将场地勘探深度范围内岩土层分为14个工程地质层共计31个亚层,各岩土层特性及分布特征自上而下描述如下:1杂填土:褐灰灰黄色,湿,以含砖瓦、碎砾石等建筑垃圾为主,其余成份以粘

14、性土充填。层厚0.703.50m,局部分布。2素填土:灰黄色,湿,含少量砖瓦、碎砾石,呈粉质粘土性。层厚0.503.90m,局部分布。塘(河)淤泥:灰褐色,湿,松软,含少量砖瓦、碎砾石,较多腐殖质,呈粉质粘土性。层厚0.702.20m,局部分布。1粉质粘土:灰黄色,软可塑,含云母、氧化铁质。无摇震反应,稍有光泽,干强度高,韧性中等。层厚0.402.50m,大部分布。2粘质粉土:灰黄色,饱和,稍密,含氧化铁,夹粘性土。摇震反应中等,无光泽反应,干强度低,韧性低。层厚0.602.20m,局部分布。1粘质粉土夹淤泥质粘土:灰色,稍密(流塑)。摇震反应弱,稍有光泽,干强度中等,韧性中等。层厚0.602

15、.60m,局部分布。2淤泥质粉质粘土:灰色,流塑。摇震反应中等,稍有光泽,干强度中等,韧性中等。层厚7.7013.30m,全场分布。1粉质粘土:青灰色,软塑软可塑,含云母、氧化铁质。无摇震反应,有光泽,干强度高,韧性中等。层厚0.805.0m,局部分布。2粘土:灰黄色,可塑,含云母、氧化铁质。无摇震反应,有光泽,干强度高,韧性中等。层厚0.905.90m,局部缺失。1淤泥质粘土:灰色,流塑软塑,含有机质、腐植质。无摇震反应,有光泽,干强度、韧性中等。层厚3.507.80m,全场分布。2粉质粘土:绿灰色,可塑,含云母、氧化铁质。无摇震反应,有光泽,干强度高,韧性中等。该土系软土成因,后因水退出露

16、地表经太阳曝晒致性质变好。层厚0.903.80m,局部分布。3含砂粉质粘土:灰色,软塑,含有机质、腐植质,含1015%粉砂。无摇震反应,稍有光泽,干强度、韧性中等。层厚0.604.30m,局部缺失。1粉质粘土:灰绿、灰黄色,可塑,含云母、氧化铁质。无摇震反应,有光泽,干强度高,韧性中等。层厚0.902.90m。2中砂:灰绿色,饱和,中密。局部含砾石约58%,少量粘性土。层厚0.803.80m,局部分布。3砾砂:灰绿色,饱和,中密。含砾石约2045%,以中细砂为主,少量粘性土。砾石一般粒径0.21cm,最大粒径4cm,以亚圆形为主,少量棱角状,成份以砂岩、石英砂岩为主。层厚0.303.70m,局

17、部分布。粉质粘土:褐灰色、青灰色,软塑。无摇震反应,稍有光泽,干强度高,韧性中等。层厚0.303.70m,局部分布。1粉质粘土:灰黄色,硬可塑,含云母、氧化铁质。无摇震反应,稍有光泽,干强度高,韧性中等。层厚1.703.70m,偶有分布。2中砂:灰绿色,饱和,中密。局部含砾石约38%,最多大于20%,少量粘性土。层厚1.004.70m,局部分布。3砾砂:浅灰色,饱和,中密。含砾石约2040%,以中细砂为主,少量粘性土。砾石一般粒径0.21cm,最大粒径4cm,以亚圆形为主,少量棱角状,成份以砂岩、石英砂岩为主。层厚0.604.10m,局部分布。粉质粘土:褐灰色,软塑,含少量有机质、腐植质。无摇

18、震反应,稍有光泽,干强度、韧性中等。层厚0.901.20m,偶有分布。1粘土:青灰夹黄色,硬可塑,含云母、氧化铁质,无摇震反应,有光泽,干强度高,韧性高。层厚1.005.80m,局部分布。2粉质粘土:青灰、灰黄色,可塑,含云母、氧化铁质,含220cm薄层粉砂,偶夹砾石层,无摇震反应,稍有光泽,干强度中等高,韧性中等。层厚0.704.50m,局部分布。3粉砂:灰绿色,饱和,中密。局部含砾石约510%。层厚0.604.50m,局部分布。4砾砂:青灰色,饱和,中密状,含砾石约2055%,以中细砂为主,少量粘性土。砾石一般粒径0.2cm,最大粒径4cm,以亚圆形为主,少量棱角状,成份以砂岩、石英砂岩为

19、主。层厚0.305.50m,局部分布。粉质粘土:褐灰色,软可塑,含少量有机质、腐植质。无摇震反应,稍有光泽,干强度高,韧性中等。层厚1.60m,仅孔Z05处分布。1粉质粘土:青灰、灰黄色,硬可塑,含云母、氧化铁质,无摇震反应,稍有光泽,干强度高,韧性中等。层厚0.601.70m,偶有分布。圆砾:灰黄色,饱和,中密状。含砾石约3560%,以中细砂为主,少量粘性土。砾石一般粒径0.22cm,最大粒径4cm,以次棱角状为主,少量棱角状,成份以砂岩、石英砂岩为主,火成岩次之。层厚4.108.30m,全场分布。3夹粉质粘土:灰黄色,可塑,含云母、氧化铁质,无摇震反应,稍有光泽,干强度高,韧性中等。层厚0

20、.401.80m,偶有分布。场地基岩为白垩纪基岩,以钙质石英粉砂岩为主,少量钙质岩屑砂岩,二者呈交替互层状。由于钙质岩屑砂岩中岩屑含量较少,粒径较小,加上二者成因一致,强度、性质十分接近,故本详勘报告把上述二种基岩统一合并为钙质石英粉砂岩。1全风化钙质石英粉砂岩:褐红色,母岩成分与结构已全部破坏,风化成可塑状土状。局部分布。层厚1.40m,仅孔Z52处分布。2强风化钙质石英粉砂岩:褐红色,母岩成分与结构已大部破坏,岩芯呈碎块状。钻进速度约为12分钟左右。层厚0.503.50m,全场分布。3中等风化钙质石英粉砂岩:褐红色,母岩成分与结构部分遭破坏,岩石具有砂状结构,以粉砂为主,填隙物次之。岩屑少

21、量,次棱角状。填隙物以方解石为主,水云母次之,褐铁矿少量。岩石为基底式胶结,分选性中等。岩芯呈短柱状、碎块状。锤击声闷。采用直径为127mm合金钻头钻进速度约为2530分钟左右。室内岩石单轴抗压强度1.895.24MPa,根据本次多组试验成果,其岩石天然单轴抗压强度标准值为2.0MPa,属极软岩。本次勘探未揭穿,最大揭示厚度8.50m,全场分布。各岩土层空间分布规律详见勘探点线平面位置图、工程地质剖面图。第五节、地下水条件勘探揭示,拟建场地地下水主要为赋存在上部填土层、2粘质粉土层的松散岩类孔隙潜水及赋存在下部、砾砂层中的承压水。根据本次详勘资料,在勘探孔内测得潜水稳定水位埋深为0.602.4

22、0m,85国家高程(复测高程)1.603.25m,补给途径主要受大气降水和地下同层侧向径流的补给,临近贝家河支河处接收丰水期河水补给。排泄途径以蒸发和地下同层侧向径流排泄为主,临近贝家河支河处向枯水期河水排泄,水位动态随季节性变化,自然条件下年水位变幅约为12m。本次在Z17、Z32勘探点处所取浅部潜水样的水质简分析资料,根据岩土工程勘察规范(GB50021-2001,2009年版)中的附录G按类场地环境类别、B型地下水,对地下水进行评价,结果为:场地潜水对混凝土有微腐蚀性;在干湿交替环境条件下对钢筋混凝土结构中的钢筋有微腐蚀性,在长期浸水环境条件下对钢筋混凝土结构中的钢筋有微腐蚀性(详见表5

23、.2)。 潜水对混凝土和钢筋混凝土结构中钢筋腐蚀性评价表 表5.2内容水对混凝土结构的腐蚀性评价水对钢筋混凝土结构中钢筋的腐蚀性评价按环境类型(类)按地层渗透性(弱透水层B类)干湿交替长期浸水 SO42- (mg/L)Mg2+(mg/L)总矿化度(mg/L)PH值侵蚀CO2(mg/L)CL- (mg/L)微腐蚀性规定3002000200005.03010010000弱腐蚀性规定300-15002000-300020000-500004.0-5.030-60100-50010000-20000中等腐蚀性规定1500-30003000-400050000-600003.5-4.060-100500

24、-5000/Z1765.623.63557.874.4765.865.8Z3282.545.47246.888.9495.395.3腐蚀性评价微腐蚀性微腐蚀性微腐蚀性本次未进行场地浅部地下水位以上土层的化学分析。本场地潜水位总体埋深较浅,主要接受大气降水及地下同层侧向径流的补给,经过大气降水常年的淋滤作用,加上所在区域年降雨量充沛,场地浅部地下水位以上土层对混凝土及钢筋混凝土中的钢筋的腐蚀性视同潜水的腐蚀性。本次未专门取承压水进行水质简分析,根据区域水文地质资料,在长期浸水条件下,承压水对混凝土有微腐蚀性,对钢筋混凝土结构中钢筋有微腐蚀性。根据区域资料,本地区承压水的水头约1.01.5m(85

25、国家高程复测高程),位于基坑影响范围内,但鉴于承压含水层上部的隔水层层厚厚达20m以上,且本工程拟建地下室仅一层,结合周边工程经验,判断承压水对本工程建设影响较小。 第三章 围护设计方案 本工程围护设计专项方案与2015年11月11日通过专家论证,以下围护设计方案论述为调整后围护设计方案进行。第一节 本工程基坑特点1.1 本工程基坑呈不规则形状,一层地下室:基坑北侧东西长约47977米,西侧南北长约140533米,南侧东西长约171317米,二层地下室:基坑北侧东西长约202332米,东侧东南长约48974米。坑内一、二层地下室交界处基坑东西长约217316米,基坑占总用地面积约23128平方

26、米,围护长约611133米。1.2 基坑开挖深度一般,基坑大面积设计开挖深度:一层地下室(南区):3.6m4.1m;二层地下室(北区):7.8m8.1m。1.3 基坑开挖范围内地基土质情况较差,以淤泥质土为主;第二节 基坑围护设计做法综合考虑工程地质条件、基坑开挖深度和周围环境条件,确定本基坑采用排桩支护结构形式为:北区地下二层(QAG/1238轴,4#、5#、6#、7#楼);南侧坑内高差采用7-7剖一排8001000钻孔灌注桩+一排650450三轴水泥搅拌桩,东侧采用(6-6剖面出土道口二)8001000(内)+4002000(外)钻孔灌注桩+2排650450三轴水泥搅拌桩,坑底采用6排65

27、0450三轴水泥搅拌桩进行被动区域加固,北侧采用(6-6剖面)8001000(内)+8002000(外)钻孔灌注桩+Z排650450三轴水泥搅拌桩;坑底采用6排650450三轴水泥搅拌桩进行被动区加固,及(3-3剖面)8001000钻孔灌注桩+650450三轴水泥搅拌桩;南区地下一层(AW/135轴,1#、2#、3#楼):东侧采用(1-1剖面)8001000钻孔灌注桩+650450三轴水泥搅拌桩,坑底采用5排650450三轴水泥搅拌桩进行被动区加固,和(2-2剖面)8001000(内)+82000(外)+2排650450三轴水泥搅拌桩,坑底采用5排650450三轴水泥搅拌桩进行被动区加固;南侧

28、采用(4-4剖面,出土道口一)8001000(内)+8002000(外)+2排650450三轴水泥搅拌桩,坑底采用5排650450三轴水泥搅拌桩进行被动区加固,西侧采用(4-4剖,5-5剖面)8001000(内)+8002000(外)+2排650450三轴水泥搅拌桩,坑底采用5排650450三轴水泥搅拌桩进行被动区加固,北侧采用(1-1剖面)8001000钻孔灌注桩+650450三轴水泥搅拌桩,坑底采用5排650450三轴水泥搅拌桩进行被动区加固。电梯井部位采用钢板桩支护,北区地下室负二层大面积底板面标高为-10.1m,坑中坑为-13.6、-12.3,底板厚为700mm,设计基坑开挖深度为7.

29、8m8.1m,坑中坑最大高差2.7m;南区地下室负一层大面积底板标高为-6.1m,坑中坑为-8.3m-9.6m,底板厚为500mm,设计基坑开挖深度为3.6m4.1m,坑中坑最大高差2.9m;根据开挖深度及周边环境,本基坑安全等级为二级,开挖深度影响范围内土质条件较差,以淤泥质土为主,本工程现处于工程桩施工阶段。2.1 三轴水泥搅拌桩2.1.1 基坑边壁止水以及坑底被动区加固采用650450三轴水泥搅拌桩;2.1.2 水泥搅拌桩采用标准连续方式施工,搭接形式为全断面套打,采用强度等级为42.5新鲜普通硅酸盐水泥,水泥掺入量为22%,(被加固土体重按18KW/M3)空搅水泥掺量为11%,浆液水灰

30、比1.5,施工前应进行试桩,各施工参数应满足水泥掺入量,搅拌均匀连续的要求,采用的水泥应新鲜,干燥,无结块现象。2.1.3 桩位定位偏差不超过2cm,桩经偏新式不超过2cm,垂直度偏差不超过1%2.1.4 控制钻具下沉及提升速度,一般下沉速度不大于1m/min、提升速度不大于2m /min;桩底重复搅拌注浆;桩体施工必须保持连续性,相临桩施工间隔不得超过12h,如因特殊原因不可避免,则须补强并标明位置2.1.5 在搅拌桩施工过程中必须对基坑周边进行沉降及位移监测,并根据监测资料,合理控制施工过程序中搅拌头的压力阻力及注浆速度与注浆压力。2.1.6 三轴水泥搅拌桩成桩28天后应进行钻孔取芯强度试

31、验,抽检数量不应少于总桩数的2%,且不得少于3根,每根桩的取芯数量不宜少于5组,每组不宜少于3件试块。2.2 钻孔灌注桩2.2.1 钻孔灌注桩直径采用8001000;双排桩支护结构中后排桩采用8002000,采用水下C25砼,粗骨料径不得大于40mm并连续浇灌。桩数,中心间距,桩长,桩顶/底标高,配筋等详见围护图纸。2.2.2 钻孔灌注桩排桩应采用跳打法施工,相邻桩混凝土达到一定强度后,方可进行另一根桩的施工。2.2.3 桩体垂直偏差不午大于0.5%,桩位 偏差 50mm;孔底沉渣厚度不得大于100mm2.2.4 采用水下浇注混凝土工艺,充盈系数为1.051.10,具有良好的和易性,水灰比宜在

32、0.500.55,坍落度可取180220mm。2.2.5 钢筋笼箍筋,加强筋与主筋的焊接须牢固,应确保钢筋保护层厚度不小于50mm,钢筋笼放置时应确保其位置符合设计要求,分段制作的钢筋笼,其钢筋接头应采用焊接,在同一截面内的钢筋接头不得超过主筋总数的50%,两个接头的竖向间距不小于500,焊接长度单面焊为10d,双面焊为5d.2.2.6 桩身混凝土地灌注标高应高于设计的桩顶标高,凿除砼浆高度后必须保证暴露的桩顶混凝土强度达到设计值,本工程围护钻孔灌注桩超灌高度取600700,凿桩不破坏桩身质量2.2.7 钻孔灌注桩的养护期以达到设计强度的80%所需天数为准。2.3坚向立桩施工 2.3.1 坑内

33、内支撑系统的坚向立柱共48根,为新打设的800钻孔灌注桩作为立柱桩,竖向立柱桩的位置见支撑平面布置图。施工前应仔细复核新打设立柱桩的位置,避免出现今后结构施工与钢格构柱冲突。2.3.2 竖向立柱桩的上部为“口”字形钢格构柱,钢材采用A3钢,焊条为E43,均为满焊,除注明外,焊脚尺寸大于8。2.3.3 竖向立柱施工时,先将钢格构柱与下部钻孔灌注桩的主筋焊接牢固,再整体吊入孔内,并保证钢格构柱居中。2.3.4 钢格构柱顶部与支撑节点交口处应整体浇筑,严禁钢格构柱外露,并相应加强配筋。2.3.5 钢格构柱底部钢止水片应在挖土至坑底后,地下室底板混凝土前焊上,其位置视底板标高而定。2.3.6 桩身砼强

34、度等级C30,水下砼应具有良好的和易性,水灰比宜在0.50.55,坍落度可取180220mm,水下砼必须连续灌注,每根桩的灌注时间按初盘混凝土的初凝时间控制。2.3.7 桩位偏差,轴线和垂直轴线方向均不应超过50mm,垂直度偏差不应大于0.5%,桩径允许偏差50mm,充盈系数为1.051.10,孔底沉渣厚度小于100mm。2.3.8 成孔施工应一次不间断完成,成也完毕至灌注混凝土的时间间隔不应大于12小时。2.3.9 钢筋笼箍筋,加强筋与主筋的焊接须牢固,应确保钢筋保护层厚度不小于50mm,钢筋笼放置时应确保其位置符合设计要求,分段制作的钢筋笼,其钢筋接头应采用焊接,在同一截面内的钢筋接头不得

35、超过主筋总数的50%,两个接头的竖向间距不小于500,焊接长度单面焊为10d,双面焊为5d.2.4 放坡坡面防护做法 坡面防护采用100厚C20喷射混凝土,内配钢筋网6.5300300mm.2.5 现浇支撑梁2.5.1 支撑梁、冠梁采用C30现浇混凝土。垫层做法:100厚C15素混凝土垫层,垫层宽出支撑100。垫层上铺油毡。2.5.2 支撑梁、冠梁内的箍筋采用封闭形式,并做成135弯钩,弯钩端头直段长度不应小于10倍箍筋直径和75mm的较大值。当梁的上部箍筋为多排时,弯钩在二排或三排箍筋以下弯折。2.5.3 所有以断面表示的支撑梁、冠梁,其纵向钢筋的锚固长度均不小于La。2.5.4 冠梁的施工

36、缝宜留设在跨度的1/3处,2.5.5 受次梁集中荷载作用处设置的吊筋及附加箍筋构造按有关规范,吊筋的弯起段应伸至梁上边缘。2.5.6 支撑梁纵向钢筋应采用机械连接或焊接,并符合机械连接或焊接的有关要求。2.5.7 支撑主次梁高相同时,次梁下部纵向钢筋应置于主梁下部纵向钢筋之上。2.5.8 支撑梁端部纵筋应锚入或腰梁内La,且伸过冠梁的中心线5d。当直线锚固段长度不足时,纵筋应伸至节点对边并向下弯折。2.5.9 支撑梁与冠梁、支撑梁与支撑梁相交节点处,当相交角度90度时,均应设置水平加腋。2.5.10 结构纵筋均通长配置,搭接长度35d,遇格构柱应穿过或绕过角度,不得切断2.6 土方开挖2.6.

37、1 基坑土方开挖应按照预先编制的挖土方案实施,挖土方案应充分考虑基坑支护设计要求、基础及坑中坑挖深、工程桩、地质条件等要素。2.6.2 基坑土方开挖应遵循分层、分段、分步、对称、限时的原则,尽量减少未支护暴露时间,在支护结构及支撑体系未达到设计要求之前,不得进行下层土方的开挖。在每层土开挖过程中应以大于1:2的放坡式开挖,防止相邻土方挤压立柱及工程桩,每层分段开挖长度不得超过30m。2.6.3 坑底30cm土方及承台地梁位置宜采用人工开挖清理,严禁超挖,尽量减少对坑底土的扰动。挖土至坑底后应尽快在48小时内施工完成素混凝土垫层,避免基坑长期暴露,素混凝土垫层应延伸至围护体边,并抓紧施工基础底板

38、。2.6.4 采用机械挖土方式时,严禁挖土机械碰撞支撑、立柱和围护桩。挖土机械不得直接压在支撑上,应在支撑两侧先填土,填土须高出支撑顶面500,然后在其上铺设路基箱,方可在上面通行机械车辆。2.6.5 在基坑开挖过程中,应根据监测信息及时与有关各方进行协商调整挖土顺序。2.7 土方回填2.7.1 填土前应将基坑底的垃圾等杂物清理干净,并将回落的松散垃圾、砂浆、石子等杂物清除干净。2.7.2 要求用级配良好的砂土回填,检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内。2.7.3 回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定,回填土每层至少夯打

39、三遍,压实系数为0.94。2.8 换撑与拆撑2.8.1 支撑处施工基础底板时,应用500厚的素砼(同底板砼强度等级,与底板同浇注,做法详见各剖面)浇捣填实底板与围护桩之间的空隙,围护桩上的泥皮应清理干净。2.8.2 支撑处施工基础底板时,应用600厚的素砼(同底板砼强度等级,与底板同时浇注,做法详见各剖面)浇捣填实底板与围护桩之间的空隙,围护桩上的泥皮应清理干净。2.8.3 换撑构件混凝土强度达到100%设计强度后,方可拆除相应支撑;2.8.4 换撑期间,监测单位应加强围护结构和周围建筑物的监测;2.8.5 支撑拆除宜采用人工凿除,支撑拆除应对称、均匀进行,先拆小的,再拆大的,并须采取措施确保

40、施工人员的安全。2.9 基坑降水措施2.9.1基坑边壁采用650450三轴水泥搅拌桩止水。2.9.2 对于地表处的雨水、施工用水,采用排水沟截流,引至下水管道的方法解决。具体做法是,在坑周设置贯通的300300砖砌排水沟,并在沿排水沟隔2030m设置6006001000(H)集水井。将地面雨水、污水集中后,视情况设置沉淀池,排入城市下水管网。2.9.3 雨季施工时,应尽快采用水泵排除坑内积水,避免坑底土质被积水浸泡后性质变差,影响基坑边坡的稳定性。第三节 围护结构剖面基坑1-1剖面:采用8001000钻孔灌注桩,桩长12.75米,外侧采用6505450三轴水泥搅拌桩,桩底标高为-11.20米,

41、内侧采用5排650450三轴水泥搅拌桩被动区加固,桩底标高为-11.20米,压顶梁为Y1(1000600),压顶梁标高为-4.6米。基坑2-2剖面:采用双排800钻孔灌注桩,其中内侧为8001000,外侧为8002000桩长均为14.25米,中间采用对排650450三轴水泥搅拌桩,桩底标高为-11.20米,内侧采用5排650450三轴水泥搅拌桩被动区加固,桩底标高为-11.20米,压顶粱为Y1(1000600,连系梁为600600,压顶梁连系梁标高为-3.1m)基坑3-3剖面:采用双排8001000钻孔灌注桩,桩长分别为11.55米,14.75米,外侧采用650450三轴水泥搅拌桩,桩底标高为

42、-15.20米,压顶梁为Y11000600,压顶梁标高分别为-4.9米,-8.1米。基坑5-5剖/4-4剖面:采用双排800钻孔灌注桩,其中内侧为8001000,外侧为8002000,桩长均为15.65米,中间采2排650450三轴水泥搅拌桩,桩底标高为-11.20米,内侧采用5排650450三轴水泥搅拌桩,桩底标高为-11.20米,压顶梁为Y21000700,连系梁为600600,压顶梁连系梁标高为-1.60m。基坑6-6剖面:采用双排800钻孔灌注桩,其中内侧为8001000,外侧为8002000,桩长均为21.05米,中间采用2排650450三轴水泥搅拌桩,桩底标高为-17.20米,内侧

43、采用6排650450三轴水泥搅拌桩,桩底标高为-17.20米,压顶梁为Y21000600,压顶梁标高为-4.60米,支撑梁为ZC3(800800)ZC2(700700),支撑梁染面标高为-7.20m基坑7-7剖面:采用双排8001000钻孔灌注桩,桩长为11.75米,外侧采用650450三轴水泥搅拌桩,桩底标高为-15.20米,压顶梁为Y31000800,钢筋混凝土支撑(局部)ZC3、800800、ZC2、700700,压顶梁,钢筋混凝土支撑梁梁面标高均为-7.20m出土道口一剖面:采用双排800钻孔灌注桩,其中内侧为8001000,外侧为8002000,桩长均为15.25米,中间采2排650

44、450三轴水泥搅拌桩,桩底标高为-11.20米,内侧采用5排650450三轴水泥搅拌桩,桩底标高为-11.20米,压顶梁为Y11000600,连系梁为600600,压顶梁连系梁标高为-3.10m。出土道口二剖面:采用双排800钻孔灌注桩,其中内侧为8001000,外侧为8002000,桩长均为15.25米,中间采3排650450三轴水泥搅拌桩,桩底标高为-17.20米,内侧采用6排650450三轴水泥搅拌桩,桩底标高为-17.20米,压顶梁为Y31000800,连系梁为600600,压顶梁连系梁标高为-4.60m。电梯井高差处理:采用28b普通槽钢L=8m密排(详见围施-15中详图)冠梁高差处理:详见围施-15中详图第四章 基坑施工的重点、难点及危险源识别第一节 基坑施工的重点1.1 基坑全范围内土质较差本工程挖土范围内均为淤泥质土,流动性大,增加了土方开挖的难度,如何处理土方开挖与底板施工的有效衔接是本工程的重点。1.2 插入工序多土方开挖过程中还要配合压顶梁、支撑、立柱的施工、钢筋网喷射砼施工、基坑安全检测、混凝土垫层、防水、砖胎膜、基础砼的施工。基坑开挖,必须合理的组织施工,才能保证施工进度和基坑安全

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
