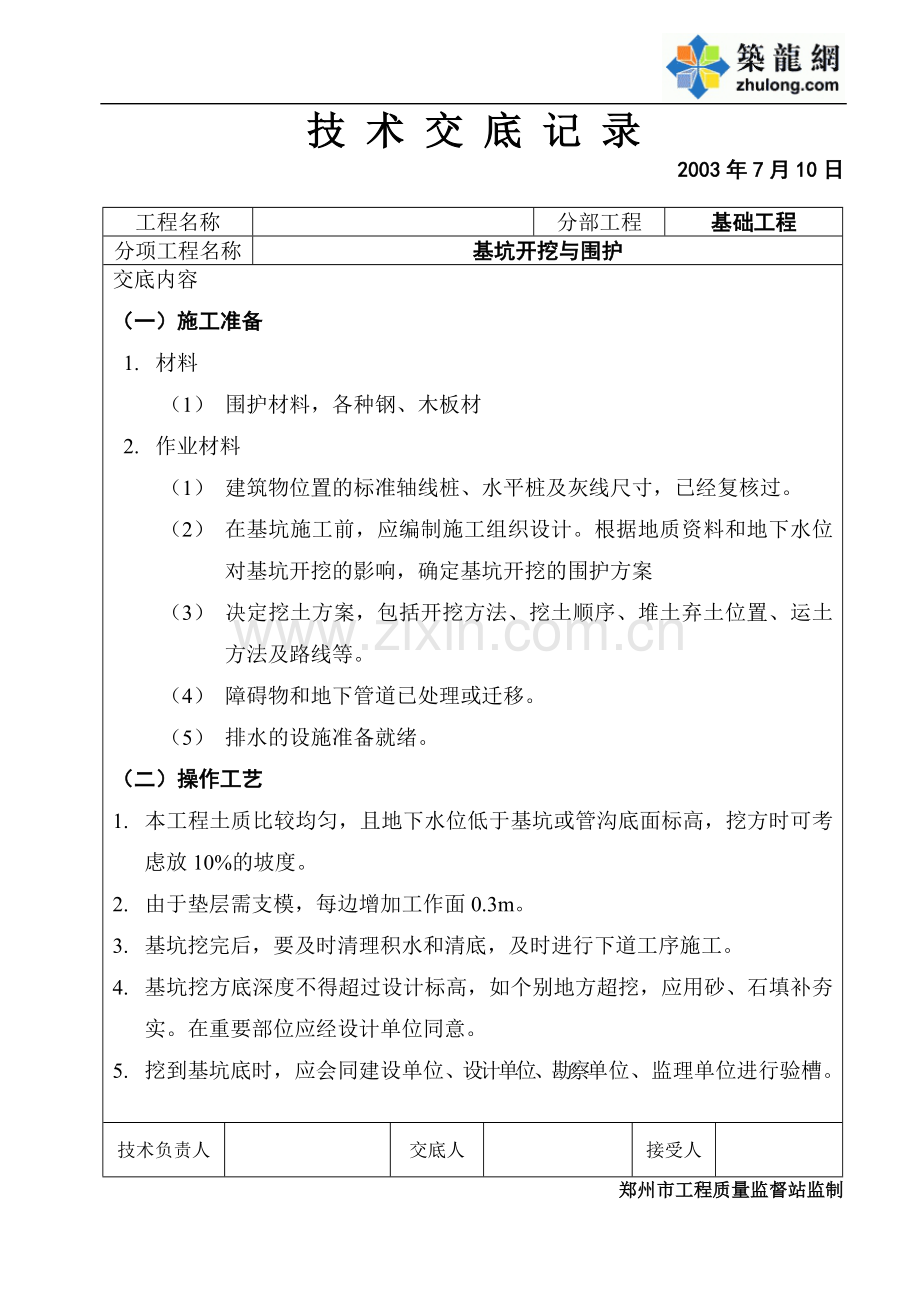

资源描述
工程名称
分部工程
基础工程
分项工程名称
基坑开挖与围护
交底内容
(一)施工准备
1. 材料
(1) 围护材料,各种钢、木板材
2. 作业材料
(1) 建筑物位置的标准轴线桩、水平桩及灰线尺寸,已经复核过。
(2) 在基坑施工前,应编制施工组织设计。根据地质资料和地下水位对基坑开挖的影响,确定基坑开挖的围护方案
(3) 决定挖土方案,包括开挖方法、挖土顺序、堆土弃土位置、运土方法及路线等。
(4) 障碍物和地下管道已处理或迁移。
(5) 排水的设施准备就绪。
(二)操作工艺
1. 本工程土质比较均匀,且地下水位低于基坑或管沟底面标高,挖方时可考虑放10%的坡度。
2. 由于垫层需支模,每边增加工作面0.3m。
3. 基坑挖完后,要及时清理积水和清底,及时进行下道工序施工。
4. 基坑挖方底深度不得超过设计标高,如个别地方超挖,应用砂、石填补夯实。在重要部位应经设计单位同意。
5. 挖到基坑底时,应会同建设单位、设计单位、勘察单位、监理单位进行验槽。
技术负责人
交底人
接受人
技 术 交 底 记 录
2003年7月10日
郑州市工程质量监督站监制
工程名称
分部工程
基础工程
分项工程名称
基坑开挖与围护
交底内容

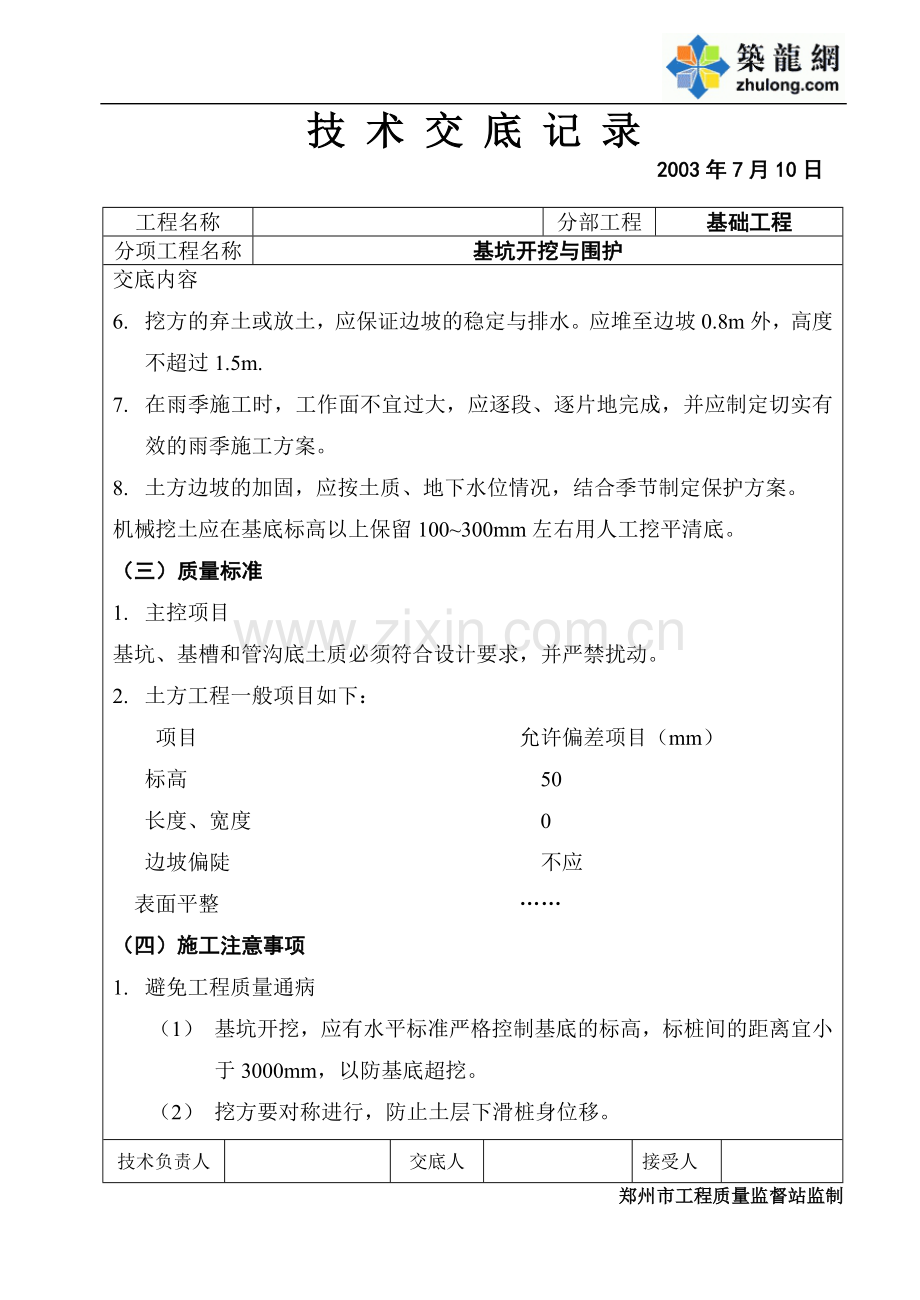

6. 挖方的弃土或放土,应保证边坡的稳定与排水。应堆至边坡0.8m外,高度不超过1.5m.
7. 在雨季施工时,工作面不宜过大,应逐段、逐片地完成,并应制定切实有效的雨季施工方案。
8. 土方边坡的加固,应按土质、地下水位情况,结合季节制定保护方案。
机械挖土应在基底标高以上保留100~300mm左右用人工挖平清底。
(三)质量标准
1. 主控项目
基坑、基槽和管沟底土质必须符合设计要求,并严禁扰动。
2. 土方工程一般项目如下:
项目 允许偏差项目(mm)
标高 50
长度、宽度 0
边坡偏陡 不应
表面平整 ……
(四)施工注意事项
1. 避免工程质量通病
(1) 基坑开挖,应有水平标准严格控制基底的标高,标桩间的距离宜小于3000mm,以防基底超挖。
(2) 挖方要对称进行,防止土层下滑桩身位移。
技术负责人
交底人
接受人
技 术 交 底 记 录
2003年7月10日
郑州市工程质量监督站监制
工程名称
分部工程
基础工程
分项工程名称
基坑开挖与围护
交底内容
2. 主要安全技术措施
(1) 夜间施工时,施工现场应有足够的照明,在危险地段设置明显的警示标志和护栏。
(2)土放开挖前,应对周围环境进行普查,消除安全隐患。对临近设施在施工中进行沉降和位移观测。
(五)成品保护
(2) 对定位桩、水平点等应注意保护好,挖土时不得撞击。并定期复测,检查其可靠性。
(3) 基坑的直立壁和边坡,在开外后应有保护措施,避免塌陷。
(4) 挖土需要的支护结构,在基础施工的全过程要做好保护,不得任意损坏或拆除。
技术负责人
交底人
接受人
技 术 交 底 记 录
2003年7月10日
郑州市工程质量监督站监制
