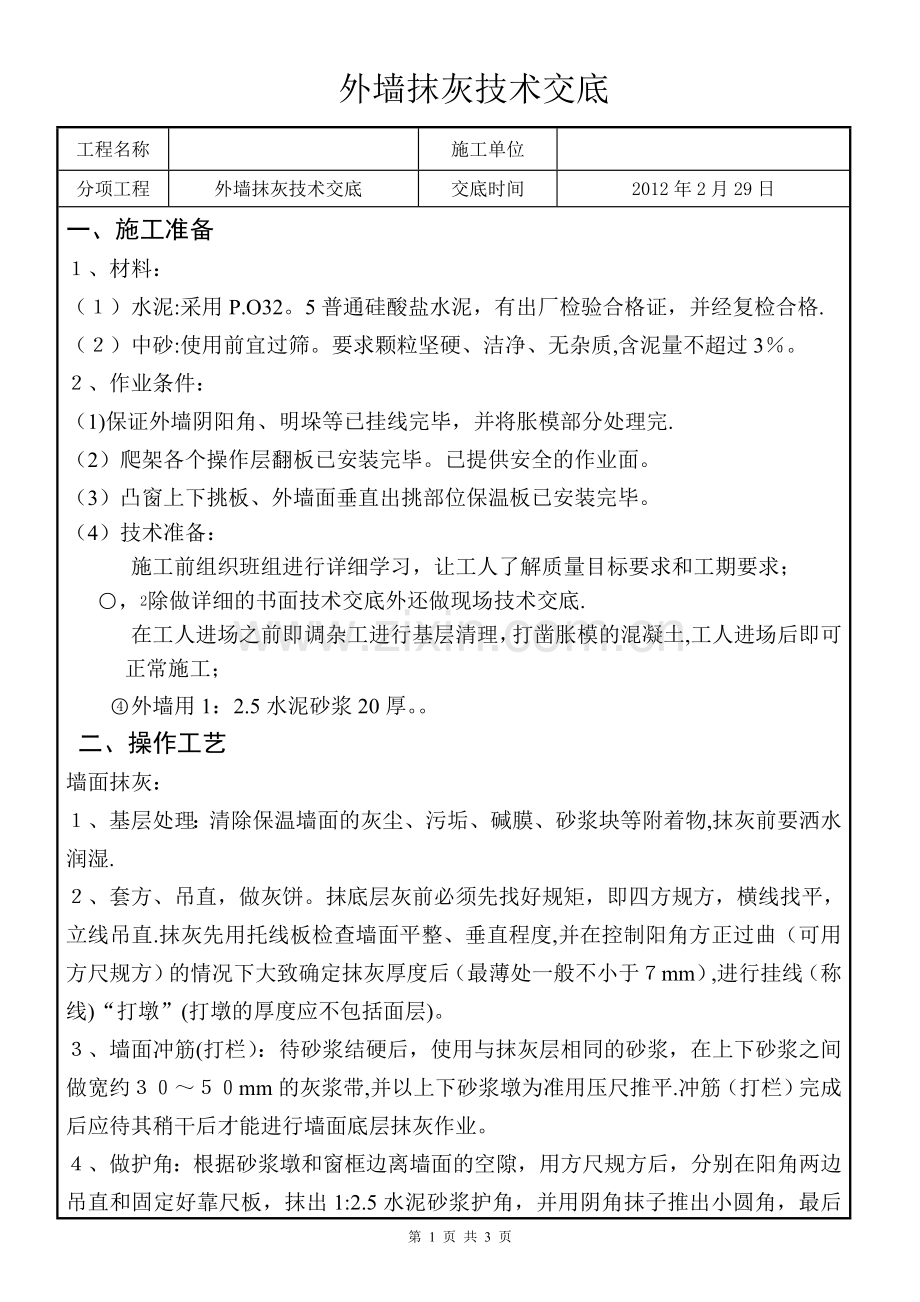

外墙抹灰技术交底 工程名称 施工单位 分项工程 外墙抹灰技术交底 交底时间 2012年2月29日 一、施工准备 1、材料: (1)水泥:采用P.O32。5普通硅酸盐水泥,有出厂检验合格证,并经复检合格. (2)中砂:使用前宜过筛。要求颗粒坚硬、洁净、无杂质,含泥量不超过3%。 2、作业条件: (1)保证外墙阴阳角、明垛等已挂线完毕,并将胀模部分处理完. (2)爬架各个操作层翻板已安装完毕。已提供安全的作业面。 (3)凸窗上下挑板、外墙面垂直出挑部位保温板已安装完毕。 (4)技术准备: 施工前组织班组进行详细学习,让工人了解质量目标要求和工期要求; 除做详细的书面技术交底外还做现场技术交底. 在工人进场之前即调杂工进行基层清理,打凿胀模的混凝土,工人进场后即可正常施工; 外墙用1:2.5水泥砂浆20厚。。 二、操作工艺 墙面抹灰: 1、基层处理:清除保温墙面的灰尘、污垢、碱膜、砂浆块等附着物,抹灰前要洒水润湿. 2、套方、吊直,做灰饼。抹底层灰前必须先找好规矩,即四方规方,横线找平,立线吊直.抹灰先用托线板检查墙面平整、垂直程度,并在控制阳角方正过曲(可用方尺规方)的情况下大致确定抹灰厚度后(最薄处一般不小于7mm),进行挂线(称线)“打墩”(打墩的厚度应不包括面层)。 3、墙面冲筋(打栏):待砂浆结硬后,使用与抹灰层相同的砂浆,在上下砂浆之间做宽约30~50mm的灰浆带,并以上下砂浆墩为准用压尺推平.冲筋(打栏)完成后应待其稍干后才能进行墙面底层抹灰作业。 4、做护角:根据砂浆墩和窗框边离墙面的空隙,用方尺规方后,分别在阳角两边吊直和固定好靠尺板,抹出1:2.5水泥砂浆护角,并用阴角抹子推出小圆角,最后利用靠尺板,在阳角两边50mm以外位置,以40°斜角将多余砂浆切除、清净。 5、抹底层灰和中层灰:(涂料外墙)在墙体湿润的情况下抹底层灰,底层灰用1:6水泥砂浆,厚度为15mm,分两次抹灰。然后以冲筋(打栏)为准,用压尺刮平找直,用木磨板磨平。若中层灰过厚,则应分遍涂抹。。中层灰抹完磨平后,应全面检查其垂直度、平整度、阴阳角是否方正、顺直,发现问题要及时修补(或返工)处理。 6、抹罩面层 面层抹砂浆:等中层有七成干后,抹罩面层,厚度为5mm,先用灰匙抹上砂浆,然后用刮尺刮平,并用磨板打起浆后,用塑料抹子赶平压水光。 三、质量要求 (一)主控项目 1、抹灰前基层的尘土、污垢、油渍等应清除干净,并应洒水润湿。 2.所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复检合格。砂浆配合比应符合设计要求. 3。凡砌体材料与混凝土柱、梁交接部位均加钢丝网或玻璃丝纤维网格布防开裂,(宽度每边300mm) 4.抹灰工程应分层进行,当抹灰总厚度大于或等于35mm时,应采取加强措施,增设一层铁丝网,规格为17#线,网孔为1cm×1cm。 5.抹灰层与基层之间及各抹灰层之间必须粘结牢,抹灰层应无脱层、空鼓、面层应无爆灰和裂缝. (二)一般项目 1。本工程采用一般抹灰工程的高级抹灰等级,表面质量应符合下列规定: 表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应清晰美观。 2。灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。 3.有排水要求的窗上口、挑板等部位应做滴水,滴水高差10mm。窗底口坡度为10mm。女儿墙顶及二层北立面檐顶做止水带宽25mm、高25 mm.伸缩缝间距不大于6米,缝内用沥青砂浆填实。 4.一般抹灰工程质量的允许偏差和检验方法如表27-1: 表27-1 项次 项目 允许偏差 检验方法 1 立面垂直度 4 3 用2m垂直检测尺检查 2 表面平整度 4 3 用2m垂直检测尺检查 3 阴阳角方正 4 3 用直角检测尺检查 4 分格条(缝)直线度 4 3 拉5m线,不足5m拉通线,用钢直尺检查 5 墙裙、勒脚上口直线度 4 3 拉5m线,不足5m拉通线,用钢直尺检查 四、安全措施 (1)进入施工现场必须戴好安全帽;严禁穿拖鞋上班;挂牌上岗. (2)施工作业时,应随时注意上下垂直作业.不可随意向下抛物。 (3)施工中发现安全隐患,应及时报告工长,待安全隐患消除后方可继续施工。 (4)施工中应注意文明施工.当日的砂浆当日用完,注意节约.落地灰应及时清走。严禁将砂浆直接倒在地板上。 五、产品保护 (1)推小车或搬运物料时,要注意不要碰撞墙角、门框.压尺和铁铲等工具不要靠在刚完成的墙面抹灰层上。 (2)拆除脚手架时要注意轻拆轻放,不要撞坏门窗和墙面。 (3)抹灰层凝结硬化前应防止水冲、撞击、振动和挤压。 (4)粘在门窗框上的砂浆应及时清理干净. (5)墙面养护,带墙面砂浆凝固应浇水养护不得少于7昼夜。 审核人 交底人 接受交底人 第 3 页 共 3 页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
