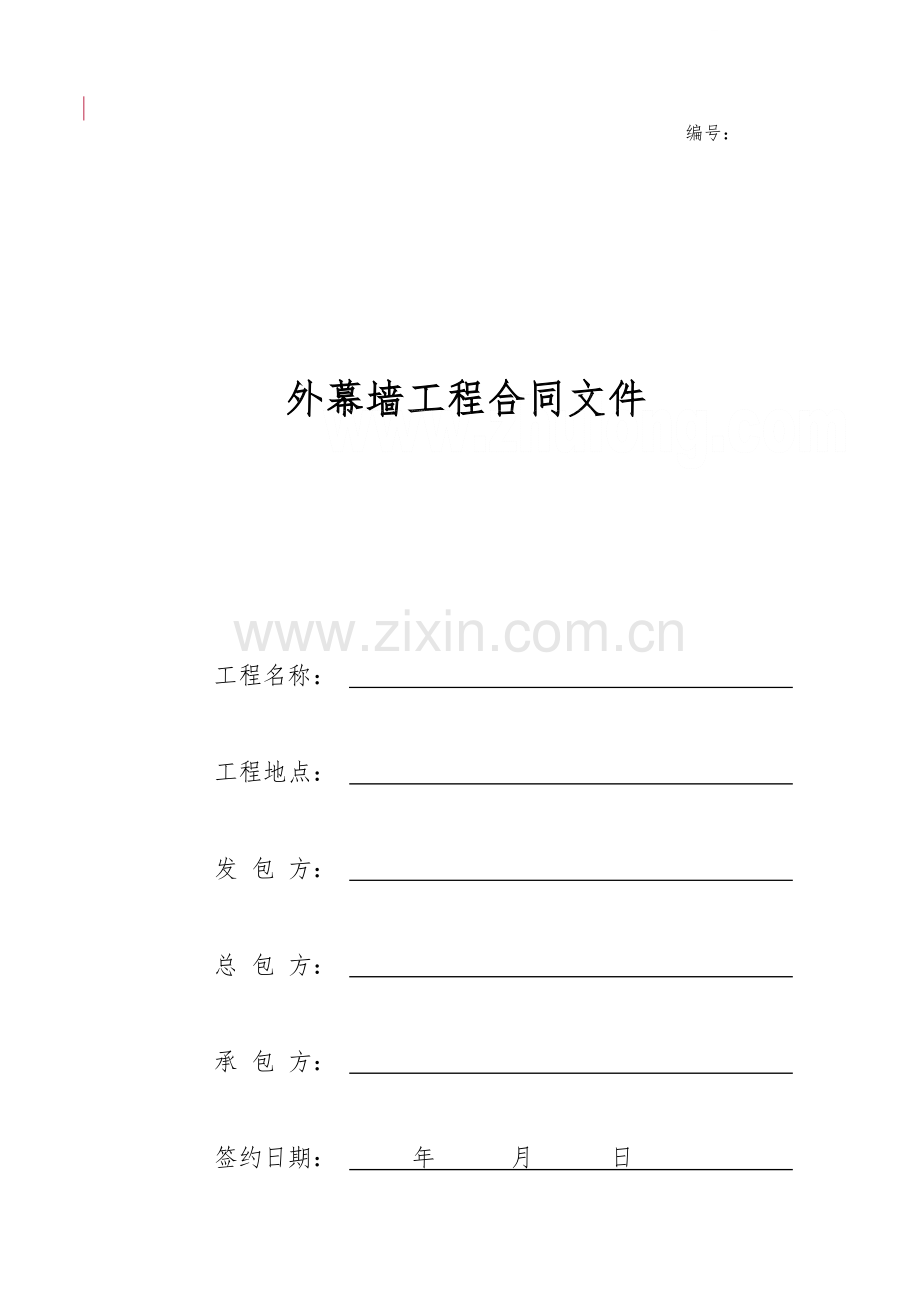

知名控股集团外幕墙工程施工合同范本.doc_第1页
第1页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

1、编号:外幕墙工程合同文件工程名称: 工程地点: 发 包 方: 总 包 方: 承 包 方: 签约日期: 年 月 日 外幕墙工程合同建设单位: (以下简称甲方)总包单位: (以下简称乙方)分包单位: (以下简称丙方)通过招标,经三方协商谈判,就位于 的 项目 #楼外幕墙工程达成以下合同条款:一、协议条款一、工程概况:1.1工程名称: 1.2工程地点: 二、承包范围和内容:2.1对甲方提供的本幕墙工程的施工图进行深化(优化)设计。2.2根据甲方(包括幕墙原设计单位,下同)书面审核、批准的深化设计施工图纸进行幕墙的加工制作、运输、安装、检验、试验直至验收合格、交付使用的全部工作内容。双方确认,甲方不会

2、因其对深化设计图的审核、批准而承担因深化设计图中存在错误、遗漏、不完善或其他瑕疵而产生的任何责任、损失,该等损失将由丙方自行承担。丙方的深化设计不得对双方约定的品质、材料、品牌、规格等偷工减料,否则,按相关约定承担违约责任。2.3丙方有责任对已经甲方审核、批准的深化设计施工图纸进行再次复核,并发现深化设计施工图与施工现场不一致的方面,或原设计施工图、深化设计施工图中不符合国家规范及标准(包括地方标准、要求)的方面并于幕墙加工制作前进行及时的完善,否则,因此造成的返工、损失或工程造价的增加均由丙方承担。丙方最终的深化施工图设计和优化须经甲方及设计单位书面确认,并不得降低本工程的品质和效果。2.4

3、丙方有责任就已经甲方审核、批准的深化设计施工图纸进行进一步的优化设计并将该优化设计上报甲方。即使在丙方已经完成了幕墙的加工制作,或安装、验收,只要甲方发现有其他更加优化的优化设计(不包括幕墙所使用的材料)且该优化设计得到原设计单位认可,甲方即有权在本工程结算时单方面扣除使用甲方优化设计可以节约的工程造价。三、承包方式:3.1本工程以包工包料、包深化(优化)设计、包质量、包安全、包工期、包保修的形式由丙方承包。四、合同价款:4.1暂定总价为RMB 万元(大写: 元整),最终以甲方集团审计中心的审计值为准。4.2本幕墙工程采用综合单价的方式进行计价,综合单价详见本合同附件工程量清单中的综合单价。综

4、合单价包括设计费、深化设计费、优化设计费、出图费、深化设计产生的造价变更等风险、人工费、供货费、加工制作费、安装费、验收费、包装费、成品保护费(含对第三方的)、施工设备费、工具费、各项检验费、垂直运输费、临建费、运杂费、垃圾清理及外运费、施工水电费、报建、报监、进出场费、人工费、材料费、开荒保洁费、当地和国家各种税费(含规费)、措施项目费、其它项目费、管理费、利润、水电费、机械费、竣工前的开荒保洁费、采保费、约定年限内的保修费、预埋费用、知识产权费以及所有履行本合同的风险等及其他为履行本合同所需的一切相关费用。工程量清单中的漏项视为已包含在其它子目中,丙方承诺不因实际的差异而向甲方提出其它任何

5、索赔或要求增加合同价款。综合单价不会因本工程的漏项、计算错误或其他失误而调整,也不会因其他任何方面(包括但不限于材料、人工和机械等的市场涨价及政府的有关调价文件)的差异或变化而调整。综合单价中有但丙方实际未施工的项目或施工不到位的,相应费用从合同价款中扣除。丙方不享受优化设计节约的工程造价。4.3本幕墙工程之图纸、深化(优化)设计施工图及说明书中未表明者,若习惯上该部分工作属于丙方工作的,丙方亦应照作且费用已包含在本合同综合单价及合同价款内。丙方拒绝该项工作的,甲方或乙方有权将该项工作交由其他方完成(或由乙方完成),因此发生的费用120%在丙方的合同价款内扣除。4.4合同内的工程价款结算:工程

6、量按实结算,单价执行本合同综合单价。五、付款方式:5.1完成全部工程量 %后7天内支付已完工程量的 %。5.2全部施工完成后7天内支付至已完工程量的 %。5.3工程经竣工验收符合合同要求的质量标准后7天内支付至已完工程量的 %。5.4结算后14天内除留结算造价的5%作为质保金外,结清余款。5.5保修金按质保协议书的约定支付。5.6支付进度款同时甲方有权直接扣除代交水电、甲供材料费、各种罚款、违约金等。丙方收款时须出具符合甲方所在地主管税务部门规定的发票,否则甲方有权拒付相应工程款。5.7进度款付款比例的调整: 5.7.1甲方可根据丙方完成本工程的工程质量,对本合同协议条款中约定的付款方式进行调

7、整:5.7.1.1实测实量得分在80分以下的,该阶段的工程款暂不予付款,直至整改至符合80分以上后再支付。5.7.2甲方可根据丙方完成本工程的工程进度,对本合同协议条款中约定的付款方式进行调整:5.7.2.1工程进度滞后2天内的,按当期应付款额支付。5.7.2.2进度滞后3天以上10天内的,按当期应付款额的90%支付,其余进度款待进度满足要求后支付。5.7.2.3进度滞后超过11天的,按当期应付款额的80%支付,其余进度款待进度满足要求后支付。六、工期:6.1本工程的开工日期为 年 月 日(具体开工令为准)。6.2本工程合同总工期为 个日历日(含节假日)。6.2.1上述合同工期已综合考虑了施工

8、期间的节假日、恶劣气候(包括但不限于强降雨、暴雪、风暴等)、政府部门对施工的限制、设计变更导致工程量的增加或工程的返工等。6.3本工程的竣工日期为 年 月 日(根据上述实际开工日期以及合同总工期确定)。6.4以下情形发生在施工关键工期线路上,造成竣工日期及控制工期拖延,且该拖延后果确属不可避免,经甲方确认,工期相应顺延,如下列原因是由丙方造成的,则工期不能顺延。(1)法律规定的不可抗力。(2)因甲方原因造成的停建、缓建、暂停施工(不含丙方原因造成的停工)。上述情况发生后5个工作日内,就延误的工期丙方须以书面形式向甲方提出报告,丙方未及时提出报告的,视为丙方自行放弃工期顺延的申请。甲方在收到报告

9、后30个工作日内予以审核。七、工程质量:7.1本幕墙工程需要达到的质量标准为:优良标准。验收分数达到国家验收标准的85分以上,创 杯,创 示范小区。建设单位(甲方): 总包单位(乙方): 分包单位(丙方): 年 月 日二、通用条款八、组成本合同的文件包括:8.1本合同协议条款; 8.2双方往来函件及承诺;8.3中标通知书;8.4本合同通用条款;8.5招标文件;8.6承包方提交的投标书和投标报价表,投标报价清单;8.7供货一览表;8.8技术规格及服务要求; 8.9质量保修书及服务承诺; 8.10甲方、乙方和丙方商定的其他必要文件。上述文件存在不一致的,以排列在前的文件优先解释,一般性规定与特殊约

10、定不一致的,以特殊约定为准。九、合同外价款的结算依据和原则:9.1经甲方加盖公司公章批准的设计变更、技术核定单及现场签证可以调整合同价款。9.2合同外价款的调整原则:9.2.1如该子项目工作内容在附件清单报价中有的,则套用该子项目清单中的综合单价;9.2.1如该子项目工作内容在附件清单报价中没有的,则执行 年的 省建筑工程计价表、 省安装工程计价表及其相配套的费用定额和国家、 省、本市有关主管部门颁发的有关文件,取费级别为三类工程费率取费,该部分单项设计变更及签证的主材单价由甲方认价,辅材按当月本市造价信息,发生拆除费用套用现行修缮定额并按配套相关费用定额和文件进行计取费用;发生零星用工或点工

11、按 元/工日计取。依据以上约定计算的费用,按照 %的下浮率下浮后作为调整的合同价款。以投标截止日前颁布的文件为准。9.3经甲方加盖公司公章批准的设计变更、技术核定单及现场签证可以调整合同价款。因设计变更、技术核定单、现场签证(须附有签证前后的对比照片)所发生的费用经甲方审查批准(须加盖甲方公章)后予以调整,竣工验收合格并完成结算后一并结清,施工期间内不予支付该调整费用。就本工程因设计变更需要调整合同价款的部分,丙方须在该部分工程完工之日起7日内向甲方提交完整、合格的变更、签证资料,逾期提交的或所提交资料不符合要求的,视为相应费用已含在其它综合单价内,不予调整。9.4由于设计变更造成造价增加的,

12、增加造价不超过中标价的3%时,结算价不予调整,超过3%时,超过3%的部分按实调整。9.5合同签订后丙方根据甲方要求及工程进度合理安排人员施工,不再另计零星用工费用、窝工费用等。由于丙方的施工质量或进度不能满足合同约定,甲方可将部分工程指定第三方完成,丙方承担该部分120%的费用。9.6丙方按合同规定提交的变更报价资料必须完整、真实可靠。经核实,如发现丙方上报的变更报价资料有意弄虚作假,则所有有关该次变更报价资料甲方不再认可、办理。9.7若甲方需在本协议约定的标的或工作量以外委托丙方完成一定工程或工作量,应以正式书面形式将具体工作范围、价款、完成时间、付款进度等主要内容通知丙方。若无正式书面委托

13、,甲方不予结算。9.8本工程实际竣工后28天内,丙方须将详细、完整、合格的结算资料呈交给甲方,丙方逾期未能提交的资料,或提交的资料不符合要求的,则该部分资料所对应的费用甲方不再认可。丙方需要报送的结算资料如下:9.8.1甲方发出的开工令;9.8.2经甲方工程部确认的竣工验收证明;9.8.3经甲方工程部签字确认后的竣工图纸、扣款单及明细、甲供材料领用清单;9.8.4经监理公司、甲方工程部签字确认后的变更签证单(原件)和各种奖罚单(如有);9.8.5经甲方工程部签字确认后的非丙方原因造成的工期延误证明(如发生延误);9.8.6根据竣工图纸和变更签证计算的工程量计算书和结算报价书、合同书;9.8.7

14、认质认价资料;丙方必须安排专门人员密切配合港甲方进行结算核对工作,并在规定时间内完成结算审核工作,否则甲方将无限期推迟结算审核工作,责任由丙方负责。9.9工程结算最终结算价以甲方的集团公司审计中心审计值为准。9.10丙方所报结算不得弄虚假,若丙方递交结算值与最终审定值差额超过5%的,则按核减额的5%由承包单位向甲方支付违约金。9.11凡是在签证、结算等过程中发现丙方与甲方人员之间发生不正之风、弄虚作假的,丙方支付5万元/人次违约金予甲方,同时甲方有权直接按照超出部分的120%扣除工程款。十、工程质量与验收:10.1工程质量标准:达到优良工程验收标准。达不到该标准的,承担本合同约定的责任。本合同

15、对工程分部、分项、单位工程质量“合格”与“优良”两个标准的定义如下:(1)分项工程:1)合格保证项目必须符合相应质量检验评定标准的规定;基本项目抽检的处(件)应符合相应质量检验评定标准的合格规定;允许偏差项目抽检的点数中,建筑工程有70及其以上、建筑设备安装工程有80及其以上的实测值应在相应质量检验评定标准的允许偏差范围内。2)优良保证项目必须符合相应质量检验评定标准的规定;基本项目每项抽检的处(件)应符合相应质量检验评定标准的合格规定;其中有50%及其以上的处(件)符合优良规定,该项即为优良;优良项数应占检验项数50%及其以上。允许偏差项目抽检的点数中,有90%及其以上的实测值应在相应质量检

16、验评定标准的允许偏差范围内。(2)分部工程1)合格:所含分项工程的质量全部合格。2)优良:所含分项工程的质量全部合格,其中有50%及其以上为优良。(3)单位工程的质量等级应符合以下规定1)合格所含分部工程的质量应全部合格;质量保证资料必须合格并齐全;观感质量的评定得分率应达到70%及其以上。2)优良质量保证资料必须合格并齐全。所含分部工程的质量应全部合格,其中有50%及其以上优良,建筑工程必须含主体和装饰分部工程。(其中;主体、门窗、地面、层面、安装五项必须为优良)。观感质量的评定得分率应达到85%及其以上。合格工程标准(若有更新,则执行新版本)见ZN-GF-2010中南控股集团施工质量验收规

17、范上下册、ZN-SC-2010中南控股集团施工操作手册上中下3册、ZN-SC-2010中南控股集团施工技术标准上中下3册,以上规定中没有的,执行相应国家规范标准。(1)丙方对承包范围内的全部工程,包括发包人专项分包工程的质量承担责任。(2)本工程竣工验收时,经验收如不能达到优良工程验收标准,丙方负责自费返修直至符合优良工程验收标准,且因此延误的工期不予顺延,丙方除须据实赔偿发包人的损失外,还须按照本合同的约定承担违约责任:针对各分部分项的验收、综合竣工验收,若第一次验收达不到优良工程验收标准、丙方返工后经第二次验收才达到优良工程验收标准的,丙方须按结算工程总价款的3.5%支付违约金【合同决算价

18、*3.5%】;若经第二次验收仍达不到优良工程验收标准、丙方返工后经第三次验收才达到优良工程验收的,丙方须按结算工程总价款的5%支付违约金【合同决算价*5%】。经丙方整改后,工程未达到优良工程验收标准,但达到合格工程验收标准的,丙方须按结算工程总价款的8%支付违约金。经丙方整改后,工程未达到合格工程验收标准的,丙方无权取得工程价款,且丙方须赔偿发包人因此导致发包人的全部经济损失。丙方施工过程中有关工程质量的违约执行本合同其他条款的约定。(3)无论工程师是否进行并通过了各项检验,均不解除丙方对自己承包工程的质量所负的责任,除非质量问题是由于设计原因引起的,而此类质量问题丙方须及时通知工程师。在采用

19、丙方设计的施工图施工时,所引起的设计质量责任由丙方承担。(4)无论工程材料设备是由丙方执行采购供应或是由发包人采购供应,均不解除丙方所负的对工程的全面质量责任,丙方应该对各种材料、设备按规范、规程进行检查,拒绝不符合要求的材料、设备用于工程。无论何种原因,出现不符合合同约定标准材料、设备用于工程的情况,均由丙方承担应有的责任。(5)发生质量问题,按给发包人或购房人造成经济损失的双倍支付违约金。此款在工程保修金中扣除。保修金不足以支付违约金的,由丙方另行赔偿。上述质量问题,导致本工程被确认为不合格或不符合合同约定标准,则丙方除不能取得该部分房屋相应的工程款外,还要以房屋市场销售价回购该不符合合同

20、约定标准工程并且赔偿对发包人由此造成的全部经济损失。10.2施工过程中必须服从甲方、乙方以及监理公司的监督、管理。10.3甲方可对丙方的产品进行鉴定,如发现丙方产品中的主材与辅材与招标文件要求、投标承诺、封样标准不一致时,丙方需进行更改并承担由此造成的一切费用损失和工期损失。丙方必须使用达到或超过国家标准(用于高层的)的主辅材料,否则甲方有权解除合同,由丙方承担由此造成的一切经济损失。10.4丙方必须严格按现行的施工操作规范和施工图以及施工程序进行施工,并在本分包合同签定后7个日历天内向甲方、乙方、监理递交详细的施工组织设计与方案。施工时必须接受甲方、乙方、监理及当地质量监督部门的监督,并承担

21、一切因质量问题或缺陷造成的损失。10.5本工程需要的制品、材料均由丙方自行采购、运输到现场。丙方应提供原材料的符合合同要求证、质保书、试验书,在完工前按甲方要求提供完整的竣工资料。无论工程材料设备是由丙方执行采购供应或是由甲方采购供应,均不解除丙方所负的对工程的全面质量责任,丙方应该对各种材料、设备按规范、规程进行检查,拒绝不符合要求的材料、设备用于工程。无论何种原因,出现不符合合同约定标准材料、设备用于工程的情况,均由丙方承担应有的责任。10.6楼层标高误差超出国家验收规范的,丙方须无条件整修至符合合同约定标准,由此引起的责任和损失由丙方承担。10.7如本工程经整改后被认定为不合格的,丙方不

22、能取得本工程的工程款,并返还甲方已经支付的工程款。丙方不能够买的,则须赔偿甲方因此遭受的全部经济损失。发生以上条款约定情形的,以甲方所拍照片或监理公司出具的证明或物业公司出具的证明为准,而无须任何其它证据,也无须丙方认可或确认,但丙方能够证明甲方照片是伪造的除外。10.8检查和返工10.8.1 丙方在施工现场必须配备合格、齐全的管理人员,建立完善的质量、进度保证体系,并按甲方提出的要求进行修改。10.8.2丙方应按有关规范、设计要求及甲方工程师的指令进行施工,随时接受甲方的检查,为检查提供便利条件,及时根据要求向甲方提供与工程质量有关的技术资料;并按检查结果进行整改。10.8.3上道工序未验收

23、符合合同约定标准的坚决不允许进入下道工序施工。验收程序如下:施工单位必须先进行自检,自检合格后,由监理单位验收,符合合同约定标准后再由甲方工程部验收。丙方不履行先自检义务或弄虚作假的,须按照1万元/次向甲方支付违约金。工程质量达不到约定标准的,一经发现,丙方应按甲方或监理的要求拆除和重新施工,直到符合约定标准。凡丙方没有严格按照甲方分部分项验收程序施工的,丙方除无条件免费整改外,还须向甲方支付500元/次的违约金,弄虚作假的向甲方支付1000元/次的违约金。10.8.4甲方严格按照验收程序对丙方的分部分项工程进行验收,切实落实自检、互检、专检,做到按程序验收,针对窗套、防水渗漏、不同材料之间的

24、开裂等细部的通病问题分别适用不同的验收表格,达不到合同约定标准的事项应限期整改,合格后方可进行下道工序施工。 关键工序施工完毕后,须经监理、甲方验收合格并签字后(丙方应在验收前向甲方提交三检记录、施工交底记录等资料),方可进行下道工序施工,监理验收不合格,进入下道工序的,每次丙方支付违约金500元,弄虚作假的向甲方支付1000元/次的违约金,并且暂停支付该期进度款,直至甲方确认该工程合格为止;本合同定义的关键工序主要包括:10.8.4.1幕墙框初步固定塞缝收口;10.8.4.3有防水要求的部位均应进行淋水或闭水试验,并经验收后才能进行下道工序;10.8.4.3为保证施工质量,在施工难点以及容易

25、发生质量通病的地方(如本条所述相关工序),丙方应先报施工方案经甲方确认,甲方可根据实际情况,要求丙方做施工样板幕墙安装、防水等),样板经甲方验收合格后,丙方方可按样板进行大面积施工;否则,甲方可要求丙方返工,由此造成的经济损失和工期延误均由丙方承担。10.8.5丙方有义务接受甲方、乙方对每一分项完成后进行全面检查监督,同时须服从甲方对专项验收、综合验收、工程与物业交接等重要节点质量进行检查监督,并接受相应奖励和违约处罚。10.8.6施工过程中每日应清理场地,做到工完场清,否则每次罚款1000元,并承担相关清理费用的120%,工程竣工后的场地要进行清理(包括施工范围内临时的生产和生活设施拆除等)

26、,并将地面清扫干净,该相关费用包含在合同总价内。10.9隐蔽工程和中间验收10.9.1隐蔽工程项目及检查内容要求详见合同附件。隐蔽工程需在甲方现场代表在场的情况下进行验收,验收报告经甲方代表验收加盖甲方公章后,方可进行下一道工序。甲方的现场验收不减轻或免除丙方任何就质量应负的责任。因丙方原因造成的不符合国家标准的质量问题及工程隐患而甲方在验收时没能发现的,由丙方负责免费整改。所延误工期不予顺延。给甲方造成损失的,应赔偿所造成损失的120%。10.9.2甲方对丙方隐蔽工程若有质量疑问时,可委托专业测量机构检测,如检测结果符合质量验收要求,检测费用由甲方承担。如检测结果不能满足验收要求,检测费用由

27、丙方承担,甲方保留对丙方进行索赔的权力。10.9.3无论甲方和监理是否已经验收,当其提出对已隐蔽工程重新检验的要求时丙方应按要求进行剥露或复测,并在检验后重新进行覆盖后修复。检验合格后,甲方承担由此发生的费用,赔偿丙方损失并相应顺延工期。检验不合格,丙方承担发生的费用,工期不予顺延,并承担不合格工程造成的责任。10.9.4为方便维修,丙方应在工程隐蔽前,按照甲方的要求建立每户水电竣工图,详细记录各种管线的具体位置和详细尺寸。10.9.5严格分部分项隐蔽工程验收制度,未执行分部分项隐蔽验收的按每个作业段、每个作业面承担1000元/次的违约责任,弄虚作假的承担2000元/次的违约责任。十一、样板施

28、工及其特别约定:11.1丙方必须先施工样板,经甲方、监理确认后方可进行大面积施工。甲方对样板的确认不作为工程质量最终的确认,最终须按本合同约定的标准进行验收。11.2丙方未能按照本条款约定先施工样板的,甲方有权暂停丙方的工作,因此延误工期的由丙方自行承担。11.3丙方未能按照本条款约定先施工样板的,甲方有权要求丙方拆除已经完成施工的工程,因此造成的损失由丙方自行承担。十二、材料设备供应(材料、设备以及家具清单,包括品牌、数量、规格、品质等相关要求详见附件):12.1本工程要求所使用的材料设备均应使用合格产品,且不低于地方性品牌。12.1.1所有材料和设备必须符合设计要求、验收标准及政府有关规定

29、,相关材料和设备如按有关规定需进行检测的,均由丙方负责送检测部门进行检测,材料的送检抽样必须在施工现场进行,且须由甲方或监理在场监督执行实物封样机制(对一些涉及到材质、款式、颜色、工程质量的物资,在选定前必须进行封样,包括担管材管件、五金件、玻璃、胶等均需封样),送检验合格后方能使用,检验费由丙方承担。12.1.2甲供材料设备(如有)进场时,应提前24小时通知丙方,货物运到现场后,丙方负责卸货,并在6小时内组织验收。验收不合格的(含部分不合格),丙方有责任要求甲方在48小时退货,在48小时内承担保管责任;逾期未验收,视为丙方已验收合格,相应的责任由丙方承担。对甲供材料的装卸、保管等,丙方不收取

30、任何费用。12.2属甲方供应及认价范围内的材料、设备,其数量、规格、到货时间,丙方应在图纸会审后15日内编制计划并报甲方采购(如丙方需要补充或修改采购计划,应在甲方就该材料设备进行招标前60天提出),丙方不及时上报,每拖延一天,须向甲方支付300元违约金,因此延误工程进度的,责任由丙方自行承担;如上报数量或规格有误,造成供货及施工的损失,全部损失由丙方承担;甲方供应以及认价范围内材料、设备在结算时,工程量按图纸计算,损耗套用定额及本合同规定的理论用量,属丙方超额订购或使用的由丙方负责;由于设计变更引起甲供或认价范围内的材料、设备数量、规格的变化,丙方应在收到变更通知5日内书面通知甲方。以上资料

31、上报书面资料三份,电子文本一份。12.3丙方须严格做好物资进场验收的过程监督。12.3.1丙方按照甲方或规范要求采购供工程使用的材料、设备、成品、半成品等,且应当提供产品合格证明和质量保证书。并且,丙方在使用前应进行检验或试验,检测费由丙方承担,不合格的不得使用,检验或试验费按规定执行。甲方可对丙方已验收的材料、设备进行复验,如经复验不合格的,所有费用和损失由丙方承担。12.3.2甲方必须严格对照封样样品对丙方采购的材料设备进行验收,凡是每次材料进场验收由甲方两名以上工程师、监理工程师、乙方共同验收,按照国家材料验收规范和甲方内部规范标准仔细检查材料规格、产地、壁厚、材质等,凡是与样品不符的一

32、律拒收,防范假冒伪劣、以次充好现象。12.3.3对丙方自购材料,甲方可审核丙方的材料认价单,结合施工图纸要求和材料信息库数据,对材料的品牌、规格、产地、材质、价格等方面进行全面审核、审批。12.3.4不论是甲方采购材料还是丙方自行采购材料,必须明确对供应商的要求是有资质、有实力、地方品牌以上、AAA企业,重点是厂家,其次是一级供应商或厂家直接委托的供应商,所有材料均须达到国标,如没有国标的,执行行标。12.4丙方按照甲方或规范要求采购供工程使用的材料、设备、成品、半成品等,应当提供产品合格证明和质量保证书。并且丙放在使用前应进行检验或试验,不合格的不得使用,检验或试验费按规定执行。甲方可对丙方

33、已验收的材料、设备进行复验,如经复验不合格的,所有费用和损失由丙方承担。12.5甲方发现丙方采购或使用不符合设计、规范或合同规定标准要求的材料设备,可要求由丙方负责拆除或重新采购,且应按甲方要求的时间运出施工场地,发生的费用由丙方承担,由此延误的工期不予顺延。12.6除合同规定的甲供材料外,甲方有权对任何材料品牌、质量、价格等做出要求,为确保质量,必要时甲方可指定厂家,再由丙方签订采购合同。甲方和厂商商定的价格作为最终的材料结算价,丙方不得以任何理由拒绝,否则此部分材料改为甲供的方式,同时丙方向甲方支付此部分材料合同总价20%的违约金,该款在当月进度款中扣除。12.7丙方负责甲供材料(甲方指定

34、材料及施工单位除外)以及自购材料的验收、卸货、搬运、仓储、安装及成品保护。丙方应按有关规范要求或供货厂方技术要求进行安装,并接受厂方技术人员的指导。12.8丙方在甲供材料的收货、验货、搬运、仓储、安装、成品保护过程中损坏甲供材料的,应负相应的经济赔偿及工期索赔等责任。12.9在支付认价材料的货款时,由供应商向丙方提出付款申请及相应资料,丙方向供应商支付该批货款;甲方供货合同的货款,甲方应在接到丙方验收合格单后才能向供应商支付(如丙方未按合同规定进行验收的除外)。甲方与丙方按下列办法清算甲供材料:认价为现款现货价,无论承包单位接受与否,甲方有权直接将此价进入决算(采保费按 %计取),如丙方在施工

35、过程中不给予施工,那么此项材料总价的2倍由承包单位承担,并在当期工程款中扣除。12.9.1根据结算审核结果和现场签证数量,确定甲供材料的合理使用量。12.9.2根据丙方签收的材料供货单,确定甲供材料实际合格产品的供应量。12.9.3根据以上两项数额,向丙方开材料扣款单。12.10如使用未在合同及附件中约定的材料时,或在施工中需要更换材料的种类,甲方有权重新确认此部分材料采用何种方式供应,丙方无条件接受。12.11本合同其他条款对材料设备采购有约定的,该约定的条款同样适用。十三、关于质量及材料、设备条款的特别约定:13.1 同类问题本合同其它条款中有约定的,以本条款优先执行。13.2材料、设备进

36、场前,丙方必须联系供应商提供材料、设备的样品,且须附带齐全的书面资料。材料设备经甲、丙方共同封样后由甲方工程管理部(项目部)负责保管,封样的材料、设备作为进场材料设备的主要验收标准和依据。甲方有权确定需要封样的材料、设备的品种、范围等。13.3甲方在材料进场、施工、验收过程中或竣工后,发现丙方使用的材料设备的品牌、规格、材质、等级、各项性能等不符合本工程要求,如该材料设备属假冒伪劣产品,或影响功能和结构安全的,则丙方必须无条件拆除重做,并按照该部分材料设备价款的120%支付违约金;如该材料设备的使用不影响功能、结构安全的,丙方仍须拆除重做,对确实不能拆除重做的,该部分的工程价款按照30%结算。

37、以上造成工期延误的由丙方自行承担。同时甲方保留进一步追究丙方责任的权利。13.4甲方在材料进场、施工、验收过程中或竣工后,发现丙方所用的材料设备质量短斤少两(包括但不限于规格上降低标准,如壁厚、长度等)的,但不影响功能和结构安全的,按照实际规格与合同约定规格的比例的2/3进行结算,同时,丙方须按该部分材料设备价款的30%向甲方支付违约金。13.5在材料进场、施工、验收过程中或竣工后,若发现丙方所用材料设备的品牌不符合合同规定的品牌,若尚未开始使用必须无条件退场并重新采购,若已经开始使用,按照该材料设备实际品牌价格的2/3进行结算,同时,丙方须按该部分材料设备价款的30%向甲方支付违约金。13.

38、6甲方在丙方材料进场、施工、验收过程中或竣工后,发现丙方对施工工艺、产品构件尺寸上偷工减料的,按照检查到的最小实际尺寸与国家规范规定的尺寸比例,就该材料、设备的全部按照80%进行结算;凡不按规范施工,减少施工工艺环节的,按定额扣减相关费用的120%。13.7超用甲供材的(若有),甲方有权除扣按实扣除,同时,丙方另支付相应金额的30%的违约金给甲方。13.8发生其它偷工减料行为的,有与上述款项相同或类似情形的,按以上条款执行;上述条款中 没有约定的,丙方承担本合同约定的质量不合格的责任。13.10以上由此造成的工期延误由丙方自行承担。同时甲方保留进一步追究丙方责任的权利。13.11发生以上条款约

39、定情形的,以甲方所拍照片或监理公司出具的证明或物业公司出具的证明为准,而无须任何其它证据,也无须丙方认可或确认。十四、安全施工:14.1安全施工与检查14.1.1丙方应遵守工程建设安全生产有关管理规定,严格按安全标准组织施工,并随时接受行业安全检查人员依法实施的监督检查,采取必要的安全防护措施,消除事故隐患。由于丙方安全措施不力造成事故的责任和因此发生的费用,由丙方承担。14.1.1丙方应对其在施工场地的工作人员进行安全教育,并对他们的安全负责。甲方不得要求丙方违反安全管理的规定进行施工。因甲方原因导致的安全事故,由甲方承担相应责任及发生的费用。14.2安全防护14.2.1丙方在动力设备、输电

40、线路、地下管道、密封防震车间、易燃易爆地段以及临街交通道附近施工时,施工开始前应向工程师提出安全防护措施,经工程师认可后实施,由丙方承担安全防护措施费用。14.2.2甲方对丙方安全设施的投入进行验收,对未按要求投入的,甲方可自行投入,相关费用在丙方结算款中扣除。14.3事故处理14.3.1发生重大伤亡及其他安全事故,丙方应按有关规定立即上报有关部门并通知工程师,同时按政府有关部门要求处理,由丙方承担发生的费用。14.3.2甲方、丙方对事故责任有争议时,应按政府有关部门的认定处理。十五、三方权利义务:15.1甲方权利义务15.1.1甲方负责根据本合同的约定将费用支付给丙方。15.1.2甲方委派

41、担任本工程的甲方代表,对丙方的质量、进度、安全、文明施工等进行监督,负责协议履行。15.1.3甲方委托 担任本工程的监理单位,对丙方的质量、进度、安全、文明施工等进行监督,负责协议履行。15.1.4为避免歧义,甲方在此明确:在本工程实施过程中,任何涉及工程质量、工期、安全、标准、造价以及其他可能引起工程造价变化的设计变更、签证、索赔及批准均须经总监理工程师、甲方代表签字并经甲方总经理签字并加盖公章后方能有效。15.2乙方的权利义务乙方就本工程的质量、进度、安全、文明等为甲方负责控制、管理、协调组织各专业的穿插施工,对包括本工程在内的其他工程进行统一的管理,并承担总包管理和配合职责。乙方委派 为

42、工地代表,负责本合同的履行。乙方的权利义务包括:15.2.1负责本工程管理,主要内容如下:15.2.1.1参加施工图纸会审、设计交底;15.2.1.2组织对丙方的设计交底,审核丙方的施工方案和施工组织设计,协调丙方专项承包工程的设计与施工相结合的技术深化工作,负责丙方施工图纸的收、发管理;15.2.1.3审查丙方的施工组织设计、施工方案、进度计划;15.2.1.4监督施工进度及其他事项协调;负责各专项承包单位的协调管理工作,合理安排丙方的进出场时间、丙方的工作面、各工序之间的交叉配合;15.2.1.5协助处理施工过程中的技术问题,为丙方工程的预留、预埋做好配合工作;15.2.1.6配合监理公司

43、在施工工程中的质量监控;15.2.1.7施工过程中的安全管理;15.2.1.8施工过程中的治安管理;15.2.1.9施工现场的文明施工管理;15.2.1.10竣工图的审查。15.2.2承担相应配合责任,丙方为完成本工程须与乙方协商并服从甲方的统筹安排,乙方须为丙方提供合理设施包括:15.2.2.1根据乙方的统一安排在施工场地内为丙方提供作业面、现成的办公室、辅助设施及储存仓库与丙方使用,或在工地上或在建设中建筑物内提供地方给丙方搭设自己的办公室、辅助设施及仓库,为专项工程的丙方无偿提供材料、配件、设备堆放地点。15.2.2.2免费提供专项丙方正常施工期间现场的垂直运输机械、脚手架,满足专项丙方

44、合理的配合要求,其中外架必须保证外墙装饰面施工完成后方可拆除。15.2.2.3乙方提供现有可使用的卫生设施。15.2.2.4乙方提供工程使用的水电接口,但费用由丙方自行承担; 15.2.2.5据施工场地现有的且与乙方工程同步的机械及设备,包括机械操作人员,为丙方免费提供垂直运输工具,以便其卸下/起吊物料。15.2.2.6清理丙方集中在甲方指定地点的垃圾、废料,费用由乙方承担。15.2.2.7乙方提供上述安排、设施,若超过甲方进度要求而引起的费用增加,由乙方、丙方自行协商解决。15.2.2.8为专项丙方工程的预留、预埋做好配合工作,负责本工程所有洞口封堵、填缝、修补(其中若属于专项丙方的施工内容

45、,所发生的材料费、人工费、机械费等由甲方从专项丙方工程款中直接扣除支付给丙方)15.2.2.9不能因甲方前期手续正在办理中不齐全为由,影响工期进度;15.2.2.10配合已完工程、设备和成品的保护,配合竣工资料的整理。15.2.3乙方须按合同约定履行总包管理配合责任,凡是履行到位的,甲方将按照总包合同约定给予乙方本分包合同相应比例的配合管理费,不履行或履行不到位的,乙方无权取得任何总包管理费和配合费,并须按上述比例向甲方支付违约金。15.3、丙方的权利义务丙方应按约定的时间和要求,完成以下工作:15.3.1丙方就本工程的设计、质量、进度、安全、文明施工对甲、乙方全面负责。丙方委派 为现场项目经理,负责本合同的履行。 15.3.2提供计划、报表的名称及完成时间:合同签订后15日内提交工程总进度计划、材料总需求计划各一份;每月25日前分别向甲方及监理方提供详细的上月实际完成的产值报表(施工图预算和签证、变更分别上报)、下月施工进度计划、下月材料进场计划、下月计划完成产值报表等各一份;分项的施工组织设计在开工前15日向甲方提供。丙方不按以上要求上报的,每延误一天将承担2000元/份的违约金。 15.3.
