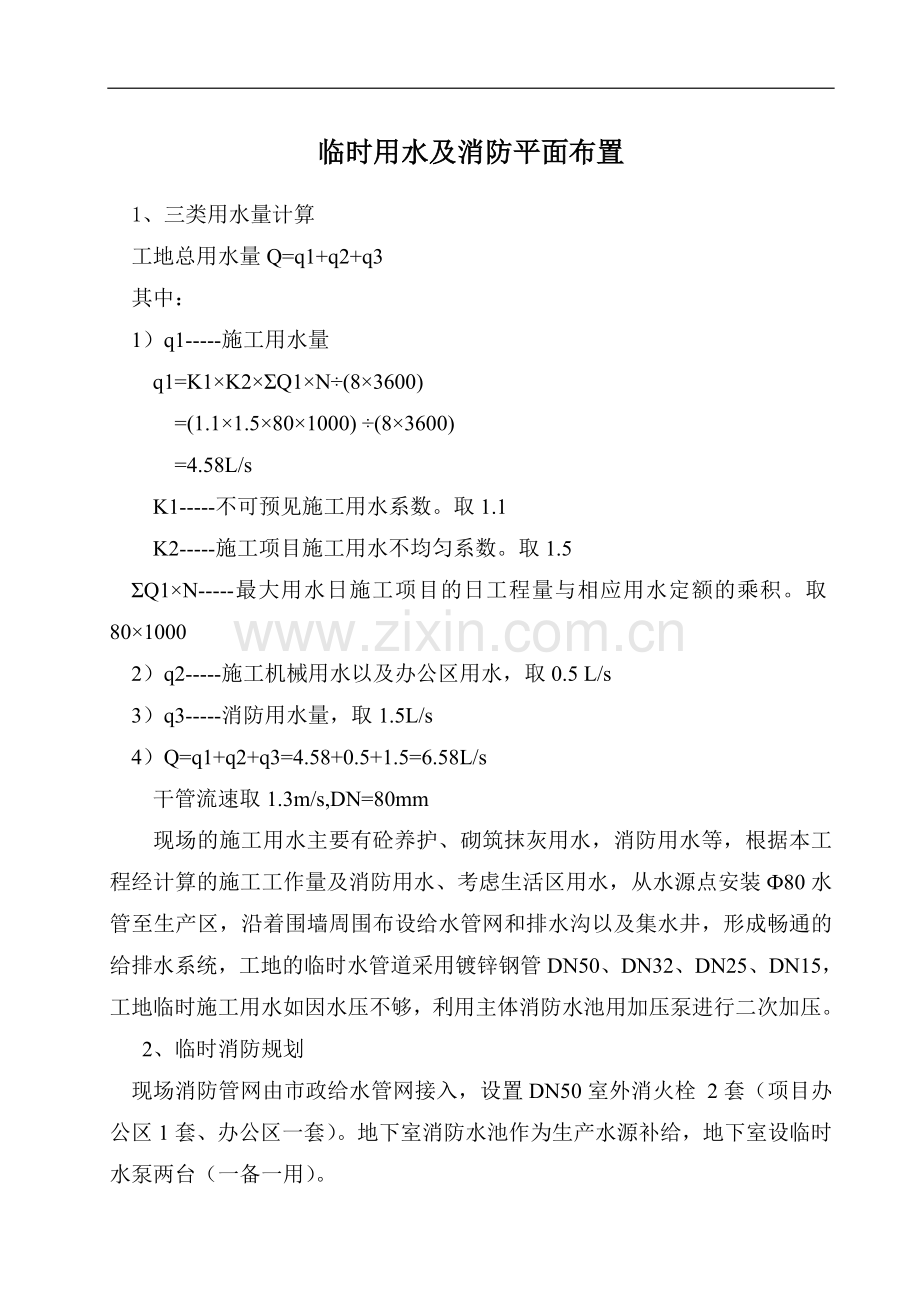

临时用水及消防平面布置
1、三类用水量计算
工地总用水量Q=q1+q2+q3
其中:
1)q1-----施工用水量
q1=K1×K2×ΣQ1×N÷(8×3600)
=(1.1×1.5×80×1000) ÷(8×3600)
=4.58L/s
K1-----不可预见施工用水系数。取1.1
K2-----施工项目施工用水不均匀系数。取1.5
ΣQ1×N-----最大用水日施工项目的日工程量与相应用水定额的乘积。取80×1000
2)q2-----施工机械用水以及办公区用水,取0.5 L/s
3)q3-----消防用水量,取1.5L/s
4)Q=q1+q2+q3=4.58+0.5+1.5=6.58L/s
干管流速取1.3m/s,DN=80mm
现场的施工用水主要有砼养护、砌筑抹灰用水,消防用水等,根据本工程经计算的施工工作量及消防用水、考虑生活区用水,从水源点安装Ф80水管至生产区,沿着围墙周围布设给水管网和排水沟以及集水井,形成畅通的给排水系统,工地的临时水管道采用镀锌钢管DN50、DN32、DN25、DN15,工地临时施工用水如因水压不够,利用主体消防水池用加压泵进行二次加压。
2、临时消防规划
现场消防管网由市政给水管网接入,设置DN50室外消火栓 2套(项目办公区1套、办公区一套)。地下室消防水池作为生产水源补给,地下室设临时水泵两台(一备一用)。
消防栓设置:消防箱及消防带每层设置,消防水笼带长25米,口径50mm。同时考虑施工用水,每层设DN25给水阀一个,DN25管道随结构往上安装,作为养护及其他现场供水管网布置。
灭火器的设置:每层设4个干粉灭火器,位置统一、明显,不妨碍交通及施工。配电房设置两个灭火器,食堂设置4个灭火器。
3、临时消防的管理
1)消防设施必须配套、完整,缺一不可。对安装好的消火栓在无火情时,不准任何人开启,箱体严禁搬动及随便开启,违者给予罚款。
人员的管理:临时消防泵的管理配二个人,二十四小时轮流值班,要求该两名值班人员必须有强烈的责任心及防火意识,有具有一定的管工技术及处理临时故障的能力,经常对消防设施进行检查,如发现故障立即修改或更换,以保证消防器材的良好性能。
2)消防消火栓及水泵的保养、维修
消火栓安装完毕,不得私自开启,同时在消防管末端设试验消火栓一个,每隔一个月做一个实验。对用后的水龙带及时凉干,卷起扣放到消火栓箱内,水龙带不能打折。
3)文明施工
①消火栓箱分放牢固,内外清洁。
②施工消防合用一条管道,因此施工中,注意用水,以防过多的水流到施工场地上,影响施工。用水阀应及时检修,防止渗漏,注意节约用水,确保文明施工。
