远洋高尔夫地下及环境保护方案
20
2020年4月19日
文档仅供参考,不当之处,请联系改正。

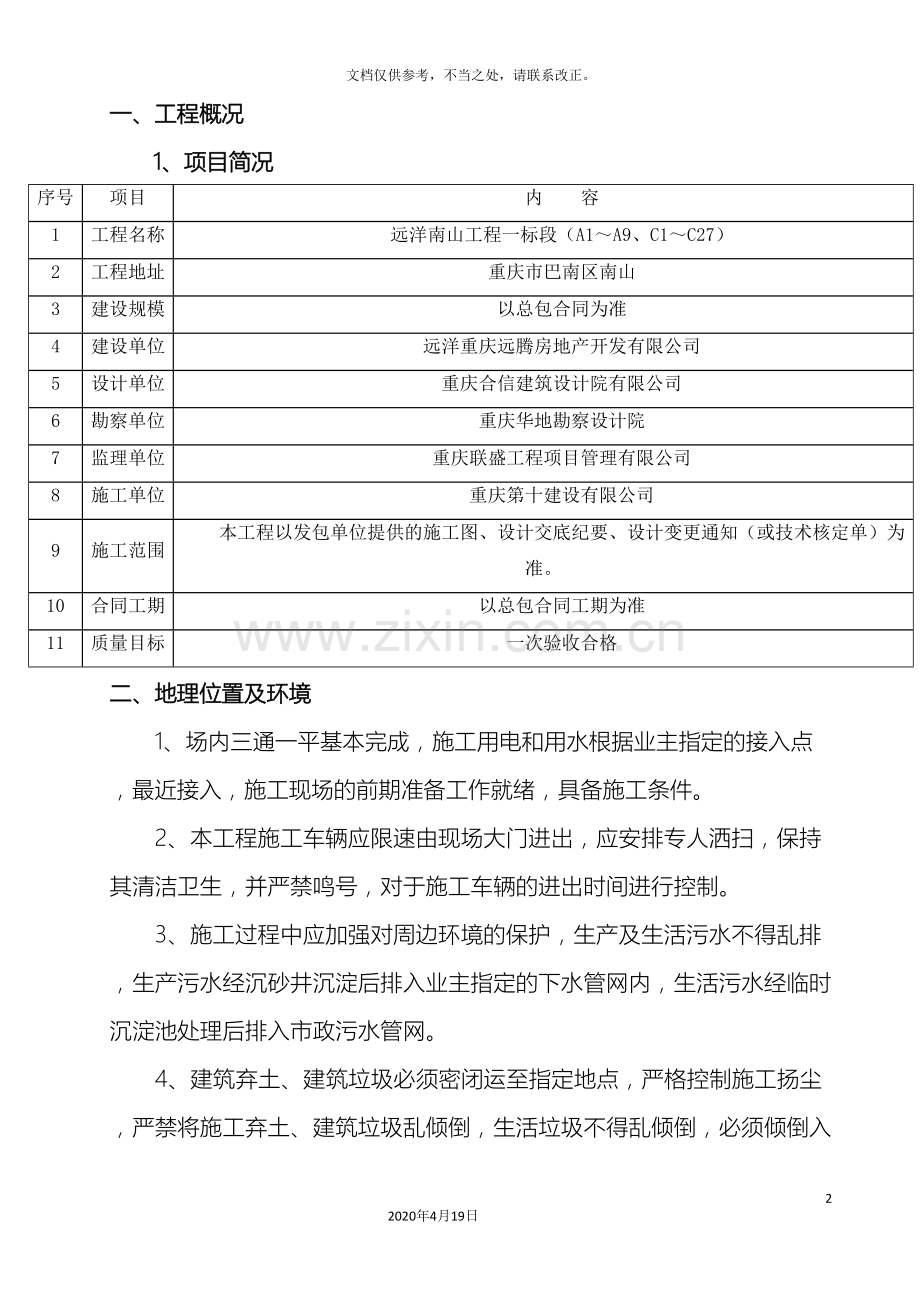

一、工程概况
1、项目简况
序号
项目
内 容
1
工程名称
远洋南山工程一标段(A1~A9、C1~C27)
2
工程地址
重庆市巴南区南山
3
建设规模
以总包合同为准
4
建设单位
远洋重庆远腾房地产开发有限公司
5
设计单位
重庆合信建筑设计院有限公司
6
勘察单位
重庆华地勘察设计院
7
监理单位
重庆联盛工程项目管理有限公司
8
施工单位
重庆第十建设有限公司
9
施工范围
本工程以发包单位提供的施工图、设计交底纪要、设计变更通知(或技术核定单)为准。
10
合同工期
以总包合同工期为准
11
质量目标
一次验收合格
二、地理位置及环境
1、场内三通一平基本完成,施工用电和用水根据业主指定的接入点,最近接入,施工现场的前期准备工作就绪,具备施工条件。
2、本工程施工车辆应限速由现场大门进出,应安排专人洒扫,保持其清洁卫生,并严禁鸣号,对于施工车辆的进出时间进行控制。
3、施工过程中应加强对周边环境的保护,生产及生活污水不得乱排,生产污水经沉砂井沉淀后排入业主指定的下水管网内,生活污水经临时沉淀池处理后排入市政污水管网。
4、建筑弃土、建筑垃圾必须密闭运至指定地点,严格控制施工扬尘,严禁将施工弃土、建筑垃圾乱倾倒,生活垃圾不得乱倾倒,必须倾倒入指定垃圾场内。
5、临时设施的生活区与生产区尽量分开布置,或采用防护栏杆分隔,以满足施工安全需要,施工现场按规定配置消防器材。所有施工临时设施在施工任务完成后拆除。
三、对地下文物、地下设施保护的措施
1、对地下文物、管线的保护措施
1.1施工中若遇到文物,及时保护现场,立即报告市相关部门,等候处理。
1.2施工中若遇到地下管线,视具体情况具体处理。废弃的管线就地处理,其它管线则报告监理工程师。一般地,用型钢或桁架来悬吊原管线,等施工段完毕后撤除型钢或桁架,还原原管线。
2、对地上地下设施的保护加固措施
2.1对于在施工场地附近的地上构筑物,开挖施工时,要预留构筑物的安全距离,并对开挖的坡壁进行支护。开采石料爆破时,要计算好其安全爆破距离。
2.2开挖填筑时,对于地下构筑物,要保护好,使其不受到伤害。
3、对突发事件(如:塌方、洪灾)的应急处理措施
3.1对突发事件,如:洪灾,立即组织抢险突击队抢险,使损失减小到最低限度。
3.2对突发事件的措施
如:开挖塌方,应立即组织救援队,并对现场进行勘察分析,重新制定开挖方案。
4、对毗邻建筑物的保护措施
对已完工的平整场地的保护措施,主要是加强高填方段的保护。对全线填方宜设置横坡,保证路基顶面不产生大的积水。定期对其进行沉降观测。在坡脚设置临时排水沟。对挖方土质边坡,特别是土质深路堑边坡,宜在坡顶设置临时截水沟。对坡面应夯实并用塑料布加以覆盖,防止雨水等冲刷。
五、环境保护管理措施
1、概述
本环境管理方案根据本单位《环境管理手册》及相关程序文件编制,适用于本工程施工现场的环境管理,与本项目施工现场有关的所有人员必须遵照执行。
2、项目环境目标和指标
针对施工现场重大环境因素清单内容,确定本项目的环境目标和指标如下:
1) 噪声排放达标:场界噪声值控制在结构施工阶段昼间<70dB,夜间<55dB;装修阶段昼间<65dB,夜间<55dB;
2) 减少粉尘排放:达到场界目测无扬尘要求,烟尘达标排放,场区道路硬化≥90%;
3) 减少运输遗洒:现场设洗车池,采取清洗、覆盖等措施,杜绝运输遗洒现象;
4) 防止化学危险品、油品泄露:对施工现场的油漆、涂料等化学品和含有化学成分的特殊材料、油料等实行封闭储存,随取随用,作到化学危险品无泄露,油品无遗洒;
5) 有毒有害废弃物定点排放:对废弃物分类管理,有毒有害废弃物联系回收单位,作到定点排放,并注意其它废弃物的分类回收和再利用;
6) 最大限度避免光污染:施工现场夜间照明100%采用定向式灯罩,避免影响周围社区;
7) 杜绝火灾、爆炸事故发生:加强消防意识培训,完善消防管理制度和消防设施,严格控制易燃易爆物品,杜绝火灾、爆炸事故发生;
8) 污水排放达标:生产及生活污水经沉淀后排放,达到地方标准规定;
9) 节约水电能源和纸张:采取切实措施控制水电能源消耗,并逐步扩大无纸化办公范围,减少纸张消耗,内部办公用纸全部双面打印。
实现方法和时间:
实现环境目标和指标的方法和时间见下表。
实现环境目标和指标的方法和时间表
序号
环境目标和指标
实现方法
责任人
实施时间
1
噪声排放达标
控制机械使用
杨学
全程
控制模板清理、吊运时间
杨学
主体
控制砼浇筑时间和工艺
杨学
主体
2
减少粉尘排放
楼层清理时洒水
马勇
全程
珍珠岩避免大风天施工
马勇
屋面
3
减少运输遗洒
对进出场车辆清洗
马勇
全程
垃圾运输时覆盖、派专人打扫
马勇
4
防止化学危险品、
油品对人体伤害
和泄漏
控制有毒内墙涂料、油漆等进场
杨清志
装饰
材料员编制存放和使用办法,并监督实施
杨清志
5
有毒、有害废弃物定点排放
单独存放,明确标识
杨清志
全程
专人管理,定点处理
杨清志
6
最大限度避免光污染
控制夜间照明灯光方向,不必要的灯关闭
杨清志
全程
7
杜绝火灾、爆炸事故发生
乙炔、煤气罐等封闭单独存放
杨清志
全程
专人管理,严格领用
杨清志
技术交底
杨清志
8
污水排放达标
机械设备清洗用水设沉淀池并定期清理。
杨书伦
全程
生活污水经沉淀、隔油后排放
杨书伦
9
节约水电能源纸张
合理布置和使用现场临时水电
杨书伦
全程
纸张尽量双面使用
杨书伦
3、项目管理组织机构和职责
3.1环境保护领导小组机构,
组长:项目经理:李亚
付组长:
付组长:
施工组:
安全组:
技术组:
机
电
组:
材料组:
后勤组:
各工种班组长、专业队长
环境保护领导组织机构图
3.2环境保护岗位职责:
项目经理:
明确项目的环境目标并分解落实;
根据项目管理人员的配备情况,明确相关人员的环境职责和权限;
组织施工现场环境管理的策划,编制环境管理方案,审批项目受控文件清单;
审批项目记录管理清单;
建立适当的信息交流渠道,对环境管理体系的有效性进行内部沟通和外部交流;
组织项目管理人员学习标准、规范和环境管理体系文件及其它有关知识,满足各项管理工作的需要;
组织搞好施工现场管理,满足环境法律法规的要求与项目环境管理策划的安排;
审批项目编制的环境不符合处理方案,督促项目技术负责人组织项目环境不符合的处理;
组织环境信息分析,审批项目制定的纠正和预防措施。
项目技术负责人:
组织实施项目环境管理方案;
负责项目工程技术文件的控制,包括图纸、图纸会审记录、设计变更、技术交底、作业指导书、标准、规范、规程、图集等控制;
全面负责工程记录的控制;
组织实施项目的环境监测和测量;
分管项目监视和测量装置的控制;
编制环境不符合处理方案并组织实施;
根据环境信息的分析情况,制定项目的纠正和预防措施;
项目环境管理员:
负责施工现场的环境管理和监督,实施环境监测和测量。
负责监督环境不符合的处理,对不能立即整改的事项下达整改通知单,并负责处理后的环境验收与评定。
按分工做好记录的控制。
行使现场环境奖惩权。
项目施工员:
参与施工现场环境管理方案的制定,负责本专业相关内容的落实;
按分工做好相关记录的控制;
按分工实施施工现场的环境监测和测量;
负责本专业环境不符合的处理;
参与环境信息分析,协助技术负责人制定和实施纠正和预防措施;
项目安全员:
组织项目的安全生产教育,落实消防管理制度;
按分工做好记录的控制;
项目材料员和保管员:
负责工程项目的易燃和易爆、化学品、油品等物资的控制;
监督检查工程分包商自行采购物资的控制;。
按分工做好记录的控制;
项目计量员:
负责现场监视和测量设备的控制,包括建立设备台帐、按规定周期送检、做好检定记录和标识、搞好设备的使用管理等;
协助环境管理员实施项目环境监测和测量;
按分工做好记录的控制。
项目资料员:
实施项目的文件控制,负责项目所有文件的报批、收发、标识、记录、更改等;
收集整理工程竣工技术资料和其它记录资料;
协助技术负责人的工作,参与施工过程的技术管理。
4、施工现场环境控制
4.1施工现场总体规划:
1) 施工现场总体规划必须满足施工生产和环保需求,考虑对周围相关方的影响及消防安全的需要,并满足重庆市建管处的规定,兼顾成本方面的要求。
2) 项目部按施工、办公、生活等功能将施工现场划分为施工区、办公区、生活区。由于施工场区较为宽阔,加工场区、生活区庭院全部硬化,入口主干路面考虑经常进出各种车辆,砼地面厚度加厚到100mm(标号C10)。其余未硬化的场区合理选择绿化区域,未硬化、绿化的区域保持地面干净无垃圾。
4.2施工现场临时设施:
1) 各功能区设置以下相应设施
施工区设置材料库、材料堆场、加工场、砼及砂浆搅拌站、厕所、门卫、饮水处、吸烟室、试验养护室等。
办公区设会议室、办公室、宣传栏等。
消防设施:
2) 临时设施的要求
材料库采用砖砌库房或设置在楼内,内配灭火器,门上加锁,物料上架,以达到防雨、防晒、防潮、防火、防盗等功能;存放油漆、涂料等特殊物资的库房及管理,按材料员制定的保管方案执行。木工房由安全员根据相关规定配置足够的灭火器,用电线路由电工负责配置,经项目验收后投入使用。钢筋加工场场地硬化,堆放处设砌300mm高砖垅,防止钢筋浸水锈蚀。
砂、砖堆场设在大楼东侧,场地大小按总平面规划确定。
职工宿舍每人住宿面积不小于3m2,在建建筑物内不允许住人;职工宿舍区配备消防设施,由安全员进行布置。
工人生活基地的职工食堂设消毒设施,设挡鼠板,防蚊蝇纱网。
施工现场设施搭设完毕,由项目经理组织验收,合格后方可投入使用。
4.3常见重大环境因素的控制
施工准备阶段,项目部按重庆市建委的有关规定,办理以下各项与环保有关的手续,经批准后方可施工。
夜间施工审批手续。
占路执照。
周边环境安全评估。
4.4噪声的控制:
本项目根据施工现场重大环境因素清单中造成噪音污染的因素,按《建筑施工场界噪声限值》(GB12523-90)标准确定需要采取控制措施的声源,具体内容见下:
按重庆市规定,需要夜间施工时必须办理相关许可证。夜间施工时尽量不使用大噪音的机械。夜间施工时在重庆市环保局办理夜间施工审批手续。
模板吊运及清理产生较大噪音,我方尽量安排在早上8点以后开始,晚上8点之前结束,并严格控制,特别是不必要的敲打。
严格按重庆市建委规定,适当调整工序,尽量不安排夜间施工。
4.5粉尘的控制:
本项目根据施工现场重大环境因素清单中造成粉尘污染的因素,编制控制措施,确保满足相关法律法规要求。控制措施如下:
水泥、外加剂等易散落、易飞扬的材料,采用封闭库房贮存,运输途中进行覆盖。
现场主要道路采用硬化路面,场区采取洒水、绿化等措施,保持湿润无扬尘产生;
及时清理建筑垃圾,清理时设置密闭垃圾道,用料斗装运,防止抛撒;
挖土、清理等易产生扬尘的活动,避开六级以上大风天气;
楼层清理时,必须先洒水再清理,防止粉尘飞扬。
4.6遗洒的控制:
本项目根据施工现场重大环境因素清单中造成遗洒污染的因素,编制控制措施,确保满足相关法律法规要求。控制措施如下:
现场全部硬化,划分卫生责任区,保持场区清洁,不污染车轮;
自卸车、垃圾运输车运输时,用苫布覆盖;
按地方规定和指定的地点弃运废弃物;
易燃、易爆及化学危险品、油品对人体伤害及泄漏的控制:
本项目根据施工现场重大环境因素清单中关于易燃、易爆及化学危险品、油品因素,编制控制措施,确保满足相关法律法规要求。控制措施如下:
施工现场设立封闭式存放区,不同性质、不同应急响应方法的物品应单独存放,提供适宜的贮存环境,使用密闭式容器贮存,防止泄漏。
专人负责保管,严格领用审批手续,做好发放记录,定期进行清点,控制库存量;
易燃、易爆及化学危险品、油品使用前,由项目技术负责人组织专业施工员进行技术交底,必要时进行应急准备和响应培训,严格按操作规程和产品使用说明执行;
施工过程按规范使用专用容器和工具进行操作,尽量避免遗洒;
备好防护用品,做好应急准备。
4.7有毒有害废弃物的控制:
本项目根据施工现场重大环境因素清单中关于有毒有害废弃物因素,编制控制措施,确保满足相关法律法规要求。分析及控制措施如下:
对废弃物分类管理,有毒有害废弃物单独存放,设有防雨、防流失、防泄漏、防飞扬等设施,并进行"有毒有害"标识;
项目经理部设专人负责有毒有害废弃物的管理,对其收集、运输、排放等环节进行监督;
联系有毒有害废弃物回收单位,定点排放;
4.8光污染的控制:
本项目根据施工现场重大环境因素清单中关于光污染因素,编制控制措施,确保满足相关法律法规要求。控制措施如下:
施工现场夜间照明100%采用定向式灯罩,避免影响周围社区;
夜间尽量避免焊接等产生强光源的施工活动,或采取必要的围护措施。
4.9火灾、爆炸事故的控制:
本项目根据施工现场重大环境因素清单中易燃、易爆及化学危险品、油品因素,编制控制措施,确保满足相关法律法规要求。控制措施如下:
对现场人员进行消防意识教育和消防知识培训,增强员工的消防意识;
对木工棚、油料库、化学品仓库等易燃易爆区域,按消防规定配备环保型灭火器,做好应急准备;
建立和完善现场消防管理制度,每月进行一次消防安全检查,发现隐患及时整改;
发生紧急情况时,按 “应急准备和响应”执行。
生产生活污水的控制:
本项目根据施工现场重大环境因素清单中关于污水污染的因素,编制控制措施,确保满足相关法律法规要求。控制措施如下:
砼、砂浆搅拌机、输送泵等排水点设置沉淀池并定期清理,污水经沉淀后排入市政污水管网;
生活区污水集中收集沉淀后排放,食堂餐具清洗处设隔油池;
4.10水电能源和纸张的控制:
按生产生活需要,合理布置现场临时用水用电管线;
项目经理部制定节水、节电措施,完善管理制度,杜绝跑、冒、滴、漏;
纸张双面使用,并逐步扩大无纸化办公范围,减少纸张消耗。
5、应急准备和响应
1) 根据本工程的特点,确定以下物资或场所为应急准备和响应的重点:
易燃易爆液(气)体:氧气、乙炔、液化气等;
可(易)燃物体:木材、建筑垃圾、保温材料、装饰材料等;
应急准备和响应的作业点或场所:电气焊作业点、木工棚、装饰作业点、防水作业点、仓库、配电室等。
2) 根据上述识别的应急情况制定应急准备措施,规定响应程序,措施如下:
对易燃易爆液(气)体、可易燃物体和应急准备和响应的作业点或场所,做了分类、分库单独保管存放,由仓库保管员负责管理、检查、发放易燃易爆物品,并制定了应急准备措施:
项目部成立消防领导小组:
组 长:项目经理
副组长:项目环境管理员
组 员:项目各专业管理人员
现场成立义务消防队:(名单上墙公示)
队 长:项目安全员
队 员:各工种工长以及班组长
对现场突发性爆炸、火灾等易发点作了评估和预测;如事故出现10-15min,消防队员即可到场。
由义务消防队队长组织抢险灭火工作;由工长带领各班组长负责封锁事故现场,疏散人群、切断电源,如必要报火警119支援。
由项目经理负责事故现场的人员抢险救助工作。
事故安全控制后,立即清查受伤人员情况、财产损失等进行整理上报有关领导部门。
查清事故原因,写出书面处理报告,按程序进行处理。
3) 项目经理部成立治安消防领导小组、义务消防队和防汛抢险队,对应急场所的工作人员和管理人员进行岗位教育、消防知识教育、应急准备和培训,根据施工生产情况,组织进行必要的消防演习及其它应急响应训练,每月一次检查应急准备工作情况,并做好记录。
4) 发生紧急情况时,立即按“紧急事故处理流程”采取应急措施,防止扩散。本项目施工现场紧急事故应急电话如下:
应急电话:火警—119; 匪警—110; 交通事故—122; 急救—120
5) 当紧急事故威胁到人身安全时,必须首先确保人身安全,迅速组织人员脱离危险区域或场所,同时采取应急措施,以尽可能减少对环境的影响。
6) 紧急事故处理结束后,项目技术负责人填写应急准备和响应报告,经项目经理签字确认后报公司环境主管部门,由公司主管部门报上级相关部门。
7) 项目技术负责人召集项目有关人员分析发生事故原因,按有关规定制定和实施纠正措施,并跟踪验证。
6、环境管理监督检查及监测
6.1管理责任区:
项目经理部成立文明施工或环境管理领导小组,实行分片负责制,把现场施工区、生活区、办公区的环境管理职责落实到具体人员,并每月一次对职责落实情况进行检查。
监督监测记录:
施工现场的环境监测由技术负责人组织实施,指定施工员负责。监测的对象为场界噪音、废水排放、粉尘及有害气体排放等;每月委托环保部门进行一次监测,保存其监测记录。
6.2环境监督:
1) 每月进行一次运行控制的检查和监督,作好记录。
2) 发现的问题及时纠正,确保各项活动符合环境法律法规要求。
不符合控制及纠正与预防措施:
施工现场不符合的控制:
1) 施工现场不符合的控制由项目技术负责人组织,环境管理员、专业施工员共同参与实施。项目实施环境监测、监控和监督过程中发现不符合时,应分析确定引起不符合的原因,能及时整改的应监督整改;不能及时整改的,下达书面整改通知单,并对整改情况进行验证。所采取的措施应与该问题的严重性和伴随的环境影响相适应。当不符合较严重时,由项目技术负责人编制处理方案,经项目经理审批后组织实施。
2) 上级和地方检查发现的不符合,按上级和地方要求进行整改,并保存有关整改活动的记录。
3) 本项目部结合生产协调会,分析施工现场的环境保护情况。对经常发生的一般不符合、较严重的不符合或潜在不符合情况,由技术负责人组织制定纠正或预防措施,经项目经理审批后组织实施。纠正和预防措施的制定和实施按《纠正和预防措施程序》执行。
6.3相关方投诉和抱怨的处理:
1) 由项目环境管理员负责处理项目收到的投诉和抱怨。
2) 本项目部建立环境投诉台帐,收到投诉或抱怨后,在台帐中予以记录,并根据投诉意见确定处理措施。
3) 项目部处理好相关方的投诉和抱怨后,对处理情况进行记录和验证。
4) 发生重大投诉时,项目部由项目经理组织制定和实施纠正措施,防止重复发生。
7、信息交流的安排
1) 项目部每月进行一次环境信息交流,作好记录。
2) 内部信息交流的内容和方式:
对我单位环境方针、环境管理体系的有关要求、环境知识等,经过宣传、会议传达到现场有关人员,以增强员工的环保意识。
国家、行业和地方有关环保法律法规及其它要求,经过组织学习、培训的方式予以贯彻。
项目环境目标和指标以及环境管理方案等,经过书面印发、组织学习的方式贯彻落实。
项目运行控制、环境级效、环境监测信息、存在的不符合等情况及拟采取的纠正与预防措施,经过例会、监测记录、整改通知单、纠正措施记录、预防措施记录等方式进行交流和整改。
体系文件规定需要上报的有关信息,经过书面报表、电子邮件等方式传递。
3) 外部信息交流的内容和方式一般如下:
地方环保主管部门的有关规定,经过走访、信息媒体等方式获取。对来自各相关方的文件,按程序进行控制;
当污染可能影响到相关方时(如噪音、光污染敏感地区),应主动与相关方联络并达成一致,需要时按地方规定办理相关手续。
8、防止扰民的协调措施
(1) 在现场内近居民区设一个降噪观测点,采用专业噪音测量仪进行噪音测量控制。
(2) 对主体工程施工时近居民楼处采用消音板进行围挡,以减少污染及噪音。
(3) 搭设屋棚封闭设备噪音。
(4) 采用早拆支撑体系,减少因装拆扣件引发的噪音。
(5) 在22时至次日6时原则上不进行现场施工。
(6) 主动与当地政府联系,申请政府予以协助,处理好噪音污染问题。
