收藏 分销(赏)

某静苑小区二期工程监理旁站方案.doc

上传人:二*** 文档编号:4578736 上传时间:2024-09-30 格式:DOC 页数:10 大小:85KB
下载 相关 举报

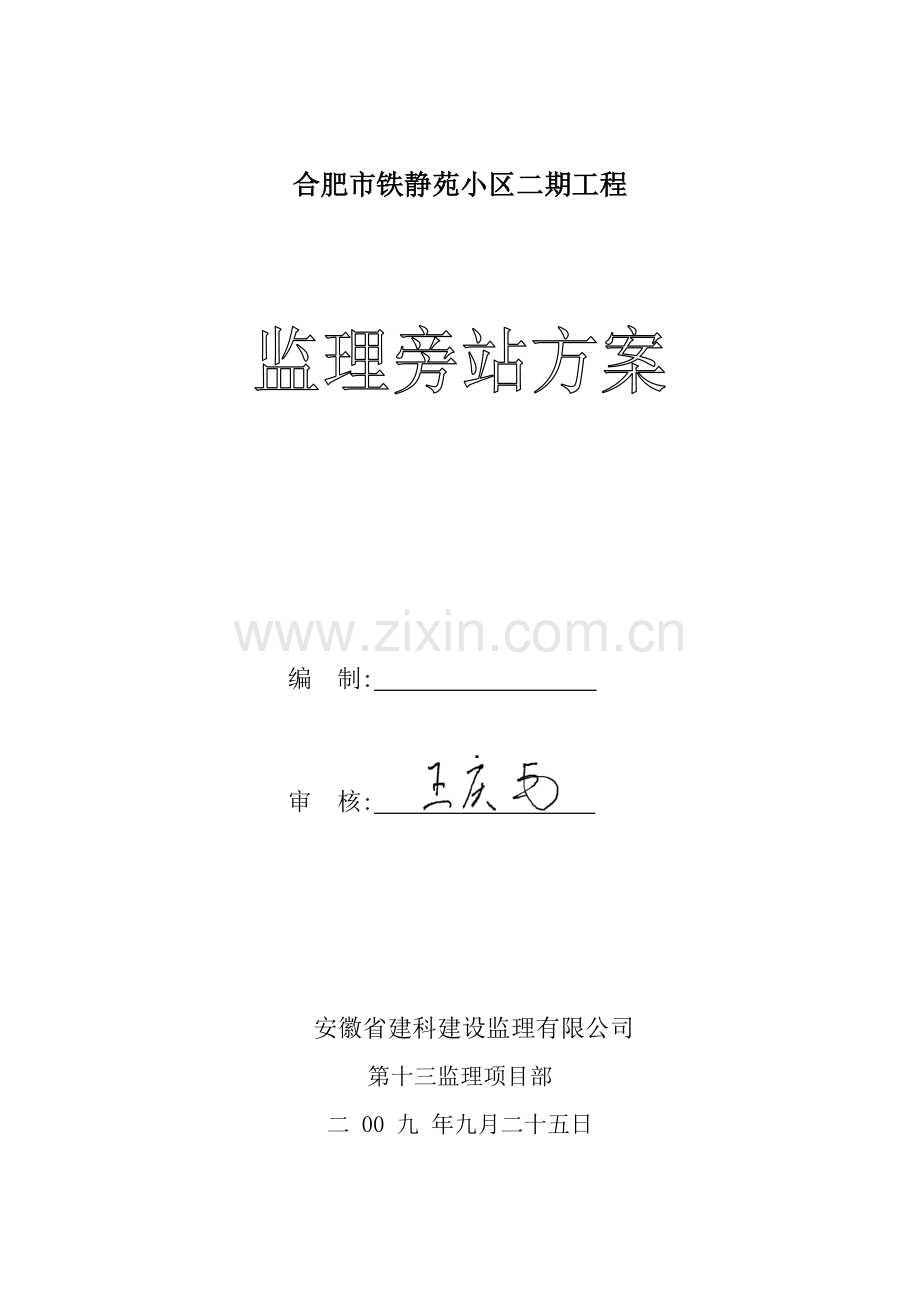

某静苑小区二期工程监理旁站方案.doc_第1页
第1页 / 共10页
亲,该文档总共10页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

1、合肥市铁静苑小区二期工程 编 制: 审 核: 安徽省建科建设监理有限公司第十三监理项目部二 00 九 年九月二十五日合肥市铁静苑小区二期工程监理旁站方案工程概况1、项目名称:合肥市铁静苑小区二期工程 2、建设单位:安徽欧鹏房地产开发有限公司 3、设计单位:安徽华盛国际建筑设计工程咨询有限公司 4、勘察单位:合肥市勘察有限责任公司5、施工单位:安徽三建工程有限公司、安徽同济建设集团有限责任公司 6、建设地点:合肥市新站区新蚌埠路与北二环交口 7、总建筑面积:61483.028、结构类型、层数:11、18、32、32层,框架剪力墙结构。 9、计划工程总投资:约8000万元10、工程总工期:815日

2、历天11、合同质量等级:合格工程,争创“琥珀杯”12、工程现场条件及特点:本工程位于合肥市新站区新蚌埠路与北二环交口铁静苑小区内,现场“三通一平”条件基本具备,本次开工的项目有1#、2#、3#、4#楼,总建筑面积61483.02,框架剪力墙结构,其中1#楼21825.53m2,2#楼5519.70 m2,3#楼12172.78m2,4#楼21965.01 m2。设计使用年限50年,场地类别为类、建筑类别为丙类,耐火等级为一级。屋面为平屋面,分为上人和不上人屋面,屋面防水等级为二级,防水耐用年限为15年。抗震设防烈度为七度,结构安全等级为二级,剪力墙抗震等级为二级。1#、4#楼地基基础设计等级为

3、甲级,2#、3#楼地基基础设计等级为乙级。2#楼基础为条形基础,1#、3#、4#楼基础为平板式筏板基础,墙体:框架填充墙采用MU3.5加气砼砌块和M5.0混合(专业)砂浆砌筑。本工程设有生活给水系统、生活污水系统、雨水系统、消火栓给水系统、空调冷凝水系统。电源采用三相四线制,电源采用三相四线制,按二类建筑物设三级防雷,在屋面设置防雷网,利用建筑物基础内钢筋作接地装置,重复接地靠建筑物基础内各横向与纵向内的钢筋形成网状环路。电气设备的保护接地,防雷接地与重复接地共用接地装置,共同接地电阻R1欧姆。1#、4#楼不设置机械排气系统,电梯间合用前室设加压送风系统,每层设置。旁站监理实施方案1.目的1.

4、1 保证工程项目的关键部位,关键工序施工质量控制监理工作按规定的方法和程序在受控状态下进行.1.2 保证工程项目的基础工程,主体结构工程质量满足设计和规范要求,并达到规定的验收标准.2.适用范围本程序适用于工程项目的土方回填,预应力管桩,地下连续墙,土钉墙,后浇带及其它结构混凝土,防水混凝土浇筑,卷材防水层细部构造处理,梁柱节点钢筋隐蔽过程等基础和主体工程的关键部位和工序的施工质量实施全过程现场跟踪的监督活动.3.职责3.1 总监理工程师负责本细则的审查批准以及工程验收标准依据和标准的控制;策划旁站监理方案,指导现场监理人员进行旁站监理活动.3.2 监理工程师负责本细则的编制和审核,负责提出改

5、进建议和保证在监理过程中正确有效运行,负责划分旁站监理的范围和明确旁站监理的内容,具体组织,实施旁站监理方案,检查监督旁站监理活动.3.3 监理员负责按照监理规划,本细则和旁站监理方案开展旁站监理作业,填写旁站监理记录.4.运作程序4.1 旁站监理工作程序提前24小时通知监理部旁站监理记录存档旁站监理方案:范围,内容, 程序,职责等施工单位:旁站监理 关键部位 和关键工序检查施工准备情况建设单位建设行政 主管部门或 工程质量监督机构监理机构安排人员实施旁站监理填写:监理日志旁站监理记录4.1.1 4.1.2 旁站监理方案A . 旁站监理方案由监理工程师负责编制,经总监理工程师审核批准后实施,并

6、送交业主,承包商,工程所在地的建设行政主管部门或其委托的工程质量监督机构各一份.B . 旁站监理方案的内容应包括旁站监理的范围,旁站监理的内容,旁站监理工作程序,监理人员职责,质量记录要求等.C . 由监理工程师负责划分工程项目的旁站监理范围,经总监理工程师审核批准后实施,如附表(一)所示.对于超出房屋建筑工程旁站监理管理办法规定的范围和非房屋建筑工程,业主要求监理机构实施旁站监理,由总监理工程师负责与业主协商确定.D . 监理工程师负责确定旁站监理的内容,经总监理工程师审核批准后实施,如附表(二)所示.4.1.3 工程施工项目组的工作A .工程施工项目组根据项目管理机构制定的旁站监理方案,在

7、需要实施旁站监理的关键部位,关键工序进行施工前 24 小时,书面通知项目监理机构,书面通知表格样式如附表(三)所示.A .监理工程师收到旁站监理通知书后应检查所报关键部位,关键工序的施工准备情况,并签署审查意见.其内容包括但不限于:材料的进场,检验,储存,标识等情况;项目管理人员,质检人员,特殊工种人员及其它相关人员的安排情况;施工机械,检测设备的准备情况;相关施工文件的准备情况;施工环境和条件情况;第三方检验单位的安排情况.4.2 依据和标准的控制4.2.1 总监理工程师负责确定适用于工程项目基础工程,主体工程的施工过程和质量控制的依据和标准,组织监理人员按确定的依据和标准实施监理作业,这些

8、依据和标准将阐明需要旁站监理的关键部位和关键工序的施工过程和质量特性指标及接收准则,包括:A工程项目监理合同(合同号:);B工程项目施工合同(合同号:).C. 施工图纸:施工图纸和图纸会审纪要;设计变更和技术交底.E. 适用的施工及验收规范,标准:建筑工程施工质量验收统一标准(GB50300-2001);建筑地基基础工程施工质量验收规范(GB50202-2002);膨胀土地区建筑技术规范(GBJ112-87);建筑基坑支护技术规程(JGJ120-99);建筑边坡工程技术规范(GB50330-2002);建筑地基处理技术规范(JGJ79-2002);混凝土结构工程施工质量验收规范(GB50204

9、-2002);混凝土外加剂应用技术规范(GBJ119-88);屋面工程质量验收规范(GB50207-2002);地下防水工程施工及验收规范(GB50208-2002);4.2.1 在下列因素发生变动的情况下,由总监理工程师负责验证上述依据和标准的适用性.可能的变动包括但不限于:A. 施工图纸及工程设计变更;B. 有关的工程施工和验收规范,标准的修订或更改和新标准的颁布实施;C. 隐蔽工程和检验批工程质量持续不合格;D. 发生质量,安全事故;E. 其它有必要实施依据标准控制的异常变动.4.3 质量要素的控制4.3.1 施工人员管理A, 监理工程师负责查验承包商现场质检人员和特殊工种持证上岗人员的

10、符合性,并办理质检员人员和所需的焊工,土石方机械操作工,混凝土工,钢筋工,防水工等特殊工种人员上岗手续.B, 监理工程师负责检查监督承包商现场质检人员和特殊工种人员的一致性和验证他们的素质,以保证现场质检人员和特殊工种人员能够胜任所担负的工作.C, 监理员负责检查承包商现场质检人员到岗,特殊工种人员持证上岗情况和工作情况.4.3.2 施工设备的控制A. 监理工程师负责查验需要旁站监理的关键部位和工序施工所需的施工机械的可用性和适用性,办理准用手续,以保证施工机械的功能满足施工需要.B. 监理员负责检查施工机械的使用和维护保养情况,以使其始终保持良好的可用状态.4.3.3 材料质量的控制A, 监

11、理工程师负责检查需要旁站监理的关键部位和工序施工所需的建筑材料的符合性和可用性,并办理本工程所需的水泥,砂 ,碎石,水,钢筋,防水卷材和防水油膏,钢材,焊条,防水涂料等材料的准用和代用手续,其中钢筋代换须经经设计许可。B, 监理员负责检查材料的贮存,堆放,搬运,标识,使用情况,保证贮存,堆放,搬运的合理性,标识的正确性和明确性,使用的正确性,严禁不恰当地贮存,堆放,搬运,标识,使用和误用.C, 主要原材料质量控制标准一览表材料名称依据和标准控制方法质量记录砂普通混凝土用砂质量标准及检验方法JGJ52见证取样,外观检查, 查验质量记录砂复验报告碎 石普通混凝土用卵石或碎石质量标准及检验方法JGJ

12、53见证取样,外观检查,查验质量记录碎石复验报告水 泥硅酸盐水泥,普通硅酸盐水泥GB175 和矿渣硅酸盐水泥,火山灰硅酸盐水泥及粉煤灰硅酸盐水泥GB1344-99见证取样,外观检查,查验质量记录出厂合格证或质量证明书,水泥物理性能试验报告钢 筋钢筋混凝土用热扎带肋钢筋GB1499见证取样,外观检查,查验质量记录产品合格证,出厂检验报告,钢筋复验报告焊条普通低碳钢焊条GB/T5117-1995低合金钢 焊 条 GB/ T5118-1995外观检查,查验质量记录出厂合格证或质量证明书防水卷材弹性体改性沥青卷 材 GB18242-2000或塑性体改性沥青卷材GB18243-2000外观检查,查验质量

13、记录产品合格证,防水卷材复验报告外加剂混凝土外加剂应用技术规范GB50119-2003外观检查,查验质量记录产品许可证,出厂合格证,试配资料4.3.4 施工方法的控制A, 监理工程师负责审查需旁站监理的关键部位,工序的施工程序,工艺方法和质量检测方法的正确性和可行性,并办理审查确认手续.B, 阐明施工顺序,工艺方法和质量检测方法的施工文件,包括但不限于:施工组织设计或项目质量计划;施工方案或施工程序.C, 监理员负责检查监督承包商按认可的施工文件进行施工.4.3.5 工程建设强制性标准情况控制A. 监理工程师负责识别需要旁站监理的关键部位,关键工序施工所涉及到工程建设标准强制性条文,制定适用的

14、工程建设标准强制性条文有效版本清单,经总监理工程师审查批准后实施.B. 监理员负责检查监督承包商在需要旁站监理的关键部位,工序施工过程中执行工程建设强制性条文的情况.C. 监理工程师检验发现承包商在所需旁站监理部位,违反工程建设强制性标准行为的.有权责令承包商立即整改,发现其施工活动已经或者可能危及工程质量的,应当及时向总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其它应急措施.4.2.6 施工环境和条件的控制监理工程师负责检查控制所需旁站监理部位,施工场地的各种管线和其他设施,工程地质和水文地质,气象条件,排水条件,供水供电及上一道工序等施工环境及施工条件的符合性和适用性.4.

15、4 旁站监理控制方法监理人员对关键部位,关键工序的施工质量实施全过程现场跟班监督,采取见证,检查,核查,记录等控制方法,持续进行施工过程及其质量的控制,保持施工过程质量的稳定性和与施工依据,标准的一致性.不一致和产生波动时,监理员和监理工程师必须做好旁站监理记录并向总监理工程师汇报, 没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字.A. 监理员负责关键部位,关键工序全过程现场跟班监督土方回填,预应力管桩,地下连续墙, ,后浇带及其它结构混凝土,防水混凝土浇筑,卷材防水层细部构造处理,梁柱节点钢筋隐蔽过程的施工过程.B. 监理工程师负责检查承包商现场质检人

16、员到岗,特殊工种人员持证上岗以及施工机械,建筑材料准备情况.C. 监理工程师负责检查在现场跟班监督关键部位,关键工序的施工执行施工方案以及工程建设强制性标准情况.D. 监理工程师负责核查进场建筑材料,建筑构配件,设备和商品混凝土的质量检验报告等,并可在现场监督承包商进行检验或者委托具有资格的第三方进行复验.E. 监理员负责做好旁站监理记录和监理日记,整理归档旁站监理原始资料.4.4 不合格品的控制4.4.1 监理工程师核定旁站监理部位质量特性,当存在未满足规定的质量特性指标并核定为不合格工程时,报总监理工程师批准采取纠正,返工,返修,降级,报废等措施处理不合格工程.4.4.2 预防措施A,承包

17、商根据旁站监理细则,在需要实施旁站监理的关键部位,关键工序进行施工前 24 小时,应当书面通知驻地监理机构.B,旁站监理人员应当认真履行职责,对需要实施旁站监理的关键部位,关键工序在施工现场跟班监督,及时发现和处理旁站监理过程中出现质量问题,如实准确地做好旁站监理记录.凡旁站监理人员和承包商现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工.4.4.3 纠正措施A. 为消除不合格工程的原因和防止不合格工程的再发生,由总监理工程师组织评审不合格,确认不合格的原因,评价采取纠正措施的需求,确定所需的纠正措施,评审采取纠正措施的效果.B. 监理工程师负责跟踪监督承包商实施所需的纠正措施,记

18、录采取纠正措施的结果.5.0 相关文件混凝土工程质量控制监理实施细则防水工程质量控制监理实施细则钢结构工程质量控制监理实施细则6.0 质量记录6.1 监理工程师必须查验:水泥出厂质量证明书(生产厂家提供);水泥 28 天(补)强度证明书(生产厂家提供);钢筋或钢材或钢铸件出厂质量证明书(生产厂家提供);焊条出厂质量证明书(生产厂家提供);防水材料出厂质量证明书(生产厂家提供).6.2 监理工程师必须验证回填土压实度试验报告(试验室提供);水泥混凝土抗压强度配合比设计报告(试验室提供);水泥物理性能检验报告(试验室提供);砂检验报告(试验室提供);碎石检验报告(试验室提供);水泥混凝土拌和用水检

19、验报告(试验室提供);钢筋或钢材力学性能检验报告(试验室提供);钢筋或钢材焊接性能检验报告(试验室提供);水泥混凝土抗压强度试验报告(试验室提供);水泥混凝土抗渗试验报告(试验室提供);防水材料试验报告(试验室提供);6.3 监理工程师必须实测,见证工程用材试件见证取样清单(承包商提供);隐蔽工程验收记录(承包商提供);土方回填验收记录(承包商提供);单位工程质量检验评定表(承包商提供);分部工程质量检验评定表(承包商提供);分项工程质量检验评定表(承包商提供);检验批工程质量检验评定表(承包商提供).6.4 监理记录:单位工程开工申请表,工程报验单,工程材料/构配件/设备报验单,施工机械设备

20、报验单,测量/检测仪器报验单,持证上岗人员资格认可记录,旁站监理记录表,监理日志.附表(一)工程项目旁站监理范围编制: 批准: 日期: 第 页 共 页旁站监理范围工程名称项 目 名 称基础工程土方回填地下连续墙预应力管桩梁柱节点钢筋隐蔽过程后浇带基础混凝土防水混凝土浇筑卷材防水层细部构造处理主体结构工程梁柱节点钢筋隐蔽过程混凝土浇筑防水混凝土浇筑后浇带附件(二)工程项目旁站监理内容编制: 批准: 日期: 第 页 共 页内容范围施工人员控制施工/检测设备控制材料控制施工方法控制施工环境条件控制强制性条文执行情况基础工程土方回填地下连续墙预应力管桩梁柱节点钢筋隐蔽过程后浇带基础混凝土防水混凝土浇筑卷材防水层细部构造处理主体结构工程梁柱节点钢筋隐蔽过程混凝土浇筑防水混凝土浇筑后浇带附件(三)旁站监理通知书单位工程名称: 编号:致: 监理机构我方计划进行 施工.请贵监理组(部)于 年 月 日 时至 年 月 日 时派监理人员到施工现场实施旁站监理. 承包单位(公章): 项目经理: 日 期: 审查意见:项目监理机构:总/专业监理工程师: 日 期: 安徽省建科建设监理有限公司第十三监理项目部2009-9-25

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
