资源描述

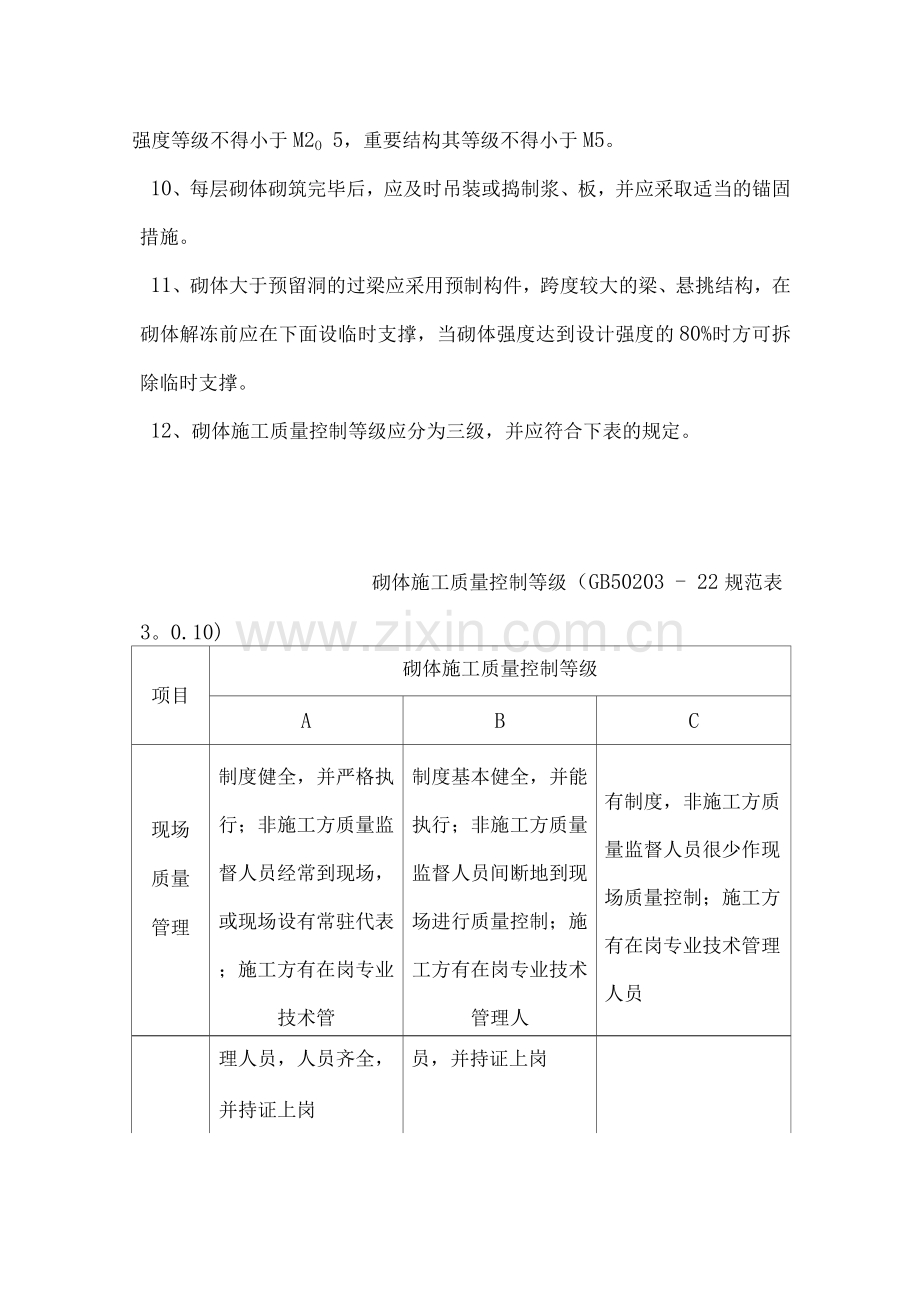

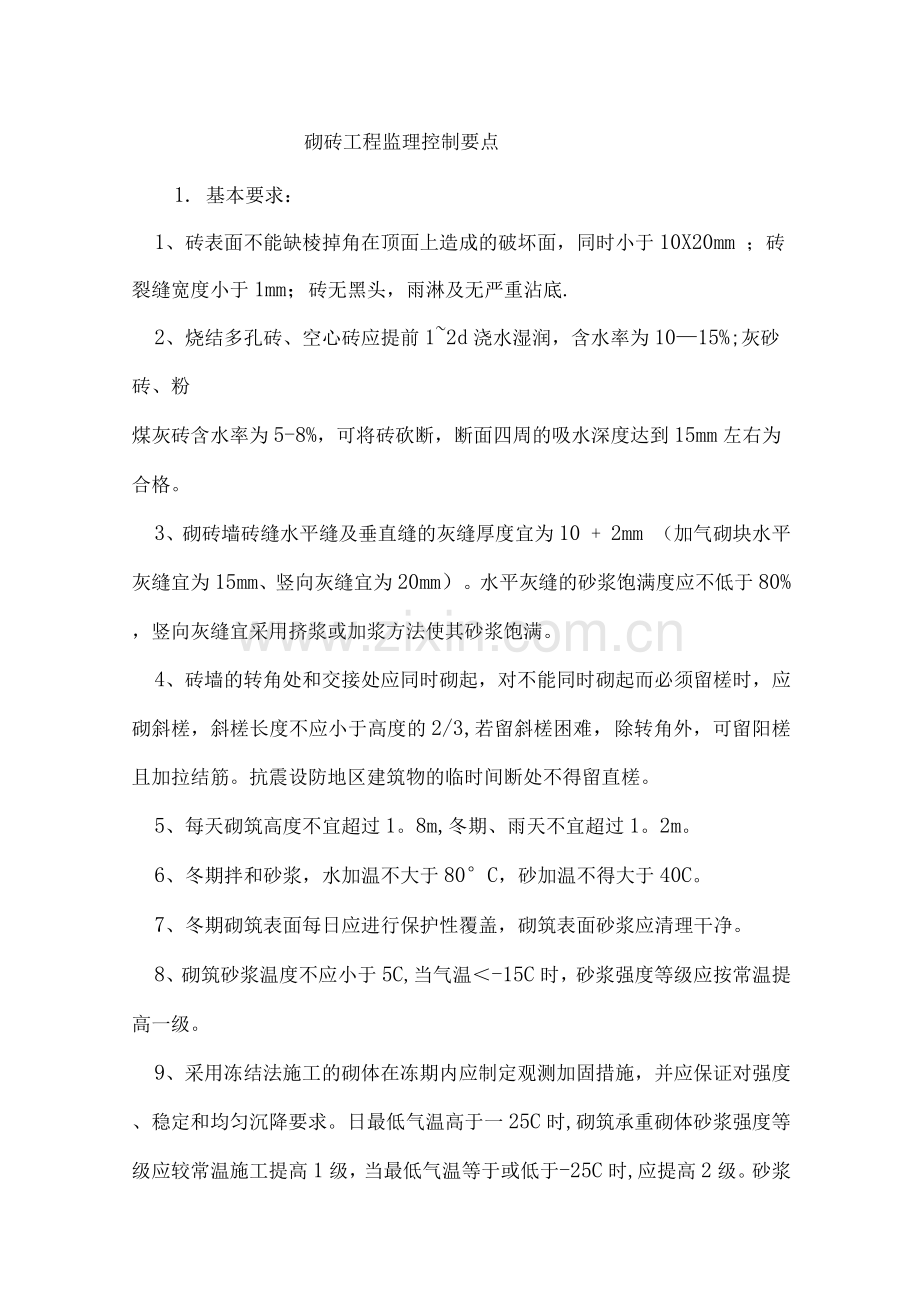

砌砖工程监理控制要点 1. 基本要求: 1、砖表面不能缺棱掉角在顶面上造成的破坏面,同时小于10X20mm ;砖裂缝宽度小于1mm;砖无黑头,雨淋及无严重沾底. 2、烧结多孔砖、空心砖应提前1~2d浇水湿润,含水率为10—15%;灰砂砖、粉 煤灰砖含水率为5-8%,可将砖砍断,断面四周的吸水深度达到15mm左右为合格。 3、砌砖墙砖缝水平缝及垂直缝的灰缝厚度宜为10 + 2mm (加气砌块水平灰缝宜为15mm、竖向灰缝宜为20mm)。水平灰缝的砂浆饱满度应不低于80%,竖向灰缝宜采用挤浆或加浆方法使其砂浆饱满。 4、砖墙的转角处和交接处应同时砌起,对不能同时砌起而必须留槎时,应砌斜槎,斜槎长度不应小于高度的2/3,若留斜槎困难,除转角外,可留阳槎且加拉结筋。抗震设防地区建筑物的临时间断处不得留直槎。 5、每天砌筑高度不宜超过1。8m,冬期、雨天不宜超过1。2m。 6、冬期拌和砂浆,水加温不大于80°C,砂加温不得大于40C。 7、冬期砌筑表面每日应进行保护性覆盖,砌筑表面砂浆应清理干净。 8、砌筑砂浆温度不应小于5C,当气温<-15C时,砂浆强度等级应按常温提高一级。 9、采用冻结法施工的砌体在冻期内应制定观测加固措施,并应保证对强度、稳定和均匀沉降要求。日最低气温高于一25C时,砌筑承重砌体砂浆强度等级应较常温施工提高1级,当最低气温等于或低于-25C时,应提高2级。砂浆强度等级不得小于M2O 5,重要结构其等级不得小于M5。 10、每层砌体砌筑完毕后,应及时吊装或捣制浆、板,并应采取适当的锚固措施。 11、砌体大于预留洞的过梁应采用预制构件,跨度较大的梁、悬挑结构,在砌体解冻前应在下面设临时支撑,当砌体强度达到设计强度的80%时方可拆除临时支撑。 12、砌体施工质量控制等级应分为三级,并应符合下表的规定。 砌体施工质量控制等级(GB50203 - 22规范表 3。0.10) 项目 砌体施工质量控制等级 A B C 现场 质量 管理 制度健全,并严格执行;非施工方质量监督人员经常到现场,或现场设有常驻代表;施工方有在岗专业技术管 制度基本健全,并能执行;非施工方质量监督人员间断地到现场进行质量控制;施工方有在岗专业技术管理人 有制度,非施工方质量监督人员很少作现场质量控制;施工方有在岗专业技术管理人员 理人员,人员齐全, 并持证上岗 员,并持证上岗 砂浆、 混凝 土强 度 试块按规定制作, 强度满足验收规 定,离散性小 试块按规定制作, 强度满足验收规 定,离散性较小 试块强度满足验收 规定,离散性大 砂浆 拌合 方式 机械拌合;配合比 计量控制严格 机械拌合;配合比 计量控制一般 机械或人工拌合;配合比计量控制较差 砌筑 工人 中级工以上,其中 高级工不少于20% 高、中级工不少于 70% 初级工以上 13、允许偏差: 项目 允许偏差(mm) 1、轴线位置偏移 10 2、基础和墙砌体顶面标高 ±15 3、垂直度 每楼层 5 全高<10m 10 全高>10m 20 4、表面平整度 清水墙、柱 5 混水墙、柱 8 5、水平灰缝平 直缝 清水墙 7 混水墙 10 6、水平灰缝厚度(10皮砖累计 数) ± 8 7、清水墙面游丁走缝 20 8、门窗洞(后 塞) 宽度 5 门高度 + 15, -5 9、外墙上下窗偏移 20 2.风险分析 1、违反基本要求。 (1 )干砖上墙(应提前浇砖,砖截面四周融水深度为15~20mm为 符合要求的适宜含水率)。 (2)饱满度差: 1)水平缝砂浆饱满度低于80%; 2)不用“三一”砌砖法; 3)以抠心法打碰头灰; 4)用大缩灰砌砖(超过20mm); 5)用大面铺灰填心砌法(铺浆长度超过750mm,施工期间气温超 过30°C时,铺浆长度超过5mm); 6)用桶底灰凑合砌墙. (3)竖缝无灰: 1)不挤碰头灰或不打碰头灰; 2)竖缝透亮或瞎缝。 (4)砖、柱、垛用包心砌法 (5)水平缝不符合要求: 1)水平缝过厚,皮数杆埋厚与砖实际厚度不协调; 2)不按皮数杆砌筑或皮数杆制作不符合要求,未作预检; 3)大于20mm水平缝不用豆石混凝土; 4)通长水平缝超差,手高手低不合线,不同时起线,皮数杆数量太少,距离太远,拉线不紧; 5)十皮灰缝超差不大于±8mm; 6)水平缝平直度不合要求,十米拉线超差大于7mm(混水10mm)。 (6)墙体轴线偏移,上下墙错台: 1)放线错位,误差累计; 2)桩位偏移,引上线不准; 2、留槎接槎通病 (1)留槎: 1)纵横墙交接处,转角处不按规范同时砌,或留直槎(由于施工方案不当造成必留直槎); 2)斜槎留置形式不符合规范规定(斜槎水平投影长度不应小于高度 的 2/3)。 (2)120mm墙留槎错误: 1)不留阳槎,留阴槎; 2)留阳槎,上下不吊直,每槎位置不准接槎砍砖; 3)留阳槎,但漏放拉结筋,不留槎; 4)接结筋不放两根,锚入长度及伸出长度不足; 5)拉接筋末端没有90°弯钩。 (3)接槎错误: 1)不通顺、错牙、接缝不平、不直; 2)塞砂浆不严实,立缝、上缝透亮。 3、构造柱通病 (1)留槎错误: 1)不留大马牙槎; 2)柱脚处不是先退后进,无法检查、清扫柱根; 3)位置偏移,上下不顺直,断面过小,影响受力。 (2)清理不好: 1)柱根残留砂浆,不清净即支模; 2)砖槎上所挂砂浆不清净。 ⑶拉结筋错误: 1)不是每120mm墙埋一根,不是每5mm高留一道(120mm墙且不 得少于两根); 2)留置型式不对; 3)未伸入柱筋内锚固拐出; 4)伸入柱筋断面太多,影响浇筑混凝土及振捣. 3.砌砖工程监理预控工作 1、认真研究施工图纸,搞清不同楼层、不同部位对砌体和砂浆的 强度等级要求,对各部位砌体的配筋、预留洞、预埋件、预埋木砖的位置,做到心中有数,便于巡视时检查; 2、审核承包单位的施工技术方案,特别应检查其对墙体垂直度、 平整度、标高的控制措施并督促其进行技术交底; 3、审查承包单位提供的砖样品、出厂质量证明等文件,符合设计及规范要求才允许其使用。物资进场后按规范要求进行抽检,主要检查砖和砂浆试块试验报告。 4、对砌筑砂浆的原材料及配合比应进行控制: (1)砌筑砂浆的原材料 1)水泥:水泥进场使用前,应分批对其强度、安定性进行复验。当在使用中对水泥质量有怀疑或水泥出厂超过三个月时,应复查试验,并按其结果使用。不同品种的水泥,不得混合使用。 2)砂:砂浆用砂不得含有有害杂物。砂浆用砂的含泥量:a对水泥砂浆和强 度等级不小于M5的水泥混合砂浆,不应超过5%; b对强度等级小于M5的水泥混合砂浆,不应超过10%;c人工砂、山砂及特细砂,应经试配能满足砌筑砂浆技术条件要求。 3)石灰膏:配制水泥砂浆时,不得采用脱水硬化的石灰膏. 4)消石灰粉不得直接使用于砌筑砂浆中. 5)拌制砂浆用水,水质应符合国家现行《混凝土拌合用水标准》的规定。 (2)砌筑砂浆应通过试配确定配合比。当砌筑砂浆的组成材料有变更时,其配合比应重新确定。 (3)施工中当采用水泥砂浆代替水泥混合砂浆时,应重新确定砂浆强度等级。 (4) 凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用.有机塑化剂应有砌体强度的型式检验报告。 5、检查承包单位的原材料、水平运输、垂直运输、砂浆拌和机的准备情况。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
