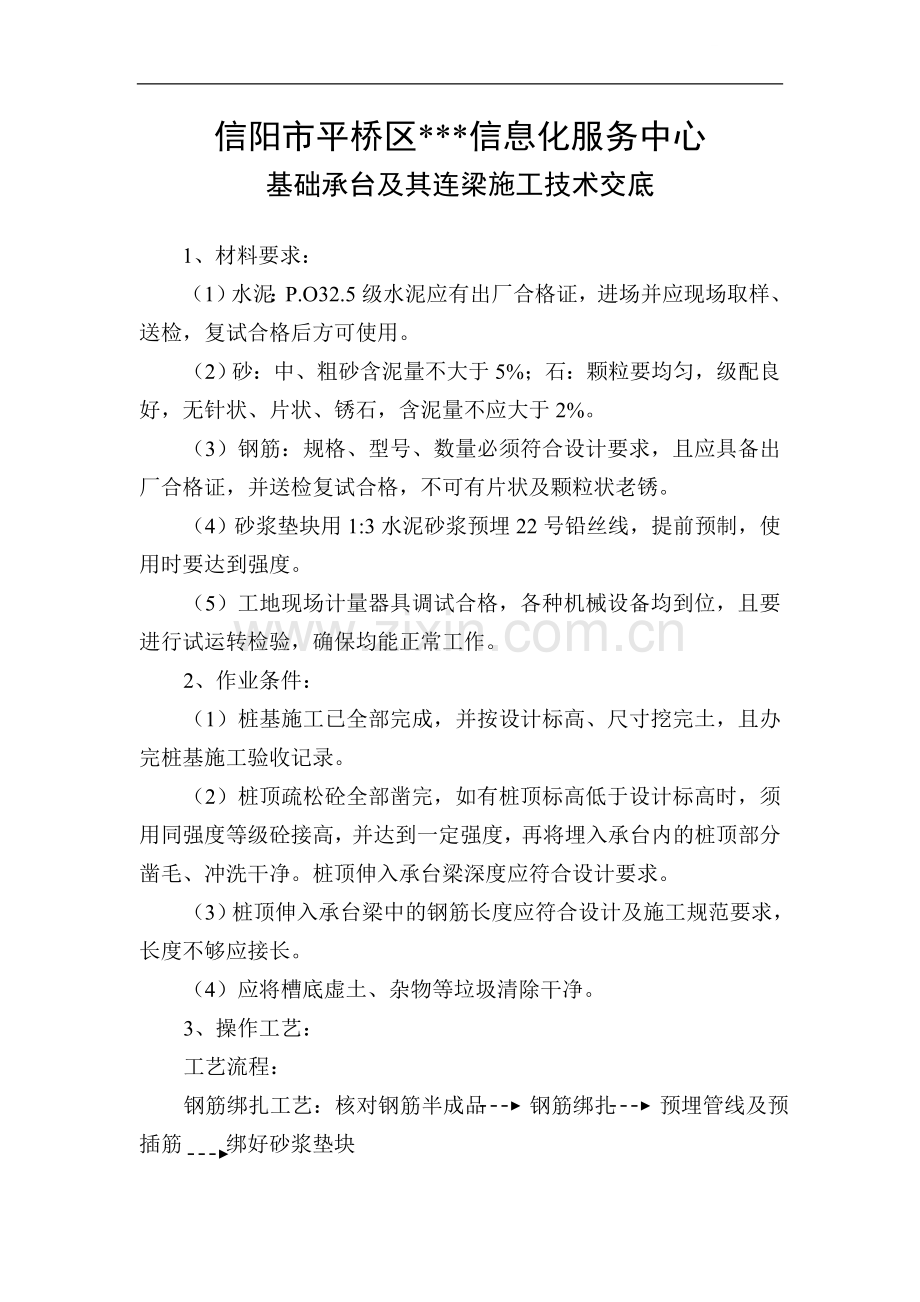

1、信阳市平桥区*信息化服务中心基础承台及其连梁施工技术交底1、材料要求:(1)水泥:P.O32.5级水泥应有出厂合格证,进场并应现场取样、送检,复试合格后方可使用。(2)砂:中、粗砂含泥量不大于5%;石:颗粒要均匀,级配良好,无针状、片状、锈石,含泥量不应大于2%。(3)钢筋:规格、型号、数量必须符合设计要求,且应具备出厂合格证,并送检复试合格,不可有片状及颗粒状老锈。(4)砂浆垫块用1:3水泥砂浆预埋22号铅丝线,提前预制,使用时要达到强度。(5)工地现场计量器具调试合格,各种机械设备均到位,且要进行试运转检验,确保均能正常工作。2、作业条件:(1)桩基施工已全部完成,并按设计标高、尺寸挖完土
2、,且办完桩基施工验收记录。(2)桩顶疏松砼全部凿完,如有桩顶标高低于设计标高时,须用同强度等级砼接高,并达到一定强度,再将埋入承台内的桩顶部分凿毛、冲洗干净。桩顶伸入承台梁深度应符合设计要求。(3)桩顶伸入承台梁中的钢筋长度应符合设计及施工规范要求,长度不够应接长。(4)应将槽底虚土、杂物等垃圾清除干净。3、操作工艺:工艺流程:钢筋绑扎工艺:核对钢筋半成品 钢筋绑扎 预埋管线及预插筋 绑好砂浆垫块钢筋绑扎工艺:确定组装模板方案 安装模板 模板预检混凝土浇筑工艺:搅拌 浇筑 振捣 养护(1)钢筋绑扎: 1)核对成型钢筋:钢筋绑扎前应按设计图纸核对加工的半成品钢筋,对其规格、形状、型号、品种经过检
3、验然后挂牌堆放好。 2)钢筋绑扎:一般情况下,先长轴后短轴,由一端向另一端依次进行,操作时按图纸要求划线、铺铁、穿箍、绑扎最后成型。 3)预埋管线及铁件:预留孔洞位置应正确,桩伸入承台梁的铁筋,承台梁上的柱子、板墙插铁,应按图纸绑好,绑扎应牢固,应采用十字扣绑扎或焊牢,其标高、位置、锚固长度等尺寸应准确,不存遗漏和移位。 4)受力钢筋搭接接头位置应正确,其接头应相互错开,梁上部筋应在跨中,下面筋应在支座处,每个搭接接头长度范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的1/4,所有受力钢筋和箍筋交接处全绑扎,不能跳扣。5)垫砂浆垫块:底部钢筋下垫水泥砂浆垫块,一般保护层厚度不少于50mm,
4、每隔1米放一块,侧面的垫块应与钢筋绑牢,不应遗漏。(2)安装模板 1)确定组装钢模板方案:应先制定出承台梁组装钢模板的组装方案,并经计算确定对拉螺栓的直径、长度、位置和连杆点的间距及尺寸、位置。遇有钢模板不合缝时,可另可木模板补缝。 2)安装钢模板,安装组合钢模板由平面模板,阴、阳角模板拼成,其纵横拼接用的U型卡、挂销等零配件,要求齐全牢固、不松动、不遗漏。 3)模板预检,模板安装完毕后,应对其断面尺寸与标高,均应符合设计图纸和现行施工规范的要求。(3)混凝土浇筑: 1)搅拌:按实验室出具的配合比算出每盘水泥、砂子、石子的重量,操作时要每盘均过磅,先倒石子后倒水泥,接着倒砂最后加水搅拌。 2)
5、浇筑:桩头、槽底及帮模(木模时)应浇水湿润,塔机吊斗直接卸料入模,其吊斗出料口距操作面高度为300mm400mm为宜,并不得集中一处倾倒。 3)振捣:应沿承台梁浇筑的顺序方向,采用斜向振捣法,棒间距以500mm为宜,防止漏振。振捣时间以砼表面翻浆出气泡为宜。砼表面应随振捣随标高线,用木抹子搓平。4)留槎:纵横接连处及桩顶一般不宜留槎,留槎处应先用木模板挡好留成直槎,继续施工时,接槎处砼应用水湿润并浇浆,使新旧砼接合良好,然后用高强度等级砼进行浇筑。5)养护:砼浇筑后,在常温条件下12h内应覆盖浇水养护,浇水次数以保持砼湿润状态为宜,养护时间不秒于七昼夜。6)该分项工程施工期间,气温较低有雨雪,
6、钢筋焊接后的接头严禁立即碰到冰雪。7)拌制砼时,骨料中不仅带有冰雪和冰团,拌合时间应比常温规定时间延长50%,按规定留置试块。8)基土应进行保温不可受冻。(4)成品保护 1)安装模板和浇筑砼时,应注意保护钢筋不得攀踩钢筋。 2)钢筋的砼保护层厚度一般不少于50mm,其钢筋垫块不得遗漏。 3)冬期施工应覆盖保温材料,防止砼受冻。 4)拆模时应避免硬撬、硬砸,以免损伤砼和损坏钢模板。(5)浇筑中应注意的质量问题: 1)蜂窝、露筋:由于模板拼缝不严,砼漏振造成蜂窝、振捣不按工艺操作造成振捣不实实而露筋。 2)掉角、缺棱:配合比不准,搅拌不均匀或拆模过早,养护不够都会导致砼棱角损伤。 3)偏差过大:支模的支撑、卡子,拉杆间距过大或不牢固,砼局部浇筑过高或振捣时间过长,都会造成砼鼓肚、锚台等缺陷。 4)插铁钢筋位移:插铁固定不牢固,振捣棒或塔吊料斗碰撞钢筋,致使钢筋位移。交底人: 接底人: 时 间: 年 月 日
