资源描述
安全操作规范
36
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。

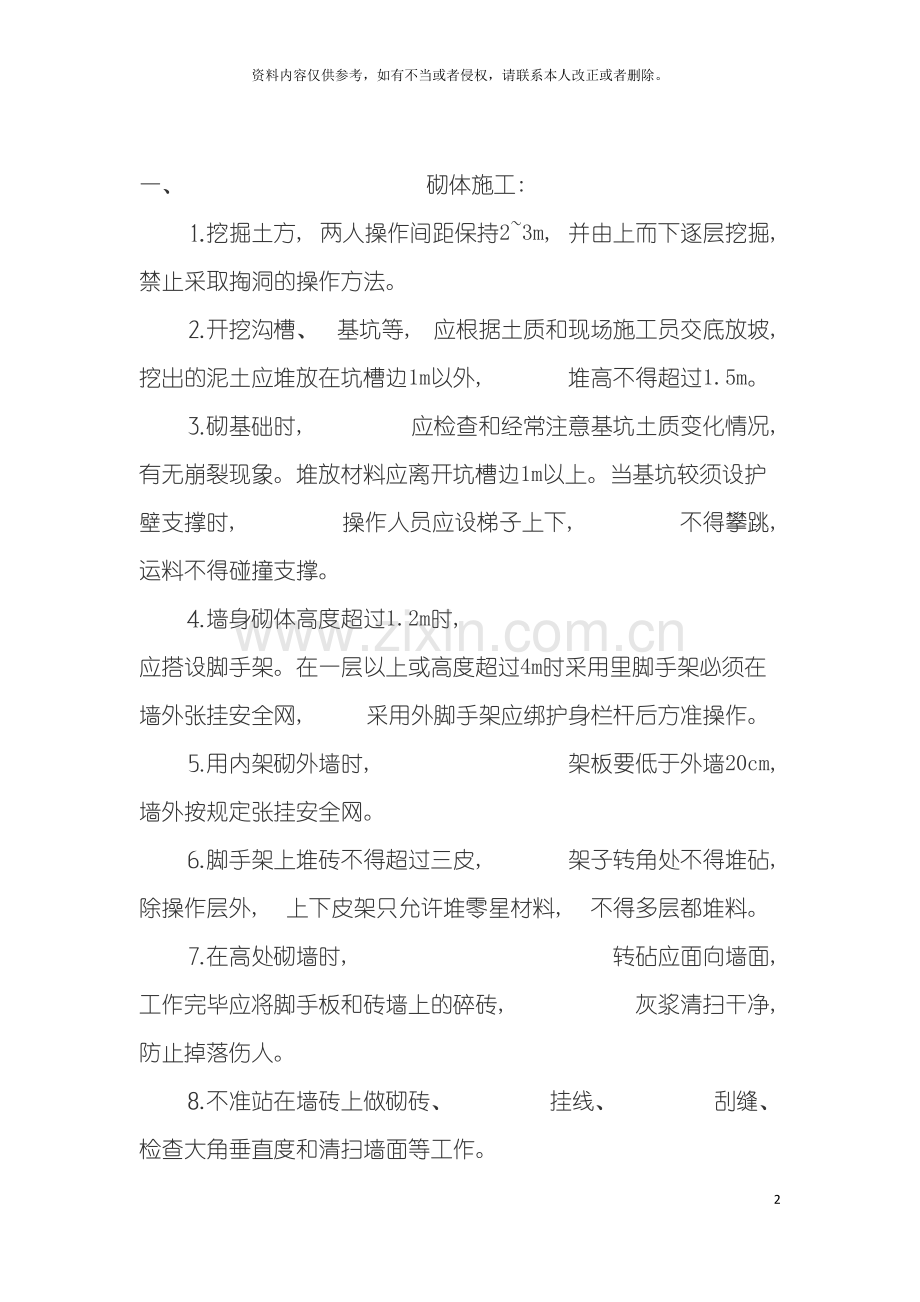

一、 砌体施工:
⒈挖掘土方, 两人操作间距保持2~3m, 并由上而下逐层挖掘, 禁止采取掏洞的操作方法。
⒉开挖沟槽、 基坑等, 应根据土质和现场施工员交底放坡, 挖出的泥土应堆放在坑槽边1m以外, 堆高不得超过1.5m。
⒊砌基础时, 应检查和经常注意基坑土质变化情况, 有无崩裂现象。堆放材料应离开坑槽边1m以上。当基坑较须设护壁支撑时, 操作人员应设梯子上下, 不得攀跳, 运料不得碰撞支撑。
⒋墙身砌体高度超过1.2m时, 应搭设脚手架。在一层以上或高度超过4m时采用里脚手架必须在墙外张挂安全网, 采用外脚手架应绑护身栏杆后方准操作。
⒌用内架砌外墙时, 架板要低于外墙20cm, 墙外按规定张挂安全网。
⒍脚手架上堆砖不得超过三皮, 架子转角处不得堆砧, 除操作层外, 上下皮架只允许堆零星材料, 不得多层都堆料。
⒎在高处砌墙时, 转砧应面向墙面, 工作完毕应将脚手板和砖墙上的碎砖, 灰浆清扫干净, 防止掉落伤人。
⒏不准站在墙砖上做砌砖、 挂线、 刮缝、 检查大角垂直度和清扫墙面等工作。
⒐不准在墙顶或架上修改石料, 以免震动墙体影响质量或石片掉下伤人。
⒑不准勉强在超过胸部以上的墙体上进行砌筑, 以免将墙体碰撞倒塌或上石时失手掉下造成安全事故。
⒒石块不得往下掷, 运石上下时, 脚手板要牢固, 并钉防滑条及扶手栏杆。
⒓在檐口、 洞口处施工时, 操作人员要面朝外操作, 以免踩空坠落。不得坐在檐口、 外墙等危险部位休息。
⒔高处作业不能用砖头垫高架板, 也不得在架板上垫砖头站人操作。
二、 混凝土施工:
⒈用车子向基坑或料斗倒砼, 应有挡车措施, 不得用力过猛和撤把。
⒉用井字架吊兰运送砼时, 斗车把不得伸出吊兰外, 车要放稳, 运送到楼层要待吊蓝停稳, 人方可进入吊蓝内推车。
⒊浇砼使用的溜槽及串筒节间必须连接牢固。操作部位应有护身栏杆, 不准直接站在溜槽边上操作。
⒋浇灌框架、 梁、 柱砼应设操作台, 不得直接站在模板或支撑上操作。
⒌浇捣拱形结构, 应自两边拱脚对称同时进行; 浇圈梁、 雨披、 阳台, 应采取防护措施; 浇捣料仓, 下口应先封闭, 并铺设临时脚手架, 以防人员坠落。
⒍使用震动器应穿胶鞋, 湿手不得接触开关, 电源线不得有破皮漏电, 电线要架空, 开关要有人监护。
⒎砼搅拌机在运行中, 任何人不得将工具伸入筒内清料, 进料斗升起时, 严禁任何人在料斗下经过或停留。
⒏砼机停用时, 升起的料斗应扦上安全插肖, 或挂上保险练。
木工工程
一、 一般规定:
⒈工作台、 机械的设置, 应合理稳固, 工作地点和通道应畅通, 材料、 半成品, 堆放应成堆成垛, 不影响交通。
⒉操作木工机械不准戴手套, 以防将手套卷进机械造成事故。
⒊木模车间内的锯屑刨花应天天清理。在车间内禁止吸烟动火。
二、 支模与拆模安全技术交底
⒈使用木料支撑, 材料应剥皮, 尖头要锯平, 不得使用腐朽, 扭裂的材料, 不准用弯曲大、 尾径小的杂料, 层高在4m以内顶撑尾径不小于8cm, 5m以内不小于10cm, 5m以上应经过设计。
⒉顶撑应从离地面50cm高设第一道水平撑, 以后每增加2m增设一道。水平撑应纵横向设置。
⒊顶撑接头部位夹板不得小于三面, 夹板不得小于50×8×2.5cm, 相邻接头应互相错开。
⒋支撑底端地面应整平夯实, 并加垫木, 不得垫砖, 调整高底的木楔要钉牢, 木楔不宜垫得过高, ( 最好是2块) 。
⒌采用木桁架支模应严格检查, 发现严重变形, 螺栓松动等应及时修复。
⒍支模应接工序进行, 模板没有固定前, 不得进行下道工序。禁止利用拉杆、 支撑攀登上下。
⒎支设4m高以上的立柱模板, 四周必须顶牢, 操作时要搭设工作台, 不足4m高的可使用马凳操作。
⒏支设独立梁模应设临时工作台, 不得站在柱模上操作和梁底模上行走。
⒐二人抬运模板时要互相配合, 协同工作。传送模板、 工具应用运输工具或用绳子系牢后升降, 不得乱扔。
⒑不得在脚手架上堆放大批模板等材料。
⒒纵横水平撑、 斜撑等不得搭在门窗框和脚手架上。通道中间的斜撑、 拉杆等应设在1.80m高以上。
⒓支模中如需中间停歇, 应将支撑、 搭头、 柱头封板等钉牢, 防止因扶空、 踏空而坠落造成事故。
⒔利用门型架、 钢管等支模庆配套使用, 按规定设置水平和剪刀撑。
⒕模板上有予留孔洞者, 应在安装后将洞口盖好。砼板上的予留洞应在拆模后将洞口盖好。
⒖拆除模板应经施工技术人员同意。操作时应按顺序分段进行, 严禁猛撬、 硬砸或大面积撬落和拉倒, 停工前不得留下松动和悬挂的模板。
⒗拆除檐口, 阳台等危险部位的模板, 底下应有架子、 安全网或挂安全带操作, 并尽量做到模板少掉到架、 安全网上, 少量掉落在架、 安全网上的模板应及时清理。
⒘拆模前, 周围应设围栏或警戒标志, 重要通道应设专人看管, 禁人入内。
⒙拆模的顺序应按自上而下, 从里到外, 先拆掉支撑的水平和斜支撑, 后拆模板支撑, 梁应先拆侧模后拆底模, 拆模人应站一侧, 不得站在拆模下方, 几人同时拆模应注意相互间安全距离, 保证安全操作。
⒚拆除薄腹梁、 吊车梁、 桁架等予制构件模板, 应随拆随加支撑顶牢, 防止构件倒塌。
⒛拆下的模板应及时运到指定的地点集中堆放或清理归垛, 防止钉子扎脚伤人。
三、 木工机械安全技术交底:
⒈圆锯:
⑴ 操作平台要稳固, 锯片不得连续缺齿和缺齿太多, 螺丝帽要上紧。圆锯应有防护罩, 不得使用倒顺开关, 应使用点动开关。
⑵ 操作人应站在锯片一侧, 禁止站在与锯片同一直线上, 手臂不得跨越锯片操作。
⑶ 进料必须紧贴靠山, 不得用力过猛, 遇硬节应慢推, 接料要待料出锯片15cm, 不得用手硬拉。
⑷ 加工旧料时, 须先清除铁钉、 水泥浆、 泥砂等。
⑸ 锯短料时应用推棍, 接料使用刨钩。禁止锯超过圆锯半径的木料。
⑹ 锯片未停稳前不许用手触动, 也不要用力猛推木料的方法强迫锯片停转。
⑺ 电动机外壳及开关的铁外壳应采取接零或接地保护, 且须安装漏电保护开关。
⒉手电钻:
⑴ 使用前要先检查电源绝缘是否良好, 有无破损, 电线须架空, 操作时要戴绝缘手套, 使用时要安装漏电保护开关。
⑵ 按铭牌规定, 正确使用手电钻, 发现有漏电现象或电动机温度过高、 转速突然变慢和有异声, 应立即停止使用, 并交电工检修。
⑶ 在高空作业时, 应搭设脚手架, 危险处作业要挂好安全带, 工作中要注意前、 后、 左、 右的操作条件, 防止发生事故。
⑷ 向上钻孔时, 只许用手或扛杆的办法顶托钻把, 不许用头或肩扛等办法。
⑸ 电钻在转动中, 只准用钻把对准孔位、 禁止用手扶钻头对孔。
⑹ 工作完毕后, 应切断电源, 收好导线以备再用。
现场钢筋安装安全技术交底
⒈现场人工断料, 所用工具必须牢固, 掌錾子和打锤要站成斜角, 注意扔锤区域内的人和物体。切断小于30cm的短钢筋, 应用钳子夹牢, 禁止用手把扶, 并在外侧设置防护箱笼罩或朝向无人区。
⒉多人合运钢筋, 起、 落、 转、 停动作要一致, 人工上下传送不得在同一直线上。钢筋堆放要分散、 稳当、 防止倾倒和塌落。
⒊在高空、 深坑绑扎钢筋和安装骨架, 须搭设脚手架和马道。
⒋绑扎立柱、 墙体钢筋, 不得站在钢筋骨架上和攀登骨架上下。柱筋在4m以内, 重量不大, 可在地面或楼面上绑扎, 整体竖起; 柱筋在4m以上, 应搭设工作台。柱梁骨架应用临时支撑拉牢, 以防倾倒。
⒌绑扎基础钢筋时, 应按施工设计规定摆放钢筋支架或马凳架起上部钢筋, 不得任意减少支架或马凳。
⒍绑扎高层建筑的圈梁、 挑檐、 外墙、 边柱钢筋, 应搭设外架或安全网。绑扎时挂好安全带。
⒎起吊钢筋骨架, 下方禁止站人, 必须待骨架降落到离地1m以下始准靠近, 就位支撑好方可摘钩。
⒏吊运短钢筋应使用吊笼, 吊运超长钢筋应加横担, 捆绑钢筋应使用钢丝绳千斤头, 双条绑扎, 禁止用单条千斤头或绳索绑吊。
⒐吊运在楼层搬运、 绑扎钢筋, 应注意不要靠近和碰撞电线。并注意与裸体电线的安全距离( 1kv以下≥4m, 1-10kv≥6m) 。
⒑夜间施工灯光要充分, 不准把灯具挂在竖起的钢筋上或其它金属构件上, 导线应架空。
竹脚手架搭设安全技术交底
一、 一般规定:
⒈选材: 使用生长四年以上的毛竹, 青嫩、 枯黄、 虫蛀、 腐烂, 裂缝( 透节二节以上) 不得使用。
⒉绑扎: 使用水葱竹篾、 广篾。不得一扣绑三根。
⒊毛竹直径: 立杆、 大横杆、 剪刀撑、 抛撑、 顶撑的小头有效直径应≥7cm。横担( 小横杆) ≥9cm。
⒋架子高度在24m以内, 24m以上应有编制设计方案和审批。
⒌砌筑脚手架上的均布荷载不得超过270kg/m2 , 装饰脚手架上的均布荷载不得超过200kg/m2 。
二、 立杆:
⒈放样: 脚手架搭设范围内的地基要整平夯实。
⑴ 根据施工员的交底和建筑物的特点, 确定立杆纵、 横向间距, 现场拉线, 钉竹签放样。
⑵ 根据建筑物的总高度和特点及施工要求确定架子的步距( 应≤1.8) , 以及第一皮架子的高度。
⒉埋深30~50cm, 下垫砧石, 土质松软或挖坑有困难时, 要绑扫地杆。
⒊横向间距: 1~1.2m, 里立杆离墙≤20cm。
⒋纵向间距: 1.3~1.5m( 误差土5cm) 。超过15m高的架子立杆间距不得大于1.5m。外立杆应高出屋面1.2~1.5m。
⒌垂直度: 转角处≤10cm, 架子中间≤15cm。
⒍立杆搭接长度: 不小于1.8m, 而且接头要跨过一皮架, 相邻立杆在同一步架内要互相错开, 不得与顶撑搭接。
⒎立杆搭接接头要在顶撑右侧, 交替进行, 保持顶撑在中间的垂直度。
三、 小横杆:
里端伸出里立杆15~35cm, 离墙面5~10cm, 外端伸出外立杆20cm以上。
四、 顶撑:
顶撑应垂直, 大头朝上, 与立杆绑扎三道竹篾, 且小头直径应大于小立杆直径的三分之二。上下顶撑应保持在同一直线上。
五、 大横杆:
设四根( 架宽在1.2m以内) , 绑在立杆里侧, 接头置于立杆处( 放在小横杆上) , 并绑扎牢固, 上下层架接头应互相错开, 搭接长度应不小于1.5m, 绑扎道数不得小于四道。
六、 剪刀撑:
脚手架的转角处, 两端以及中间, 每隔15m的双跨内从下而上循序连续设置。剪刀撑应头稍绑接, 大头压小头, 搭接长度大于1.5cm, 绑扎不少于5道, 与地面呈45°~30°。底部应埋入上中30cm以上, 当不能埋地时, 应用不小于16#铅线牢固绑扎在立杆交合处。
根据需要也可设置纵向连续的多跨剪刀撑, 但其最大宽度不得超过6跨。
七、 连墙点与抛撑的设置:
三步以下架子每隔6~7根立杆设一根抛撑, 埋入地下30cm。三步以上架每隔二步四跨设一连墙点。常见的方法是在墙内予埋10~12#镀锌铅丝双股( 或钢筋环) 拉住架子的内立杆, 同时用一短木顶住墙面( 也可用小横杆顶墙, 粉刷时才锯掉) 。连墙点应尽量靠近架子立杆的节点, 以加强架子的稳定性。
八、 栏杆:
二步以上架在外立杆内侧须设置1.0m高的防护栏杆和立网, 外立杆高出屋面1.2~1.5m防护栏杆绑二道。
九、 脚手板安全技术交底:
施工层应满铺脚手板, 四角与大横杆用16#铅丝绑扎牢固。每施工操作层上下要满铺三步以上脚手板, 四角与大横杆要用16#铅丝绑扎牢固。高层架尚应每隔四皮架铺满一皮架板, 作为安全防护用。脚手板铺设必须严密牢固。脚手板搭接长度不小于20cm。
离墙面超过20cm的缝隙应防护。防护的方法是一种用铺架板, 另一种方法是用小安全网防护。
十、 斜道:
三步以上架要搭斜道与平台, 坡度≤1: 3
⒈行人斜道一般与架同宽。
⒉运料斜道宽度不得小于1.5m, 坡度以1: 6为宜。转弯平台宽度不得小于1.5m, 面积不得小于6m2 。
⒊斜道两侧及拐弯平台的外侧, 均应设1m高的防护栏杆和立网防护。
⒋搭设方法: 同脚手架, 但为了斜道的稳固, 在斜道两侧外围和端部应设剪刀撑。对于附在脚手架外侧的斜道( 即利用脚手架外侧外立杆作为斜道的内立杆时) 应加强脚手架连墙杆的设置。对于独立的斜道应加密连墙杆。
⒌不上人屋面的竹架应设一道斜道上屋面。
十一、 绑扎:
所有杆件相交处均应用竹篾绑牢。
十二、 临街防护:
沿街道、 居民密集处的脚手架外侧应采用防护竹笆全封隔绝, 或采用立网全封闭, 有条件的能够在立网全封闭的基础上在脚手架的外侧采用竹笆加强临街面的防护。
十三、 验收:
搭设完毕或使用前, 必须办理验收移交手续, 方准使用。
满堂脚手架搭设安全技术交底
满堂脚手架所使用材料和搭设方法同一般脚手架。
⒈立杆: 纵横向立杆间距≯2m, 步距≯1.8m地面应整平夯实, 立杆埋入地上30~50cm, 不能埋地时, 立杆下应垫枕木并加设扫地杆。
⒉横杆: 纵横向水平拉杆步距≯1.8m, 操作层大横杆间距≯40cm。
⒊剪刀撑: 四角应设抱角斜撑, 四边设剪刀撑, 中间每隔四排立杆沿纵向设一道剪刀撑, 斜撑和剪刀撑均应由下而上连续设置。
⒋架板铺设: 架高在4m以内, 架板间隙≯20cm, 架高大于4m, 架板必须满铺。
⒌辅助设施: 上料通道四周应设1m高的防护栏杆, 上下架应设斜道或扶梯, 不准攀登脚手架杆上下。
⒍施工荷载: 一般不超过100kg/m2 , 如需承受较大荷载应采取加固措施, 或经设计。
上料平台搭设安全技术交底
⒈上料平台要独立设搭设, 平台距井架间隙不得超过10cm, 平台宽度以进出料方便为原则, 长度应≥吊栏外侧。
⒉搭设材料: 一般用杉木或钢管搭设、 当承重量不大时( 在300kg以内) 和高度不高时也可用毛竹搭设( 应使用新竹经挑选) , 搭设方法基本和脚手架相同。
⒊用途构造: 主要做为井字架吊篮进出料通道使用, 一般不堆放材料。
主要杆件有: 立杆、 横杆、 水平拉杆、 剪刀撑、 栏杆等。
⒋搭设:
⑴ 立杆间距在1~1.5m以内, 步距1.5m~1.8m视建筑物层高而定, 平台以每层楼面平。
⑵ 每隔1~1.5m高设一道纵横向水平拉杆, 在操作层通道处可设在1.8m高处。
⑶ 横杆: 当平台铺设竹架板时, 大横杆间距在40cm以内, 当使用钢、 木脚手板时, 大横杆间距不大于60cm。
⑷ 剪刀撑: 外立杆四周应自下而上连续设置, 在进、 出料口处可断开留出通道。
⑸ 栏杆: 平台四周按规定设置1~1.2m高的防护栏杆。正面设可开启的安全门。
⑹ 缆风: 当平台高度超过10m时, 四面要设缆风绳, 或与建筑物固定牢固, 并不得固定在井架上
脚手架拆除安全技术交底
⒈拆除脚手架前, 班组成员要明确分工, 统一指挥, 操作过程中精力要集中, 不得东张西望和开玩笑, 工具不用时要放入工具袋内。
⒉正确穿戴好个人防护用品, 脚应穿软底鞋。拆除挑架等危险部位要挂安全带。
⒊拆除脚手架前, 周围应设围栏或警戒标志, 在交通要道设专人监护, 禁人入内。
⒋严格遵守拆除顺序, 由上而下, 一步一清, 不准上下层同时作业。
⒌拆除脚手架的大横杆、 剪刀撑, 应先拆中间扣, 再拆两头扣, 由中间操作人往下顺杆子, 不得往下乱扔。
⒍拆除的脚手架杆、 脚手板、 钢管、 扣件等材料应往入传递或用绳索吊下, 不得往下投扔, 以免伤人和不必要的损失。
⒎拆除过程中最好不要中途换人, 如必须换人时, 应将拆除情况交代清楚。
⒏拆除过程中最好不要中断, 如确需中断应将拆除部分处理清楚告一段落, 并检查是否会倒塌, 确认安全后方可停歇。
⒐脚手架拆除完后应将架料分类堆放, 堆放地点要平坦, 下设支垫排水良好。钢类最好放置室内, 堆放在室外应加以遮盖。对扣件、 螺栓等零星小构件应用柴油清洗干净装箱、 袋分类存放室内以备再用。
⒑弯曲变形的钢构件应调直, 损坏的及时修复并刷漆以备再用, 不能修复的应集中报废处理。
安全网张挂安全技术交底
安全网的质量必须符合GB5725-35规定, 即外形尺寸为1.8×6m和4×6m两种, 每张网的重量应少于15kg/张大于8kg/张, 安全网分平网立网两种。立网的目数应在 目( 10CMX10CM) 以上。
一、 平网:
安装平面不垂直于水平面, 主要是用来接住坠落的人和物的安全网称为平网。
⒈平网要能承受重100kg底面积为2800cm2 的模拟人形砂包冲击后, 网绳、 边绳、 系绳都不断裂( 允许筋绳断裂) , 冲击高度10m最大延伸率不超过1.5m。
旧网重新使用前, 按GB5725-86规定, 应全面进行检查, 并签发允许使用证明方准使用。
⒉网的外观检查:
⑴ 网目边长不得大于10cm, 边绳、 系绳、 筋绳的直径不少于网绳的2倍, 且应大于7mm。
⑵ 筋绳必须纵横向设置, 相邻两筋绳间距在30至100cm之间, 网上的所有绳结成节点必须牢固, 筋绳应伸出边绳1.2m, 以方便网与网或网与模杆之间的拼接绑扎。( 或另外加系绳绑扎) 。
⑶ 旧网应无破损或其它影响使用质量的毛病。
⒊网的选择:
⑴ 根据使用目的, 选择网的类型, 根据负载高度选择网的宽度、 立网不能代替平网使用, 而平网可代替立网使用。
⑵ 当网宽为3m时, 张挂完伸出宽度约2.5m, 当网宽4m时张挂后伸出宽度约3m。
⒋网的安装:
⑴ 安装前必须对网及支杆、 横杆、 锚固点进行检查, 确认无误后方可开始安装。
⑵ 安全网的内外侧应各绑一根大横杆, 内侧在横杆绑在事先予埋好的钢筋环上或在墙( 楼板) 的内侧再绑一根大横杆与外侧安全网的里大横杆绑在一起, 大横杆离墙( 或楼板) 间隙≤15cm。网外侧大横杆应每隔3m设一支杆, 支杆与地面保持45°角, 支杆落点要牢靠固定, 如在楼层无法固定时可设扫地杆, 把几根支杆底脚连在一起与柱绑牢。
⑶ 安全网以系结方便, 连接牢固又易解开受力后不会散脱为原则。多张安全网连接使用时, 相邻部分应紧靠或重叠。
⑷ 平网安装时不宜绷得过紧, 应外高内低( 外侧高出50m) 网的负载高度在5m以内时, 网伸出建筑物宽度2.5m以上, 10m以内时网伸出建筑物宽度最小3m。
⑸ 在输电线路附近安装时, 必须先征得有关部门同意, 并采取适当的防触电措施, 否则不得安装。
⑹ 第一道安全网一般张挂在二层楼板面( 3~4m高度) , 然后每隔6~8m再挂一道活动安全网( GB5725-85规定) 。多层或高层建筑除在二层设一道固定安全网外, 每隔四层应再设一道固定安全。
⑺ 网与其下方( 或地面) 物体表面距离不得小于3m。
⑻ 在张挂安全网时应事先考虑到在临时需进出料位置应留有可收起的活动安全网, 当吊料时将网收起, 用完时立即恢复原状。
⒌使用、 维修、 保养:
⑴ 安全网在使用中必须每周进行一次外观检查, 杂物及时清理。
⑵ 当受到较大荷载冲击后, 应更换新网或及时进行检查, 看有无严重变形、 磨损、 断裂、 连接部位脱落等确认完好后, 方可继续使用。
⑶ 按GB5725-85规定使用中每3个月应进行试验绳强力试验( 或根据说明书进行试验) 。
⒍安全网的清理: 清理安全网如顶进入安全网, 事先必须先检查安全网的质量, 支杆是否牢靠、 确认安全后, 方可进入安全网清理, 清理时应一手抓住网筋, 一手清理杂物, 禁止人站立安全网上, 双手清理杂物或往下抛掷。
清理杂物时, 地面应设监护人, 禁人入内, 或是加设围栏。
二、 立网:
安装平面垂直于水平面( 相对来说) , 主要是用来防止人和物坠落的安全网称为立网。
⒈根据GB5725-85规定, 立网边绳、 系绳断裂强力不低于300kgf, 网绳的断裂强力为150-200kgf, 网目的边长不大于10cm。
⒉挂设立网必须拉直、 拉紧。
⒊网平面与支撑作业人员的面的边缘处最大的间隙不得超过15cm。
施工现场用电安全技术交底
一、 用电管理:
⒈临时用电必须按”《施工现场临时用电安全技术规范》JGJ46-88”编制用电施工组织设计制定安全用电技术措施和电气防火措施。
⒉临时用电工程图纸必须单独由电气工程技术人员绘制, 经技术负责人审批后作为临时施工的依据。
⒊临时用电施工组织设计的内容和步骤:
⑴ 现场勘探, 确定电源进线总配电箱( 柜) , 分配电箱的位置及线路走向。
⑵ 进行负荷计算, 选择导线截面和电器的类型、 规格。
⑶ 绘制电气平面图, 立面图和接线系统图。
⑷ 制定安全用电技术措施和电气防火措施。
⒋施工现场临时用电安全技术档案:
⑴ 临时用电施工组织设计及修改施工组织设计的全部资料。
⑵ 技术交底资料。
⑶ 临时用电工程检查验收表。
⑷ 接地电阻测定记录。
⑸ 定期检( 复) 查表( 工地每月, 公司每季进行一次) 。
⑹ 电工维修工作记录。
⒌安装、 维修或拆除临时用电工程, 必须由电工完成, 电工等级应同工程的难易程度和技术复杂性相适应。
二、 电工:
⒈电工必须经过专业及安全技术培训, 经( 地) 市劳动部门考试合格发给操作证, 方准独立操作。
⒉电工应掌握用电安全基本知识和所有设备性能。
⒊上岗前按规定穿戴好个人防护用品。
⒋停用设备应拉闸断电, 锁好开关箱。
⒌负责保护用电设备的负荷线, 保护零线( 重复接地) 和开关箱。
⒍移动用电设备必须切断电源, 在一般情况下不许带电作业, 带电作业要设监护人。
⒎按规定定期( 工地每月、 公司每季) 对用电线路进行检查, 发现问题及时处理, 并做好检查和维修记录。
⒏应懂得触电急救常识和电器灭火常识。
三、 安全距离与外电防护:
外电线路: 指施工现场临时用电线路以外的任何电力线路。
⒈不得往高、 低压线路下方施工、 搭设临时设施或堆放物件、 架具、 材料及其它杂物。
⒉安全距离:
⑴ 在建工程( 包括脚手架) 的外侧与架空线路之间的最小安全距离1kv不小于4m, 1~10kv不小于6m, 35~110kv不小于8m。架空导线最大弧垂与施工现场地面最小距离≥4.0m与机动车道≥6.0m。
⑵ 起重臂或被吊物边缘与10kV的架空线路水平距离≥2m。
⑶ 机动车道与外电架空线路交叉的最小距离1kv以下为6m, 10kv以下为7m。
⒊外电防护:
⑴ 达不到安全距离要求, 必须采取防护措施, 增设屏障、 遮栏、 围栏或保护网, 并悬挂醒目的警告标志牌。
⑵ 带电体至遮栏的安全距离10kv应大于95cm, 35kv应大于115cm.
⑶ 带电体至栅栏( 封闭) 的安全距离10kv应大于30cm, 35kv应大于50cm。
⑷ 在架设防护设施时, 应有电气技术人员或专职安全员监护。
⑸ 无法防护时必须采取停电, 迁移线路或更改工程位置, 否则不准施工。
四、 供电路线:
架空线路必须架设在专用电杆上, 严禁架设在树木上或脚手架上等不稳固的地方。
⒈架空线路最少截面: 为满足机械强度要求, 铝线≥16mm2 , 铜线≥10mm2 跨越铁路、 公路、 河流、 电力线路档距内的绝缘铝线不少于35mm2 , 铜线不少于16mm2 。
⒉电线接头: 在一个档距内, 每层架空线接头不得超过该层导线
50%, 且一根导线只允许一个接头, 跨越道路、 河流档距内不得有接头。
⒊电杆档距: 最大不超过35m, 线间距不得少于0.3m, 上下横担间高压与低压1.2m, 低压与低压0.6m, ( 横担选用附表于后) 。
⒋电杆及埋设: 电杆应选用钢筋混凝土杆或木杆, 其稍径不得小于13cm, 埋设深度为杆长的十分之一加0.6m。
⒌拉线: 拉线宜用截面不少于Φ4×3的镀锌铁丝、 拉线与电杆的夹角庆在45~30度之间, 埋地深度不少于1m, 钢筋混凝土杆上的拉线应在高于地面2.5m处装设拉紧绝缘子。
⒍室内配线: 进户线过墙应穿管保护, 距地面不得少于2.5m, 并采取防雨措施, 室外应采用绝缘子固定。
五、 电缆线路:
⒈电缆干线应采用埋地或架空敷设, 严禁沿地面明设, 并应避免机械损伤和介质腐蚀。
⒉电缆穿越建筑物、 构筑物、 道路、 易受机械损伤的场所及引出地面从2m高度至地下0.2m处, 必须加设防护套管。
⒊橡皮电缆架空敷设时, 应沿墙壁或电杆设置, 并用绝缘子固定, 严禁使用金属裸线作绑线。橡皮电缆的最大弧垂距地面不得小于2.5m。
⒋在高层建筑的临时电缆配电必须采用电缆埋地引入。电缆垂直敷设的位置充分利用在建工程的竖井、 电梯孔等, 并应靠近电负荷中心, 固定点每层楼不得小于一处。电缆水平敷设宜沿墙或门口固定, 最大弧垂距地不小于1.8m。
六、 配电柜( 盘) 、 配电箱及开关箱:
⒈配电系统应设置总配电柜( 盘) 和分配电箱, 实行分级配电。室内总配电柜( 盘) 的装设应符合下列规定:
⑴ 配电柜( 盘) 正面的通道宽度, 单划不小于1.5m, 双划不少于2m, 后面的维护通道为0.8m( 个别部位不许少于0.6m) , 侧面通道不少于1m。
⑵ 配电室的天棚距地面不低于3m。
⑶ 在配电室设置值班或检修室时, 距配电柜( 盘) 的水平距离大于1m, 并采取屏障隔离。
⑷ 配电室门应向外开。
⑸ 配电箱的裸母线与地面垂直距离少于2.5m时采用遮栏隔离, 遮栏下面通道的高度不少于1.9m。配电装置的上端距天棚不少于0.5m。
⑹ 裸母线应涂刷有色油漆, 并应符合下表规定:
母 线 涂 色 表
相 别 颜 色 垂直排列 水平排列 引下排列
A 黄 上 后 左
B 绿 中 中 中
C 红 下 前 右
D 黑
⑺ 配电柜( 盘) 应按规定装设有功、 无功电度表, 及分路装设电流、 电压表。
⑻ 配电柜( 盘) 应装设短路、 过负荷保护装置和漏电保护开关。
⑼ 配电柜( 盘) 上的配电线路开关应标明控制回路。
⑽ 配电柜( 盘) 或配电线路维修时, 应挂停电标志牌。停、 送电必须由专人负责。
⒉配电箱: 动力配电箱与照明开关箱宜分别设置, 如合用一个配电箱, 动力和照明线路应分别设置。
⒊总配电箱应设在靠近电源的地区, 分配电箱应装在用电设备或负荷相对集中的地区。分配电箱与开关箱的距离不得超过30m。开关箱与其控制的固定用电设备的水平距离不宜超过3m。
⒋配电箱、 开关箱周围应有足够二人同时工作的空间和通道、 不得堆放任何妨碍操作、 维修的物品; 不得有灌木、 杂草。
⒌配电箱、 开关箱应采用铁板或优质绝缘材料制作。安装应端正牢固, 箱下底与地面的距离在1.3~1.5m之间。
移动式开关箱应装高在坚固的支架上, 下底离地面0.6~1.5m。进出线必须采用橡皮绝缘电缆。
⒍配电箱、 开关箱内的开关电器( 含插座) 应紧固在电器安装板上, 并便于操作( 间隙5cm) 不得歪斜和松动。电线应用绝缘导线, 剥头不得外露, 接头不得松动。
⒎箱内的工作零线应经过接线端子板连接, 并应与保护零线接线端子分设。
⒏箱体的金属外壳应做保护按零( 或接地) , 保护零线必须经过接线端子板连接。
⒐配电箱、 开关必须防雨、 防尘。导线的进线口和出线口应设在箱体的下底面, 并要求上部为电源端, 严禁设在箱体的上顶面、 侧面、 后面或箱门处。
⒑进、 出线应加护套分路成束并做防水弯, 导线束不得与箱体进出口直接接触。
七、 电器装置的选择:
⒈配电箱、 开关箱内的电器设备必须可靠完好, 不准使用破损、 不合格的电器。熔断器的熔体应与用电设备容量相适应。
⒉总配电箱或分配电箱均应装设总闸隔离开关和分路隔离开关, 总熔断器和分路熔断器( 或总自动开关和分路自动开关) ; 以及漏电保护器( 若漏电保护器同时具备过负荷和短路保护功能, 则可不设分路熔断器或分路自动开关) 。
⒊每台设备应有独立的开关箱、 实行一机一闸制, 严禁用一个电器开关直接控制二台及二台以上用电设备( 含插座) 。
⒋现场用电设备除做保护接零外, 都必须在设备负荷线的首端处安装漏电保护器。
⒌购置漏电保护器必须是国家定点生产厂或经过有关部门正式认可的产品。
⒍对新购置或搁置已久重新使用和使用一个月以上的漏电保护器应认真检验其特性, 发现问题及时修理或更换。
⒎使用于潮湿和腐蚀介质场所的漏电保护器应采用防溅型产品。
⒏手动闸刀开关只允许用于控制照明电路和容量不大于5.5kw的动力电路作直接启动。容量大于5.5kw的动力电路应采用自动开关电器或降压起动装置控制。
八、 使用与维护:
⒈所有开关箱门应配锁, 专人负责, 开关箱应标明用途所控设备。
⒉配箱、 开关箱每月检查维修一次, 必须由专业电工进行。电工必须按规定穿戴好防护用品和使用绝缘工具。
⒊送电操作过程: 总配电箱----分配电箱----开关箱;
停电操作过程: 开关箱----分配电箱----总配电箱( 特殊情况除外) 。
⒋施工现场停电一小时以上时, 应切断电源, 锁好开关箱。
⒌配电箱、 开关箱内不得放置任何杂物, 并应保持清洁。
⒍熔断器的熔体( 保险丝) 更换时, 严禁用不符合规格的熔体或其它金属裸线代替。
九、 照明:
⒈在一个工作场所内, 不得只装设局部照明。
⒉在正常湿度时, 选用开启式照明器( 一般灯具) 。
⒊在潮湿或特别潮湿的场所, 选用密闭型防水防尘照明器或配有防水灯头的开启式照明器。
⒋对有爆炸和火灾危险的场所, 必须安装与危险场所等级相适应的照明器。
⒌在振动较大的场所, 选用防振型照明器。
⒍照明器具和器材的质量应合格, 不得使用绝缘老化工破损的器具和器材。
⒎在特殊场所照明应使用安全电压照明器, 在潮湿和易触及带电体场所电压不大于24V, 在特别潮湿的场所和导电良好的地面或金属器内工作照明灯电压不得大于12V。
⒏在单相及二相线路中零线与相线截面相同; 在三相四线制线路中, 当照明灯为白炽灯时, 零线截面为相线二分之一, 当照明灯具为气体放电灯或逐相切断的三相照明电路中零线截面按最大负荷相的电流选择。
⒐照明灯具的金属外壳必须做保护零。单相照明回路的开关箱( 板) 内必装设漏电保护器, 实行左零右火制。
⒑室外灯具距地面不得低于3m, 室内不低于2.5m。
⒒罗口灯头的绝缘外壳不得有损伤和漏电, 火线( 相线) 应接在中心触头上, 零线接在罗口相连的一端。
⒓暂设工程的灯具宜采用拉线开关, 拉线开关距地面2~3m, 其它开关距地面高度为1.3m, 与出入口的水平距离为0.15~0.20m。
严禁将插座与搬把开关靠近装设, 严禁在床上装设开关。
⒔电器、 灯具的相线必须经开关控制, 不得将相线直接引入灯具;
⒕不得把照明线路挂设在脚手架以及无绝缘措施的金属构件上, 移动照明导线应采用电缆线, 不宜采用其它软线。手持照明灯具应使用安全电压, 照明零线严禁经过熔断器。
十、 接地与防雷:
接地接零:
⒈在施工现场专用的中心点直接接地的电力线路中, 必须采取接零保护系统。电器设备的金属外壳必须与专用保护零线连接。专用保护零线应由工作接地, 配电室零线或第一级漏电保护器电源侧的零线引出。
⒉当施工现场与外电线路共用同一供电系统时, 电气设备应根据当地的要求做保护接零或做好保护接地。不得一部分设备作保护接零, 另一部分设备作保护接地。
⒊保护零线不得装设开关或熔断器。保护零线应单独设置, 不作它用, 重复接地线应与保护零线相连接。
⒋保护零线使用铜线不少于10mm2 , 铝线不少于16mm2 , 与电气设备相连的保护零线可用不少于mm2 绝缘多股铜线。
⒌保护零线统一标志为绿/黄双色线( 以前为黑色) , 在任何情况下不准使用绿/黄双色线作负荷线。
⒍电力变压器或发电机的工作接地电阻值不得大于4欧。
⒎保护零线除必须在配电室或总配电箱处作重复接地外, 还必须在配电线路的中间处和末端处做重复接地。重复接地电阻值不大于10欧。
⒏不得用铝导体做接地体或地下接地线, 垂直接地体不宜采用罗纹钢。
⒐垂直接地体应采用角铁、 镀锌铁管、 或圆钢、 长度1.5~2.5m, 露出地面10~15cm, 接地线与垂直接地体连接应采用焊接或螺栓连接, 禁止采用绑扎的方法。
⒑施工现场所有用电设备, 除做保护接零外, 必须在设备负荷线的首端处设置漏电保护装置。
防 雷:
⒈施工现场的起重机、 井字架、 龙门架等设备若在相邻建筑物、 构筑物的防雷屏蔽范围以外, 应安避雷装置。避雷针
展开阅读全文
