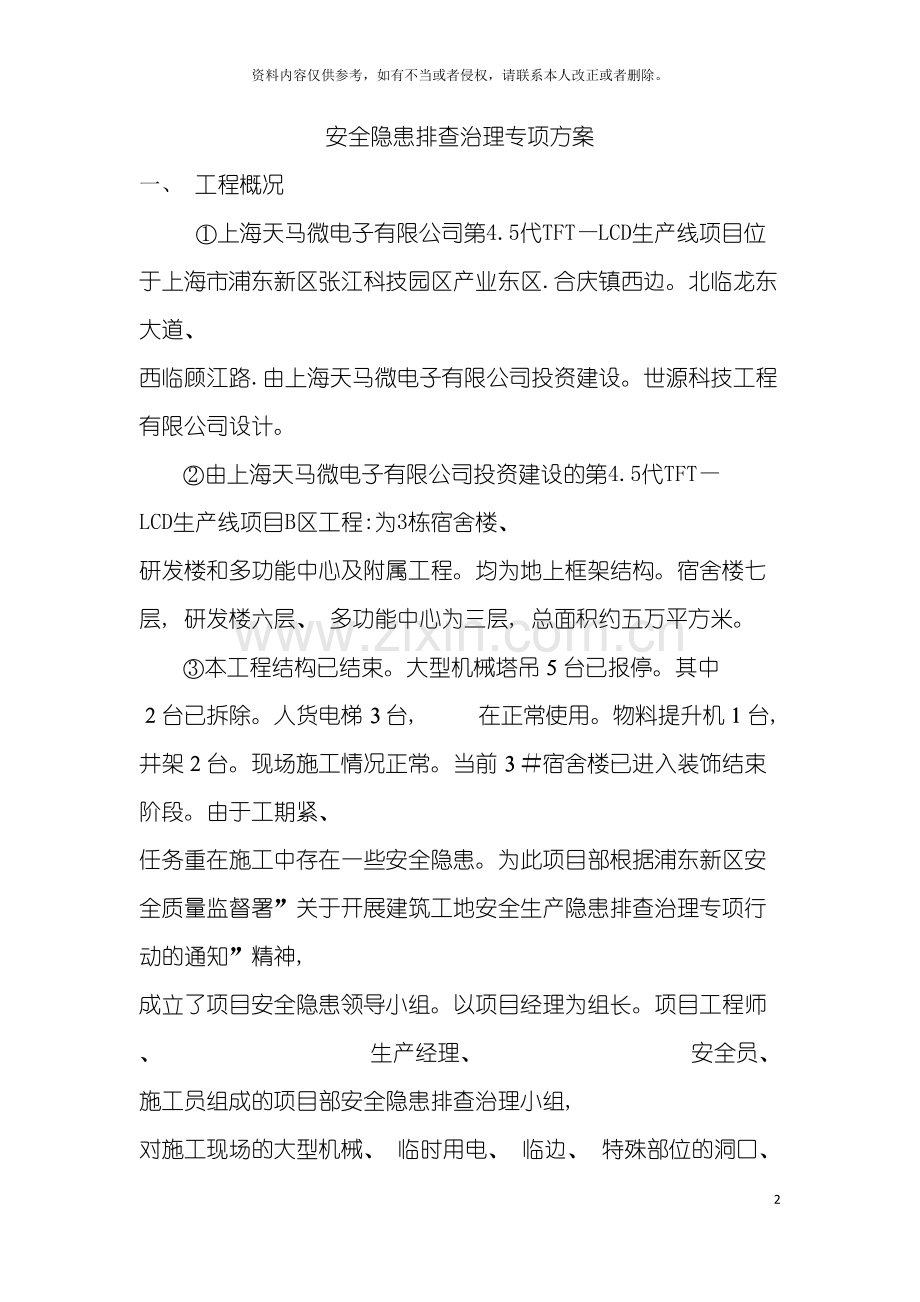

1、安全隐患排查治理专项方案19资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。安全隐患排查治理专项方案一、 工程概况上海天马微电子有限公司第4.5代TFTLCD生产线项目位于上海市浦东新区张江科技园区产业东区.合庆镇西边。北临龙东大道、 西临顾江路.由上海天马微电子有限公司投资建设。世源科技工程有限公司设计。由上海天马微电子有限公司投资建设的第4.5代TFTLCD生产线项目B区工程:为3栋宿舍楼、 研发楼和多功能中心及附属工程。均为地上框架结构。宿舍楼七层, 研发楼六层、 多功能中心为三层, 总面积约五万平方米。本工程结构已结束。大型机械塔吊台已报停。其中台已拆除。人货电梯台, 在正
2、常使用。物料提升机台, 井架台。现场施工情况正常。当前宿舍楼已进入装饰结束阶段。由于工期紧、 任务重在施工中存在一些安全隐患。为此项目部根据浦东新区安全质量监督署”关于开展建筑工地安全生产隐患排查治理专项行动的通知”精神, 成立了项目安全隐患领导小组。以项目经理为组长。项目工程师、 生产经理、 安全员、 施工员组成的项目部安全隐患排查治理小组, 对施工现场的大型机械、 临时用电、 临边、 特殊部位的洞口、 电梯井口、 楼梯口、 脚手架等防护措施进行技术措施分析, 确保装饰阶段的施工安全。二、 资金投入见下表序号名称数量单价( 元) 合计备注安全帽600只9.505700.00安全带30条安全网
3、1500块10.816200.00配电箱30只1504500.00380V配电箱50只75.003750.00220V灭火器60只40.002400.00电缆线300米熔断器50只竹笆1000块6.806800.00安全标志100块6.00600.00漏电保护器电焊手套面罩电工工具2套310.00620.00电工鞋6双80.00480.00工作服500套三、 总体要求3.1建立安全管理责任制度, 成立以项目经理为组长, 安全、 质量、 生产、 技术为成员的安全隐患排查治理专项领导小组。对施工现场的大型机械、 临时用电、 脚手架、 临边、 洞口、 电梯井道、 楼梯口等危险作业进行监督和管理。3.
4、2为登高作业人员提供合格的安全帽、 安全带、 安全网等必备的安全防护用具。并派专人监督、 指导作业人员按规定正确佩带和使用。3.3临边、 洞口、 高处作业时, 所用的物料堆放均应平稳, 不妨碍通行和装卸。施工现场所有有坠落可能的物件, 必须一律先行撤除或加以固定, 工具应随手放入工具袋内。卸下、 拆下的物件及余料和废料物应及时清理运走, 不得任意乱堆乱放或向下抛掷丢弃, 传递物件时禁止抛掷。作业中走道、 通道板和登高用具, 应随时清扫干净。3.4施工中对高处、 临边、 洞口处作业的安全设施。发现有缺陷和隐患时。必须及时解决, 危及人身安全时, 必须立即停止是作业。3.5所有安全标志、 标牌的材
5、料必须合格。在施工前必须严格检查, 确认其完好后方能投入使用, 并定期进行检查确认其完好和安全性。施工现场所有临边( 施工作业面高差大于等于2米, 均为临边高处作业) 洞口、 电梯井、 楼梯口必须及时落实牢固可靠的安全防护措施。而且必须悬挂验收标牌。安全警示标志等。安全警示标志、 验收合格牌等均应设在明显、 不妨碍施工的位置。3.6所有临边、 洞口高处作业, 防护必须有防护栏杆。并固定牢固。3.7高处作业面必须安装防雷措施。雾天或者自然光线不足的临边、 洞口作业面除了必须有足够的安全照明设施外同时必须设置红色警示灯。雨天、 大风等恶劣天气应避免进行高处、 临边、 洞口作业。必须要进行高处作业时
6、。应采取安全可靠的防护措施。当遇有6级以上强风、 大雨等恶劣天气。应停止高处、 临边、 洞口等作业。3.8暴风雨及大风以后。必须对所有安全的安全防护设施逐一加以检查。发现有松动、 变形、 损坏或脱落等现象。必须立即安排架子工进行修理加固完善。并经验收合格后方能进行正常作业。3.9高温季节应做好防暑降温工作。调整好职工的作息时间, 确保施工人员的身体健康。项目部配备防暑降温药品。发现中暑人员马上采取措施进行降温急救工作。3.10因施工需要、 临时拆除或变动安全防护设施时。必须经项目部负责人、 安全、 技术、 生产部门共同协商。并采取相应的安全可靠的措施后方可拆除。在拆除时必须在工作面四周内设置警
7、戒区并派专人负责监护。严禁上下同时拆除。3.11大型机械装拆中, 必须加强对大型机械安装( 拆除) 全过程的监控。认真执行施工方案中各项安全技术措施。并做好记录。检查检验装拆人员持有效证件上岗情况。对无证人员拒绝其施工作业在监控过程中掌握安全动态。对存在的安全隐患向现场负责人指出并立即整改, 发现违章违规操作行为, 立即纠正, 严格执行安全生产六大纪律。3.12现场临时用电, 按JGJ46 施工现场临时用电安全技术规范要求进行设置。在拉设临时电源时。电线均应架空。过道处必须用钢管保护。不得乱拖乱拉。电箱内电器设备应完整无缺。设有专用漏电保护开关。必须按建设部标准一只漏电开关控制一只插座。所有移
8、动的工具, 都应在漏电开关保护之中, 电线无破损。插头插座应完整。严禁不用插头而用电线直接插入插座内。四、 防护措施的具体要求4.1结构临边防护: 4.1.1尚未安装栏板的阳台、 挑阳台的周边、 楼板、 屋面的周边、 设备洞口均应按要求搭设防护栏杆。护身栏杆由上下两道横杆及栏杆柱组成。搭设高度为上杆1.2米。下杆0.6米。栏杆间距不大于2米。栏杆四周必须用密目网封闭。并在栏杆下边设置严密固定的高度不低于18cm的挡脚板。4.1.2分层施工的楼梯口。电梯口和楼梯段边。必须临时安装不低于1.2米的防护栏。4.1.3除以上临边防护处。施工中遇到的有坠落危险的其它特殊临边作业将根据施工现场情况再行详细
9、说明。4.2作业面梁两侧的防护4.2.1作业面设置1.8米的防护栏杆。外立杆内侧满挂密目安全网作业面满铺脚手板, 脚手板必须固定。作业面设置高度18cm的挡脚板。4.2.2作业层上不得集中堆放材料。不得将模板等重物堆于外脚手架上。4.2.3梁两侧必须保证有0.8cm宽、 120cm高的安全防护栏杆。以避免作业人员坠落。4.3其它临边防护。4.3.1 上料和卸料平台侧面除设置防护栏杆处, 还必须用大板侧向全封闭。4.3.2施工电梯、 井架等垂直运输的上料平台和卸料平台通道两侧设1.8米高的防护栏杆和板笆封闭。平台口必须设置安全门夜间平台口要有充分的照明。4.4洞口作业防护。4.4.1楼板面的预留
10、洞口等处边长为2550cm的洞口用木板作盖板, 盖住洞口。盖板的材质必须合格、 无缝纹、 破损、 腐蚀等现象, 盖板必须固定牢固, 不被人移动。4.4.2边长为50150cm的洞口必须设置以扣件扣接钢管而成的网格。并在其上满铺竹笆或木板, 固定牢固。4.4.3边长为150cm以上的洞口, 四周设置防护栏杆。洞口下方张挂安全平网。网的四周要张挂牢固严密。4.5 电梯井防护。4.5.1电梯井门口用22方管制作防护门。门高1.8 m宽度根据电梯开门大小而定。门上部左右角用螺栓固定。4.5.2电梯井道内每隔二层或不大于10m张设安全平网, 生根牢固。在电梯四周井壁利用原模板对穿螺栓孔, 穿入钩钉锚固螺
11、栓将483.5钢管扣件连接牢固然后张挂安全网。安装和拆除电梯井内安全网时。作业人员应按规定佩带安全带。搭拆架体时应有专人负责监控记录。框架主体结构施工时, 在楼板上电梯水平洞口位置尚未形成电梯井道时, 由底层到作业面搭设脚手架。详见相关方案。注意作业平台板( 笆) 的及时铺设。4.6脚手架工程( 落地、 悬挑) 4.6.1按脚手架相应搭设方案搭设。4.6.2外( 内) 脚手架作业面分别设置 0.6m、 1.2m高栏杆。并禁止拆除。4.6.3外( 内) 脚手架作业层的搁棚杆间距不大于40cm, 并在其上铺满脚手板笆。4.6.4脚手架的外侧采用密目网安全封闭, 不留空隙。4.6.5作业层脚手板与建
12、筑物之间的空隙大于15cm时, 特别是外墙结构凹入部分或阳台板与窗台板间与脚手架内立( 侧) 面形成的水平大洞应作步步水平隔离, 防止人员和物料坠落。4.6.6悬挑式脚手架的底部用木板全封闭, 并固定。4.6.7搭脚手架时剪刀撑与立杆同步搭设。禁止作业人员4.6.8在铺设竹笆前应先搭设防护栏杆。不得形成已铺竹笆不装栏杆的现象。4.6.9外脚手架按”二步二纵”设置拉结点, 并禁止拆除。室内双排手脚手架每隔6跨搭设置抛撑。4.6.10同步搭设外( 内) 脚手架的斜道。严禁作业人员( 含脚手工) 攀爬脚手架架体。4.6.11禁止在脚手架上安放砂浆滑料槽和搭设悬挑卸料平台及悬挑式灯架。4.6.12各类
13、木质脚手板材质良好。无裂纹、 缺损、 腐朽等缺陷。安放脚手板时无探头现象。并控制脚手板上的荷载。4.6.13高度大于3.0m的独立柱钢筋绑扎和模板支搭拆除, 应搭设井字形脚手架并设栏杆和直爬梯。4.6.14脚手架拆除。4.6.14.1拆除脚手架前应对脚手架全面检查, 在确定无危险因素的情况下, 方可开始拆除作业, 如有拉结已被拆除的, 应先加固, 以确保拆除作业安全顺利进行。4.6.14.2拆除应按自上而下顺序, 一步一清。不得采用踏步式拆除。不得上下同时拆除作业。4.6.14.3在搭、 拆脚手架时, 如已拆开扣件, 均不得中途停止, 对留存的脚手架的端面必须及时做好封头, 防止人员坠落。4.
14、6.14.4遇有恶劣气候影响施工安全时( 如风力大于6级、 雨天、 雪、 雾天气) 不得进行高处脚手架搭、 拆作业。4.6.14.5搭、 拆时应设置警戒区、 有专人负责监控记录。4.6.14.6脚手架拆除后禁止在女儿墙上、 阳台上口、 砼( 钢梁) 、 电缆桥架, 消防管道等危险部位行走。同时禁止翻越窗户阳台攀爬墙面。4.6.14.7阳台栏杆和窗柜及防雷设施的安装应在脚手架拆除前进行。4.7井架搭拆、 及使用4.7.1井架搭、 拆应有施工方案, 并履行交底签字手续。切实执行。4.7.2搭、 拆前应进行专项安全教育、 安全技术交底签字手续, 作业人员应持井架装拆相关有效证件上岗, 并经过体检合格
15、。4.7.3搭设井架当高度大于8m时应对角设置4根临时缆风绳。拆除井架前亦先设置临时缆风绳或附墙。4.7.4搭、 拆时应铺满、 铺稳脚手板、 作业人员系好安全带, 戴好安全帽, 并佩戴正确。并设置警戒区。落实专人监护。4.7.5浇筑 cm厚C20砼4.7.6井架搭设完毕后, 应经过验收合格后方可使用。4.7.7拆卸前必须对井架进行全面检查, 在确定无危险因素的情况下, 方可开始拆卸作业。4.7.8六级以上大风、 浓雾、 雷电、 大雨、 冰雪等恶劣气候禁止搭设、 拆除井架。4.7.9严禁作业人员在吊篮里进行拆卸作业, 严禁吊篮载人上下, 严禁超载。4.7.10井架斜科平台和吊篮底板应铺设牢固,
16、二侧防护应严密。4.7.11吊篮停层未停稳前, 平台门应关闭, 不得开启并保证门扇的完好性。本工地井架防护门与卷扬机拟采用门机电联锁装置( 详见本选编井架搭拆施工方案附图) 。4.7.12施工人员站在楼层接料平台上时头、 手不得伸入井架内探头张望。4.7.13操作室应搭设在视线良好位置, 通讯装置应灵敏, 操作人员应精力集中, 实行定机定人定责任。4.7.14经常检查起重钢绳及其短头锚固、 高度限位、 断绳保护装置, 吊篮停靠装置。地锚连接螺栓等, 确保其安全可靠。4.7.15起重钢绳在卷扬机绳筒上应排列整齐, 不错叠、 不离缝、 不被金属钢管碰磨。4.7.16非井架搭拆作业人员禁止攀爬井架。
17、4.7.17使用井架把杆起吊物料时, 相应的卸料平台应设防护栏杆并满铺板笆。4.7.18禁止擅自拆除缆风绳和附墙。4.7.19吊篮底版和卸料平台的底版应满铺、 固定、 牢靠。4.8人货电梯装、 拆及使用。4.8.1人货电梯的装、 拆应有施工方案。装、 拆单位应符合资质要求。4.8.2装、 拆前应进行专项安全教育、 安全技术交底, 履行签字手续并严格执行。装、 拆作业和操作人员应持相关有效证上岗, 并经过体检合格。4.8.3装、 拆和修理作业人员应戴好安全帽, 搞出作业应佩系好安全带。4.8.4安、 拆作业时应设立警戒区, 有转人负责监控( 记录) 。6级以上大风、 雷电、 大雨、 浓雾、 冰雪
18、等恶劣天气禁止装、 拆维修作业。4.8.5安装后应由专业检测单位检测合格后方可使用。并报有关单位登记备案。4.8.6楼层卸料平台板用满铺铺设牢固, 二侧应防护严密。4.8.7楼层平台口安全门向内开启, 由驾驶员负责关闭。严禁平台侯梯人员违规开启或拆除平台口安全门或将头、 手伸入吊笼及平衡铁行程范围。4.8.8防坠装置和各限位保险装置灵敏有效。通讯装置使用正常。4.8.9驾驶员应持证上岗, 严禁超载。吊笼运行时吊笼顶禁止有人。吊笼未停稳不准开启吊笼门。4.8.10吊笼运行时遇机械故障或停电等, 迫使吊笼中途停止运行不能准确停层时, 任何人员不得擅自打开吊笼门翻爬接料平台架体。应通知安全和机修人员
19、到场处理。4.8.11吊笼底板、 底加无腐朽、 锈蚀现象。齿条、 齿轮完好。4.8.12加强对金属结构、 保险、 险位、 门扇、 齿轮等的日常检查。49交叉作业4.9.1禁止任何形式的交叉作业。4.9.2各工种进行上下立体交叉作业时, 不得在同一垂直方向上操作。下层操作必须在上层高度确定的可能坠落半径范围以外。不能满足时, 应设置硬隔离安全防护层。4.9.3模板、 脚手架搭设或拆除时, 下方不得有其它人员操作, 并应设专人监护。4.10材料与构件堆放。4.10.1裙房钢结构大梁在地面堆放时, 设临时支撑保证其稳定性。4.10.2长度在1.5m以下的钢构短肢, 堆放时应与临边长度主向成90度,
20、不得平行于临边或临边堆放。4.10.3模板拆除后, 其临时堆放处应离楼层边缘不小于1m,且堆放高度不得超过1m.楼层边、 通道口、 脚手架边缘处, 严禁堆放任何拆下的物件。4.10.4木方模板等材料在地面上堆放时, 其高度不得大于2m, 如因地方限制, 堆高需要超过2m时, 应在其四周搭设单排维护架4.11 临时房屋搭拆4.11.1按方案施工程序施工。4.11.2严禁采在石棉瓦上作业。4.11.3按规定配系安全带。4.11.4禁止先拆除隔墙或上下同时拆除。4.11.5专业人员( 单位) 实施拆除。4.12安全防护棚4.12.1结构施工自二层起, 凡人员进出的通道口( 包括井架、 施工用电梯的进
21、出通道口) , 均应塔设安全防护棚。高度超过24m的层次上的交叉作业, 应设双层防护。4.12.2由于上方施工可能坠落物件或处于起重机把杆回转范围之内的通道。在其受影响的范围内。必须搭设顶部能防止穿透的双层防护廊。4.12.3具体做法见本选编防护棚施工方案。4.13 个人防护。4.13.1进入施工区域的所有人员必须带安全帽。4.13.2高处作业人员必须佩带安全带, 穿防滑鞋, 安全带要扣挂在牢固处。最好高挂低用。设安全绳的作业面应将安全带系挂在安全绳上。4.13.3高处作业人员应经过体检, 合格后方可上岗。患有高血压、 心脏病、 恐高症及癫痫病等不适应登高作业的人员严禁进行高处作业。严禁酒后登
22、高作业。4.14安全警示标志 有针对性地将各类高处作业安全警示标志悬挂于施工现场各相应危险部位。以提醒、 警示进入施工现场的管理人员作业人员和有关人员, 要时刻认识到所处环境的危险性, 随时保持清醒和警惕, 避免事故发生。五、 防护设施质量保证措施5.1 所有防护设施必须按照JGJ8091规范施工。防护设施搭设完毕后必须逐项经过验收合格, 方能投入使用。5.2所有防护设施必须每隔两周进行一次全面的安全检查, 确保其稳定性和安全性, 如有松动、 因施工或天气损坏、 破损等必须立即停止相关施工, 马上修整完毕后才能正常施工。如遇恶劣天气( 大风、 雨雪等) , 恶劣天气前必须根据气象台预报提前加强
23、防护, 恶劣天气后必须对所有防护设施进行全面检查并维修。5.3防护栏杆的搭设尺寸、 垂直度、 外观等质量必须符合JGJ8091 规范要求。5.4防护用材料材质、 承载能力必须满足安全防护要求。主要材料如钢管、 扣件、 小眼网、 安全网、 钢筋、 钢丝绳、 铅丝等必须有出厂合格证和质量证明书及生产许可证, 并经过检测合格后方能投入使用。5.5加强对安全帽、 安全带、 安全网、 安全绳、 脚手板笆的质量检查验收。严防假冒伪劣产品进入施工现场使用。六、 安全保证措施6.1 安全管理方针安全管理方针是”安全第一, 预防为主”。6.2安全组织保证体系以项目经理为首, 由现场经理、 安全总监、 区域责任工
24、程师、 各专业分包等各方面的管理人员组成安全保证体系。6.3安全生产管理6.3.1 严格执行国家及上海市有关现场安全管理的相关规定。6.3.2安全培训、 技术交底与体检。6.3.2.1对所有进场的工人和新进场的工人定期进行安全教育并考核, 合格后方能上岗作业。6.3.2.2对所有高处作业人员在作业前应做好专项高处作业安全知识教育, 提高作业人员的遵章守纪、 自我保护、 防范事故和应急处理意识和能力。6.3.2.3攀登和悬空高处作业人员以及搭设高处作业安全设施的人员, 必须经过专业技术培训及专业考试合格, 持有效证上岗。6.3.2.4作业前由施工员进行专门的有针对性的安全技术交底, 并履行签字手
25、续。6.3.2.5采用新工艺、 新技术、 新材料和新设备的应进行相关安全技术交底, 并履行签字手续。6.3.3制定实施现场安全防护基本标准, 如: 基坑防护标准、 施工临时用点安全标准、 各类施工机械和设备的安全防护标准、 施工现场消防管理标准等。6.3.4编制安全措施。设计和购置安全设施。6.3.5加强施工管理人员的安全考核, 增强安全意识, 避免违章指挥。6.3.6对于各种外架、 大型机械安装实行验收检测制, 验收不合格检测一律不允许使用。6.3.7安全生产教育制度。所有管理人员及操作工人必须经考核取得安全上岗证后, 方可上岗6.3.8施工组织设计及施工方案中必须制定安全技术措施, 要经过
26、严格审批后才能实施。6.3.9安全生产检查制度。每周组织一次安全生产检查, 经理部每周组织各部门、 各分包对现场进行一次安全隐患检查, 对查出的安全隐患必须定措施、 定时间、 定人员整改。对于日常检查, 发现危急情况应立即停工, 及时采取措施排除险情。安全隐患整改兑现率必须达到95%以上。同时贯彻实施班前检查制度, 区域责任师必须督促与检查各分包方, 对安全防护措施是否进行了检查。6.3.10实行安全生产奖罚制度与事故报告制度。6.3.11实行周一安全生产例会制度。6.3.12实行安全技术交底制度。生产经理对区域责任师, 责任师对分包单位, 分包单位对班组, 班组对操作工人必须层层交底。6.4项目安全隐患整改率应达100%6.5所有防护措施应分层分段分部位验收, 做好记录。6.6登高作业人员年龄不大于50岁。
