违反施工工艺纪律及工艺质量处罚标准

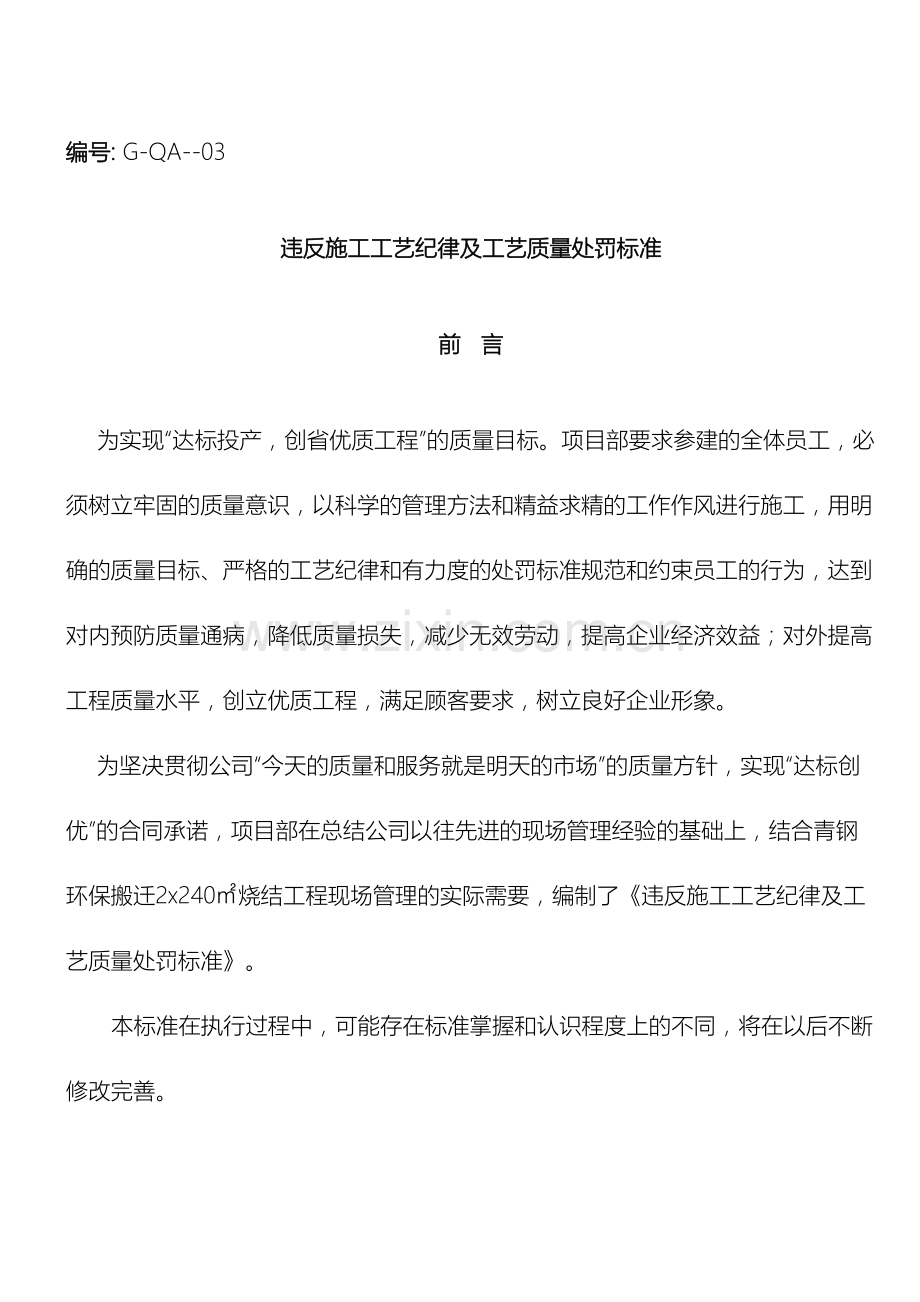

前 言
为实现“达标投产,创省优质工程”的质量目标。项目部要求参建的全体员工,必须树立牢固的质量意识,以科学的管理方法和精益求精的工作作风进行施工,用明确的质量目标、严格的工艺纪律和有力度的处罚标准规范和约束员工的行为,达到对内预防质量通病,降低质量损失,减少无效劳动,提高企业经济效益;对外提高工程质量水平,创立优质工程,满足顾客要求,树立良好企业形象。
为坚决贯彻公司“今天的质量和服务就是明天的市场”的质量方针,实现“达标创优”的合同承诺,项目部在总结公司以往先进的现场管理经验的基础上,结合青钢环保搬迁2x240㎡烧结工程现场管理的实际需要,编制了《违反施工工艺纪律及工艺质量处罚标准》。
本标准在执行过程中,可能存在标准掌握和认识程度上的不同,将在以后不断修改完善。
十五冶七公司青钢项目部
二○一四年二月
建筑专业
序号
处罚项目内容
罚款标准
(单位:元/)
一
地基与基础
1.
定位放线基础位置和数量不符要求
100/处
2.
基础机械挖方一次性到位未进行人工清基
200/处
3.
基槽内积水不排除
200/处
4.
基槽内施工垃圾不清理和积水不排除就回填土,且回填土不按规范要求回填夯实;
200/处
5.
基槽内严禁超挖
200/次
二
模板、预埋件、预留孔洞
1
使用变形,表面有砼、砂浆等残留物模板;
50/块
2
模板不刷隔离剂或涂刷不均匀;
50/块
3
模板支撑不牢靠,螺栓拧紧不到位造成拆模后砼局部变形;
200-1000/处
4
模板刷废机油;
50/块
5
支模中垫有塑料布、油毡蛇皮袋等;
50/处
6.
模板拼缝宽度大于1.5mm;
50/块
7.
模板内部有杂物;
50/处
8.
跨度在4m以上梁未按设计或规范要求起拱;
200/根梁
9.
已浇完砼拆侧模、强度应在30%后进行,承重部位的底模板必须在90%强度后进行否则;
300/处
10.
相邻两板面高低差大于2mm;
100/块
11.
预埋件锚筋焊接、位置、数量、规格尺寸不符要求
100/块
12.
预埋件定位不正确、不平整、不牢固、浮搁;
50/块
13.
预埋件在拆模后与砼表面不一致,位移超标;
100/块
14.
预留孔洞中心位移大于3mm;
50/处
15.
地脚螺栓孔不准确、不垂直、不牢固;
200/处
16.
穿过防水砼的对拉螺栓,埋管不加止水环或止水环不满焊;
100/处
17.
预埋件上钢筋被割断
300/处
三
钢筋
1
钢筋配料尺寸角度(半成品)超标;
50/根
2
钢筋不按要求平直、有弯曲度;
50/根
3
预留插筋、漏插、错插、位置偏移;
100/根
4
钢筋表面有油渍、漆污、水泥等;
50/根
5
钢筋保护层垫块不标准或漏垫;
50/处
6
钢筋网绑扎横竖不成一直线;
50/根
8
雨篷、挑檐、平台板负筋发生踩踏;
100/处
9
钢筋在同一平面内接头数量及搭接长度如不符合规范规定。
50/根
10
钢筋的断口有马蹄形或起弯现象。
50/根
11
钢筋末端的弯钩净尺寸小于钢筋直径的2.5倍。
50/根
12
重级吊车梁钢筋有绑扎接头;
200/根梁
13
钢筋搭接处、中心和两端不三点绑牢;
50/根
14
底层钢筋弯钩朝上,上层钢筋弯钩朝下,如倒向一边;
50/根
15
基础底板钢筋、短边钢筋不放在长边钢筋上边;
50/处
16
柱箍筋接头不是交错在四角钢筋上、梁箍筋接头不是交错两根等立钢筋上;
50/处
四
混凝土
1
没有混凝土浇筑令和混凝土配合比擅自进行混凝土施工
500/次
2
未对混凝土进行正常的湿水养护;
200/次
3
如出现砼漏振、过振,一次浇灌深度大于0.6m;
200/次
4
用振动器触动埋件、预留螺栓孔;
100/次
5
砼捣固工作不是有经验丰富的工人进行操作;
100/人次
6
砼下料高度超过2m不使用串筒作业;
200/次
7
砼泵送管搁置在模板上或钢筋上面;
50/处
8
在浇筑砼时,无专人看护模板;
50/次
9
预制砼沟道盖板对角线不相等、有高低不平;
50/块
10
二次灌浆面,未把施工缝打凿露出坚实石子,冲冼清理干净;
100/处
11
拆模后砼有漏筋、蜂窝、麻面、或收光不到位。未经三、四级检查认可,擅自进行修补的加倍罚款。
100/处
12
砂、石颗粒级配,含泥量、坚固性、强度,不符合标准使用;
500/收料单位
13
砼浇筑施工缝不按规定留在剪力最小部位,施工缝又不进行处理;
200/处
14
浇筑砼过程中,安排不合理而出现冷缝。
500-1000/处
15
竖向结构浇筑前底部不先填50---100mm厚与砼成份相同水泥砂浆;
100/处
16
顶板底板不得留纵向施工缝,底板和侧墙交接处不得留施工缝,施工缝距孔洞边缘不得小于300mm否则;
100/处
17
不按设计和规范要求,擅自拆除混凝土结构底模和脚手架支撑
500~1000/处
18
浇筑砼过程中,出现跑模或胀模。
500/次
五
砌筑
1
砌砖前必须充分饮砖,不准砌干砖,除冬季施工外,否则;
100/次
2
砌筑砂浆应饱满,不应有通缝透亮,否则;
100/处
3
墙砌体垂直度、平整度(用2m靠尺)大于8mm;
50/处
4
砖墙灰缝宽度一般为10mm,不小于8mm,也不得大于12mm超此标准;
50/处
5
砖墙转脚处如留直槎;
50/处
6
砌毛石第一层时基底无坐浆、石块大面不朝下;
50/处
7
砌筑外墙时,砌体如留脚手眼;
50/处
六
地面
1
地面在养护期间有人走动;
50/次
2
铺贴块料面层砂浆饱满度如不在95%以上;
10/块
3
块料面层不随贴随清理;
50/处
4
地板砖缝不成直线,高差超规范;
100/处
5
卫生间、浴室等处有倒返水现象;
100/处
6
地漏处排水坡度以地漏向外50mm处排水坡度如小于3%---5%;
50/处
7
墙面或地面各种管子穿通如漏套管;
50/根
8
穿楼面管道不用密封油膏将周边封闭;
50/处
9
窨井、雨水口和地漏、镶嵌不牢固;
50/处
七
门窗
1
不合格的门窗安装就位;
100/扇
2
组合门窗安装必须在同一平面上,如接缝不严密;
50/处
3
门窗在运输过程中必须轻拿轻放,如碰撞或变形;
100/扇
4
门窗附件安装有误,开启不灵活,安装不牢固;
50/扇
5
铝合金门窗和墙体应为弹性联接,窗椎四周用水泥砂浆嵌缝;
100/扇
八
屋面
1
屋面防水层有汽泡飞边等质量缺陷;
50/处
2
卷材间距搭接小于100mm,坡屋面小于150 mm ;
50/处
3
天沟、檐沟等处应增铺一层卷材其卷材收头不固定密封;
50/处
4
屋面排汽孔纵横惯通,不得堵塞,铺贴卷材时胶结材料流入汽道;
100/处
5
卷材铺贴时排尽下面空气粘贴牢固,如不平整顺直,有扭曲皱折;
100/处
6
屋面防水五级风以上不得施工,如有;
100/次
7
防水卷材低于0℃不得施工,防水涂膜低于5℃或高于35℃如有施工;
200/处
8
防水卷材阴阳角处应做成圆弧,立面与平面转角处卷材接缝应留在平面上,距立面如小于60mm,卷材在转角处和其特殊部位未增贴1---2层;
100/处
9
防水涂膜顺序不按先转角穿墙管变形缝等部位的附加层,然后再大面积施工的;
100/处
10
硬化后的涂膜未保证大于1.5mm,划破处不补严;
50/处
11
屋面楼面发生渗、漏水;
200/处
12
屋面基层不符合规范要求等
500元以上
九
装饰
1
抹灰墙面、柱面、顶棚如不按标准凿毛;
100/处
2
抹灰前如不按要求做灰拼、冲筋;
50/处
3
凸出墙体外的腰线、压顶线、窗台线、阳台线、转角线如不在同一水平线和垂直线上;
100/处
4
抹灰、刷涂料过程中不得污染门窗、楼地面、设备、滴漏不及时清理;
100/处
5
木门窗油漆深浅不一;
50/扇
6
抹灰前墙面必须浇水湿润,吸水深度达不到8----10mm;
100/处
7
外墙抹灰窗台向外如小于1%坡度;
50/处
8
墙体刷涂料表面有泥土灰尘,油污等不清除;
50/处
9
墙体刷涂料之前,不找平、刮腻子;
100/处
10
铺帖墙砖每个灰缝不用专用抹子勾缝、压实;
50/处
11
踢脚线、水平线有高差;
50/处
12
吊顶板材表面不平整,边缘不整齐、翘起、破损;
50/处
13
踢脚线、墙砖不平直、方正、空鼓
100-1000元/处
十
其它
1
由于质量原因业主罚款
加倍转罚
2
未及时交付下道工序、影响下道工序的
500元以上/项
3
项目部根据现场质量情况临时制定的管理制度、甲方业主监理管理制度
结合项目部执行其制度标准
4
一次报验经过率达到连续10次
奖励1000元
