1、2、施工组织总体设想、方案针对性及施工段划分合理第二章 总体概述第一节 工程概况一、工程建设概况 1、工程名称:老街环境整治改造工程老街沿线建筑外立面出新工程施工。2、建设单位:南京燕迈建设发展有限公司3、建设地点位置:栖霞区迈皋桥。4、本工程总建筑面积为101585m2?35?。第二节 施工组织总体设想一、工程管理目标设想为确保本工程在业主规定的60天工期内全面竣工交付,为此做出重要部署和周密安排。施工部署的总原则是:在合理的工期、资金保证下,确保安全生产,在保证工程质量的前提下稳步施工,争取提前交付使用,创造良好的经济效益和社会效益。一旦由我公司中标后,按建设单位和监理要求(或书面通知)立

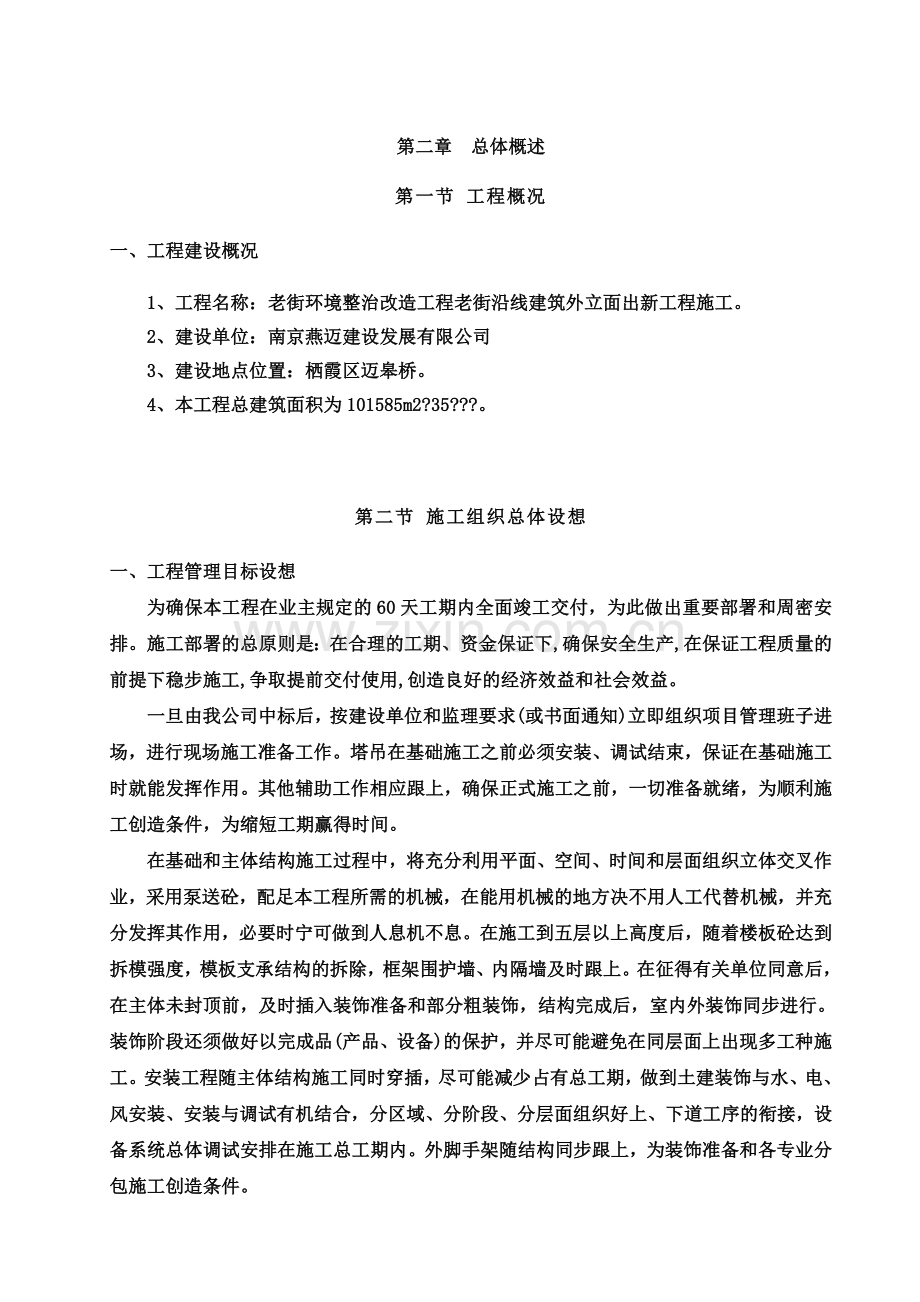

2、即组织项目管理班子进场,进行现场施工准备工作。塔吊在基础施工之前必须安装、调试结束,保证在基础施工时就能发挥作用。其他辅助工作相应跟上,确保正式施工之前,一切准备就绪,为顺利施工创造条件,为缩短工期赢得时间。在基础和主体结构施工过程中,将充分利用平面、空间、时间和层面组织立体交叉作业,采用泵送砼,配足本工程所需的机械,在能用机械的地方决不用人工代替机械,并充分发挥其作用,必要时宁可做到人息机不息。在施工到五层以上高度后,随着楼板砼达到拆模强度,模板支承结构的拆除,框架围护墙、内隔墙及时跟上。在征得有关单位同意后,在主体未封顶前,及时插入装饰准备和部分粗装饰,结构完成后,室内外装饰同步进行。装饰
3、阶段还须做好以完成品(产品、设备)的保护,并尽可能避免在同层面上出现多工种施工。安装工程随主体结构施工同时穿插,尽可能减少占有总工期,做到土建装饰与水、电、风安装、安装与调试有机结合,分区域、分阶段、分层面组织好上、下道工序的衔接,设备系统总体调试安排在施工总工期内。外脚手架随结构同步跟上,为装饰准备和各专业分包施工创造条件。本工程的管理目标主要包括:工期目标、质量目标、职业健康安全目标、文明施工目标、环境管理目标及服务目标等。具体的管理目标见表。项目管理目标表序号管理内容管理目标1工期目标总目标开工时间2017年9月14日竣工时间2017年11月12日总工期60日历天实际开工日期以监理工程师
4、下达开工令日期为准,若实际开工日期较计划开工日期有提前或推迟,则开、竣工日期与节点工期中的相应日期相应提前或推迟。备注2质量目标确保符合国家质量验收标准、力争金陵杯3文明施工目标确保现场达到安全文明施工工地标准。4职业安全健康目标责任事故死亡率为零。工程无重大安全事故。5环境管理目标噪声排放达标,符合建筑施工场界噪声限值规定污水排放达标,生产及生活污水经沉淀后排放,达到南京市的标准规定控制粉尘排放,施工现场道路硬化,办公区环境绿化,达到现场目测无扬尘;达到ISO14001环保认证的要求达到“绿色施工”的要求6服务目标做好总承包配合服务工作;做好回访、维修工作1) 质量目标工程质量标准:符合国家
5、质量验收标准、力争金陵杯。(1)严格执行质量、环境、职业健康安全保证体系。建立以项目经理为首的执行网络。(2)严格执行本公司的质量方针。(3)严格执行“一案三工序管理措施”。即“质量设计方案、监督上工序、保证本工序、服务下工序”。(4)精心组织QC质量管理活动,设置质量控制点,确保关键分部分项工程的质量达优,减少或杜绝质量通病的发生。(5)强化质量预控、质量监测与质量验收体系,全面推行标准化管理,运用先进的技术、科学的管理、严谨的作风,周密组织、精心施工,以优质产品回报业主。2) 安全目标确保达到建筑施工文明工地标准。严格执行现行建筑施工安全检查标准,确保安全事故发生概率为0。(1)贯彻“安全
6、第一,预防为主”的安全管理方针。(2)建立以项目经理为首的安全管理网络体系。(3)建全安全管理制度、编制安全预防方案、制定安全防护标准。3) 工期目标确保工程在招标工期范围内保质保量地完成本项目,本工程的施工工期为300天,争取早日将本工程交付业主使用。(1)由项目部根据工程总进度计划编制工程月、周进度计划,由班组根据工程周进度计划编制工程日工作计划,以详尽工程进度计划将本工程有条不紊地向前推进。(2)组织优秀的施工人员参与施工,采用先进工艺和材料,合理选用机械设备,合理安排提前插入砌筑、装饰工程和附属设施施工。4) 成本目标用合理的成本建造一流的建筑产品。(1)严格执行定额任务单制度,对班组
7、的工效、材料使用、质量、安全以及文明施工等情况进行检查评比,并与经济分配挂钩,激发全体职工的工作热情和主人翁精神,提高工作效率。(2)通过我公司的材料供应网络,采购货真价实的建筑材料。严格按“产品采购程序”认真对材料供应商进行评定,去劣选优。(3)用于本工程的大、中型机械,由公司总部统一调拨。机械使用结束立即退场,提高机械使用率,降低机械成本。(4)工地预算员,结合财务及保管员,每月进行一次内部成本的核算,并将核算情况及时向项目经理汇报,发现问题及时分析调整。5) 服务目标(1)完善内部管理机制,实行竞争上岗,完善奖优罚劣制度。(2)按照工程质量管理条例,认真做好工程质量回访工作;(3)建立质
8、量回访卡,及时收集工程质量信息,做好回修工作;(4)回访保修期间,认真听取建设单位和用户意见,对因施工造成的质量问题及时负责维修。(5)保修项目由原负责施工人员实施,实施前由技术负责人编写处理方案,并对实施人进行技术交底,实施后经过施工单位派员验收,由业主代表确认。6) 文明施工目标坚决执行建筑施工安全检查标准和建筑文明工地考核标准,考虑现场施工平面布置时应合理、紧凑,既方便工程施工,又确保施工现场安全生产,文明、整洁、卫生,创建文明工地。二、组建强有力的项目管理部设想 采用“1=1+3+1”项目施工管理模式:即1套项目经理部+3套施工管理班组+1套分包管理组织。同时配备1名项目经理+1名土建
9、项目副经理+1名安装副经理+1名总工包协调经理(可项目经理或总工兼)。项 目 经 理 部成本管理生产管理合同管理采购管理建设单位及委托的监理合同管理由业主负责、项目经理及总监处理界面关系合同管理业主方分包项目部特殊工种班组水电安装管理班组土建管理班组质量管理质量管理技术管理幕墙工程安全文明管理门窗工程进度管理技术资料管理弱电智能化安全文明管理后勤管理二次精装修等总包配合 该工程一旦我们中标,针对工程特点,我们将组建强有力的工程项目管理部,来实施全过程管理控制。项目经理由我公司技术过硬、实践经验丰富的担任。该同志具备较强策划、决策、组织、控制、协调和应变能力,精通房屋建筑专业知识及结构设计技能,
10、熟悉水电机电设备安装、熟悉幕墙、金属屋面施工工艺,能够以作则,言传身教,率先垂范,善于调动各方面的力量,善于打硬仗。整个项目管理部组成人员由具有丰富实战经验的20多位同志组成,各专业工种齐全。三、完善的组织管理体制及责任制根据我公司对项目经理职责的规定,项目经理作为企业法定代表人的委托人,对工程项目实施全面负责,企业法人与项目经理签订工程项目全面承包合同,明确双方责、权、利。超额实现综合目标奖励,不能完成,扣除押金的20-80%,同时我公司在制度保证方面有一整套方法,以保证工程项目优质、高速、安全、文明地完成,形成“一人下令,协调指挥,分区把守,平面图定人定岗”管理格局。将三大贯标体系融合为综
11、合贯标体系,不断持续改进,全面实现绩效管理。(三大体系为ISO9001:2000、ISO14001和职业健康安全管理体系)切实推行项目法管理,强化信息化控制。四、总体要求及对策1、对工程图纸全面理解、认真分析,并由技术员及木工制作结构模型,组织、学习结构的状况;有针对性的编制施工方案。2、成立专业测量小组,多方位的进行测量攻关。建立稳定可靠的控制网,作为土建、幕墙多家单位施工的永久控制网,重点控制钢结构幕墙施工的测量放线,以及垂直度及平整度的测控,重点控制建筑物的大角垂直度,做好建筑物沉降观测。3、利用业主提供的施工场地,合理地划好每一临设。(详总平面布置图)4、周边办公区域较多较近,严格控制
12、环境污染及噪音污染,按进度编排木工作业及混凝土浇筑等噪音较大作业工作时间,对各类材料有材料有计划有步骤的进行运输,专人负责装卸,加强管理,减少噪音。5、进行合同的施工部署,将砌筑工程和水电安装工程穿插于主体工程施工过程中,以获得最短、最合理的工期,并采取相应的施工进度保证措施;从劳动力、机械设备及周转材料上予以充分的保证,配备足够的劳动力,先进的机械设备,满足进度需要和施工需要,充分了解现场特点和不利因素(如停水、停电、雨季、冬季、春节、农忙、考试期间禁施、夜间禁施),采取切实可行的有效措施,确保不延误工程进度。着重组织地下室关键技术施工,及时进行门窗工程、幕墙及二次精装修深化设计,为业主招标
13、采购、方案论证、精装样板留足时间,做好配合,并加强专业分包队伍的进度管理。6、充分满足业主的需求,担负起总承包职责,从施工配合、施工进度、施工技术、施工质量及安全文明施工管理等方面采取相应的措施。主要针对幕墙、门窗工程、水处理设备安装施工的技术支持、交接面支持、安全质量管理、场地及水电条件配合等。尤其做好二次精装修队伍的交接面隐蔽验收、质量技术管理工作,二次精装是项目争创“金陵杯”的关键工作,质量必须严格服从总包管理。7、制订切实可靠的安全施工保证措施、文明施工管理措施;并严格按环境管理体系文件的要求执行。根据本工程特点,本项目部在施工组织时,将克服各种不利因素,将以“六个确保”为前提:以饱满
14、的热情、诚信的态度、科学的管理、发扬创新拼搏的精神,务实、进取的工作作风,一流的工程速度,确保兑现“质量、工期、安全、文明”的管理目标;确保按期按质地完成施工任务。8、项目管理目标:“六个确保”8.1工期目标管理内容管理目标工期目标总目标开工时间2017年9月14日竣工时间2017年11月12日总工期60日历天备注8.2质量目标符合国家建筑工程质量验收标准,争创“金陵杯”。主体结构每个分项必须优良,合格率达100%,分部评定优良率95%,装饰分部必须优良,装饰观感得分95,一次成优率90%,备案资料齐全。8.3安全生产管理目标做到安全生产,确保无重大伤亡事故,确保无火灾,轻伤事故不超过1。严格
15、执行本公司的职业健康安全程序文件和职业健康安全管理手册。8.4文明工地管理目标施工现场实施“六化一系统”,即围栏标准化、厨房浴厕卫生化、宿舍办公室规范化、外脚手架安全美观化,场容场貌整洁化、实行电视监控系统。2017年上半年确保“市级文明工地”、2017年下半年确保“省级文明工地”称号”。8.5环境控制目标确保做到:“绿色施工”,确保对城区周边无污染、无破坏。本项目部将精心组织、科学施工,千方百计地降低施工噪音、粉尘、光污染等对周边环境的影响,使噪音、粉尘、光污染、污水排放符合ISO14000标准规定要求。8.6成本控制目标千方百计优化图纸及施工工艺,最大限度降低业主投资,最大限度节约成本,达
16、到双赢的目标。五、施工现场平面布置设想1、施工现场区域进行封闭施工,工地施工围墙、进出临时大门及布置将严格按省、市规定执行。2、临时办公区:利用基地空地布置现场办公用房。3、生活区安排:根据甲方指定位置布置生活区用房。4、结构施工期间大型施工机械将布置2台塔吊(QTZ50)、2台货梯。六、基础施工设想土方开挖施工设想本工程共采用2台挖机开挖。现场降排水基础结构施工期间,考虑采取基坑排水措施。基坑拟在沿基坑四周及内部纵横布置300400排水沟,沿基坑四周每隔20m长设一积水坑,用水泵将地下水抽出基坑。基础结构施工基础结构模板采用12厚竹夹板加工制作及砖模。回填土基础结构施工完毕后,应尽快进行回填
17、土的施工,为主体结构施工及现场文明施工创造有利条件。七、上部结构施工设想轴线及建筑物几何尺寸的控制根据设计图纸所反映,本工程平面体形较大,测量的控制要求较高,由此我公司经过仔细研究推敲同类型结构均采用全站仪(测角精度为2级,测距精度为2+2PPM)进行控制点的测设。由于本工程建筑垂直控制尤为重要,我公司拟采用垂直仪垂直控制点的引测(精度为1/300000)进行,在人员配备上考虑专业测量人员负责本工程的测量工作。模板支撑地上结构模板全部采用12厚竹夹板模板加工制作。在本工程施工中,考虑工期和相关规范要求,准备配备3套混凝土主体的楼板模板及相应的2套柱模和墙板模。柱模板1、柱子模采用定型的木模板,
18、按照图纸的尺寸,配成定型的柱模,到现场进行拼装。2、绘制模板组装平面图,注明模板吊装顺序,对模板逐一编号,并在施工前与平面图进行核对,以确保模板安装准确无误。3、对拉螺杆管采用与拉杆直径配套的钢管,以便提高螺杆的周转率和模板定位。钢筋混凝土墙板模板为12厚竹夹板模板,龙骨为50100进口方木和48,=3.5钢管。对拉螺杆14,保证混凝土成型外观质量。现浇楼板模板平板模板以12厚竹夹板模板为主,配以各种尺寸和规格的阴角模,确保与梁柱模板的良好连接。梁模板矩形梁用12厚竹夹板按图纸尺寸进行配制。支撑选用碗扣式脚手架辅以钢管早拆支撑的方法。楼梯间本工程楼梯与墙板相交处容易发生跑模、空洞、漏浆现象,为
19、保证楼梯与墙板交接部位质量,楼梯采用全封闭模板施工工艺。砌体工程混凝土结构施工至四层,砌体工程开工。脚手体系根据本工程的结构及分布特点,从保证施工安全的角度去考虑并结合以往类似工程的施工经验,在外脚手体系上采用落地式扣件式双排483.5钢管脚手架。作为文明施工的一项重要措施,脚手架均采用封闭形式。八、装饰施工设想1、本工程外装饰将在主体完成后施工,室内装饰将在砌体完成后开始施工。2、外墙面施工操作的重点放在防渗漏方面,特别是对穿螺栓眼、外墙面的嵌缝处理。3、在室内装饰施工中各工种交叉作业的同时注意做好对于已完施工产品保护工作。第三节 方案针对性及施工段的划分1、方案的针对性见第七章工程重点、难
20、点和解决方案2、施工段的划分:根据招标文件明确的工程承包范围,将整个工程划分为七个施工阶段:第一施工段:土方工程、垫层防水施工;第二施工段:0.000以下地下工程;第三施工段:0.000以上结构工程;第四施工段:屋面工程;第五施工段:内外装饰;第六施工段:安装工程;第七施工段:室外工程、竣工验收。以上七个施工阶段既自成系统,又相互联系,因此在施工过程中尽量采用平面流水、立体交叉的作业方式组织施工,使相关的施工阶段做到衔接紧密、穿插有序。3、基础结构施工段的划分根据本工程图纸设计特点,结合实际施工过程及进度比较紧的实际情况,基础结构分为二个施工段,工序在施工段上流水施工。4、地上结构施工段的划分进入上部主体结构施工后,以每栋单位工程做为一个施工段流水施工。5、总体流程:进场场地整平工程定位单位工程标高土方开挖轴线引测验槽垫层钢筋砼地下车库地板钢筋砼地下车库墙、柱、梁、板主体柱、梁、板施工砌填充墙主体验收屋面工程内装饰门窗安装外装饰室内清洁室外工程验收竣工交付。(水电安装穿插于本施工流程中)6、施工流水段根据本工程结构特点,组织流水施工。将本工程分成一个地下车库,地下车库分为一个施工区,每个施工区分成两个流水段三个专业班组,即模板组、钢筋班、砼班等三班。实际施工操作时,项目部根据具体情况进行适当调配,确保有序地形成流水作业。
