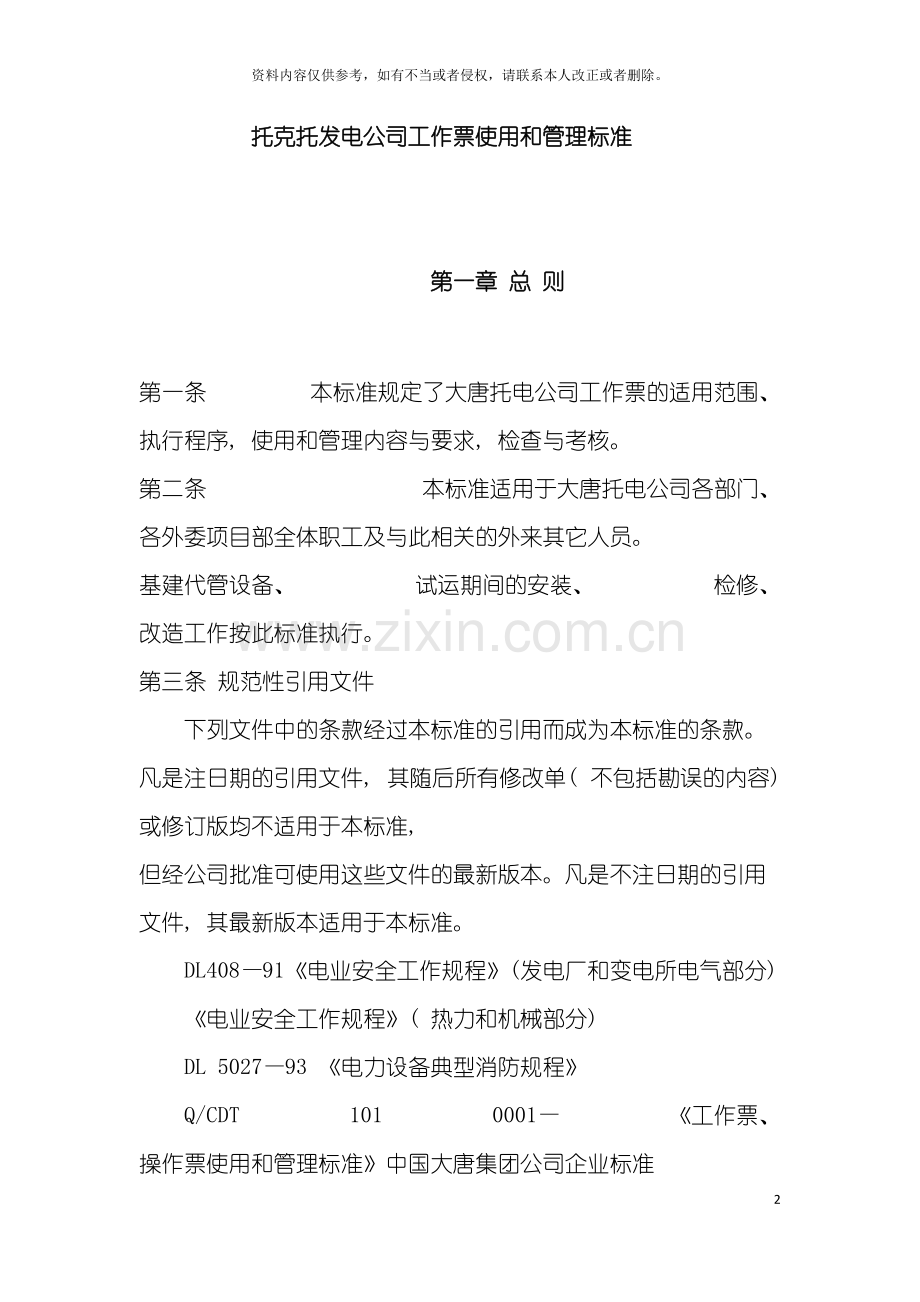

1、托电公司两票管理规定144资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。托克托发电公司工作票使用和管理标准第一章 总 则第一条 本标准规定了大唐托电公司工作票的适用范围、 执行程序, 使用和管理内容与要求, 检查与考核。第二条 本标准适用于大唐托电公司各部门、 各外委项目部全体职工及与此相关的外来其它人员。基建代管设备、 试运期间的安装、 检修、 改造工作按此标准执行。第三条 规范性引用文件下列文件中的条款经过本标准的引用而成为本标准的条款。凡是注日期的引用文件, 其随后所有修改单( 不包括勘误的内容) 或修订版均不适用于本标准, 但经公司批准可使用这些文件的最新版本。凡是不注日
2、期的引用文件, 其最新版本适用于本标准。DL40891电业安全工作规程(发电厂和变电所电气部分) 电业安全工作规程( 热力和机械部分) DL 502793 电力设备典型消防规程Q/CDT 101 0001 工作票、 操作票使用和管理标准中国大唐集团公司企业标准中国大唐集团公司危险点分析与控制工作管理办法( ) 中国大唐集团公司标准化管理办法; 中国大唐集团公司安全设施标准; 中国大唐集团公司防止二次系统人员三误工作规定( 试行) ; 中国大唐集团公司防止电气误操作工作管理办法( 试行) ; 第四条 定义和术语中国大唐集团公司企业标准 Q/CDT 101 0001 工作票、 操作票使用和管理标准
3、、 中国大唐集团公司企业标准 Q/CDT 109 001 电气倒闸操作票规范中的定义和术语适用于本标准第五条 为保证员工在生产活动中的人身安全, 防止误操作及设备损坏事故的发生, 在生产现场进行检修、 处理缺陷、 试验或安装等工作时, 都必须使用工作票, 为规范对工作票的使用和管理, 制定本标准。第六条 工作票的使用和管理要做到标准化和程序化。各部门要积极建立标准工作票票库, 标准票的覆盖率要努力达到100( 正常方式下的作业都必须有标准的工作票) 。第七条 各部门要加强对工作票执行过程的管理。任何作业人员除紧急事故处理、 严重危及人身、 设备安全的情况, 现场作业必须做到100开票, 票面安
4、全措施、 危险点分析与控制措施及两票执行环节必须100落实。第八条 实现标准化作业是提高安全生产水平, 克服工作过程中人员行为随意性的重要措施, 使用标准工作票后, 正确填写和使用工作票依然要作为员工培训的基本内容。第二章 工作票的种类及适用范围第一条 电气第一种工作票适用于发电厂的以下工作: ( 一) 高压设备上需要全部停电或部分停电的工作; ( 二) 高压设备的二次接线和照明等回路上需要将高压设备停电或做安全措施的工作; ( 三) 其它工作需要将高压设备停电或需要做安全措施的工作。第二条 电气第二种工作票适用于发电厂的以下工作: ( 一) 带电作业和在带电设备外壳上的工作; ( 二) 控制
5、盘和低压配电盘、 配电箱、 电源干线上的工作; ( 三) 二次接线回路上无须将高压设备停电的工作; ( 四) 转动中的发电机、 同步电动机的励磁回路或高压电动机转子电阻回路上的工作; ( 五) 非当值值班人员用绝缘棒和电压互感器定相或用钳形电流表测量高压回路电流的工作; ( 六) 更换生产区域及生产相关区域照明灯泡的工作; ( 七) 在变电站、 变压器区域内进行动土、 植( 拔) 草、 粉刷墙壁、 屋顶修缮、 搭脚手架或在配电间进行粉刷墙壁、 整修地面、 搭脚手架等, 不需要将高压设备停电或需要作安全措施的工作。第三条 热力机械第一种工作票适用于火力发电厂的以下工作: ( 一) 需要将生产设备
6、、 系统停止运行或退出备用, 由运行值班人员按电业安全工作规程的规定采取断开电源、 隔断与运行设备联系的热力系统, 对检修设备进行消压、 吹扫等任何一项安全措施的检修工作; ( 二) 需要运行人员在运行方式、 操作调整上采取保障人身、 设备安全措施的工作; ( 三) 有可能造成检修人员人身伤害、 中毒、 窒息、 气体爆炸等特殊工作。第四条 热力机械第二种工作票适用于火力发电厂的以下工作: ( 一) 不需将生产设备、 系统停止运行或退出备用; 不需运行值班人员采取断开电源、 隔断与运行设备联系的热力系统; ( 二) 不需运行值班人员在运行方式、 操作调整上采取措施的; ( 三) 在设备、 系统外
7、壳上的维护工作, 但不触及设备的转动或移动部分; ( 四) 在锅炉、 汽机、 化水、 脱硫、 除灰、 输煤等生产区域内进行粉刷墙壁、 屋顶修缮、 整修地面、 保洁、 搭脚手架、 保温、 防腐等工作; ( 五) 有可能造成检修人员人身伤害、 中毒、 窒息、 气体爆炸等,需要采取特殊措施的工作, 不准使用该票。第五条 热控第一种工作票适用于火力发电厂的以下工作: 热控人员在汽轮发电机组的热控电源、 通讯、 测量、 监视、 调节、 保护等涉及DCS、 联锁系统及设备上的工作, 需要将生产设备、 系统停止运行或退出备用等。第六条 热控第二种工作票适用于火力发电厂的以下工作: 热控人员在不涉及热控保护、
8、 联锁、 自动系统以及在不参与DCS系统或设备上的且不需要运行值班人员采取断开电源、 隔断与运行设备联系的热力系统工作, 如就地指示仪表检查校验、 敷设电缆等工作。第七条 一级动火工作票( 一) 一级动火工作票适用于发电厂的一级动火区域内的动火作业, 有效时间为48小时。( 二) 一级动火区系指火灾危险性很大, 发生火灾时后果很严重的部位或场所。其包括: 燃油库( 罐) 区、 燃油泵房及燃油系统、 制粉系统( 粉尘浓度大的场所或设备) 、 输煤皮带( 粉尘浓度大的场所) 、 变压器、 6kV和380V高低压段配电间、 档案室、 通讯站、 计算机房( DCS电子间、 保护间) 、 气瓶库、 电缆
9、间( 沟) 、 电缆夹层及隧道、 氢气系统及制氢站、 汽轮机油系统、 蓄电池室、 控制室、 调度室、 脱硫系统的吸收塔和净烟气烟道、 液化气站以及易燃易爆品存放场所; 距氢气系统( 含氢气管道、 氢气瓶、 贮氢罐、 阀门、 法兰等) 、 油罐10米及以内场所; 油罐、 卸油站、 污油池、 油泵房、 油管道和油管道连接的蒸气管道; 有油污存在的沟道及地势低洼的场所。第八条 二级动火工作票( 一) 二级动火工作票适用于发电厂的二级动火区域内的动火作业, 有效时间为7天。( 二) 二级动火区系指一级动火区以外的所有重点防火部位或场因此及禁止明火区。汽机房、 锅炉房、 输煤系统等应办理一级动火的设备、
10、 场因另外的所有重点防火部位和场所; 重点防火部位( 如储煤场、 储煤仓、 礼堂、 娱乐场所等) 系指火灾危险性大、 发生火灾损失大、 伤亡大、 影响大( 简称”四大”) 的部位和场所。 ( 三) 遇到下列情况之一时, 严禁办理动火工作票: 1. 油车停靠的区域; 2. 压力容器或管道未泄压前; 3. 存放易燃易爆物品的容器未清理干净前; 4. 风力达5级以上的露天作业; 5. 遇有火险异常情况未查明原因和消除前。 第九条 继电保护安全措施票 ( 一) 继电保护安全措施票适用于发电厂的以下电气工作: 1.需拆开或恢复二次接线的工作; 2.需对二次回路进行短接或接线改动的工作( 无论临时的还是长
11、久的) ; 3.由于配合其它工作需对二次回路做临时措施的; 4.其它重要的二次回路及直流系统现场工作; 5.按本地区省级及以上调度部门规定执行的工作。 第十条 动土工作票动土工作票适用于发电厂生产区域及生产相关区域内动土作业, 目的防止动土后造成地下电缆、 光缆、 管道以及其它设施遭到损坏, 影响安全生产。第三章 工作票的使用第一条 工作票应使用统一格式( 样票见附图) , 一式两份, 用计算机生成并打印, 用钢笔或圆珠笔填写与签发, 不得任意涂改, 如有个别错、 漏字需要修改的, 按照”6.2”规定执行。工作票能够采取电子签名。第二条 每份工作票签发方和许可方修改个数不得超过两处。工作票中的
12、设备名称、 编号、 接地线位置、 日期、 时间、 动词以及人员姓名不得改动; 错漏字修改应遵循以下方法, 并做到规范清晰: 填写时写错字, 更改方法为在写错的字上划两道水平线, 接着写正确的字即可; 审查时发现错字, 将正确的字写到空白处圈起来, 将写错的字也圈起来, 再用线连接; 漏字时, 将要增补的字圈起来连线至增补位置, 并画”符号。禁止使用”、 ”同上”等省略词语; 修改处要有运行人员签名确认。第三条 工作票由工作票签发人或工作负责人填写。一份工作票中, 工作票签发人、 工作负责人和工作许可人三者不得相互兼任。一个工作负责人不得在同一时间内担任两个及以上工作任务的工作负责人。第四条 紧
13、急情况下的故障排除工作, 如使用标准工作票, 且涉及标准工作票的主要安全设施没有改变, 可不经工作票签发人签发, 经值长批准后即可履行工作许可手续; 如没有标准工作票, 经值长同意后, 能够没有工作票即进行抢修, 但须由值长、 单元长、 主值将采取的安全措施和没有工作票而必须进行工作的原因记在运行日志内, 如工作票签发人到达检修地点, 抢修工作仍在继续时, 则应办理工作票手续; 预计抢修工作时间超过4小时的, 仍应填用工作票。第五条 发电机组大、 小修或临检时, 可按设备、 系统、 专业工作情况使用一张工作票。第六条 同一部门有两个及以上班组在同一个设备系统、 同一安全措施内( 或班组之间安全
14、措施范围有交叉) 进行检修工作时, 应由部门签发一张总的工作票, 并指定一个总的工作负责人, 统一办理工作许可和工作终结手续, 协调各班组工作的正确配合, 各班组的工作负责人仍应对其工作范围内的安全负责, 工作完成后在运行记录本上交待。一个班组在同一个设备系统上依次进行同类型的设备检修工作, 如全部安全措施不能在工作开始前一次完成, 应分别办理工作票。第八条 生产现场禁火区域内进行动火作业, 应同时执行动火工作票。第九条 长期外委项目部可填写、 办理工作票, 但必须是由经过本单位的”三种人”培训、 考试、 审批、 公布的人员担任。第十条 对于机组大、 小修中对外发包作业, 承包方是系统内发电厂
15、检修队伍的可由承包方填写、 办理工作票, 但必须是由经过本单位的”三种人”培训、 考试、 审批、 公布的人员担任; 除此之外的对外发包作业, 由设备部监护人员填写、 办理工作票或由公司长期外委项目部监护人员填写、 办理工作票。第十一条 电业安全工作规程规定必须办理工作票的对外发包工程, 由设备部监护人员办理工作票手续。承包方必须制定在施工中应采取的安全措施, 并经厂有关部门批准后, 方可开始工作。第十二条 在热控电源、 通讯、 调节、 保护以及联锁等系统及设备上的热控一种工作票, 需要当班值长批准, 其它工作应根据当时具体情况, 由值长或单元长批准; 运行人员根据热控实际工作的需要及危险点分析
16、及预控措施, 制定事故预案。有可能引起机组掉闸的工作, 运行人员制定的事故预案, 应经过主管生产副总经理或总工程师审查批准。( 一) 保政治用电、 夏季大负荷、 重要检修试验及特殊天气气候( 雷雨、 暴雨、 暴风、 严寒、 雪天等) 进行的重要辅机如循环水泵、 给水泵、 凝结水泵、 送、 引风机、 一次风机的检修工作, 定子冷却水泵、 EH油泵、 密封风机等影响机组安全运行的设备检修, 500KV系统的检修工作及公用系统的检修, 工作票实行升级管理。1. 升级管理的工作票需主管生产副总经理或总工程师批准; 2. 升级管理的工作票必须由点检长及以上人员签发, 维护项目部进行的检修工作, 必须由设
17、备部、 维护项目部共同签发; 3. 升级管理的工作负责人由班组长以上人员担任; 4. 升级管理的工作许可人由机组长及以上人员担任。第四章 工作票的编号第一条工作票必须编号。工作票的编号应有两种, 一种为工作票的自身顺序号, 在票面左上角标示, 标示为”No. ”; 一种为工作票在执行时, 由运行人员编写( 工作票登记本或微机办票系统的工作票台帐登记序号) , 在票面右上角标示。 第二条公司工作票编号原则。( 一) 编号组成: 机组编号+工作票类型代号 +年月+工作票序号; ( 二) 机组编号: #1机为J1, #2机为 J2,#3机为J3, #4机为J4, #5机为J5, #6机为J6, #7
18、机为J7, #8机为J8, , 网控为WK, 化学为HX, 一期除灰为C1, 二期除灰为C2, 三期除灰为C3, 四期除灰为C4, 下电输煤M1, 恒山输煤为M2, 水厂为SC, 脱硫公用为L0, 一期脱硫为L1, 二期脱硫为L2, 三期脱硫为L3, 四期脱硫为L4。( 三) 工作票类型代号: 热力机械工作票为R1; 热力机械第二种工作票为R2; 电气一种工作票为D1; 电气二种工作票为D2; 热控一种工作票为K1; 热控二种工作票为K2; 动土工作票为DT, 一级动火工作票为H1; 二级动火工作票为H2; 继电保护安全措施票JB。 ( 四) 年月: 年的后两位+月, 例如 8月为0808。(
19、 五) 工作票序号: 每月从001开始编号, 直到本月结束, 下月重新开始编号。例如: 一张#2机 8月份序号为035的电气二种工作票的编号应为J2D20808035。第五章 工作票的填写第一条工作票的填写必须使用标准的名词术语、 设备的双重名称。 标准的名词术语: 系指国标、 行标、 中国大唐集团公司规范的标准称谓; 设备的双重名称: 系指具有中文名称和阿拉伯数字编号的设备, 如断路器( 以下称开关) 、 隔离开关( 以下称刀闸) 、 保险等, 在工作票的内容中, 凡涉及到的设备都要写上; 在设备标示牌中, 都要一并使用。不具有阿拉伯数字编号的设备, 如线路、 主变等, 能够直呼其名。票面需
20、要填写数字的, 应使用阿拉伯数字( 母线能够使用罗马数字) ; 第二条工作票填写要做到字迹工整、 清楚, 不得涂改、 刮改, 使用微机两票系统办票时, 要采用宋体五号字。票面上填写的数字, 用阿拉伯数字( 1、 2、 3、 4、 5、 6、 7、 8、 9、 0) 表示, 时间按24小时( 制) 计算, 年度填写四位数字, 月、 日、 时、 分填写两位数字。如: 08月08日18时18分。 第三条对于设备编号用数字加汉字表示, 如: 2号炉5号磨煤机, 或#2炉#5磨煤机表示。 第四条每份工作票必须附有一份针对该项作业的危险点控制措施票; 对于热力机械第二种工作票及热控第二种工作票在”危险点分
21、析及控制措施”栏内填写具体内容, 不必再附危险点控制措施票。 第五条”工作负责人”栏: 工作负责人即为工作监护人, 单一工作负责人或多项工作的总负责人填入此栏; 第六条”班组”栏: 一个班组检修, 班组栏填写工作班组全称; 几个班组进行综合检修, 则班组栏填写检修单位。 第七条”工作班成员”栏: 工作班成员在10人或10人以下的, 应将每个工作人员的姓名填入”工作班成员”栏, 超过10人的, 只填写10人工作姓名, 并写明工作班成员人数( 如*等共人) 。”共人”的总人数包括工作负责人; 配合工种人员和生产用工人员可直接填写其姓名; 工作负责人的姓名不填入工作班成员栏内。 第八条”工作地点”栏
22、: 写明被检修设备所在的具体地点; 第九条”工作内容”栏: 描述工作内容, 要求准确、 清楚和完整; 第十条”计划工作时间”栏: 根据工作内容和工作量, 预计完成该项工作所需时间; 第十一条”必须采取的安全措施”栏: 填写检修工作应具备的安全措施, 安全措施要求周密、 细致, 做到不丢项、 不漏项: ( 一) 要求运行人员在运行方式、 操作调整上采取的措施; ( 二) 要求运行人员采取隔断的安全措施。如: 断开设备电源、 隔断与运行设备联系的热力系统等工作; ( 三) 热控、 继保人员为保证人身安全和设备安全必须采取的防范措施; ( 四) 如不需要做安全措施则在相应栏内填写”无”, 不得空白;
23、 第十二条 ”工作票签发人”栏: 填写该工作票的签发人姓名; 第十三条 ”点检签发人”栏: 填写该工作票的点检员签发人姓名; 第十四条 ”工作票接受人”栏: 填写接受该工作票运行值班负责人的姓名; 第十五条 工作票安全措施”执行情况”栏: 根据”必须采取的安全措施”栏中的要求, 需要运行值班人员执行的, 由工作许可人完成安全措施后, 在相应栏内做”记号, 如不需要做安全措施的, 工作许可人在对应的”执行情况”栏中填写”无”; 需要检修作业人员执行的安全措施, 由工作票填写人在相应的措施后注明”( 检修自理) ”, 工作负责人完成该项安全措施后, 在对应的”执行情况”栏内填写”检修自理”; 电气
24、第一种工作票”安全措施”中”下列由工作许可人填写”栏由工作许可人完成安全措施后, 按照工作票签发人或工作负责人所填写的安全措施逐一填写; 操作监护人和当班的值班负责人在检查、 核对无误后, 分别在”安全措施”中”下列由工作许可人填写”栏的”工作许可人”和”值班负责人”处签名; 第十六条 ”运行值班人员补充的安全措施”栏的内容包括: ( 一) 由于运行方式或设备缺陷需要扩大隔断范围的措施; ( 二) 运行人员需要采取的保障检修现场人身安全和运行设备安全的措施; ( 三) 补充工作票签发人( 或工作负责人) 提出的安全措施; ( 四) 提示检修人员的安全注意事项( 如: 烫伤、 机械伤害、 触电伤
25、害等) 。( 五) 如无补充措施, 应在该栏中填写”无补充”, 不得空白。第十七条”批准工作结束时间”栏: 值长根据机组运行需要填写该项工作结束时间。第十八条 工作许可人和工作负责人在检查核对安全措施落实无误后, 由工作许可人填写”许可工作开始时间”并签名, 然后, 工作负责人确认签名。 第十九条 ”工作负责人变动”栏: 工作票签发人填写, 被告知的工作许可人确认签名。第二十条 ”工作票延期”栏: 工作负责人填写, 当班值长( 单元长) 或值班负责人确认签名。第二十一条”允许试运时间”及”允许恢复工作时间”栏: 当班工作许可人填写并签名, 工作负责人确认签名。第二十二条”工作终结时间”栏: 工
26、作负责人填写并签名, 点检员和工作许可人分别确认签名。 第二十三条 使用热控工作票时, ”需要退出热工保护或自动装置名称”栏由工作负责人填写, 同时填写主保护退、 投申请单, 履行审批手续, 并将审批单附在工作票后。第二十四条”备注”栏填写内容: ( 一) 运行人员根据工作票安全措施要求所使用电气倒闸操作票和热力机械操作票的票号, 如: 使用电气倒闸操作票票号为xxxxxxx; 使用热力机械操作票票号为xxxxxxx; ( 二) 需要特殊注明以及仍需说明的交待事项, 如该份工作票未执行以及电气第一种工作票中接地线未拆除的原因等; ( 三) 工作中途增加工作成员的情况; ( 四) 进行检修工作使
27、用动火工作票的票号; ( 五) 进行检修工作需使用继电保护安全措施票的票号; ( 六) 其它需要说明的事项。第二十五条 检修工作如有具体审批过的工作措施和工作范围, 则工作票的安全措施内容不得有超过审批的措施和工作范围的内容, 即不得擅自扩大检修范围或”搭车作业”。第二十六条 安全措施每一栏内只能填写一项安全措施, 不得并项。第六章 工作票的执行程序第一条 工作票的生成( 一) 根据工作任务的需要和计划工作期限, 确定工作负责人。( 二) 工作负责人根据工作内容及所需安全措施选择使用工作票的种类, 调用微机两票系统标准票。( 三) 针对工作场地、 工作环境、 工具设备、 技术水平、 工艺流程、
28、 作业人员身体状况、 思想情绪、 不安全行为等可能带来的危险因素, 工作负责人要组织分析制订预防高处坠落、 触电、 物体打击、 机械伤害、 起重伤害等发生频率较高的人身伤害、 设备损坏、 机组被迫停运、 火灾等事故的控制措施, 补充和完善危险点控制措施票或热力机械第二种工作票( 热控第二种工作票) 的”危险点分析与控制措施”。第二条 工作票的签发( 一) 当工作负责人填写好工作票时, 发送给工作票签发人审核, 由工作票签发人对票面内容、 危险点分析和控制措施进行审核, 确认无误后签发; 需要点检签发的还应发给相关专业点检员审核, 进行签发。( 二) 所有第一种工作票及热控、 二次设备上带有保护
29、的、 影响机组安全运行的检修工作必须由设备部班组长以上人员签发, 并将影响机组安全运行, 可能造成的后果告知运行人员, 依此做好事故预想, 记录在事故预想本上, 组织本机组人员学习。( 三) 签发工作票的同时, 要签发危险点控制措施票, 不得签发没有危险点控制措施票的工作票。( 热机、 热控二种票除外) 。 第三条 工作票的送达计划工作需要办理第一种工作票的, 应在工作开始前, 提前一日将工作票送达运行值班负责人处, 临时工作或消缺工作在检修工作开始1小时前, 直接送达运行值班负责人处。第四条 工作票的接收( 一) 值班人员接到工作票后, 单元长( 或值班负责人) 应及时审查工作票全部内容,
30、必要时填写补充安全措施。( 二) 审查发现问题应向工作负责人询问清楚, 工作票存在以下问题必须重新办理工作票: 1.工作票使用种类不对; 2.安全措施有错误或遗漏; 3.安全措施中的动词被修改, 设备名称及编号被修改, 接地线位置被修改, 日期、 姓名被修改等; 4.错字、 漏字的修改不符合规定; 5.”必须采取的安全措施”栏空白; 6.没有附带危险点控制措施票( 热机、 热控二种票除外) ; 7.在易燃易爆等禁火区进行动火工作没有附带”动火工作票”; 8.工作负责人和工作票签发人不符合规定。( 三) 单元长( 或值班负责人) 审核工作票合格后, 及时传送至值长审核, 确认有开工的必要, 签字
31、确定检修许可工期后交给工作许可人执行。( 四) 工作票接票人只能由单元长( 班长) 担任。第五条 安全措施的布置 ( 一) 根据工作票计划开工时间、 安全措施内容、 机组启停计划和值长( 或单元长) 意见, 由运行班长( 或单元长) 安排运行人员执行工作票所列安全措施。运行人员根据工作票的要求填写操作票, 依据操作票做好现场安全措施。一般要求, 一种工作票最迟在工作票审核合格后1小时、 其它工作票在工作票审核合格后30分钟内布置好安全措施。( 二) 所做安全措施如涉及到两个不同运行部门的, 按有关规定执行。( 三) 工作票安全措施中如有装设地线工作, 必须在拆、 装接地线登记本中记录。( 四)
32、 安全措施中如需执行断开电源或隔绝系统使用相关操作票时, 在操作票的备注栏填写操作原因和相应的工作票右上角的编号。( 五) 对涉及两台机组以上公用系统的检修工作, 必须给禁止操作的阀门加锁。第六条 工作许可 工作许可人在确认工作票所列安全措施已正确执行, 在两票系统中填写安全措施执行情况、 许可开工时间, 发送给工作负责人能够进行检修工作, 并打印两张工作票。检修工作开始前, 工作许可人会同工作负责人持打印工作票共同到现场对照工作票逐项检查, 确认所列安全措施完善和正确执行。工作许可人向工作负责人详细说明哪些设备带电、 有压力、 高温、 爆炸和触电危险等, 双方共同签字完成工作票许可手续, 然
33、后在微机两票系统中签字办理许可手续。工作票一份由工作负责人持有, 一份收存在运行人员处。工作负责人和工作许可人不允许在工作许可开工后, 单方面变动安全措施。第七条 开始工作 工作开始前, 工作负责人应针对危险点分析落实相应的控制措施, 并将危险点分析与控制措施以及注意事项向全体工作班成员交代清楚, 确认熟知、 掌握, 并分别在危险点控制措施票上或在热力机械第二种工作票( 热控第二种工作票) 的”危险点分析与控制措施”栏中签字承诺后, 方可下达开工命令。第八条 工作监护 ( 一) 开工后, 工作负责人必须始终在工作现场认真履行自己的安全职责, 认真监护工作全过程。 ( 二) 工作期间, 工作负责
34、人因故暂时离开工作地点时, 应指定能胜任的人员临时代替并将工作票交其执有, 交待注意事项并告知全体工作班人员, 原工作负责人返回工作地点时也应履行同样交接手续; 离开工作地点超过两小时者, 必须办理工作负责人变更手续。( 三) 工作期间, 如果需要增加( 变更) 工作班成员, 新加入人员必须进行工作地点和工作任务、 危险点分析和控制措施学习、 接受安全措施交底并在危险点控制措施票上或”危险点分析与控制措施”栏中签名后, 方能加入工作。由工作负责人在两张工作票的”备注”栏分别注明增加( 变更) 原因、 增加( 变更) 人员姓名、 增加( 变更) 时间并签名; ( 四) 工作负责人变动时, 应经工
35、作票签发人同意并通知工作许可人, 在工作票上办理变更手续。工作负责人的变更情况应记入运行值班日志。 ( 五) 运行值班人员发现检修人员违反电业安全工作规程、 本规定以及擅自改变工作票内所列安全措施, 应停止其工作, 并收回工作票。 第九条 工作间断 工作间断时, 工作班人员应从现场撤出, 所有安全措施保持不动, 工作票仍由工作负责人执存。间断后继续工作, 无须经过工作许可人, 但开工前, 工作负责人应重新认真检查安全措施是否符合工作票的要求, 针对危险点分析落实相应的控制措施, 并将危险点分析与控制措施以及注意事项向全体工作班成员交代清楚, 确认熟知、 掌握后, 方可工作。若无工作负责人带领,
36、 工作人员不得进入工作地点。第十条 工作延期( 一) 工作票的有效期, 以值长批准的工作期限为准。( 二) 工作若不能按批准工期完成时, 工作负责人必须提前两小时向工作许可人( 班长、 单元长或值长) 申明理由, 办理申请延期手续。( 三) 延期手续只能办理一次, 如需再延期, 应重新签发新的工作票, 并注明原因。 第十一条 设备试运 ( 一) 设备试运项目1.对于不能直接判断的检修设备的性能及检修质量是否达到要求的, 工作终结前必须进行试运。2.所有泵、 风机、 电机、 开关、 电动( 气动) 阀门( 档板) 等设备大修或解体检修后均需进行试运; 3.所有保护、 连锁回路检修后, 必须进行相
37、关联锁试验; 4.所有辅机的控制回路检修后, 必须进行相关联锁试验。( 二) 检修设备试运工作由工作负责人提出申请, 经工作许可人同意并收回工作票, 在不变动其它工作组安全措施时, 进行试运工作。在试运前, 工作负责人负责将全体工作班成员撤离工作地点, 履行试运许可手续后, 方可试运。( 三) 如果需要变动到其它工作组的安全措施, 工作许可人应同时将相关工作票全部收回, 经其它工作组的工作负责人同意, 而且工作成员全部撤离后, 方可变动安全措施, 履行试运许可手续, 开始试运。试运后, 应及时恢复变动安全措施。( 四) 试运结束后尚需工作时, 工作许可人和工作负责人仍应按”安全措施”执行栏重新
38、履行工作许可手续后, 方可恢复工作。如需要改变原工作票安全措施, 应重新签发工作票。( 五) 运行值班人员应将拆除安全措施的原因以及相关工作票的收回、 试运情况和重新布置安措、 许可继续工作等内容详细记录在运行日志内。第十二条 工作终结 工作结束后, 工作负责人应全面检查并组织清扫整理工作现场, 确认无问题后, 带领工作人员撤离现场, 在检修交待本上详细记录检修项目、 发现的问题、 试验结果和存在的问题以及有无设备变动等, 工作许可人和工作负责人共同到现场验收, 检查设备状况, 有无遗留物件, 是否清洁等, 然后在工作票上填写工作结束时间, 双方签名, 工作方告终结, 并由管辖该设备的点检员对
39、检修质量进行确认后在”点检验收人”处签名。 第十三条工作票终结 运行值班人员拆除临时围栏, 取下标示牌, 恢复安全措施, 汇报值长( 班长、 机组长) 。对未恢复的安全措施, 汇报值长( 班长、 机组长) 并做好记录, 在工作票右上角加盖”已执行”章, 工作票方告终结。对于电气第一种工作票在履行上述检查、 交待、 确认、 双方签字手续后, 运行人员应将所做安措拆除情况详细填写在”接地线( 接地刀闸) 共 组, 已拆除( 拉开) 组, 未拆除( 拉开) 组, 未拆除接地线的编号”栏, 值班负责人确认后签字, 工作票方告终结。( 没有装设地线的, 在组栏填写: ”00”。) 第五章 工作票的管理第
40、一条 工作票实施分级管理、 逐级负责的管理原则( 一) 设备部、 发电部是确保工作票正确实施的最终责任部门, 安全监察部是工作票是否合格的监督考核部门, 对执行全过程进行监督, 并对责任部门进行考核。( 二) 公司领导对工作票的正确实施负管理责任, 并对安全监督部门进行考核。( 三) 安全监察部、 设备部、 发电部、 各外委项目部、 值、 各专业要对工作票执行的全过程经常进行动态检查, 及时纠正不安全现象, 规范工作人员的作业行为。 全过程是指从工作任务提出、 制定方案、 人员安排到危险点分析及预控措施制定、 建票、 接票、 许可、 开工、 监护、 验收、 终结、 恢复等全过程中的每一执行环节
41、。 ( 四) 设备部对已经执行工作票按月统计分析和考核, 并将结果于每月10日前报安全监察部复查, 安全监察部对其进行综合分析, 提出对主管部门的考核意见和改进措施。 ( 五) 公司领导要定期组织综合分析执行工作票存在的问题, 提出改进措施, 作到持续改进。 ( 六) 公司应定期培训、 考核并于每年3月底前书面公布工作负责人、 工作许可人、 工作票签发人名单。 ( 七) 已执行的工作票由设备部、 外委维护项目部按编号顺序收存, 保存三个月。 ( 八) 安全监察部、 设备部、 发电部、 各外委项目部、 值、 各专业要建立工作票检查记录, 主要包括以下内容: 检查日期、 时间、 检查人、 发现的问
42、题、 责任人。1.发电部、 设备部专业高级主管、 外委项目部专业管理人员对工作票进行动态检查并对工作票进行分析和总结, 检查次数每月不低于4次, 检查后填写动态检查表; 2.发电部、 设备部部长或主管安培副部长、 外委项目部经理对工作票进行不定期抽查并对各专业管理人员的工作票分析及总结进行审核, 检查次数每月不低于2次, 检查后应填写动态检查表; 3.安监部应对工作票的管理和执行情况进行动态检查, 检查次数每月不低于4次, 检查人员应填写动态检查表; 4.在机组大、 小修期间, 各专业对工作票的抽查次数不低于1次/天。( 九) 安全监督部每月重点按以下原则检查本企业无票作业情况: 工作票数量必
43、须与缺陷、 定期工作、 技改等检修维护工作量相符; 每张一种工作票必须有与之相对应的两张以上操作票; 对无票作业的情况, 应及时汇报领导并对有关部门予以考核。第九条 工作票的检查 ( 一) 工作票的静态检查内容( 具有以下任一情况者为”不合格”工作票) :1.未按规定签名或代签名; 2.工作内容( 任务) 和工作地点填写不清楚; 3.应采取的安全措施不齐全、 不准确或所要求采取的安全措施与系统设备状况不符; 4.同一工作时间内一个工作负责人同时持有两份及以上有效工作票; 5.工作票签发人、 工作负责人和工作许可人不符合规定要求; 6.使用术语不规范且含义不清楚; 7.未按规定盖章; 8.已终结
44、的工作票, 所拆除措施中接地线数目与装设接地线数目不同, 而又未注明原因; 9.安全措施栏中, 装设的接地线未注明编号; 10.安全措施栏中, 不按规定填写, 而有”同左”同上”上述”等字样; 11.用票种类不当; 12.未按规定使用附页; 13.无编号或编号错误; 14.未按规定对应填写编号或未打”或未写”检修自理”; 15.应填写的项目而未填写( 如时间、 地点、 设备名称等) ; 16.字迹不清或任意涂改; 17.重要安全措施遗漏; 18.危险点控制措施票中人员签名与工作班成员不符; 19.签发方和许可方任一方修改超过2处者; 20.工作票日期、 时间写错或填写不全; 21.提前开工或超
45、期结票的; 22.检修要求做的安全措施, 运行人员未执行, 在执行栏划”; 23.危险点分析不全面, 采取防范措施不利; 24.工作票所列安全措施在工作过程中需变更的, 未重新办理工作票。25.在保存期内丢失、 损坏、 乱写、 乱画; 26.已执行安全措施与必须采取的安全措施序号不对应; 27.”运行值班人员补充的安全措施”栏、 ”补充措施执行情况”栏内空白; 28.其它违反电业安全工作规程有关规定和本标准的。( 二) 工作票的动态检查内容: 1.检查静态检查所规定的内容; 2.开工时工作许可人、 工作负责人是否持票共同到现场检查安全措施; 3.工作负责人是否随身携带工作票, 是否附有危险点控
46、制措施票, ( 热机, 热控二种票除外) , 其中危险点分析是否准确, 控制措施是否有针对性; 4.开始作业前, 工作负责人是否组织全体作业人员学习危险点控制措施并进行安全技术交底, 危险点控制措施票或”危险点分析与控制措施”栏中是否有全部工作班成员的签名; 5.票面安全措施和危险点控制措施票中的控制措施是否100落实; 6.所做的安全措施是否符合要求, 接地线编号、 位置是否记录齐全完整等; 7.动火工作是否认真填写”动火工作票”, 是否按规定测量可燃气体( 粉尘) 浓度; 8.是否存在无票作业或先工作后补票的现象; 9.是否存在未经运行人员允许, 检修人员改变工作票所列安全措施的现象; 1
47、0.工作负责人是否始终在现场执行监护职责; 11.检修设备是否按规定履行押票试运手续; 12.不按规定办理和填写工作负责人变更、 工作票延期和检修设备试运行; 13.工作终结时工作许可人、 工作负责人是否持票共同到现场检查确认; 14. 每次作业后, 是否对本次作业过程开展危险点分析与控制措施的落实进行总结; 对于没有标准票的作业是否按规定审批手续转入标准库管理; 15.工作票安全措施中如需执行断开电源或隔绝系统时, 应使用相关操作票的是否使用, 是否在工作票备注栏里注明所附操作票编号, 是否在操作票的备注栏填写操作原因和相应的工作票右上角的编号; 16.其它违反电业安全工作规程有关规定和本标准。( 三) 工作票合格率的计算 已终结的合格工作票份数 工作票合格率= 100% 已终结的工作票总份数 注: ”作废、 未执行的工作票”不进行合格率统计, 但各部门要制定细则进行控制, 严禁随意作废。( 四) 标准工作票使用率的计算已终结的标准工作票份数
