收藏 分销(赏)

大学工程概预算试题及答案.pdf

上传人:丰**** 文档编号:4468503 上传时间:2024-09-24 格式:PDF 页数:5 大小:232.72KB
下载 相关 举报
大学工程概预算试题及答案.pdf_第1页
第1页 / 共5页
大学工程概预算试题及答案.pdf_第2页
第2页 / 共5页
大学工程概预算试题及答案.pdf_第3页
第3页 / 共5页
大学工程概预算试题及答案.pdf_第4页
第4页 / 共5页
大学工程概预算试题及答案.pdf_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

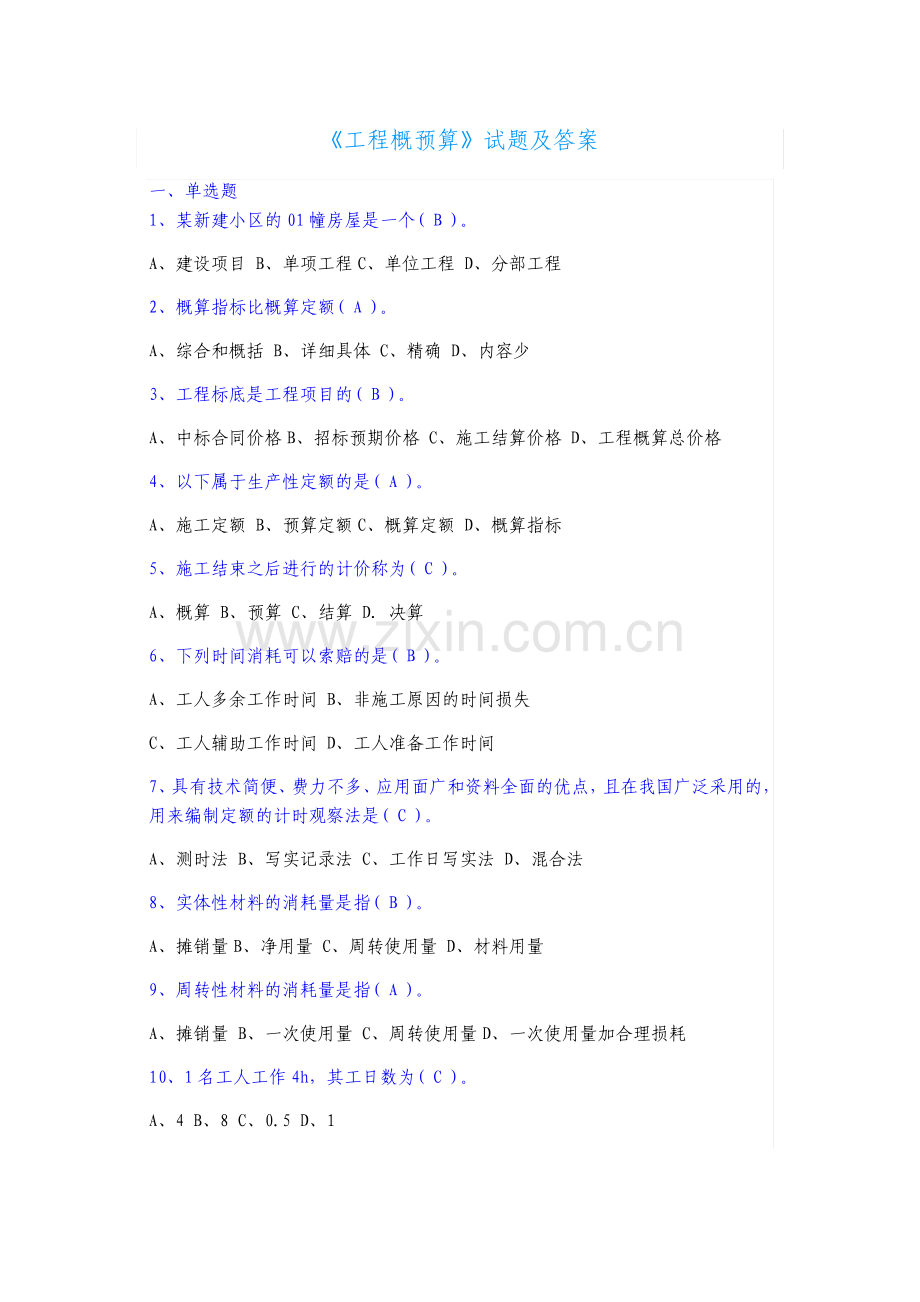

1、工程概预算试题及答案 一、单选题 1、某新建小区的 01 幢房屋是一个(B)。A、建设项目 B、单项工程 C、单位工程 D、分部工程 2、概算指标比概算定额(A)。A、综合和概括 B、详细具体 C、精确 D、内容少 3、工程标底是工程项目的(B)。A、中标合同价格 B、招标预期价格 C、施工结算价格 D、工程概算总价格 4、以下属于生产性定额的是(A)。A、施工定额 B、预算定额 C、概算定额 D、概算指标 5、施工结束之后进行的计价称为(C)。A、概算 B、预算 C、结算 D.决算 6、下列时间消耗可以索赔的是(B)。A、工人多余工作时间 B、非施工原因的时间损失 C、工人辅助工作时间 D、

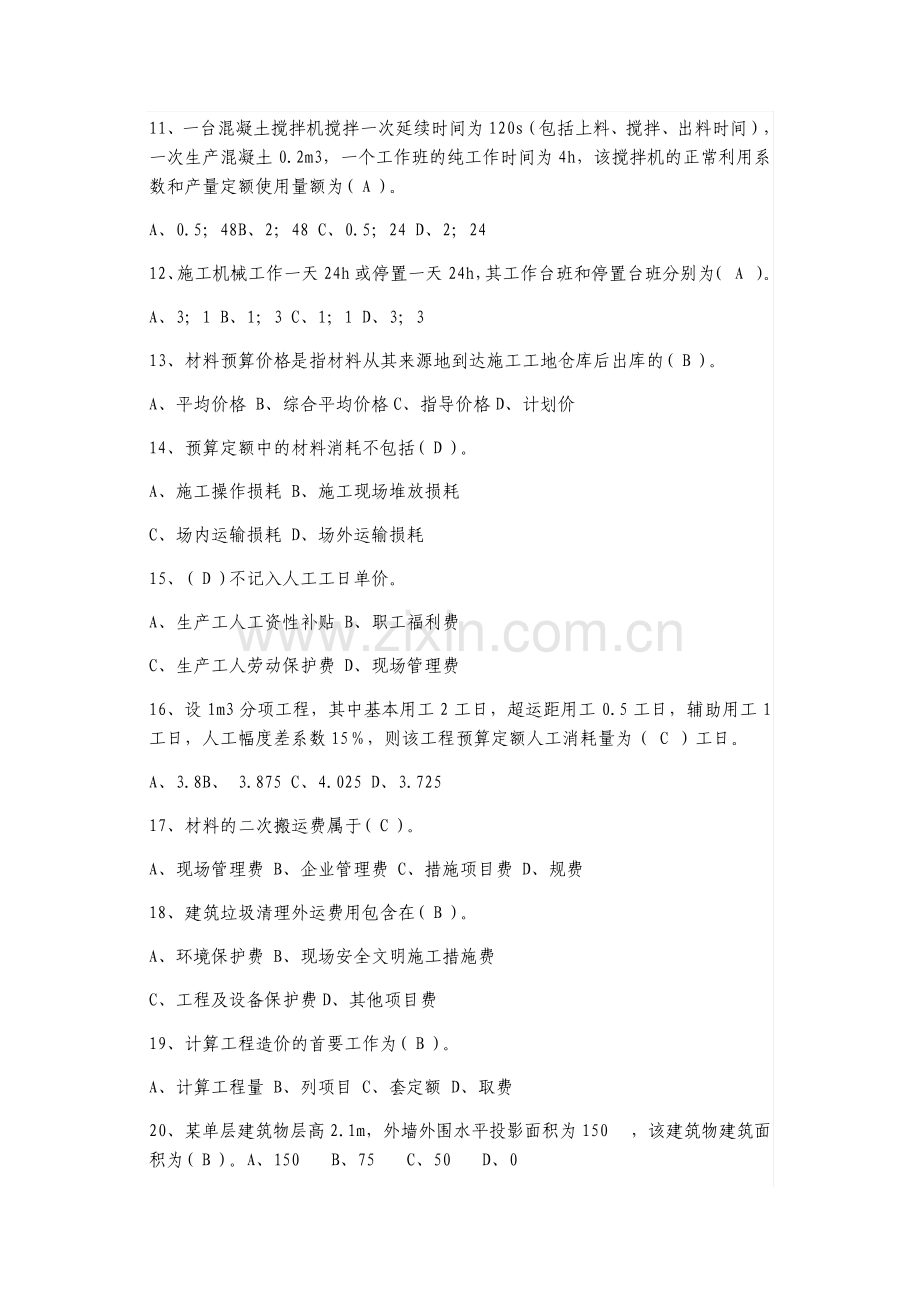

2、工人准备工作时间 7、具有技术简便、费力不多、应用面广和资料全面的优点,且在我国广泛采用的,用来编制定额的计时观察法是(C)。A、测时法 B、写实记录法 C、工作日写实法 D、混合法 8、实体性材料的消耗量是指(B)。A、摊销量 B、净用量 C、周转使用量 D、材料用量 9、周转性材料的消耗量是指(A)。A、摊销量 B、一次使用量 C、周转使用量 D、一次使用量加合理损耗 10、1 名工人工作 4h,其工日数为(C)。A、4 B、8 C、0.5 D、1 11、一台混凝土搅拌机搅拌一次延续时间为 120s(包括上料、搅拌、出料时间),一次生产混凝土 0.2m3,一个工作班的纯工作时间为 4h,该

3、搅拌机的正常利用系数和产量定额使用量额为(A)。A、0.5;48B、2;48 C、0.5;24 D、2;24 12、施工机械工作一天 24h 或停置一天 24h,其工作台班和停置台班分别为(A)。A、3;1 B、1;3 C、1;1 D、3;3 13、材料预算价格是指材料从其来源地到达施工工地仓库后出库的(B)。A、平均价格 B、综合平均价格 C、指导价格 D、计划价 14、预算定额中的材料消耗不包括(D)。A、施工操作损耗 B、施工现场堆放损耗 C、场内运输损耗 D、场外运输损耗 15、(D)不记入人工工日单价。A、生产工人工资性补贴 B、职工福利费 C、生产工人劳动保护费 D、现场管理费 1

4、6、设 1m3 分项工程,其中基本用工 2 工日,超运距用工 0.5 工日,辅助用工 1工日,人工幅度差系数 15,则该工程预算定额人工消耗量为(C)工日。A、3.8B、3.875 C、4.025 D、3.725 17、材料的二次搬运费属于(C)。A、现场管理费 B、企业管理费 C、措施项目费 D、规费 18、建筑垃圾清理外运费用包含在(B)。A、环境保护费 B、现场安全文明施工措施费 C、工程及设备保护费 D、其他项目费 19、计算工程造价的首要工作为(B)。A、计算工程量 B、列项目 C、套定额 D、取费 20、某单层建筑物层高 2.1m,外墙外围水平投影面积为 150,该建筑物建筑面积为

5、(B)。A、150 B、75 C、50 D、0 二、多项选择题 1、以下关于定额的说法正确的是(AD)。A、定额与劳动生产率有关 B、定额与劳动生产率无关 C、定额是一本书 D、定额是市场化的 E、定额要经常改版 2、定额按使用范围分,包括(ACDE)。A、全国统一定额 B、预算定额 C、地区性定额 D、施工定额 E、企业定额 3、在下列工作时间中,包含在定额中或在定额中给予合理考虑的时间有(CE)。A、休息时间 B、多余工作时间 C、不可避免的中断时间 D、偶然工作时间 E、非施工本身造成的停工时间 4、在下列施工机械工作时间中,应计入定额时间或给予适当考虑的时间有(ABCD)。A、不可避免

6、的无负荷工作时间 B、不可避免的中断时间 C、工人休息时间 D、低载荷下的有效工作时间 E、非施工本身造成的停工时间 5、下列工作需要施工定额的是(BCDE)。A、与甲方计算工程造价 B、编制施工组织设 C、下达施工任务单 D、下达限额领料单 E、工程成本核算 6、施工定额中人工消耗定额的制定方法有(ACDE)。A、观测法 B、理论计算法 C、比较类推法 D、经验估计法 E、统计分析法 7、下列包含在定额实体性材料的消耗量中的有(ABC)。A、材料净用量 B、不可避免的材料损耗 C、不可避免的施工废料 D、损失的材料 E、摊销量 8、下列(ADE)说法是正确的。A、施工定额可以用于计算工程造价

7、 B、施工定额主要用于与甲方核算 C、施工组织设计是编制施工定额的依据 D、施工定额用于下达施工任务书和限额领料单 E、施工定额是编制施工作业计划的依据 9、预算定额中人工工日消耗量由(ACE)组成。A、基本用工 B、企业管理人员用工 C、超运距用工和辅助用工 D、现场管理人员用 E、人工幅度差 10、下列费用中(ABD)费用属于材料预算价格的费用。A、材料原价 B、运输费 C、上、下力费 D、采保费 E、保险费 11、定额的材料损耗量包括了(BCD)。A、场外运输损耗 B、场内运输及堆放损耗 C、加工制作损耗 D、施工操作损耗 E、自然损耗 12、下列费用中(ABCE)费用属于施工机械台班单

8、价的费用。A、操作人员人工费 B、养路费及车船使用税 C、大修理费 D、机械租赁费 E、机械保险费 13、利用定额计价有(AB)方式。A、直接套用 B、换算套用 C、做补充定额 D、测定定额 E、借用定额 14、下列费用为不可竞争费用的是(DE)。A、利润 B、环境保护费 C、零星工作项目费 D、安全生产监督费 E、劳动保险费 15、按定额建筑面积计算规则,计算建筑面积的有(AB)。A、室内管道井 B、独立柱雨篷 C、独立烟囱 D、没有围护结构的屋顶水箱 E、建筑物内宽度为 300mm 的变形缝 三、分析计算题 1、某人工挖土的基本工作时间为 30min,辅助工作时间、准备与结束时间、与工艺有

9、关的不可避免的中断时间、休息时间各占基本工作时间的 10、3、5、12,计算该工序的定额时间。答:基本工作时间=30min 辅助工作时间=30*10%=3min 准备与结束时间=30*3%=0.9min 与工艺有关的不可避免的中断时间=30*5%=1.5min 休息时间=30*12%=3.6min 定额时间=基本工作时间+辅助工作时间+准备与结束时间+与工艺有关的不可避免的中断时间+休息时间=30+3+0.9+1.5+3.6=39min.2、某市出租车公司提议:当出租车低速行驶时(时速小于 12km),每行驶 2.5min加收 1 元,遇红灯等待每 2.5min 加收 1 元。根据定额原理说明

10、该提议是否合理?为什么?答:定额原理是规定在生产中各种社会必要劳动的消耗量的标准尺度。定额就是在一定的社会制度,生产技术和组织条件下规定完成单位合格产品所需人工材料,机械台班的消耗标准。因而,作为出租车,定额是考试在正常行驶情况下的费用,而若出租车低速行驶时(时速小于 12km),或者遇红灯等待时间过长(适当时间内等红灯也属于正常行驶的一部分),则应该考虑补偿,这样才能显示合理。故当出租车低速行驶时(时速小于 12km),每行驶 2.5min 加收 1 元,遇红灯等待每 2.5min 加收 1 元属于合理。3、某小区内安装有线电视,该施工企业要求签证计算车辆使用费,理由是人员、材料和机械需要进场施工。签证要求是否合理,并说明理由。答:该签证要求不合理。因为人工工日单价中包含了交通费,材料预算价格中包含了运输费,机械台单价中包含了进退场费。签证要求不合理,属于重复计价。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 教育专区 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
