收藏 分销(赏)

66kv变电站(施工方案).doc

上传人:丰**** 文档编号:4467676 上传时间:2024-09-23 格式:DOC 页数:14 大小:45.50KB
下载 相关 举报
66kv变电站(施工方案).doc_第1页
第1页 / 共14页
66kv变电站(施工方案).doc_第2页
第2页 / 共14页
66kv变电站(施工方案).doc_第3页
第3页 / 共14页
66kv变电站(施工方案).doc_第4页
第4页 / 共14页
66kv变电站(施工方案).doc_第5页
第5页 / 共14页
点击查看更多>>
资源描述

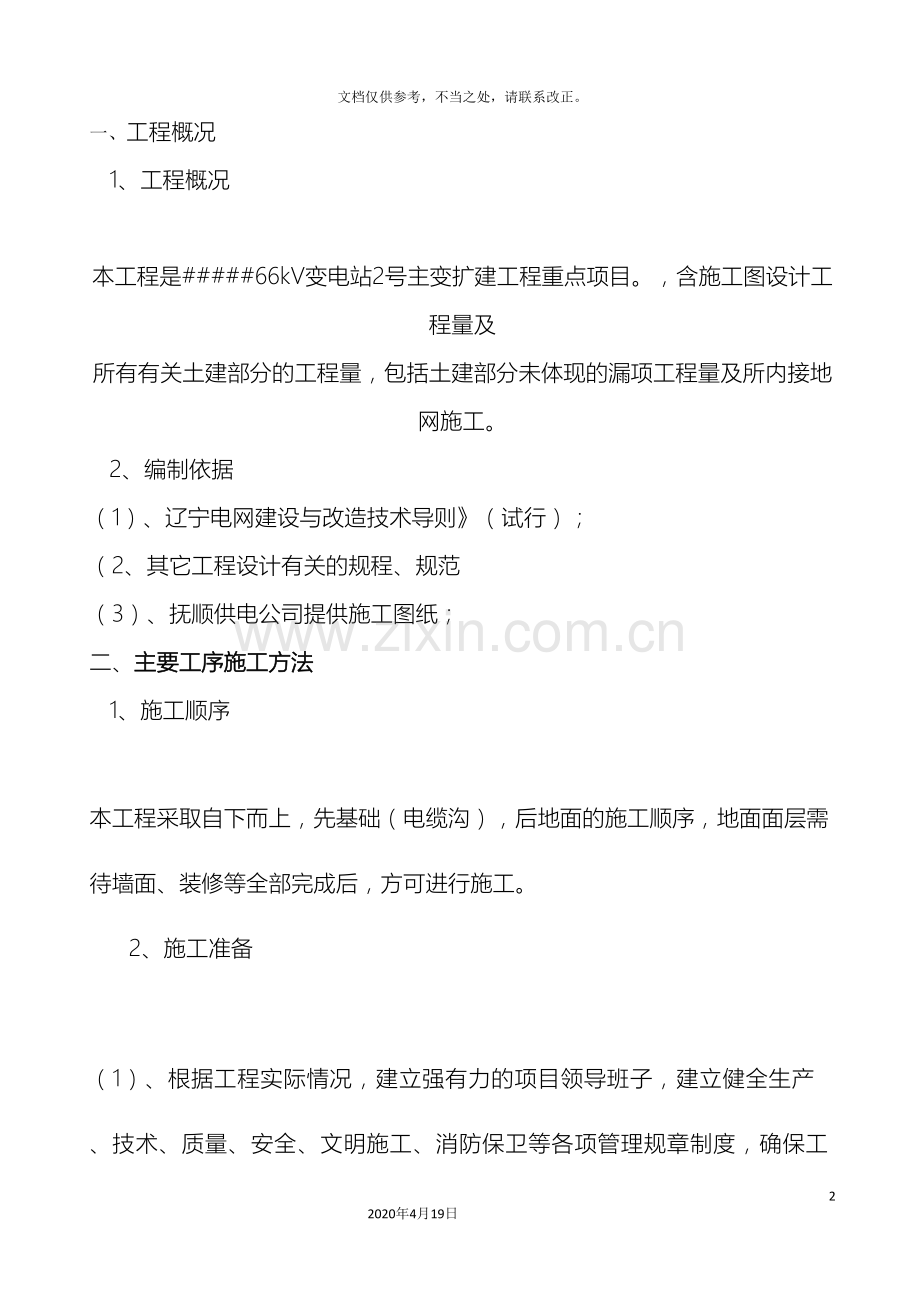

1、66kv变电站(施工方案)142020年4月19日文档仅供参考,不当之处,请联系改正。一、 工程概况 1、工程概况 本工程是#66kV变电站2号主变扩建工程重点项目。,含施工图设计工程量及 所有有关土建部分的工程量,包括土建部分未体现的漏项工程量及所内接地网施工。 2、编制依据(1)、辽宁电网建设与改造技术导则(试行);(2、其它工程设计有关的规程、规范(3)、抚顺供电公司提供施工图纸;二、主要工序施工方法 1、施工顺序 本工程采取自下而上,先基础(电缆沟),后地面的施工顺序,地面面层需待墙面、装修等全部完成后,方可进行施工。2、施工准备 (1)、根据工程实际情况,建立强有力的项目领导班子,建

2、立健全生产、技术、质量、安全、文明施工、消防保卫等各项管理规章制度,确保工程顺利进行。 (2)、技术准备工作 A、组织各专业相关人员熟悉现场和图纸做好施工技术准备工作。 B、精心编制施工组织设计,做好各项技术交底工作。C、搞好主要材料翻样委托加工和编制主要材料计划。(3)、协调好各方面的关系 A、明确项目部内部的职责分工、奖罚制度;B、协调好电气安装队伍的关系,统一安排,使各专业之间互相配合,为顺利施工创造有利条件。C、协调好与业主之间的关系,积极主动地想业主之所想,急业主之所急,与业主之间的合作关系是本工程施工合同全面履行的基础条件。 (4)、劳动力部署按照开工日期和劳动力需用量计划,组织工

3、人进场,安排好职工生活,并进行安全、防火和文明施工等教育。施工现场除配备现场管理人员外,根据质量、工期要求,按照工人的技术水平配备劳动力。 3、基础施工(1)、测量放线根据甲方所提供的控制点放定位点座标控制地沟位置,依据土方开挖方案的放坡点放出开槽线。(2)、土方开挖根据测量放线人员所放出的开挖控制线向下挖土,并根据土方开挖方案所确定的放坡系数进行放坡,确保不会对垫层下土方的原土部被破坏。清运出来的土方不得堆积在距离坑定边线10米以内的范围,以确保边坡不会因坑边堆积荷载过重而滑坡,并为方便后续回填,挖出的土方暂时堆放在场地之内。(3)、要做好基坑降排水措施,防雨排水的充分准备。(4)、垫层施工

4、土方开挖完成后应请甲方监理等单位进行基坑验槽,合格后进入下道工序施工,对槽底进行清理和整平,然后由木工支设垫层模板,完成后由工长和质检员复查垫层的数量和截面尺寸,没有问题方可进行混凝土垫层施工,混凝土垫层施工时应振捣密实、平整。(5)、钢筋绑扎钢筋绑扎前对工人进行交底,保证基础梁钢筋按质按量完成绑扎,对砼保护层的保证方式,钢筋下料,成型等具体措施详见钢筋工程施工方案。(6)、模板支设模板支设前应对工人进行交底,支设过程中检查检查保证截面尺寸的构造措施等,应遵照模板工程施工方案进行。(7)、基础砼浇筑底板钢筋绑扎、预留孔洞完成报监理验收合格后进行砼浇筑,浇筑砼之前必须对工人进行交底,对浇筑砼经常

5、会出现的质量问题进行强化教育,保证基础砼浇筑、振捣密实。详见砼工长专项施工方案 4、混凝土工程 (1)、浇筑方法A、施工前应根据浇筑的砼量、强度、浇筑顺序编制作业方案。并办理好隐蔽工程验收手续,模板已清理干净,并淋水湿润。B、浇筑不同强度砼,应先高,后低,高强度砼完成后,再浇低强度砼。C、砼振捣:采用插入式振捣器,插入点间距为400mm,每一点振捣时间为20-30秒,同时注意分层浇注时,每层砼厚度应不超过振捣捧长的1.25倍,在振捣上层时应插入下层中50mm左右,以消除两层之间的接缝。同时在振捣上层砼时要在下层砼初凝之前过行。D、浇筑砼时,应经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当

6、发现有变形。移位时,应立即停止浇注,并应在已浇注的砼初凝前修理好。(3)、砼养护:砼浇注12小时后,应铺草帘复盖,应经常浇水养护,达到需要的湿度。5、 钢筋工程(1) 、钢筋进场时必须有出厂合格证,钢筋复验合格证。钢筋的材质必须符合要求。(2) 、钢筋施工人员必须熟悉图纸,认真填写钢筋下料单、加工料牌。(3) 、钢筋14以下(包括14)采用搭接连接,14以上采用焊接连接。(4) 、钢筋加工应根据钢筋下料单统一加工,加工好的钢筋按不同的规格、尺寸挂牌堆放(5) 、将成型好的钢筋要分类堆放并做好标识工作,成型后的钢筋要及时绑扎,防止久放被雨水侵蚀生锈。(6) 、钢筋绑扎时先清除模板上的杂物,按设计

7、要求铺设钢筋,钢筋必须绑牢,不允许出现松扣、漏扣现象。钢筋保护层厚度按设计取值,厚度控制采用砂浆垫块(7) 、钢筋工程施工完毕后要认真做好自检。专检工作,会同甲方、监理等进行复检,并在隐蔽工程验收记录上签字认可后方可施工砼。6、 模板工程(1) 、所有结构砼模板采用多层胶合板(厚度18mm),支撑采用钢支撑(碗口架),排档采用松木方料50mm80mm。(2) 、校正截面尺寸、位置、标高并加以固定,用线锤检查垂直及轴线位移,误差应控制在2内。(3) 、随时校正预埋件位置,避免错位、遗漏。7、砌筑工程(1)、烧结砖应提前12天浇水湿润,烧结普通砖含水率宜为10%15%。选择砌砖方法,宜采用“三一”

8、 砌砖法,即一铲灰,一块砖,一揉压的砌筑方法。 (2)、设置皮数杆:在砖砌体转角处、交接处应设置皮数杆,皮数杆上标明砖皮数、灰缝厚度以及竖向构造的变化部位。皮数杆间距不应大于15m。在相对两皮数杆上砖上边线处拉准线。 (3)、清理:清理砌体处残存的砂浆、垃圾等杂物。( 4)、设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和墙体上开凿水平沟槽。宽度超过300的洞口上部,应设置过梁。8、内墙面乳胶漆工程 (1)、施工工艺基层处理涂刷稀乳液满刮腻子刷第一遍乳胶漆刷第二遍乳胶漆刷第三遍乳胶漆。 (2)、操作方法:A、基层处理:应当特别注意,基层应表面平整,纹理质感均匀一

9、致,否则会因光影作用而使涂膜颜色显得深浅不一致。基层表面不宜太光滑,以免影响涂料与基层的粘结力。B.涂刷稀乳液:为了增强基层与腻子或涂料的粘结力,能够在批刮腻子或涂刷涂料之前,先刷一遍与涂料体系相同或相应的稀乳液,这样稀乳液能够渗透到基层内部,使基层坚实干净,增加与腻子或涂层的结合力。C、满刮腻子:内墙和顶棚应满刮乳胶涂料腻子23遍,第一遍用胶皮刮板横向满刮,一刮板紧接一刮板,接头不得留槎,最后收头要干净利落。干燥后用砂纸磨平磨光,并清扫干净。第二遍用胶皮板竖向满刮,干后用砂纸磨平磨光并清扫干净。第三遍用胶皮板刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,但不得将腻

10、子磨穿。最后将粉尘擦净。D、刷第一遍乳胶漆:涂刷顺序是先顶板后墙面,墙面是先上后下。乳胶漆可用排笔涂刷或滚涂。涂刷前应将涂料搅匀,并将其稀释,经满足施工要求。施工时,涂料的涂膜不宜过厚或过薄。过厚时易流坠起皱,影响干燥和施工质量;过薄,又不能发挥涂料的作用。一般以充分盖底、不透虚影、表面均匀为宜。干燥后复补腻子,腻子干后用砂纸磨光,清扫干净。E、刷第二遍乳胶漆:操作方法与第一遍相同。使用前充分搅匀,如不很稠,不宜再稀释,以防露底。涂膜干燥后,用细砂纸将墙面小疙瘩和排笔毛等杂物磨掉,磨光滑后清扫干净。F、刷第三遍乳胶漆:第三遍乳胶漆的操作要求与第二遍相同。由于乳胶漆的涂膜干燥快,应连续操作,涂刷

11、时从一端开始,逐渐向另一端,要上下顺刷相互衔接,后一排紧接前一排,避免干燥后出现接头。9、脚手架工程(1) 、材料进场后应进行严格检查,钢管要有产品合格证,钢管表面应平直光滑,不应有裂缝结疤、分层、错位、硬弯、毛刺、压痕和深的划道,而且必须涂有防锈漆。(2) 、扣件应有产品合格证,有裂缝变形的严禁使用,新旧扣件均应进行防锈处理。(3) 、脚手架与建筑物水平方向按二步三跨设一刚性拉结点,拉结点做法:予埋400mm长钢管在砼梁内,然后用直角扣件与架体连接。每层转角处第一根立杆必须拉结,重直方向按每楼层设一刚性拉结点,所有拉结点按梅花形上下错开设置,保证牢固,不移动变形。(4) 、立杆与大横杆交点处

12、,设置小横杆,两端固定在立杆上,小横杆伸出立杆净长度20cm,并尽量保持一致。(5) 、脚手架外侧设剪刀撑,由脚手架端头开始,按每水平距离6m设置一排剪刀撑,剪刀撑钢管与地面成58度角,自下而上,左右连续贯通设置。(6) 、脚手架外侧应设1.2m高钢管防护栏杆,并采用合格的密封安全网封闭,里侧铺设脚手板,且满铺绑扎牢固。三、 施工现场平面布置1、根据建设单位提供的总平面图,结合该工程施工的需要,设计施工平面布置图。2、根据现场实际情况,该工程不考虑围场作业,对现场进行紧凑合理的布置,必要的办公、材料用房,生产用房全部现场解决。3、装修材料、水、电等设备安装材料,进行室内存放或加工,并做到防雨防

13、潮处理。4、施工用水-利用建设单位提供的水源,安装临时消火栓,并做出明显标志。5、施工用电要求使用五芯电缆配电系统采用“三级配电两级保护”,开关箱(末级)必须装设漏电保护器,实行“一机一闸”,每台设备有各自专用的开关箱。四、质量保证措施1、质量目标(1)、为体现我司对本工程的重视,将该工程列入公司重点工程项目,对施工全过程实施全面有效的控制。(2)、建立质量管理体系,严格按照设计图纸和现行规范施工,并承诺本工程质量达到国家现行验收标准。2、质量保证体系(1)、本工程质量控制和质量管理将严格执行本公司根据GBT19000一IS09001系列国际标准编制的质量手册、程序文件及相关作业指导书。 (2

14、)、在本工程中我司将建立健全施工过程的质量保证体系,对工程实施质量预控法,提高操作人员的操作水平及管理人员的管理效能,有目的、有预见地采取有效措施,有效防止施工中的质量问题,把事后检查为主的质量管理方法转变为以控制工序及因素为主的质量管理方法,达到预防为主的目的。3、质量保证措施(1)、挑选综合实力强:加强对操作工人的培训,提高工人素质,选择好作业班组也是保证工程质量和进度的关键。(2)、健全工地施工管理制度:主要的工地施工管理制度有:劳动纪律;安全纪律:防火措施;用电规定等。(3)、建立质量岗位责任制: 贯彻“谁管生产,谁就管质量;谁施工,谁就负责质量;谁操作,谁就保证质量”的原则,实行工程

15、质量岗位责任制,并采用行政和经济手段来保证工程质量岗位责任制的施。主要的岗位责任制有:项目经理岗位责任制;内业技术员岗位责任制;专业工长岗位责任制;质检员岗位责任制。 五、 施工现场组织机构1、 在本项目配备由项目经理、项目技术负责人、施工员、质检员、安全员、材料员、技术员、等组成的项目管理班子,其人员构成、职责、管理层次及关系见项目组织机构图,拟配备的项目管理班子成员均持证上岗。2、 从项目经理、项目技术负责到现场各类专业人员,我们都将选派能力强、素质高、有类似工程施工经验,具有拼搏、奉献和敬业精神的人员,组建精干、高效的项目经理部。层次分明、分工明确、责任到人的原则。六、 安全文明施工措施

16、1、加强安全教育,强化安全意识(1)、对进场职工,必须进行公司、项目及班组三级安全教育,把“建筑安装工作安全技术操作规程”作为安全教育的重要内容。(2)、电工、焊工、架子工、机械操作工、起重工、爆破工等特种作业工种,除进行安全教育外,还须参加特种作业工种培训,经考核合格方能持证上岗。(3)、运用安全标志、板报、标语、安全会等多种形式,不断增强广大职工的安全意识。(4)、在每道工序开工或变换施工环境时,在技术交底时必须同时作安全技术交底,提示注意事项,强制按安全操作规程进行操作,确保安全施工。2、现场安全防护施工现场各项安全管理工作采取专职和兼职相结合,平时检查与定期检查相结合,施工高峰与冬、雨

17、季施工阶段要组织专项检查,检查的重点围绕触电、机械伤人、高坠、物体打击等事故隐患,检查中发现的问题,必须书面提出限期纠正,并由项目质安部跟踪检查。(1)、依据建筑施工安全评分标准(JGJ 59-99)和现场实际防护要求,规范布置现场安全防护。(2)、按施工现场临时用电安全技术规范(JGJ 46-88)要求,进行临时用电安全防护:采用“三相五线制”,“三级配电、二级保护”,“一机一闸一配电”等安全措施。(3)、按建筑施工高处作业安全技术规范(JGJ 80-91)要求,规范“三宝、四口和五临边”的安全防护,规范使用安全帽、安全网和安全带,在楼梯口、预留洞口、通道口等搭设防护栏杆,禁止向下抛物。(4

18、)、加强施工机具的安全防护,施工机具有专人操作,实行操作人员持证上岗制度,机械设备设置漏电保护器,型钢井架、搅拌机等设备要有可靠接地。(5)、消防保卫管理,建立明火使用制度,加强管理,配备足够的消防用具及设施,易发火灾区挂灭火器。(6)、易然物品应相对集中放置在安全区域并应有明显标识。施工得大量积存可然材料。(7)、易然易爆材料的施工,应避免敲打、碰撞、摩擦等可能出现火花的操作。配套使用的照明灯、电动机、电气开关,应有安全防爆装置。(8)、使用油漆等挥发性材料时,应随时封闭其容器。擦拭后的棉砂等物品应集中存放且远离热源。(9)、施工现场动用电气焊等明火时,必须清除周围及焊渣滴落区的可燃物质,并

19、设专人监督。七、劳动力安排1、按照开工日期和劳动力需用量计划,组织工人进场,安排好职工生活,并进行安全、防火和文明施工等教育。2、由于各个施工阶段的工程内容和工作量各不相同,劳动力的工种和人数需根据工程的进展情况进行调配。3、前期准备阶段:管理人员全部到位,工人调入木工、瓦工、放线工、暂设电工等,总数约10人。4、基础阶段:现场工人增加瓦工、木工、力工,混凝土工、钢筋工、电焊工,总数约20人。主体阶段:继续增加瓦工、木工、力工,混凝土工、钢筋工、电焊工等,总数约20人。收尾验收阶段:现场留木工、油工、电工、,总数约10人。劳动力调配需配合业主和总包的总体进度要求,在保证工期的前提下避免现场窝工。#66千伏变电站2号主变扩建工程施工方案 #工程集团有限公司

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
