1、工程施工 东北水利水电 2 0 1 0 年第4 期 文章编号 】 1 0 0 2 -0 6 2 4 ( 2 0 1 0 ) 0 4 0 o 3 4 0 2 三座店水库堆石坝沥青混凝土心墙施工技术 姜长杰, 何玉, 张 颖, 杨晓波 ( 辽宁省 白石水库管理局 , 辽宁 朝阳 1 2 2 0 0 0 ) 摘 要 文章以三座店水库堆石坝沥青混凝土心墙施工为例, 论述了沥青混凝土搅拌工艺、 心 墙施工技术和质量控制方法。 证明了沥青混凝土心墙作为坝体的防渗体具有抗渗性好、 抗老化 程度强、 工艺简单、 施工方便 、 适应一定的坝体变形等特点。 关键词沥青混凝土; 心墙防渗; 施工技术 中图分类号 T

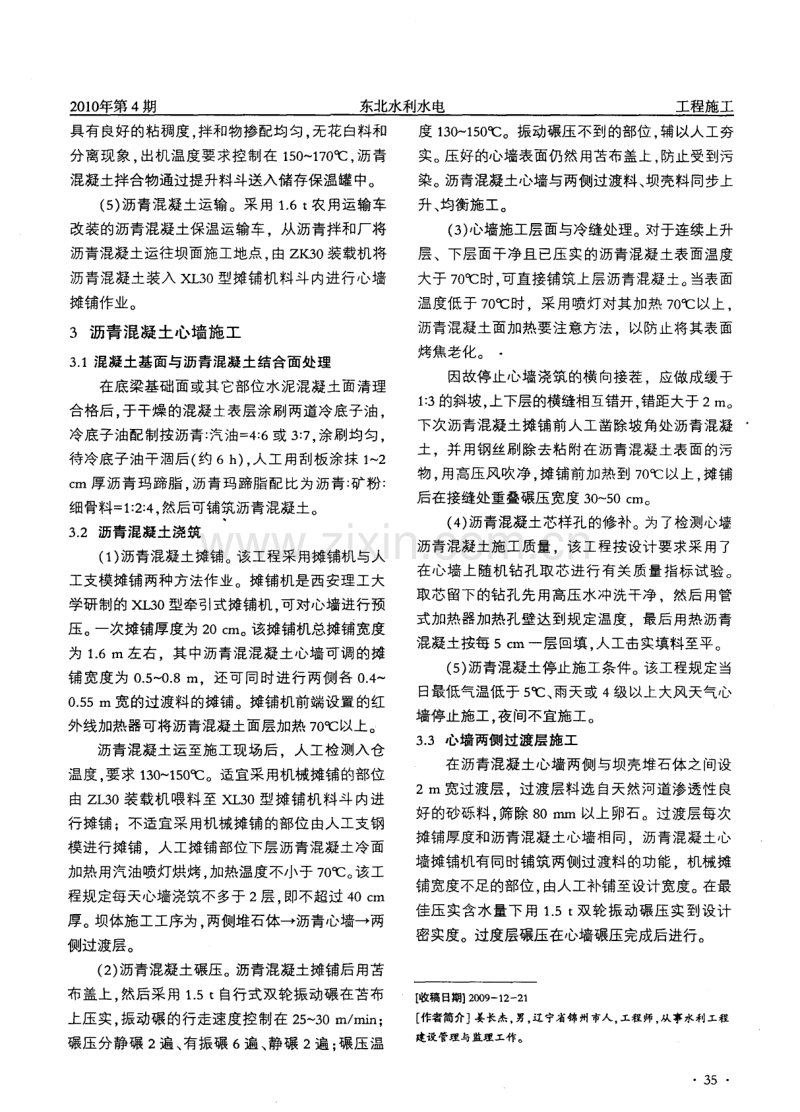

2、 V 6 4 1 4 文献标识码 A 1 概述 三座店水库位于 内蒙古赤峰市境 内的西辽河 支流阴河下游 。拦河坝基础座落在河床砂砾层上 ( 砂砾层最大厚度 3 2 8 m、采用混凝土防渗墙防 渗) , 坝顶长 6 1 4 m, 最大坝高 5 2 4 0 m, 水库总库 容 3 0 5 2 亿 。 主坝为沥青混凝土心墙堆石坝, 心 墙顶高程为 7 2 7 9 0 m、 底部高程为 6 8 2 2 5 m, 心墙 在高程 7 0 4 0 m 以下宽度为 0 8 0 m、以上 陡变为 0 5 0 m。心墙顶部与钢筋混凝土防浪墙相接、 底部 与水泥混凝土防渗墙顶梁 ( 心墙的底梁)弧面连 接, 心墙

3、底部扩大宽度为 1 5 m。心墙与岸坡混凝 土盖板亦为弧面连接。心墙最大高度 4 5 6 5 m, 心 墙两侧各铺设 2 0 m宽的砂砾料过渡层,过渡层 以外为堆石体。2 0 0 5 年 9 月主坝开工, 2 0 0 9 年 1 O 月主体工程基本建成。 2 沥青混凝土拌制及运输 ( 1 ) 沥青脱水与加温。储存罐内的沥青由3 2 0 型导热油为介质的加热盘管来熔化和脱水。沥青 - 3 4 脱水温度控制在 1 1 0 1 3 0 C: 脱水后的沥青由沥青 泵输送到加热锅升温 到 1 5 0 1 7 0 C备用。 ( 2 ) 骨料配合与加热。配制沥青混凝土粗细骨 料由一台 Z L 5 0型装载机

4、预先装入各级骨料储存 仓, 骨料加热前由施工人员设定电子称, 按配合比 计量后, 放入传料皮带机上, 由传料皮带机把每次 拌和所用骨料送入加热滚筒, 进行烘干和加热。 骨 料加热温度要求 1 6 0 - 1 8 0 C, 最高不宜超过 2 0 0 C 。 ( 3 ) 矿粉掺配。赤峰市白水泥厂生产的专用矿 粉不需加温 , 由人工按配合 比( 见表 1 ) 规定重量直 接加入搅拌机 中。 表 1 沥青混凝土理论配合比表 ( 4 ) 沥青混凝土拌制。拌制沥青混凝土的热骨 料和矿粉先投入搅拌机搅拌 1 5 - 2 0 s , 再注入 自动 称量的沥青搅拌 4 5 - 6 0 s , 出机后的沥青混凝土

5、应 2 0 1 0 年第 4期 东北水利水电 工程施工 具有良好的粘稠度, 拌和物掺配均匀, 无花白料和 分离现象, 出机温度要求控制在 1 5 0 1 7 0 C, 沥青 混凝土拌合物通过提升料斗送入储存保温罐中。 ( 5 ) 沥青混凝土运输。采用 1 6 t 农用运输车 改装的沥青混凝土保温运输车。从沥青拌和厂将 沥青混凝土运往坝面施工地点, 由 Z K 3 0装载机将 沥青混凝土装入 X L 3 0型摊铺机料斗内进行心墙 摊铺作业。 3 沥青混凝土心墙施工 3 1混凝土基面与沥青 混凝土结合面处理 在底梁基础 面或其它部位 水泥混凝土面清理 合格后, 于干燥的混凝土表层涂刷两道冷底子油,

6、 冷底子油配制按沥青: 汽油= 4 :6或 3 : 7 , 涂刷均匀, 待 冷底 子油干涸后( 约 6 h ) , 人 工用刮板涂抹 1 2 c m厚沥青玛蹄脂, 沥青玛蹄脂配比为沥青: 矿粉: 细骨料= 1 :2 : 4 , 然后可铺筑沥青混凝土。 3 2 沥青混凝土浇筑 ( 1 ) 沥青混凝土摊铺。该工程采用摊铺机与人 工支模摊铺两种方法作业。摊铺机是西 安理工大 学研制的 X I_ 3 0 型牵引式摊铺机, 可对心墙进行预 压。 一次摊铺厚度为 2 0 c m。 该摊铺机总摊铺宽度 为 1 6 m 左右 ,其 中沥青混混凝 土心墙可调 的摊 铺宽度为 0 5 0 8 m,还可同时进行两侧

7、各 0 4 O 5 5 m 宽 的过渡料的摊铺 。摊铺机前端设置 的红 外线加热器可将沥青混凝土面层加热 7 0 C以上。 沥青混凝土运至施工现场后人工检测入仓 温度, 要求 1 3 0 1 5 0 C 。适宜采用机械摊铺的部位 由 Z L 3 0 装载机喂料至 X L 3 0型摊铺机料斗内进 行摊铺;不适宜采用机械摊铺的部位由人工支钢 模 进行摊铺 人 工摊铺部位下层 沥青混凝土冷面 加热用汽油喷灯烘烤 , 加热温度不小于 7 0 C。 该工 程规定每天心墙浇筑不多于 2 层。 即不超过 4 0 c m 厚。 坝体施工工序为。 两侧堆石体一 十 沥青心墙 两 侧过渡层。 ( 2 ) 沥青混凝

8、土碾压。沥青混凝土摊铺后用苫 布 盖上 。 然后 采用 1 5 t 自行式双轮振动碾 在苫 布 上压实, 振动碾的行走速度控制在 2 5 3 0 m ra i n ; 碾压分静碾 2 遍 、 有振碾 6 遍 、 静碾 2 遍 ; 碾压温 度 1 3 0 - 1 5 0 C。振动碾压 不到的部位 , 辅以人工夯 实。 压好的心墙表面仍然用苫布盖上, 防止受到污 染。 沥青混凝土心墙与两侧过渡料、 坝壳料同步上 升、 均衡施 工。 ( 3 ) 心墙施工层面与冷缝处理。 对于连续上升 层、下层面干净且已压实的沥青混凝土表面温度 大于 7 0 C 时, 可直接铺筑上层沥青混凝土。 当表面 温度低于 7

9、 0 C 时,采用喷灯对其加热 7 0 6 ; 以上, 沥青混凝土面加热要 注意方法 ,以防止将其表面 烤焦老化。 因故停止心墙浇筑的横向接茬,应做成缓于 1 : 3 的斜坡, 上下层的横缝相互错开, 错距大于 2 m。 下次沥青混凝土摊铺前人工凿除坡角处沥青混凝 土 ,并用钢丝刷 除去粘 附在沥青混凝 土表面的污 物, 用高压风吹净 , 摊铺前加热到 7 0 C以上, 摊铺 后在接缝处重叠碾压宽度 3 0 - 5 0 c m。 ( 4 ) 沥青混凝土芯样孔的修补。为了检测心墙 沥青混凝土施工质量 ,该 工程按设计要求采 用了 在心墙上随机 钻孔取 芯进行有 关质量 指标试验 。 取芯留下的钻

10、孔先用高压水冲洗干净,然后用管 式加热器加热孔壁达到规定温度 ,最后 用热沥青 混凝土按每 5 c m一层回填 , 人工击实填料至平。 ( 5 ) 沥青混凝土停止施工条件。 该工程规定当 日最低气温低于 5 C、 雨天或 4级以上 大风天气心 墙停止施工, 夜间不宜施工。 3 3 心墙两侧过渡层施工 在沥青混凝土心墙两侧与坝壳堆石体之间设 2 m宽过渡层,过渡层料选 白天然河道渗透性良 好的砂砾料, 筛除 8 0 iT ll n以上卵石。过渡层每次 摊铺厚度和沥青混凝土心墙相同,沥青混凝土心 墙摊铺机有同时铺筑两侧过渡料的功能,机械摊 铺宽度不足的部位 , 由人工补铺至设计宽度。 在最 佳压实含水量下用 1 5 t 双轮振动碾压实到设计 密实度。过度层碾压在心墙碾压完成后进行。 【 收稿 日期】 2 o o 9 1 2 2 1 作者简介姜长杰 , 男, 辽宁省锦州市人 , 工程师 , 从事水利工程 建设管理与监理工作。 3 5

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 基础工程/设备基础

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
